Przebudowa drogi wojewódzkiej Nr 163 na odcinku Czaplinek-Wałcz etap I - Glinki-Wałcz


Tytuł projektu:

„Przebudowa drogi wojewódzkiej Nr 163 na odcinku Czaplinek-Wałcz etap I - Glinki-Wałcz”


Uczestnicy procesu inwestycyjnego:

Zamawiający:
Województwo Zachodniopomorskie
ul. Korsarzy 34, Szczecin

Wykonawca:
POL-DRÓG PIŁA Sp. z o.o.
ul. Wawelska 106, 64-920 Piła


Realizator umowy:
Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie
ul. Szczecińska 31, 75-122 Koszalin
Zarządzający projektem:
DHV Polska Sp. z o.o.
ul. Domaniewskiego 41, 02-672 Warszawa



Artykuł z dnia: 2013-01-29 11:34

Informacje ogólne o umowie z Wykonawcą robót budowlanych:

  • data zawarcia umowy z Wykonawcą robót budowlanych - 12.10.2012 rok.
  • wartośc umowy z Wykonawcą robót budowlanych (brutto) - 10.367.024,03 zł.
  • planowana data zakończenia umowy - 30.09.2013 rok.
  • data przekazania placu budowy Wykonawcy robót - 26.10.2012 rok



Opis projektu:

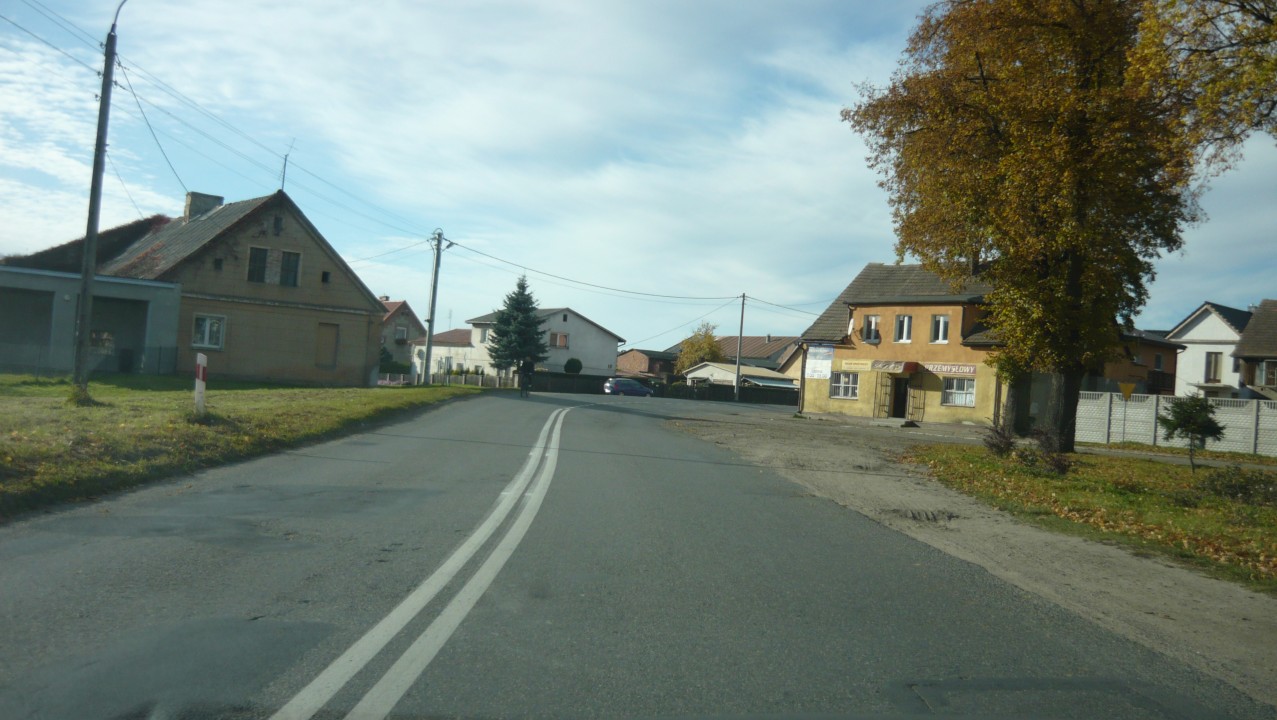

 Zakres inwestycji obejmuje roboty budowlane polegające na przebudowie odcinka drogi o łącznej długości około 6,4km tj. od zjazdu do m. Glinki do m. Wałcz skrzyżowanie z drogą krajową Nr 10. Celem projektu jest wzmocnienie konstrukcji istniejącej nawierzchni oraz poprawa bezpieczeństwa użytkowników drogi. W ramach tego projektu zostaną zlikwidowane dwa przejazdy kolejowe nieczynnej linii nr 416. W miejscowości Kłębowiec zostaną przebudowane chodniki.
Przebudowa obejmuje również:

  • przebudowę zatok autobusowych,
  • wyprofilowanie nienormatywnych poboczy,
  • renowacje rowów drogowych,
  • przebudowę i umocnienie zjazdów gospodarczych,
  • wykonanie oznakowania poziomego i wymiana oznakowania pionowego istniejącego.

Przebudowa drogi wojewódzkiej nr 163 obejmuje również przebudowę istniejącego obiektu mostowego oraz występujących przepustów.
Roboty budowlane swoim zakresem obejmują również budowę:

  • odwodnienia,
  • ciągów pieszych.



Informacja o stanie realizacji projektu na dzień 30.11.2012 roku:

Po przekazaniu budowy wykonawca organizował zaplecze budowy. Została założona osnowa geodezyjna dla potrzeb realizowanego zadania. Przeprowadzono inwentaryzację drzew, a następnie rozpoczęto ich wycinkę.



Informacja o stanie realizacji projektu na dzień 30.12.2012 roku:

Trwa wycinka drzew i krzewów. Wykonawca rozpoczął frezowanie na odcinkach szlakowych.



Informacja o stanie realizacji projektu na dzień 31.01.2013 roku:

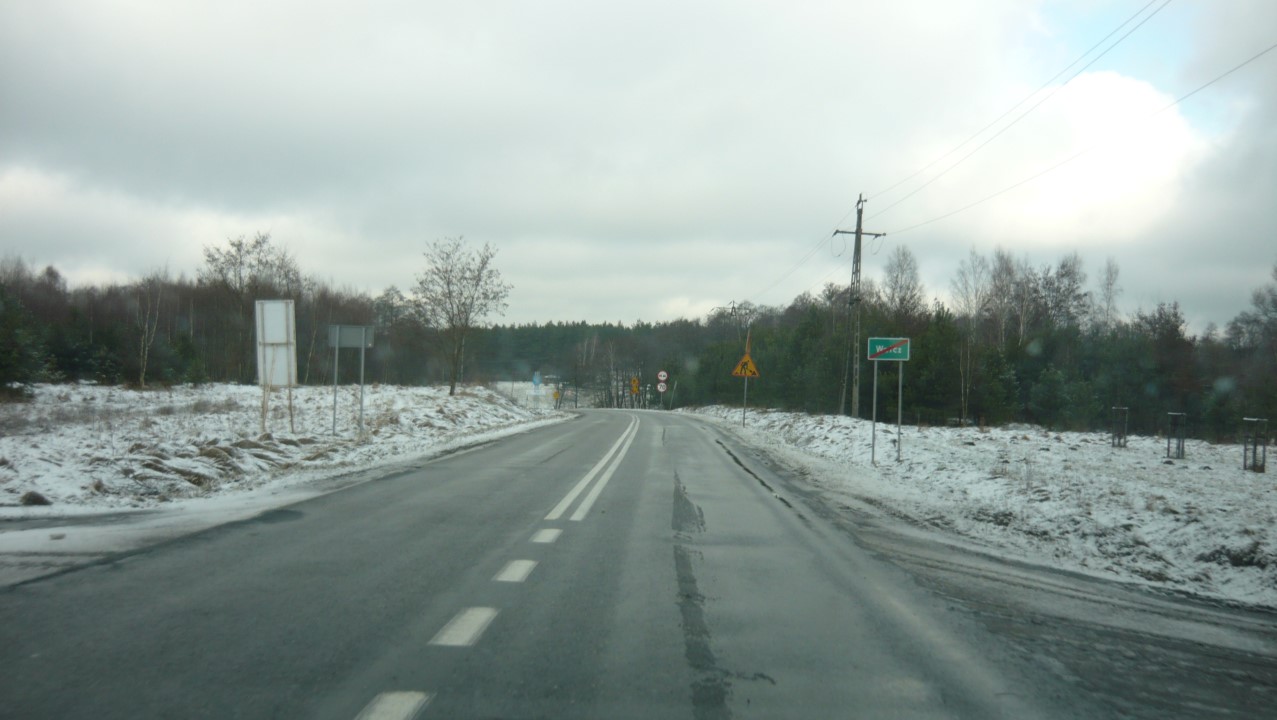

Z uwagi na panujące warunki atmosferyczne roboty zostały wstrzymane.

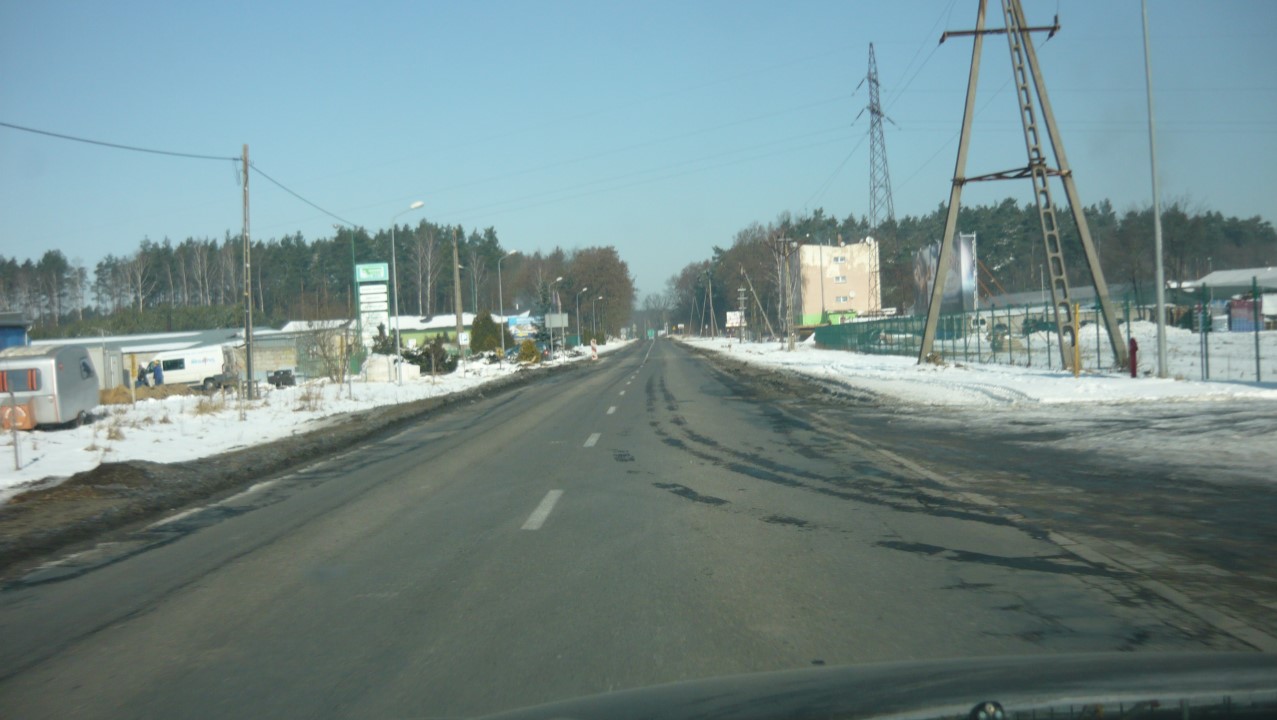

Informacja o stanie realizacji projektu na dzień 28.02.2013 roku:

Mimo zimowych warunków atmosferycznych wykonawca przystąpił do rozbiórki płyty obiektu mostowego.



Informacja o stanie realizacji projektu na dzień 29.03.2013 roku:

Mimo zimowych warunków atmosferycznych wykonawca przystąpił do rozbiórki płyty obiektu mostowego (strona lewa). Na pozostałym zakresie roboty wstrzymane.



Informacja o stanie realizacji projektu na dzień 30.04.2013 roku:

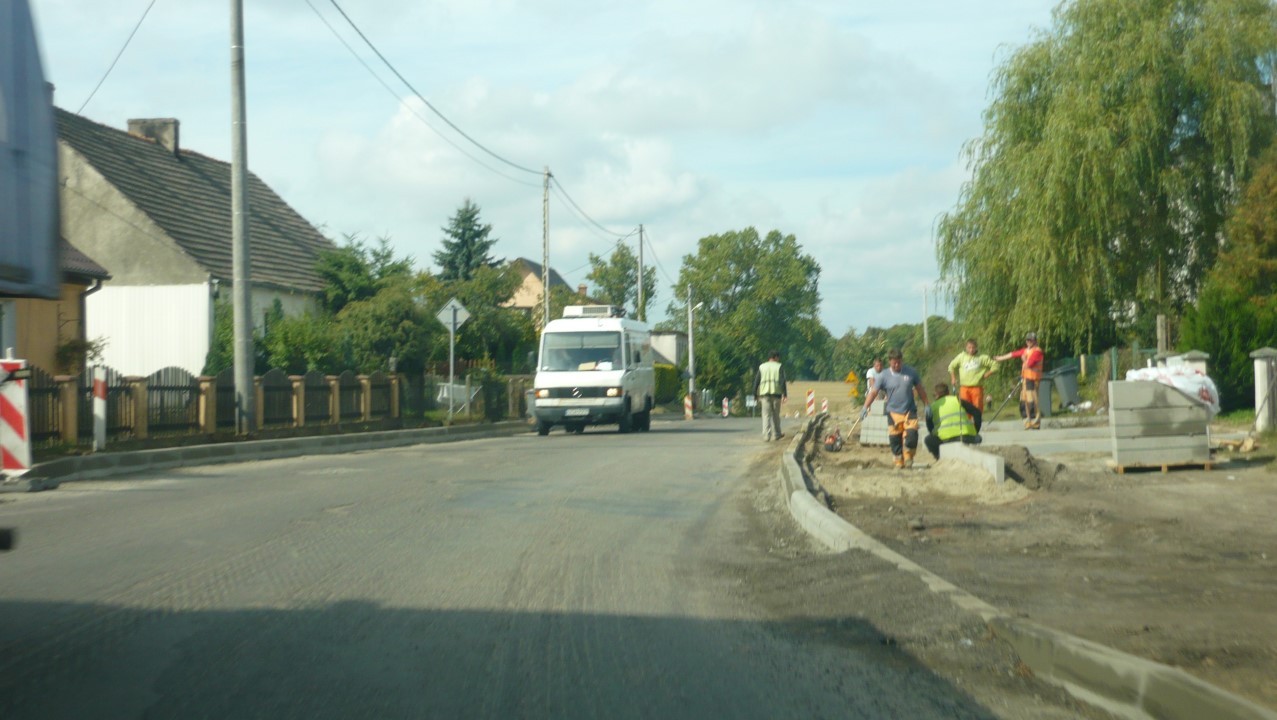

Wykonawca prowadzi roboty związane z remontem obiektu mostowego w m. Kłębowiec. Trwają prace brukarskie związane z układaniem chodników jak i zatok autobusowych. Zostało wykonane frezowanie w 90% przebudowywanego odcinka. Ponadto zostały rozpoczęte roboty związane z układaniem warstw bitumicznych. Rozebrano dwa przejazdy kolejowe.



Informacja o stanie realizacji projektu na dzień 31.05.2013 roku:

Wykonawca prowadzi roboty związane z remontem obiektu mostowego w m. Kłębowiec. Prowadzone są prace brukarskie związane przełożeniem istniejących chodników oraz budowa zatok autobusowych. Wykonana remonty cząstkowe celem przygotowania podłoża pod nowe warstwy konstrukcyjne jezdni.



Informacja o stanie realizacji projektu na dzień 28.06.2013 roku:

Wykonawca kontynuuje roboty związane z przełożeniem istniejących chodników oraz budową zatok autobusowych. W m. Wałcz ustawiane są krawężniki wraz z ustawianiem wpustów ulicznych. W miejscowości Kłębowiec Wykonawca jest w trakcie układania kanalizacji deszczowej.



Informacja o stanie realizacji projektu na dzień 31.07.2013 roku:

Wykonawca kontynuuje roboty związane z przełożeniem istniejących chodników oraz budową zatok autobusowych. W m. Wałcz ustawiane są krawężniki wraz z ustawianiem wpustów ulicznych. W miejscowości Kłębowiec Wykonawca jest w trakcie układania kanalizacji deszczowej. Układana jest nawierzchnia bitumiczna – warstwa wyrównawcza i wiążąca.



Informacja o stanie realizacji projektu na dzień 30.08.2013 roku:

Wykonawca kontynuuje roboty brukarskie. Kontynuowane jest układanie warstw bitumicznych nawierzchni tj. warstwa wiążąca i bitumiczna.



Informacja o stanie realizacji projektu na dzień 30.09.2013 roku:

W miejscowości Kłębowiec dobiegają końca prace brukarskie na chodnikach i zatokach. Zakończono układanie ścieków przykrawędziowych.



Informacja o stanie realizacji projektu na dzień 31.10.2013 roku:

W miesiącu październik prowadzono roboty związane z humusowaniem i tworzeniem terenów zielonych. Prowadzone były roboty brukarskie na skrzyżowaniu ulicy Żeromskiego z Kołobrzeską, montowano bariery drogowe na obiekcie mostowym MD3.



Informacja o stanie realizacji projektu na dzień 30.11.2013 roku:

W miesiącu listopad prowadzono roboty związane z układaniem warstwy ścieralnej z SMA.



Informacja o stanie realizacji projektu na dzień 31.12.2013 roku:

W miesiącu grudzień prowadzono roboty związane z montażem oznakowania pionowego, wykonano pobocza z kruszywa.



Informacja o stanie realizacji projektu na dzień 31.01.2014 roku:

W miesiącu styczeń nie prowadzono robót z uwagi na niesprzyjające warunki atmosferyczne.



Informacja o stanie realizacji projektu na dzień 28.02.2014 roku:


W miesiącu luty nie prowadzono robót. Z uwagi na brak postępu robót nie umieszczono dokumentacji fotograficznej.

Informacja o stanie realizacji projektu na dzień 31.03.2014 roku:


W miesiącu marzec wykonawca robót wznowił prace. Prowadzono roboty przygotowawcze przed układaniem warstwy ścieralnej min. przekładanie ścieków z kostki z uwagi na uszkodzenia jakie powstały w okresie zimy. Łącznie ułożono około 3km warstwy ścieralnej na całej szerokości jezdni.



Informacja o stanie realizacji projektu na dzień 30.04.2014 roku:


W miesiącu kwiecień prowadzono następujące roboty:

  • zakończono układanie warstwy ścieralnej z SMA na ciągu głównym drogi wojewódzkiej,
  • zakończono budowę poboczy z kruszywa łamanego,
  • prowadzono roboty bitumiczne na zjazdach-układano warstwę ścieralną,



Informacja o stanie realizacji projektu na dzień 30.05.2014 roku:

W miesiącu maj prowadzono następujące roboty:

  • wykonano dylatacje na obiekcie mostowym w m. Kłębowiec,
  • rozpoczęto wykonywanie oznakowania poziomego,
  • zakończono roboty bitumiczne na zjazdach.





Informacja o stanie realizacji projektu na dzień 30.06.2014 roku:

Zasadnicze prace związane z realizacją inwestycji zostały ukończone – Wykonawca zgłosił roboty do odbioru. Obecnie trwa procedura odbiorowa.
