Tytuł projektu:
„Przebudowa przejścia przez m. Połczyn Zdrój w ciągu drogi wojewódzkiej Nr 163”
Uczestnicy procesu inwestycyjnego:
Zamawiający: Województwo Zachodniopomorskie ul. Korsarzy 34, Szczecin |
|
Wykonawca: POL-DRÓG Drawsko Pom. S.A. ul. Złocieniecka 22A, 78-500 Drawsko |
|
Realizator umowy: Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie ul. Szczecińska 31, 75-122 Koszalin |
|
Zarządzający Projektem: Tebodin SAP-Projekt Sp. z o.o. ul. Taśmowa 7; 02-677 Warszawa, Siedziba spółki: ul. Miedziana 19/1; 71-636 Szczecin |
Informacje ogólne o umowie z Wykonawcą robót budowlanych:
Opis projektu:
Przebudowa przejścia przez m. Połczyn Zdrój w ciągu drogi wojewódzkiej Nr 163 zakresem swym obejmuje:
Stan istniejący, na dzień przekazania placu budowy 08.09.2009 roku:

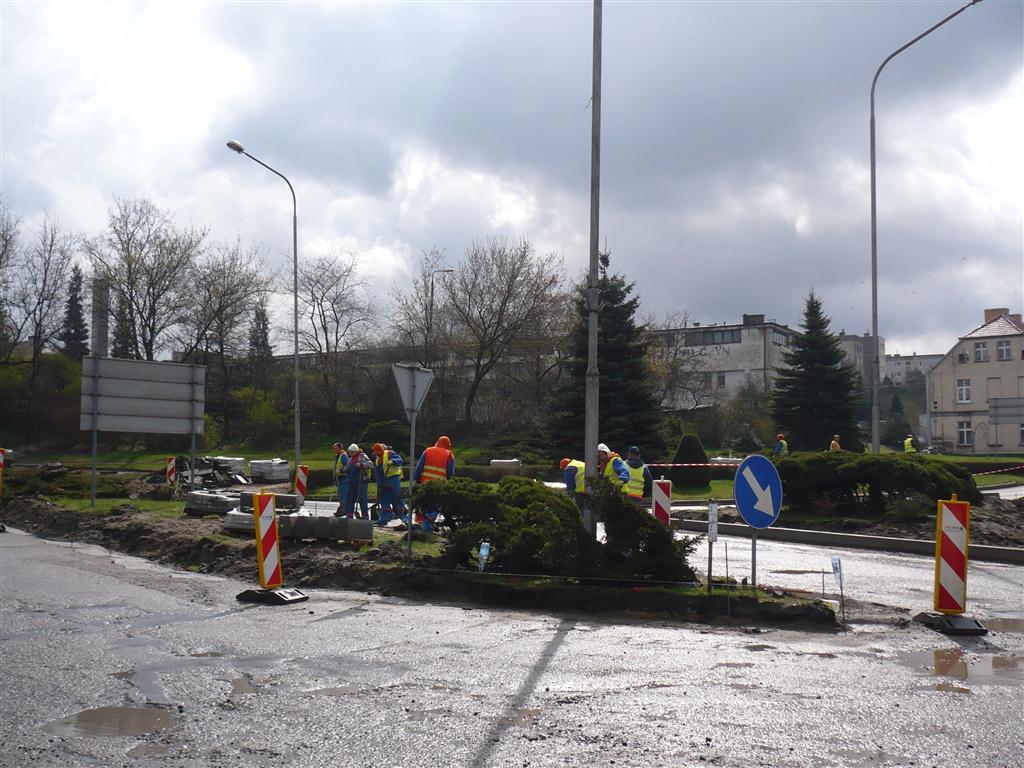

Informacja o stanie z realizacji projektu na dzień 01.11.2009 roku:
Trwają roboty rozbiórkowe i geodezyjne na zadaniu. Wykonano większość prac związanych z usunięciem zieleni kolidującej z Projektem. Prace rozbiórkowe
i przygotowawcze trwają na pasie rozdziału ulicy Wojska Polskiego, przy skrzyżowaniu z ulicą Świerczewskiego oraz na skrzyżowaniu ulic Solankowej, Warszawskiej i Zdrojowej.
Utrudnienia w ruchu ograniczają się do zawężenia pasów ruchu na jezdni oraz z ograniczeniem i zawężeniem pasów ruchu dla pieszych w miejscach gdzie są prowadzone roboty.
Informacja o stanie z realizacji projektu na dzień 01.12.2009 roku:
Wykonano większość prac związanych z rozbiórkami starych nawierzchni chodników i zjazdów oraz usunięciem większości zieleni kolidującej z Projektem. Trwają prace związane z budową kanalizacji deszczowej na skrzyżowaniu ulic Solankowej, Warszawskiej i Zdrojowej oraz prace związane z usuwaniem kolizji z urządzeniami podziemnymi na całym zadaniu. Wykonano około 30% prac związanych z budową ciągów pieszych. Rozpoczęto prace związane z układaniem nawierzchni bitumicznej na ulicy Wojska Polskiego.
Utrudnienia w ruchu ograniczają się do zawężenia pasów ruchu na jezdni oraz z ograniczeniem i zawężeniem pasów ruchu dla pieszych w miejscach gdzie są prowadzone roboty.
Informacja o stanie z realizacji projektu na dzień 01.01.2010 roku:
W miesiącu grudniu 2009 roku trwały prace związane z budową kanalizacji deszczowej na skrzyżowaniu ulic Solankowej, Warszawskiej i Zdrojowej oraz prace związane z usuwaniem kolizji z urządzeniami podziemnymi na całym zadaniu. Wykonano większość prac związanych z rozbiórkami starych nawierzchni chodników i zjazdów oraz usunięciem większości zieleni kolidującej z Projektem. Wykonano około 40% prac związanych z budową ciągów pieszych.
Informacja o stanie z realizacji projektu na dzień 01.02.2010 roku:
W miesiącu styczniu Wykonawca z powodu warunków atmosferycznych nie prowadził robót. Teren budowy został oznakowany oznakowaniem tymczasowym.
Informacja o stanie z realizacji projektu na dzień 01.03.2010 roku:
W miesiącu lutym Wykonawca z powodu warunków atmosferycznych nie prowadził robót. Teren budowy pozostawał oznakowany oznakowaniem tymczasowym. Ze względu na liczne ubytki w nawierzchni ulic Wykonawca na bieżąco uzupełnia i remontuje nawierzchnię.
Informacja o stanie z realizacji projektu na dzień 31.03.2010 roku:
W miesiącu marcu Wykonawca wszedł na budowę po przerwie zimowej. Ze względu na liczne ubytki w nawierzchni ulic powstałe w okresie zimowym na bieżąco remontowane są nawierzchnie. Rozpoczęto prace związane przebudową, w tym:
Teren budowy pozostaje oznakowany oznakowaniem tymczasowym.
Informacja o stanie z realizacji projektu na dzień 01.05.2010 roku:
Do chwili obecnej wykonano następujące prace związane przebudową, w tym:
Teren budowy pozostaje oznakowany oznakowaniem tymczasowym.
Informacja o stanie z realizacji projektu na dzień 01.06.2010 roku:
Do chwili obecnej wykonano następujące prace związane przebudową, w tym:
Teren budowy pozostaje oznakowany oznakowaniem tymczasowym.
Informacja o stanie z realizacji projektu na dzień 01.07.2010 roku:
Do chwili obecnej wykonano następujące prace związane przebudową, w tym:
Teren budowy pozostaje oznakowany oznakowaniem tymczasowym.
Informacja o stanie z realizacji projektu na dzień 01.08.2010 roku:
Do chwili obecnej wykonano następujące prace związane przebudową, w tym:
Teren budowy pozostaje oznakowany oznakowaniem tymczasowym.
Informacja o stanie z realizacji projektu na dzień 01.09.2010 roku:
Wykonywane są następujące prace związane przebudową, w tym:
Dotychczas zakończono w 100% następujące prace:
Teren budowy pozostaje oznakowany oznakowaniem tymczasowym.
Informacja o stanie z realizacji projektu na dzień 01.10.2010 roku:
Wykonywane są następujące prace związane przebudową, w tym:
Dotychczas zakończono w 100% następujące prace:
Wydłużono termin zakończenia zadania o jeden miesiąc w związku z tym prace na zadaniu zakończą się do 31.10.2010r. Teren budowy pozostaje oznakowany oznakowaniem tymczasowym.
Informacja o stanie z realizacji projektu na dzień 02.11.2010 roku:
Wykonawca w miesiącu październiku prowadził roboty związane z wykonywaniem nawierzchni z mas bitumicznych w tym warstwy ścieralnej, wykonywaniem chodników i ścieżek rowerowych, oznakowywaniem przebudowywanej drogi. Pozostałe prace zasadnicze zostały zakończone.
Wykonawca obecnie prowadzi prace wykończeniowe i związane z porządkowaniem terenów przyległych. Do zakończenia zadania pozostało wykonanie oznakowania poziomego i pionowego drogi.
Informacja o stanie z realizacji projektu na dzień 02.12.2010 roku:
W miesiącu listopadzie zakończono realizację zadania.
