Informacje ogólne o umowie z Wykonawcą robót budowlanych:
- umowa Nr 25/8-1/2017 z Wykonawcą robót budowlanych zawata w dniu – 23.01.2017 rok

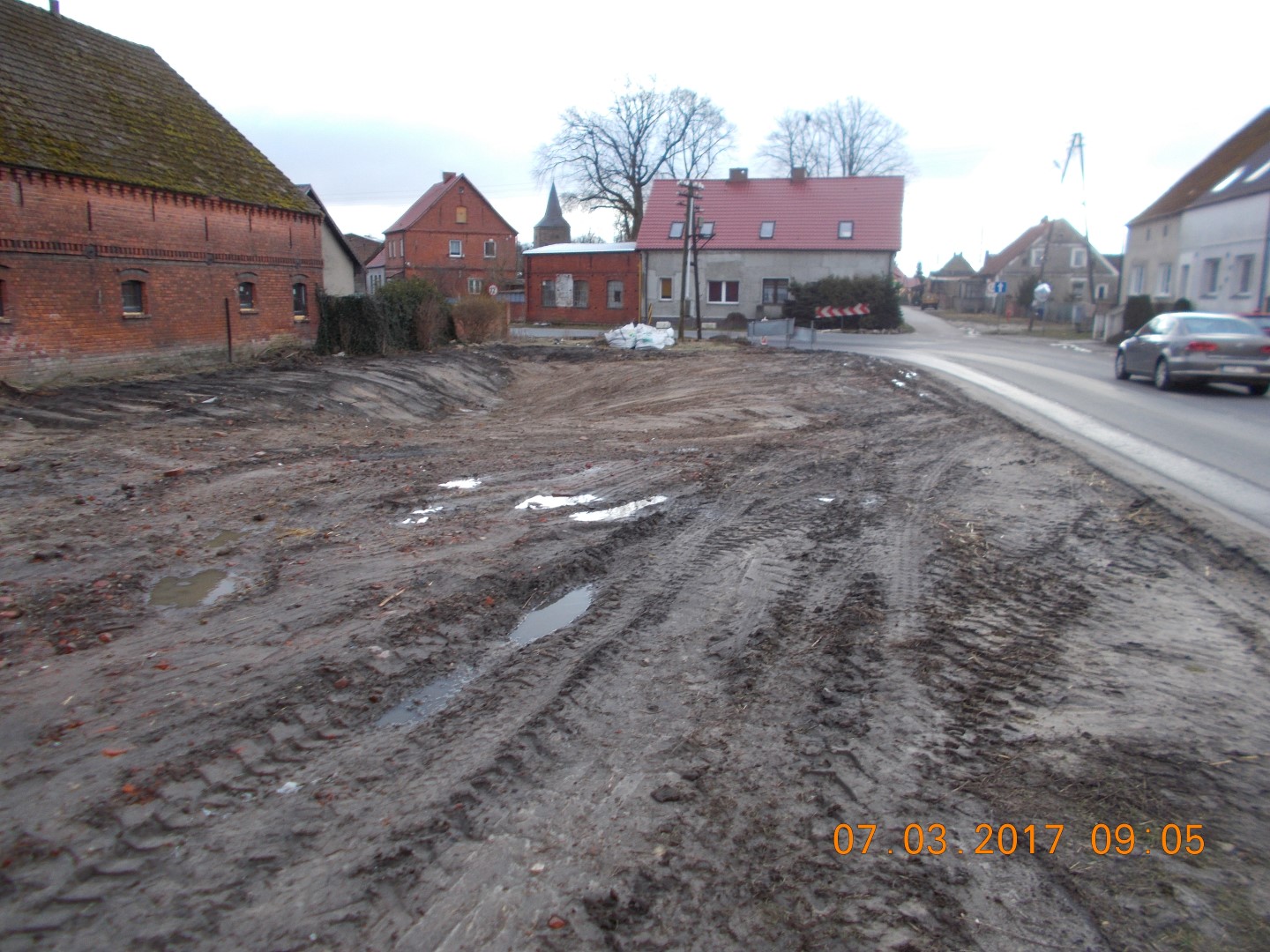

- wartośc umowy z Wykonawcą robót budowlanych (brutto 23%) - 9 959 379, 58 zł
- branża drogowa – 6.109.485,51 złotych
- branża sanitarna – 1.077.975,15 złotych
- branża oświetleniowa – 346.546,74 złotych
- branża energetyczna – 203.464,21 złotych
- branza teletechniczna – 359.584,96 złotych
- planowana data zakończenia umowy - 15.12.2017 rok
- data przekazania placu budowy Wykonawcy robót - 09.02.2017 rok.
Opis projektu:
- poprawienie stanu technicznego i walorów użytkowych drogi długość odcinka drogi 2 590 mb
- poprawę bezpieczeństwa i płynności ruchu
Rozbudowa i przebudowa przejścia drogowego w miejscowości polega na wykonaniu:
1. Kanalizacji deszczowej grawitacyjnej z rur PCV o średnicy
- 400 mm długości 604 mb
- 315 mm długości 770 mb
- 250 mm długości 540 mb
- 160 mm długości 494 mb
łącznie 2 408 mb
- wpusty uliczne z osadnikiem o średnicy 500 mm – 74 szt.
- studnie rewizyjne betonowe o średnicy 1000 mm – 52 szt
- studnia z piaskownikiem i seperatorem o średnicy 1500 mm – kpl . 4
- studnia z piaskownikiem i seperatorem o średnicy 2300 mm – kpl . 1
- studnia z piaskownikiem i seperatorem o średnicy 2740 mm – kpl . 1
- tunele rozsączajace o poj. 112 m3 i poj. 64 m3 - kpl. 1
2. Branża elektryczna oświetlenia
- montaż wysięgników rurowych z oprawami - 66 szt
- ułożenie przewodów elektrycznych - 2 622 mb
3. Branża teletechniczna
- budowa studni kablowych SKR – 24 szt
- budowal kanalizacji kablowej - 3 863 mb
4. Branża drogowa:
- ustawienie krawężnika betonowego o wymiarach 100*30*15 cm w ilości - 5 030 mb
- ustawienie obrzeża betonowego o wymiarach 30*8 cm w ilości - 7 040 mb
- chodnik z kostki betonowej gr. 8 cm w ilości - 3 403 m2
- nawierzchnia warstwa ścieralna SMA grubości 4 cm w ilości - 25 347 m2
- wjazdy , zatoki autobusowe , wysepki z kostki kamiennej gr. 16 cm w ilości - 1816 m2
- nawierzchnia z kostki kamiennej gr. 16 cm w ilości – 524 m2
- nawierzchnia warstwa ścieralna z betonu asfaltowego grubości 4 cm
- ścieżka rowerowa w ilości - 5 112 m2

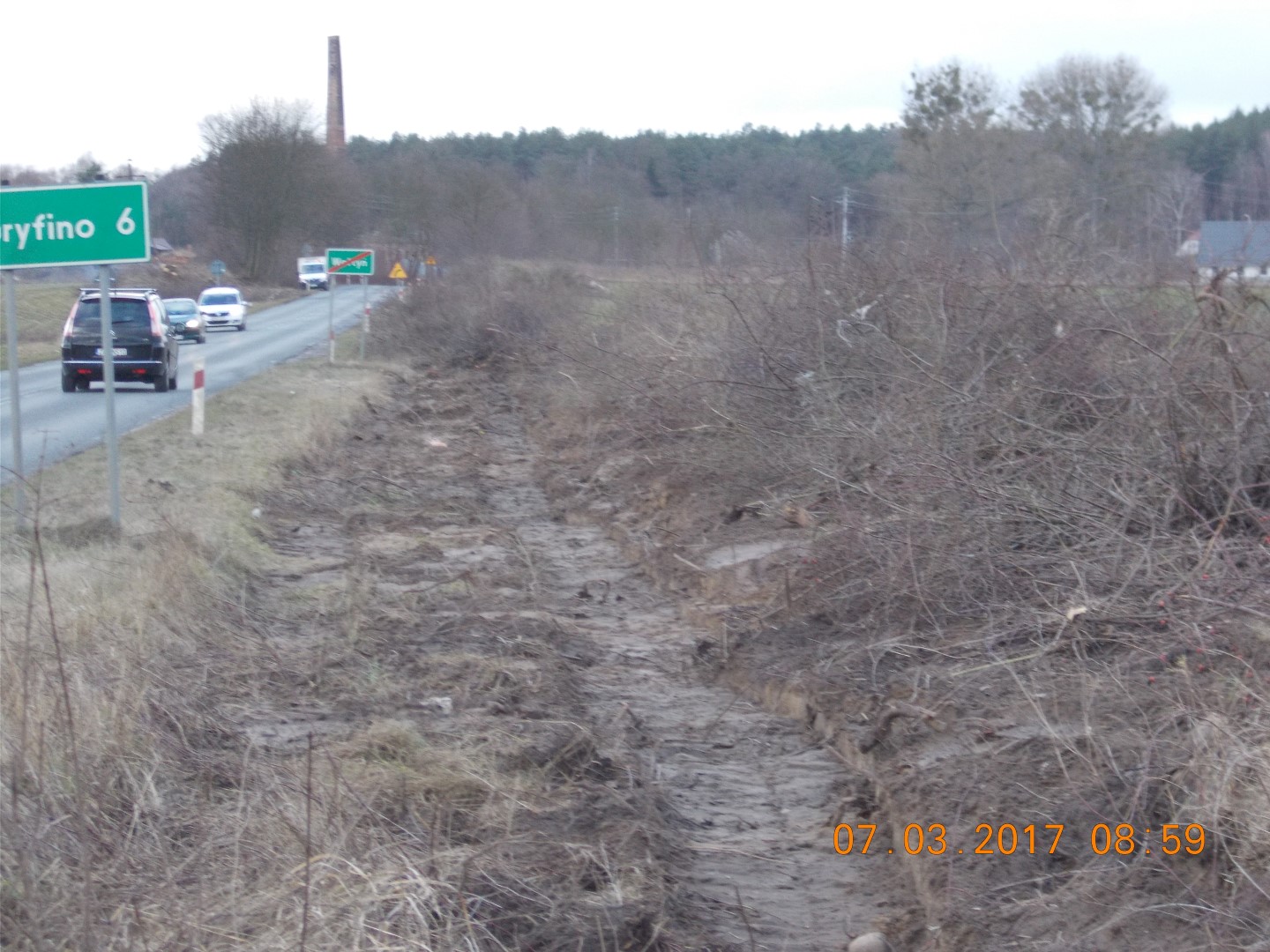

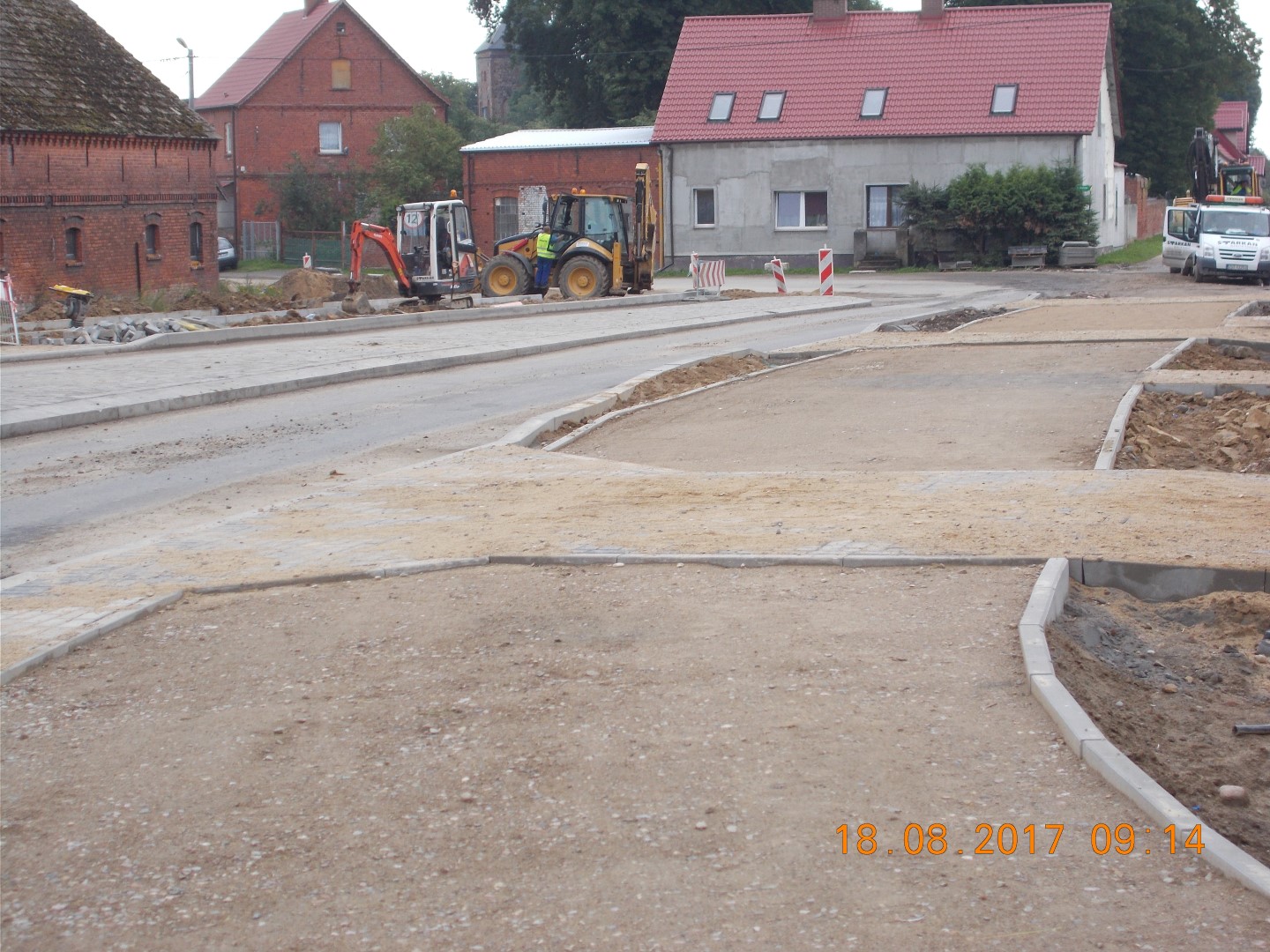

Stan realizacji na dzień 28. 02. 2017:
Wykonano roboty:

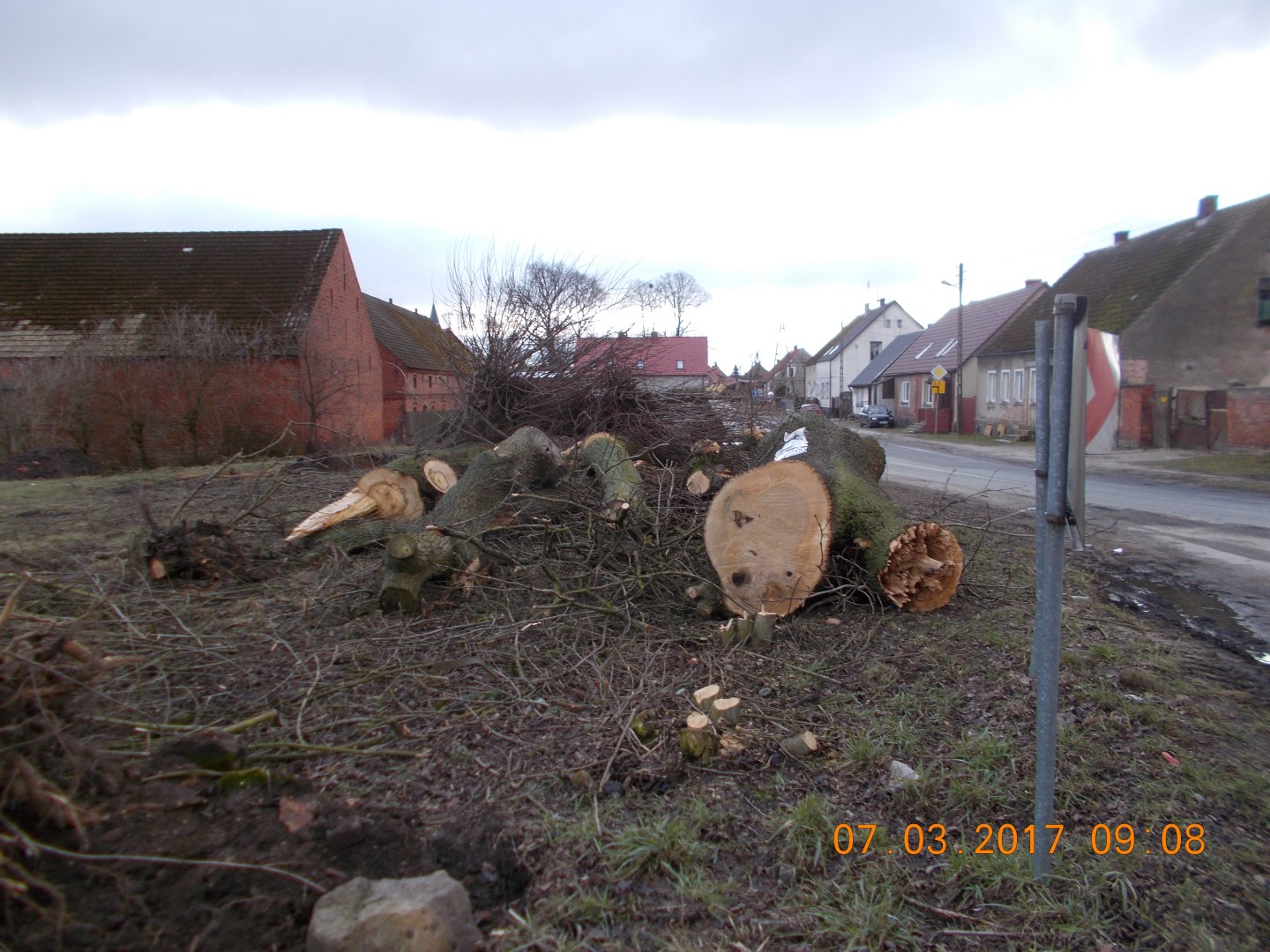

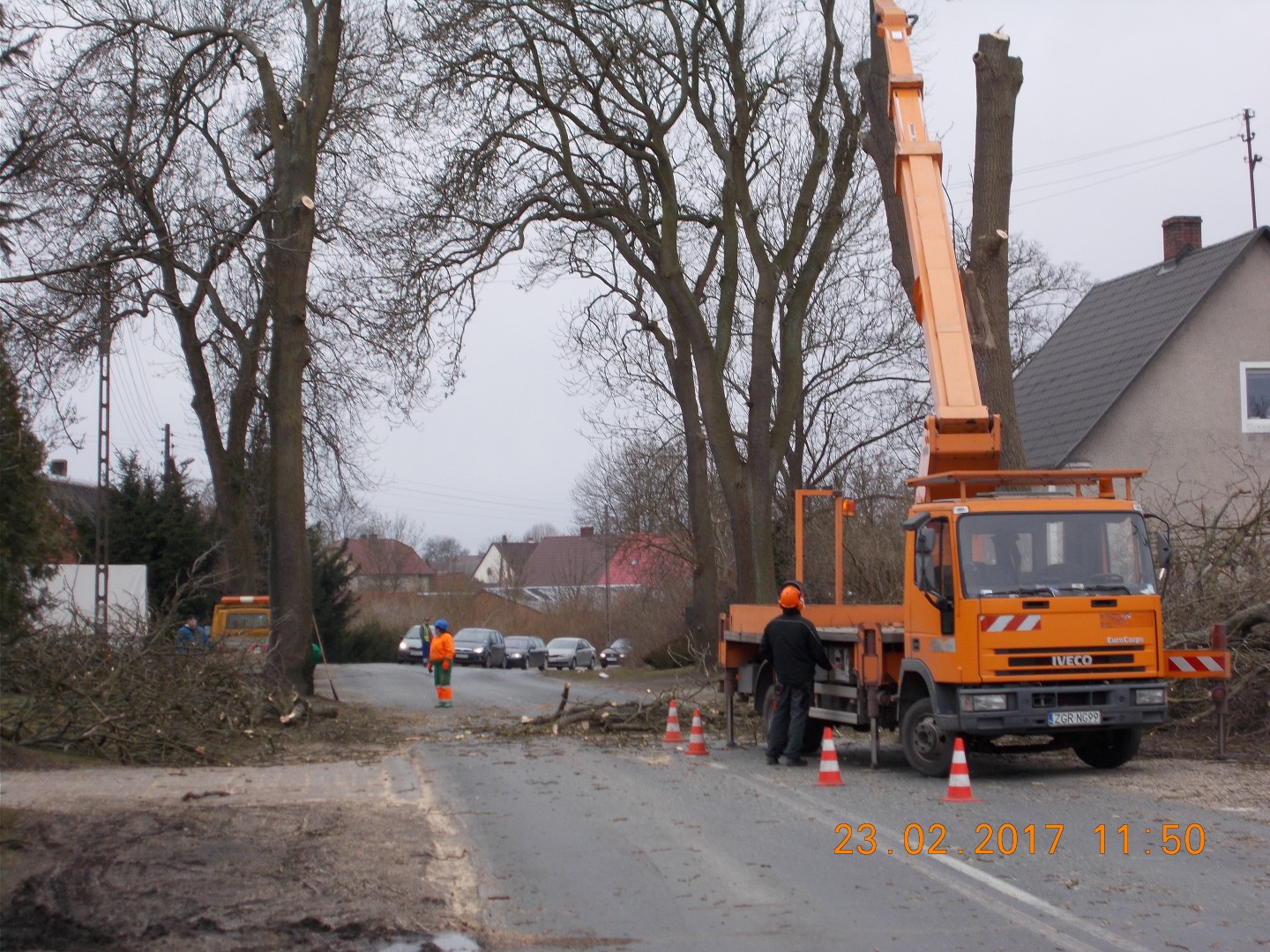

- mechaniczne ścinanie drzew o średnicy 25-46 cm w ilości 99 szt. stan zawansowania 100 %
- dokonano rozbiórki budynku mieszkalnego i gospodarczego w ilości szt. 2 stan zawansowania 100 %.
W miesiącu marcu palnowane jest rozpoczęcie robót:
Wykonanie karczowania drzew, zdjęcia warstwu humusu oraz rozpoczęcie robót kanalizacji deszczowej.
Wartość wykonanych robót przedstawionych do zafakturowania od początku budowy 49 239,80 złotych
Wartość robót do zafakturowania w m-cu 02.2017 roku 49 239,80 złotych

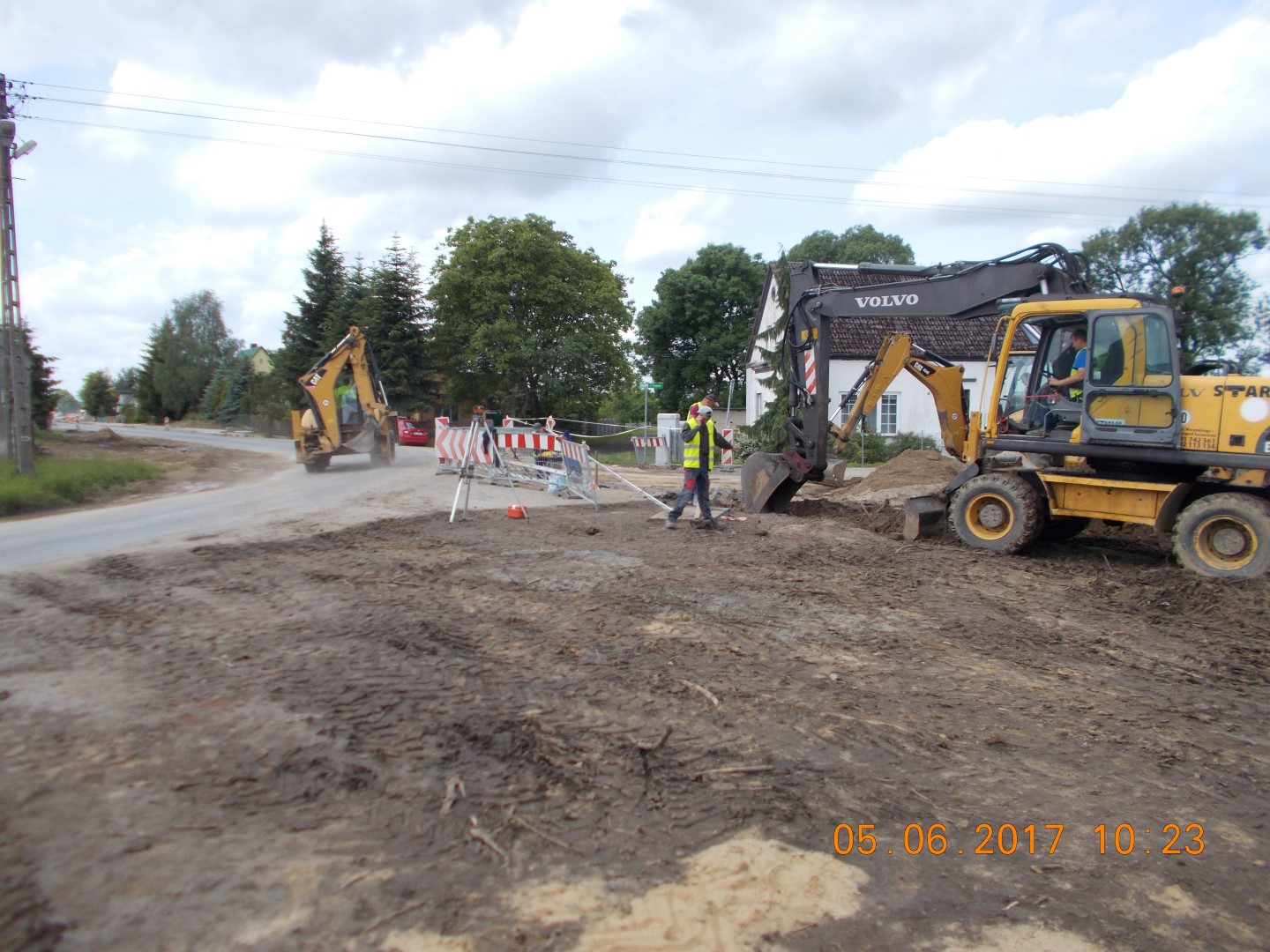

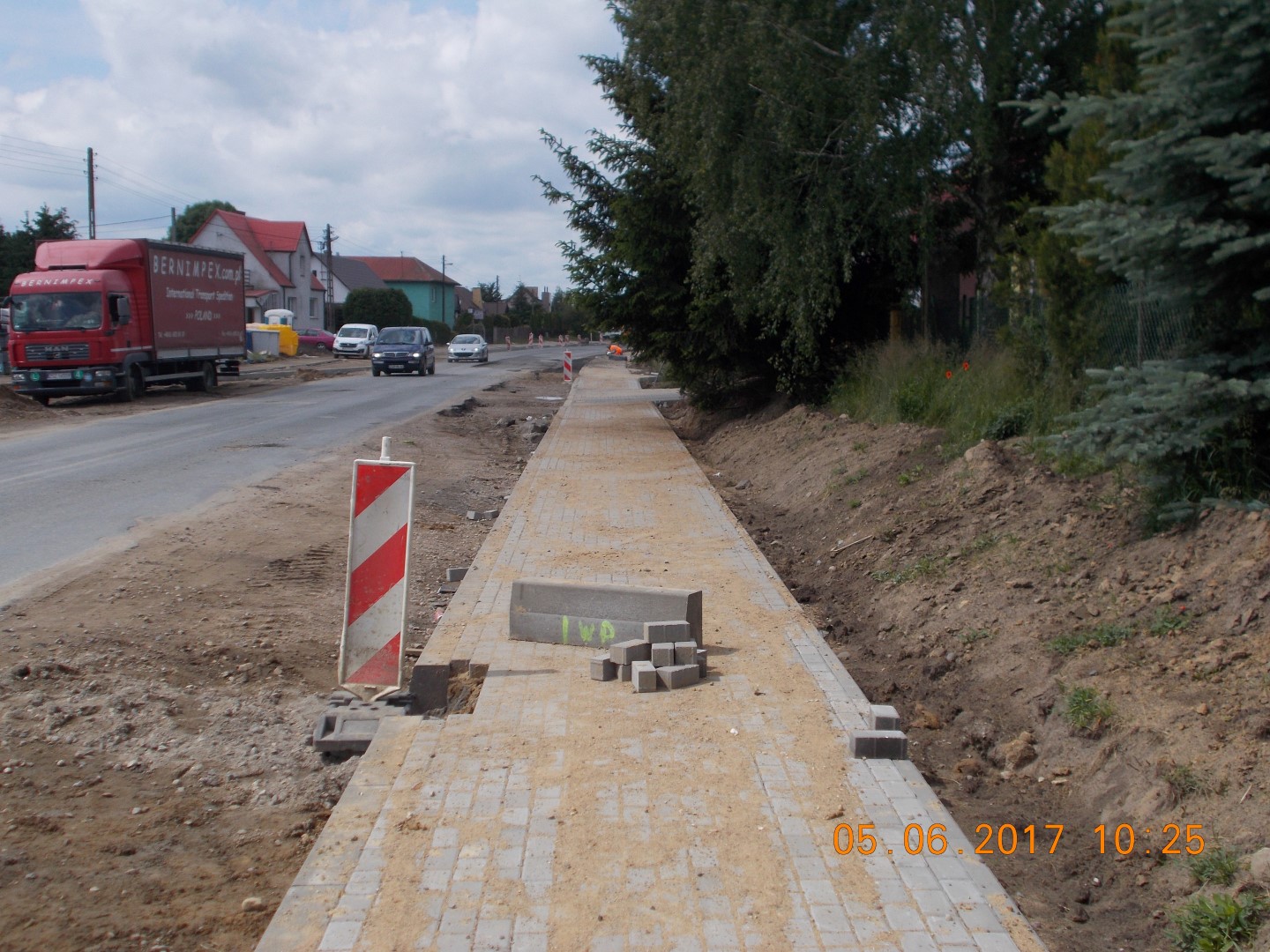

Stan realizacji na dzień 30. 05. 2017:
Branża drogowa - stan zawansowania 14,5 %
- roboty ziemne z formowaniem nasypu - stan zawansowania 27 %
- wykonanie koryta - stan zawansowania 48 %
- wykonanie podbudowy z kruszywa gr. 20 cm - stan zawansowania 46 %
- wykonanie podbudowy z kruszywa gr. 10 cm - stan zawansowania 37 %
- wykonanie podbudowy z kruszywa gr. 15 cm - stan zawansowania 31 %
- wykonanie podbudowy z masy AC16W gr. 9 cm - stan zawansowania 31 %
- wykonanie frezowania nawierzchni bitumicznej - stan zawansowania 33 %
- wykonanie zjazdów z kostki betonowej gr.8 cm - stan zawansowania 32 %
- ustawienie krawężników betnowych z oporem - stan zawansowania 20 %
- ustawienie krawężników betnowych obniżonych - stan zawansowania 26 %
- ustawienie obzeży betnowych 30*8 cm - stan zawansowania 25 %
Branża kanalizacyjna - stan zawansowanioa 58 %
- ułożenie rur PCV o średnicy 160 mm - 242 mb - stan zawansowania 49 %
- ułożenie rur PCV o średnicy 250 mm - 540 mb - stan zawansowania 100 %
- ułożenie rur PCV o średnicy 315 mm - 392 mb - stan zawansowania 51 %
- studnie rewizyjne o średnicy 1000 mm – 23 szt - stan zawansowania 44 %
- wpusty deszczowe o śr. 450/500 mm - 39 szt - stan zawansowania 53 %
- seperator z osadnikiem o średnicy 1500 mm -3 szt - stan zawansowania 75 %
- seperator z osadnikiem o średnicy 2300 mm -1 szt - stan zawansowania 100 %

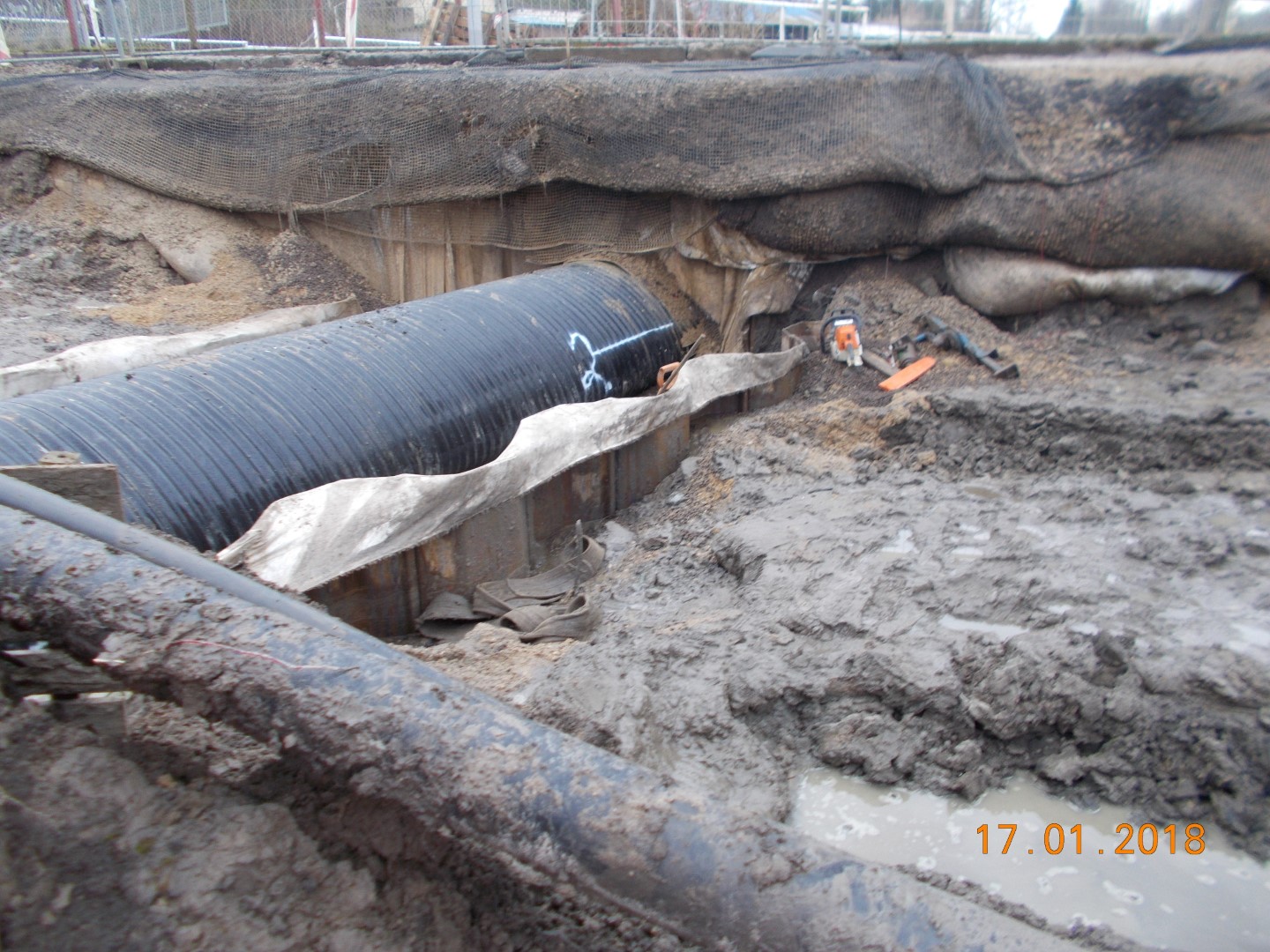

- tunele rozszączające o pojm. 112 m3 – 1 kpl - stan zawansowania 100 %
- tunele rozszączające o pojm. 64 m3 – 1 kpl - stan zawansowania 100 %
Branża teletechniczna - stan zawansowania 13 %
- budowa kanaliozacji kablowej z rur PP 110/3,7 - stan zawansowania 40 %
Branża energetyczna - stan zawansowania 6 %
- ułożenie rur osłonowych - stan zawansowania 80 %
Branża oświetleniowa - stan zawansowania 17 %
- ułożenie rur osłonowych - stan zawansowania 95 %
- ułożenie kabli o masie do 1,0 kg/m - stan zawansowania 91 %
- przewody uziemniające - stan zawansowania 84 %
Stan zawansowania robót ogółem wynosi 20 %
W miesiącu czerwcu palnowane jest kontynuacja robót kanalizacyjnych i oświetleniowych ,energetycznych i oświetleniowych oraz robót drogowych wykonania warwty wiążącej na odcinku szlakowym oraz warwty ścieralnej na ciągu pieszo rowerowym , przystąpieniu do wykonywania ronda.
Wartość wykonanych robót brutto przedstawionych do zafakturowania od początku budowy - 2.008.443,86 złotych
Wartość robót brutto do zafakturowania w m-cu 05.2017 roku 1.124.606,50 złotych
Kierownik projektu: Krzysztof Ziętek

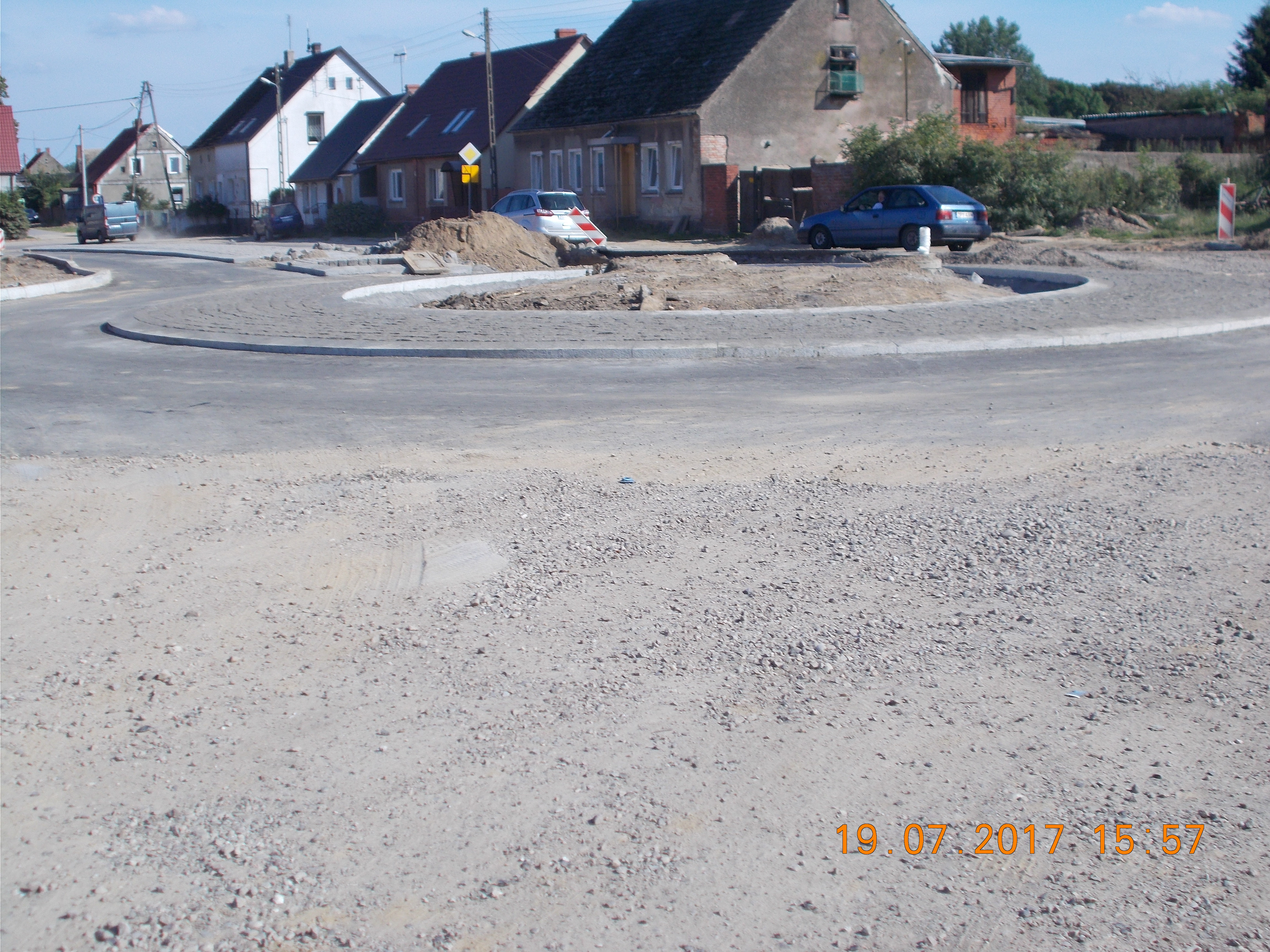

Stan realizacji na dzień 30. 06. 2017:
Branża drogowa - stan zawansowania 26,33 %
- roboty ziemne z formowaniem nasypu - 2718 m3 - stan zawansowania 51 %
- wykonanie koryta – 5807 m2 - stan zawansowania 48 %
- wykonanie podbudowy z kruszywa gr. 20 cm- 5516 m2 - stan zawansowania 46 %
- wykonanie podbudowy z kruszywa gr. 10 cm – 1900 m2 - stan zawansowania 37 %
- wykonanie podbudowy z kruszywa gr. 15 cm – 842 m2 - stan zawansowania 31 %
- wykonanie podbudowy z masy AC16W gr. 9 cm – 3700 m2 - stan zawansowania 31 %
- wykonanaie warstwy wiążącej AC 16W gr. 6 cm - 7327 m2 - stan zawansowania 29 %
- wykonanie warswty scieralnej AC8S gr. 4 cm – 1034 m2 - stan zawansowania 20 %
- wykonanie frezowania nawierzchni bitumicznej - 4920 m2 - stan zawansowania 33 %
- wykonanie zjazdów z kostki betonowej gr.8 cm - 842 m2 - stan zawansowania 46 %
- wykonanaie nawierzchni chodników z kostki gr. 8 cm – 986 m2 - stan zawansowania 29 %
- ustawienie krawężników betnowych z oporem - 802 mb - stan zawansowania 26 %
- ustawienie krawężników betnowych obniżonych - 648 mb - stan zawansowania 32 %
- ustawienie obzeży betnowych 30*8 cm - 2554 mb - stan zawansowania 36 %
Branża kanalizacyjna stan zawansowanioa 77,83 %
- ułożenie rur PCV o średnicy 160 mm - 341 mb - stan zawansowania 69 %
- ułożenie rur PCV o średnicy 250 mm - 664 mb - stan zawansowania 100 %
- ułożenie rur PCV o średnicy 315 mm - 566 mb - stan zawansowania 73 %
- studnie rewizyjne o średnicy 1000 mm – 37 szt - stan zawansowania 71 %
- wpusty deszczowe o śr. 450/500 mm - 58 szt - stan zawansowania 78 %
- seperator z osadnikiem o średnicy 1500 mm -3 szt - stan zawansowania 75 %
- seperator z osadnikiem o średnicy 2300 mm -1 szt - stan zawansowania 100 %
- tunele rozszączające o pojm. 112 m3 – 1 kpl - stan zawansowania 100 %
- tunele rozszączające o pojm. 64 m3 – 1 kpl - stan zawansowania 100 %
Branża teletechniczna - stan zawansowania 28,80 %
- budowa kanalizacji kablowej z rur PP 110/3,7 – 750 mb - stan zawansowania 82,94 %
- budowa kanalizacji kablowej z rur PP 100/3,7 - 66 mb - stan zawansowania 15,82 %
Branża energetyczna - stan zawansowania 76,40 %
- ułożenie kabli YKAY 4x120 - 74 mb - stan zawansowania 86 %
- ułożenie kabli YKAY 2x25 - 74 mb - stan zawansowania 32 %
Branża oświetleniowa - stan zawansowania 38,56 %
- ułożenie kabli o masie do 1,0 kg/m -928 mb - stan zawansowania 91 %
- przewody uziemniające - 1757 mb - stan zawansowania 84 %
- montaż opraw i stawianie słupów - 20 szt. - stan zawansowania 30 %
Stan zawansowania robót ogółem wynosi 35,76 %
W miesiącu czerwcu palnowane jest kontynuacja robót kanalizacyjnych i oświetleniowych ,energetycznych i oświetleniowych oraz robót drogowych wykonania warwty wiążącej na odcinku szlakowym oraz warwty ścieralnej na ciągu pieszo rowerowym , przystąpieniu do wykonywania ronda:
Wartość wykonanych robót brutto przedstawionych do zafakturowania od początku budowy - 3.561.266,64 złotych
Wartość robót brutto do zafakturowania w m-cu 06.2017 roku - 1.552.822,77 złotych

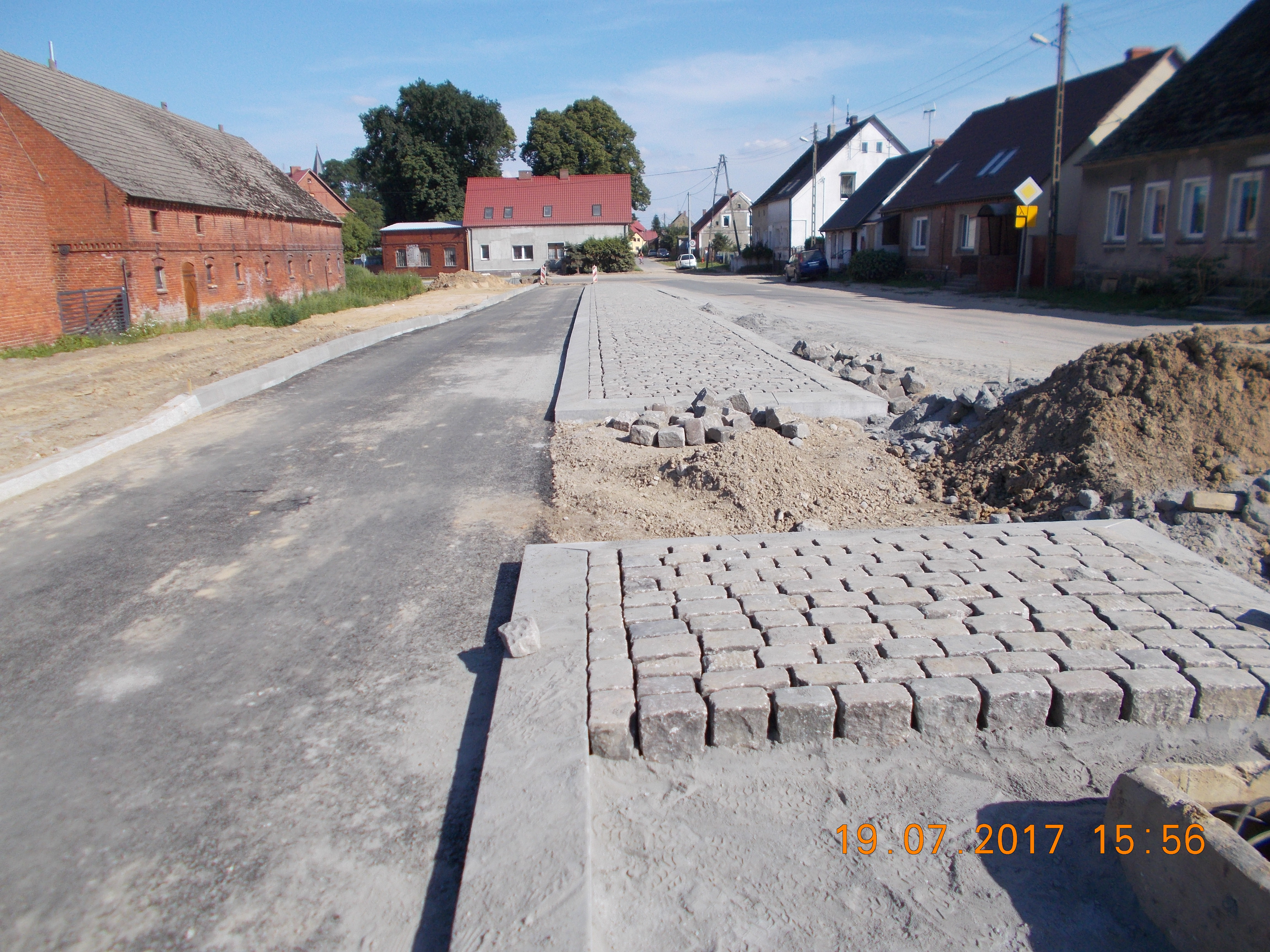

Stan realizacji na dzień 31. 08. 2017:
Branża drogowa - stan zawansowania 42,59 %
- roboty ziemne z formowaniem nasypu - 3041 m3 - stan zawansowania 84%
- wykonanie koryta – 9600 m2 stan zawansowania - 80%
- wykonanie podbudowy z kruszywa gr. 20 cm- 9101 m2 - stan zawansowania 76%
- wykonanie podbudowy z kruszywa gr. 10 cm –3210 m2 - stan zawansowania 63%
- wykonanie podbudowy z kruszywa gr. 15 cm – 1105 m2 - stan zawansowania 61%
- wykonanie podbudowy z masy AC16W gr. 9 cm – 7535 m2 - stan zawansowania 63%
- wykonanaie warstwy wiążącej AC 16W gr. 6 cm -13561 m2 - stan zawansowania 54%
- wykonanie warswty scieralnej AC8S gr. 4 cm – 1644 m2 - stan zawansowania 32%
- wykonanie frezowania nawierzchni bitumicznej - 8586 m2 - stan zawansowania 63%
- wykonanie zjazdów z kostki betonowej gr.8 cm - 1142 m2 - stan zawansowania 46%
- wykonanaie nawierzchni chodników z kostki gr. 8 cm – 1101 m2 - stan zawansowania 32%
- ustawienie krawężników betnowych z oporem - 1196 mb - stan zawansowania 39%
- ustawienie krawężników betnowych obniżonych -1050 mb - stan zawansowania 53%
- ustawienie obzeży betnowych 30*8 cm - 3147 mb - stan zawansowania 45%
- nawierzchnie z kostki kamiennej rzędowej o wysokości 16cm na podsypce cementowo-piaskowej 1 :4 gr. 5cm, wypełnienie spoin na 1/2 wysokość kostki masą epoksydową, pozostałe miałem kamiennym - 255 m2 stan zawansowania 49%
Branża kanalizacyjna stan zawansowanioa 89, 99%
- ułożenie rur PCV o średnicy 160 mm - 407 mb - stan zawansowania 83%
- ułożenie rur PCV o średnicy 250 mm - 685 mb - stan zawansowania 127%
- ułożenie rur PCV o średnicy 315 mm - 622 mb - stan zawansowania 81%
- studnie rewizyjne o średnicy 1000 mm – 49 szt - stan zawansowania 94%
- wpusty deszczowe o śr. 450/500 mm - 67 szt - stan zawansowania 91%
- seperator z osadnikiem o średnicy 1500 mm -4 szt - stan zawansowania 100%
- seperator z osadnikiem o średnicy 2300 mm -1 szt - stan zawansowania 100 %
- tunele rozszączające o pojm. 112 m3 – 1 kpl - stan zawansowania 100%
- tunele rozszączające o pojm. 64 m3 – 1 kpl - stan zawansowania 100%
Branża teletechniczna - stan zawansowania 83,30%
- budowa kanalizacji kablowej z rur PP 110/3,7 – 980 mb - stan zawansowania 100%
- budowa kanalizacji kablowej z rur PP 100/3,7 - 167 mb - stan zawansowania 92%
Branża energetyczna - stan zawansowania 98,70%
- ułożenie kabli YKAY 4x120 - 110 mb - stan zawansowania 100%
- ułożenie kabli YKAY 2x25 - 110 mb - stan zawansowania 100%
Branża oświetleniowa - stan zawansowania 42,75%
- ułożenie kabli o masie do 1,0 kg/m -928 mb - stan zawansowania 91 %
- przewody uziemniające - 1757 mb - stan zawansowania 84 %
- montaż opraw i stawianie słupów - 20 szt. - stan zawansowania 30 %
Stan zawansowania robót ogółem wynosi 53 %
Wartość wykonanych robót brutto przedstawionych do zafakturowania od początku budowy - 5.259.147,22 złotych
Wartość robót brutto do zafakturowania w m-cu 08.2017 roku - 642.914,42 złotych
Stan realizacji na dzień 30. 09. 2017:
Branża drogowa - stan zawansowania 51,08 %
- roboty ziemne z formowaniem nasypu - 3041 m3 - stan zawansowania 84%
- wykonanie koryta – 9600 m2 stan zawansowania - 80%
- wykonanie podbudowy z kruszywa gr. 20 cm- 9476 m2 - stan zawansowania 79%
- wykonanie podbudowy z kruszywa gr. 10 cm –3210 m2 - stan zawansowania 63%
- wykonanie podbudowy z kruszywa gr. 15 cm – 1257 m2 - stan zawansowania 69%
- wykonanie podbudowy z masy AC16W gr. 9 cm – 8885 m2 - stan zawansowania 74%
- wykonanaie warstwy wiążącej AC 16W gr. 6 cm -13911 m2 - stan zawansowania 55%
- wykonanie warswty scieralnej AC8S gr. 4 cm – 1644 m2 - stan zawansowania 32%
- wykonanie warswty scieralnej SMA 11S gr. 4 cm – 8890 m2 - stan zawansowania 35%
- wykonanie frezowania nawierzchni bitumicznej - 9586 m2 - stan zawansowania 63%
- wykonanie zjazdów z kostki betonowej gr.8 cm - 1294 m2 - stan zawansowania 71%
- wykonanaie nawierzchni chodników z kostki gr. 8 cm – 1491 m2 - stan zawansowania 44%
- ustawienie krawężników betonowych z oporem - 1350 mb - stan zawansowania 44%
- ustawienie krawężników betonowych obniżonych -1210 mb - stan zawansowania 61%
- ustawienie obzeży betnowych 30*8 cm - 3347 mb - stan zawansowania 48%
- nawierzchnie z kostki kamiennej rzędowej o wysokości 16cm na podsypce cementowo-piaskowej 1 :4 gr. 5cm, wypełnienie spoin na 1/2 wysokość kostki masą epoksydową, pozostałe miałem kamiennym - 255 m2 stan zawansowania 49%
Branża kanalizacyjna stan zawansowanioa 89, 99%
- ułożenie rur PCV o średnicy 160 mm - 407 mb - stan zawansowania 83%
- ułożenie rur PCV o średnicy 250 mm - 685 mb - stan zawansowania 127%
- ułożenie rur PCV o średnicy 315 mm - 622 mb - stan zawansowania 81%
- ułożenie rur PCV o średnicy 400 mm - 447 mb - stan zawansowania 74%
- studnie rewizyjne o średnicy 1000 mm – 49 szt - stan zawansowania 94%
- wpusty deszczowe o śr. 450/500 mm - 67 szt - stan zawansowania 91%
- seperator z osadnikiem o średnicy 1500 mm -4 szt - stan zawansowania 100%
- seperator z osadnikiem o średnicy 2300 mm -1 szt - stan zawansowania 100 %
- tunele rozszączające o pojm. 112 m3 – 1 kpl - stan zawansowania 100%
- tunele rozszączające o pojm. 64 m3 – 1 kpl - stan zawansowania 100%
Branża teletechniczna - stan zawansowania 94,53%
- budowa kanalizacji kablowej z rur PP 110/3,7 – 980 mb - stan zawansowania 100%
- budowa kanalizacji kablowej z rur PP 100/3,7 - 167 mb - stan zawansowania 92%
Branża energetyczna - stan zawansowania 98,70%
- ułożenie kabli YKAY 4x120 - 110 mb - stan zawansowania 100%
- ułożenie kabli YKAY 2x25 - 110 mb - stan zawansowania 100%
Branża oświetleniowa - stan zawansowania 42,75%
- ułożenie kabli o masie do 1,0 kg/m -928 mb - stan zawansowania 91 %
- przewody uziemniające - 1757 mb - stan zawansowania 84 %
- montaż opraw i stawianie słupów - 20 szt. - stan zawansowania 30 %
Stan zawansowania robót ogółem wynosi 59,31 %
Wartość wykonanych robót brutto przedstawionych do zafakturowania od początku budowy - 5.947.232,63 złotych
Wartość robót brutto do zafakturowania w m-cu 09.2017 roku - 688.085,42 złotych
Stan realizacji na dzień 31. 12. 2017:
Branża drogowa - stan zawansowania 67,24 %
- roboty ziemne z formowaniem nasypu - 4790 m3 - stan zawansowania 89%
- wykonanie koryta – 17833 m2 stan zawansowania - 80%
- wykonanie podbudowy z kruszywa gr. 20 cm- 9857 m2 - stan zawansowania 82%
- wykonanie podbudowy z kruszywa gr. 10 cm –3599 m2 - stan zawansowania 70%
- wykonanie podbudowy z kruszywa gr. 15 cm – 1715 m2 - stan zawansowania 94%
- wykonanie podbudowy z masy AC16W gr. 9 cm – 10792 m2 - stan zawansowania 90%
- wykonanaie warstwy wiążącej AC 16W gr. 6 cm -19675 m2 - stan zawansowania 73%
- wykonanie warswty scieralnej AC8S gr. 4 cm – 2955 m2 - stan zawansowania 56%
- wykonanie warswty scieralnej SMA 11S gr. 4 cm – 9239 m2 - stan zawansowania 36%
- wykonanie frezowania nawierzchni bitumicznej - 15612 m2 - stan zawansowania 105%
- wykonanie zjazdów z kostki betonowej gr.8 cm - 1744 m2 - stan zawansowania 96%
- wykonanie nawierzchni chodników z kostki gr. 8 cm – 3234 m2 - stan zawansowania 95%
- ustawienie krawężników betonowych z oporem - 1997 mb - stan zawansowania 65%
- ustawienie krawężników betonowych obniżonych -1623 mb - stan zawansowania 82%
- ustawienie obzeży betnowych 30*8 cm - 4360 mb - stan zawansowania 62%
- nawierzchnie z kostki kamiennej rzędowej o wysokości 16cm na podsypce cementowo-piaskowej 1 :4 gr. 5cm, wypełnienie spoin na 1/2 wysokość kostki masą epoksydową, pozostałe miałem kamiennym - 255 m2 stan zawansowania 49%
Branża kanalizacyjna stan zawansowanioa 89, 99%
- ułożenie rur PCV o średnicy 160 mm - 407 mb - stan zawansowania 83%
- ułożenie rur PCV o średnicy 250 mm - 685 mb - stan zawansowania 127%
- ułożenie rur PCV o średnicy 315 mm - 622 mb - stan zawansowania 81%
- ułożenie rur PCV o średnicy 400 mm - 447 mb - stan zawansowania 74%
- studnie rewizyjne o średnicy 1000 mm – 49 szt - stan zawansowania 94%
- wpusty deszczowe o śr. 450/500 mm - 67 szt - stan zawansowania 91%
- seperator z osadnikiem o średnicy 1500 mm -4 szt - stan zawansowania 100%
- seperator z osadnikiem o średnicy 2300 mm -1 szt - stan zawansowania 100 %
- tunele rozszączające o pojm. 112 m3 – 1 kpl - stan zawansowania 100%
- tunele rozszączające o pojm. 64 m3 – 1 kpl - stan zawansowania 100%
Branża teletechniczna - stan zawansowania 100%
- budowa kanalizacji kablowej z rur PP 110/3,7 – 980 mb - stan zawansowania 108%
- budowa kanalizacji kablowej z rur PP 100/3,7 - 167 mb - stan zawansowania 92%
Branża energetyczna - stan zawansowania 98,70%
- ułożenie kabli YKAY 4x120 - 110 mb - stan zawansowania 100%
- ułożenie kabli YKAY 2x25 - 110 mb - stan zawansowania 100%
Branża oświetleniowa - stan zawansowania 89,52%
- ułożenie kabli o masie do 1,0 kg/m - 928 mb - stan zawansowania 91 %
- przewody uziemniające - 1757 mb - stan zawansowania 84 %
- montaż opraw i stawianie słupów - 53 szt. - stan zawansowania 80 %
Stan zawansowania robót ogółem wynosi 73,68 %
W miesiącu styczniu planowana jest kontynuacja robót drogowych wykonania materaca z keramzytu, wykonanie przepustu o średnicy 120*140 mm.
Wartość wykonanych robót brutto przedstawionych do zafakturowania od początku budowy - 7 387 929,45 złotych
Wartość robót brutto do zafakturowania w m-cu 09.2017 roku - 1 066 449,22 złotych

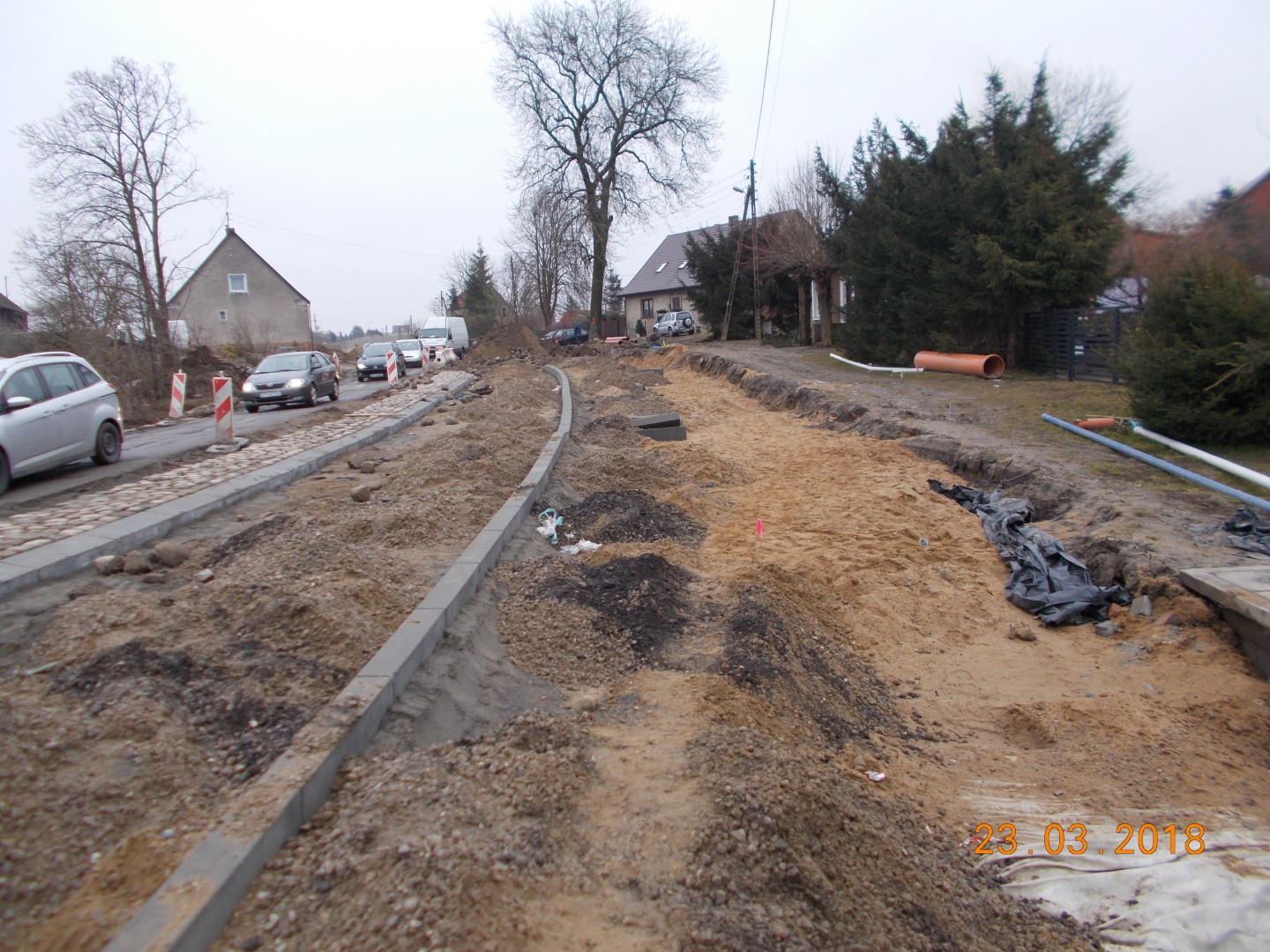

Stan realizacji na dzień 23. 03. 2018:
Branża drogowa - stan zawansowania 71,05 %
- roboty ziemne z formowaniem nasypu - 5346 m3 - stan zawansowania 99%
- wykonanie koryta – 17833 m2 stan zawansowania - 80%
- wykonanie podbudowy z kruszywa gr. 20 cm- 1080 m2 - stan zawansowania 90%
- wykonanie podbudowy z kruszywa gr. 10 cm –3599 m2 - stan zawansowania 70%
- wykonanie podbudowy z kruszywa gr. 15 cm – 1715 m2 - stan zawansowania 94%
- wykonanie podbudowy z masy AC16W gr. 9 cm – 11179 m2 - stan zawansowania 94%
- wykonanaie warstwy wiążącej AC 16W gr. 6 cm -19675 m2 - stan zawansowania 73%
- wykonanie warswty scieralnej AC8S gr. 4 cm – 2955 m2 - stan zawansowania 56%
- wykonanie warswty scieralnej SMA 11S gr. 4 cm – 9239 m2 - stan zawansowania 36%
- wykonanie frezowania nawierzchni bitumicznej - 15612 m2 - stan zawansowania 105%
- wykonanie zjazdów z kostki betonowej gr.8 cm - 1744 m2 - stan zawansowania 96%
- wykonanie nawierzchni chodników z kostki gr. 8 cm – 3234 m2 - stan zawansowania 95%
- ustawienie krawężników betonowych z oporem - 1997 mb - stan zawansowania 65%
- ustawienie krawężników betonowych obniżonych -1623 mb - stan zawansowania 82%
- ustawienie obzeży betnowych 30*8 cm - 4360 mb - stan zawansowania 62%
- nawierzchnie z kostki kamiennej rzędowej o wysokości 16cm na podsypce cementowo-piaskowej 1 :4 gr. 5cm, wypełnienie spoin na 1/2 wysokość kostki masą epoksydową, pozostałe miałem kamiennym - 255 m2 stan zawansowania 49%
Branża kanalizacyjna stan zawansowanioa 89, 99%
- ułożenie rur PCV o średnicy 160 mm - 407 mb - stan zawansowania 83%
- ułożenie rur PCV o średnicy 250 mm - 685 mb - stan zawansowania 127%
- ułożenie rur PCV o średnicy 315 mm - 622 mb - stan zawansowania 81%
- ułożenie rur PCV o średnicy 400 mm - 447 mb - stan zawansowania 74%
- studnie rewizyjne o średnicy 1000 mm – 49 szt - stan zawansowania 94%
- wpusty deszczowe o śr. 450/500 mm - 67 szt - stan zawansowania 91%
- seperator z osadnikiem o średnicy 1500 mm -4 szt - stan zawansowania 100%
- seperator z osadnikiem o średnicy 2300 mm -1 szt - stan zawansowania 100 %
- tunele rozszączające o pojm. 112 m3 – 1 kpl - stan zawansowania 100%
- tunele rozszączające o pojm. 64 m3 – 1 kpl - stan zawansowania 100%
Branża teletechniczna - stan zawansowania 100%
- budowa kanalizacji kablowej z rur PP 110/3,7 – 980 mb - stan zawansowania 108%
- budowa kanalizacji kablowej z rur PP 100/3,7 - 167 mb - stan zawansowania 92%
Branża energetyczna - stan zawansowania 98,70%
- ułożenie kabli YKAY 4x120 - 110 mb - stan zawansowania 100%
- ułożenie kabli YKAY 2x25 - 110 mb - stan zawansowania 100%
Branża oświetleniowa - stan zawansowania 89,52%
- ułożenie kabli o masie do 1,0 kg/m - 928 mb - stan zawansowania 91 %
- przewody uziemniające - 1757 mb - stan zawansowania 84 %
- montaż opraw i stawianie słupów - 53 szt. - stan zawansowania 80 %
Roboty dodatkowe - stan zaawansowania 100 %
- wykonanie wzmocnienie podłoża ułożenie Geosiatki, kareamzytu
Stan zawansowania robót ogółem wynosi 81,93 %
W miesiącu kwietniu palnowane jest kontynuacja robót drogowych wykonania robót podbudowy z masy bitumicznej , wykonanaie warstwy wiążącej , układanie nawierzchni chodnikóqw i krawężników betonowych , przestawienie słupów energetycznych , wykonanaie kanalizacji deszczowej.
Wartość wykonanych robót brutto przedstawionych do zafakturowania od początku budowy - 10 179 515, 60 złotych
Wartość robót brutto do zafakturowania w m-cu 03.2018 roku - 101 620, 55 złotych

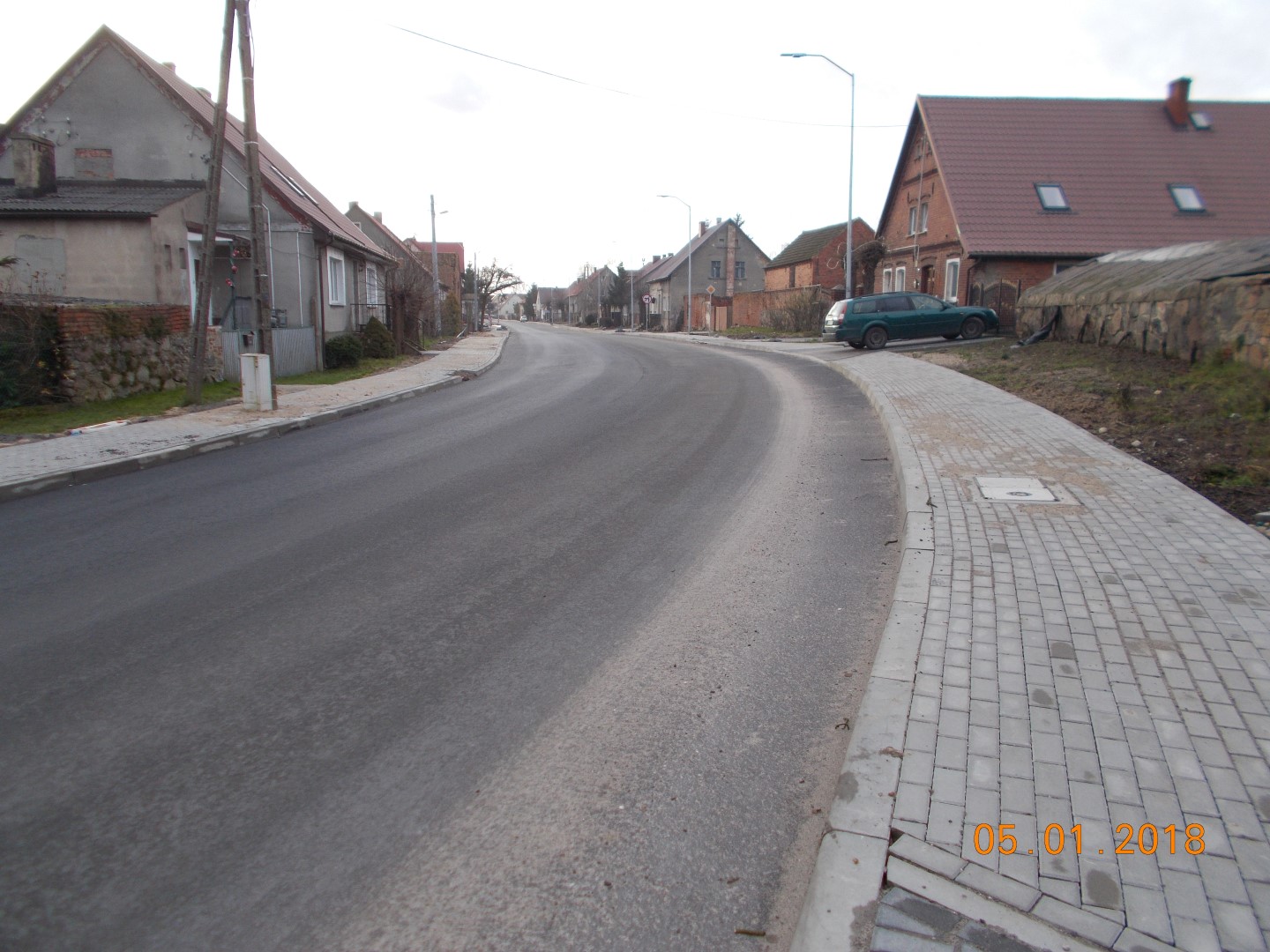

Stan realizacji na dzień 31. 07. 2018:
Branża drogowa - stan zawansowania 82,08 %
- roboty ziemne z formowaniem nasypu - 5346 m3 - stan zawansowania 99%
- wykonanie koryta – 17833 m2 stan zawansowania - 80%
- wykonanie podbudowy z kruszywa gr. 20 cm- 14008 m2 - stan zawansowania 116%
- wykonanie podbudowy z kruszywa gr. 10 cm –3599 m2 - stan zawansowania 70%
- wykonanie podbudowy z kruszywa gr. 15 cm – 1715 m2 - stan zawansowania 94%
- wykonanie podbudowy z masy AC16W gr. 9 cm – 11929 m2 - stan zawansowania 100%
- wykonanaie warstwy wiążącej AC 16W gr. 6 cm -25131 m2 - stan zawansowania 99%
- wykonanie warswty scieralnej AC8S gr. 4 cm – 2955 m2 - stan zawansowania 56%
- wykonanie warswty scieralnej SMA 11S gr. 4 cm – 9239 m2 - stan zawansowania 36%
- wykonanie frezowania nawierzchni bitumicznej - 15612 m2 - stan zawansowania 105%
- wykonanie zjazdów z kostki betonowej gr.8 cm - 1744 m2 - stan zawansowania 96%
- wykonanie nawierzchni chodników z kostki gr. 8 cm – 3234 m2 - stan zawansowania 95%
- ustawienie krawężników betonowych z oporem - 2748 mb - stan zawansowania 90%
- ustawienie krawężników betonowych obniżonych -2001 mb - stan zawansowania 101%
- ustawienie obzeży betnowych 30*8 cm - 4699 mb - stan zawansowania 66%
- nawierzchnie z kostki kamiennej rzędowej o wysokości 16cm na podsypce cementowo-piaskowej 1 :4 gr. 5cm, wypełnienie spoin na 1/2 wysokość kostki masą epoksydową, pozostałe miałem kamiennym - 420 m2 stan zawansowania 80%
Branża kanalizacyjna stan zawansowanioa 102, 73%
- ułożenie rur PCV o średnicy 160 mm - 407 mb - stan zawansowania 83%
- ułożenie rur PCV o średnicy 250 mm - 685 mb - stan zawansowania 127%
- ułożenie rur PCV o średnicy 315 mm - 622 mb - stan zawansowania 81%
- ułożenie rur PCV o średnicy 400 mm - 447 mb - stan zawansowania 74%
- studnie rewizyjne o średnicy 1000 mm – 49 szt - stan zawansowania 94%
- wpusty deszczowe o śr. 450/500 mm - 67 szt - stan zawansowania 91%
- seperator z osadnikiem o średnicy 1500 mm -4 szt - stan zawansowania 100%
- seperator z osadnikiem o średnicy 2300 mm -1 szt - stan zawansowania 100 %
- tunele rozszączające o pojm. 112 m3 – 1 kpl - stan zawansowania 100%
- tunele rozszączające o pojm. 64 m3 – 1 kpl - stan zawansowania 100%
Branża teletechniczna - stan zawansowania 106,47%
- budowa kanalizacji kablowej z rur PP 110/3,7 – 980 mb - stan zawansowania 108%
- budowa kanalizacji kablowej z rur PP 100/3,7 - 167 mb - stan zawansowania 92%
Branża energetyczna - stan zawansowania 98,70%
- ułożenie kabli YKAY 4x120 - 110 mb - stan zawansowania 100%
- ułożenie kabli YKAY 2x25 - 110 mb - stan zawansowania 100%
Branża oświetleniowa - stan zawansowania 95,90%
- ułożenie kabli o masie do 1,0 kg/m - 928 mb - stan zawansowania 91 %
- przewody uziemniające - 1757 mb - stan zawansowania 84 %
- montaż opraw i stawianie słupów - 53 szt. - stan zawansowania 80 %
Roboty dodatkowe - stan zaawansowania 100 %
- wykonanie wzmocnienie podłoża ułożenie Geosiatki, kareamzytu
Stan zawansowania robót ogółem wynosi 89,79 %
W miesiącu sierpniu palnowane jest kontynuacja robót drogowych wykonania robót drogowych wykonanie oznakowania poziomego, pionowego, urządzeń bezpieczeństwa ruchu drogowego, plantowanie poboczy, humusowanie z obsianiem trawą, prace porządkowe
Wartość wykonanych robót brutto przedstawionych do zafakturowania od początku budowy - 11 156 058, 29 złotych
Wartość robót brutto do zafakturowania w m-cu 07.2018 roku - 653 877, 46 złotych
Stan realizacji na dzień 31. 08. 2018:
Branża drogowa - stan zawansowania 99,13 %
- roboty ziemne z formowaniem nasypu - 5346 m3 - stan zawansowania 99%
- wykonanie koryta – 25221,52 m2 stan zawansowania - 114%
- wykonanie podbudowy z kruszywa gr. 20 cm- 14442, 86 m2 - stan zawansowania 97%
- wykonanie podbudowy z kruszywa gr. 10 cm –5362,56 m2 - stan zawansowania 105%
- wykonanie podbudowy z kruszywa gr. 15 cm – 2245,10 m2 - stan zawansowania 124%
- wykonanie podbudowy z masy AC16W gr. 9 cm – 13 483, 96 m2 - stan zawansowania 105%
- wykonanaie warstwy wiążącej AC 16W gr. 6 cm -25 659 m2 - stan zawansowania 104%
- wykonanie warswty scieralnej AC8S gr. 4 cm – 5 362, 56 m2 - stan zawansowania 105%
- wykonanie warswty scieralnej SMA 11S gr. 4 cm – 24 550, 41 m2 - stan zawansowania 100%
- wykonanie frezowania nawierzchni bitumicznej - 16 612, 50 m2 - stan zawansowania 112%
- wykonanie zjazdów z kostki betonowej gr.8 cm - 2 245,10 m2 - stan zawansowania 124%
- wykonanie nawierzchni chodników z kostki gr. 8 cm – 3403,5 m2 - stan zawansowania 100%
- ustawienie krawężników betonowych z oporem - 3167,83 mb - stan zawansowania 103%
- ustawienie krawężników betonowych obniżonych -2067,99 mb - stan zawansowania 105%
- ustawienie obzeży betnowych 30*8 cm - 8680,09 mb - stan zawansowania 81%
- nawierzchnie z kostki kamiennej rzędowej o wysokości 16cm na podsypce cementowo-piaskowej 1 :4 gr. 5cm, wypełnienie spoin na 1/2 wysokość kostki masą epoksydową, pozostałe miałem kamiennym - 587,76 m2 stan zawansowania 112%
Branża kanalizacyjna stan zawansowanioa 102, 73%
- ułożenie rur PCV o średnicy 160 mm - 494 mb - stan zawansowania 100%
- ułożenie rur PCV o średnicy 250 mm - 685 mb - stan zawansowania 127%
- ułożenie rur PCV o średnicy 315 mm - 770 mb - stan zawansowania 100%
- ułożenie rur PCV o średnicy 400 mm - 604 mb - stan zawansowania 100%
- studnie rewizyjne o średnicy 1000 mm – 52 szt - stan zawansowania 100%
- wpusty deszczowe o śr. 450/500 mm - 74 szt - stan zawansowania 100%
- seperator z osadnikiem o średnicy 1500 mm -4 szt - stan zawansowania 100%
- seperator z osadnikiem o średnicy 2300 mm -1 szt - stan zawansowania 100 %
- tunele rozszączające o pojm. 112 m3 – 1 kpl - stan zawansowania 100%
- tunele rozszączające o pojm. 64 m3 – 1 kpl - stan zawansowania 100%
Branża teletechniczna - stan zawansowania 106,47%
- budowa kanalizacji kablowej z rur PP 110/3,7 – 980 mb - stan zawansowania 108%
- budowa kanalizacji kablowej z rur PP 100/3,7 - 415 mb - stan zawansowania 100%
- budiwa studni kablowych prefabrykowanych rozdzielczych SKR typ SKR-1, grunt kategorii III - 27 szt. - stan zaawansowania 123%
Branża energetyczna - stan zawansowania 100%
- ułożenie kabli YKAY 4x120 - 110 mb - stan zawansowania 100%
- ułożenie kabli YKAY 2x25 - 110 mb - stan zawansowania 100%
Branża oświetleniowa - stan zawansowania 95,90%
- ułożenie kabli o masie do 1,0 kg/m - 1016, 0 mb - stan zawansowania 100 %
- przewody uziemniające - 2168 mb - stan zawansowania 100 %
- montaż opraw i stawianie słupów - 66 szt. - stan zawansowania 100 %
Roboty dodatkowe - stan zaawansowania 100 %
- wykonanie wzmocnienie podłoża ułożenie Geosiatki, kareamzytu
Stan zawansowania robót ogółem wynosi 100 %
Wartość wykonanych robót brutto przedstawionych do zafakturowania od początku budowy - 12 813 565, 98 złotych
Wartość robót brutto do zafakturowania w m-cu 08.2018 roku - 1 408 666, 39 złotych
