Tytuł projektu:
„Przebudowa drogi wojewódzkiej nr 124 na odcinku Cedynia-Chojna”
Uczestnicy procesu inwestycyjnego:
Zamawiający: Województwo Zachodniopomorskie ul. Korsarzy 34, Szczecin |
|
Wykonawca: |
|
Realizator umowy: Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie ul. Szczecińska 31, 75-122 Koszalin |
|
Zarządzający Projektem: KOMPLET INWEST s.j., Tomasz Granops, Elżbieta Prażanowska-Nieboj Al. 11-go Listopada 91k, 66-400 Gorzów Wlkp. |
Informacje ogólne o umowie z Wykonawcą robót budowlanych:
Opis projektu:
Przedmiotem zamówienia jest wykonanie przebudowy drogi wojewódzkiej Nr 124 klasy G o nawierzchni bitumicznej na odcinku Cedynia - Chojna na odcinku około 19,8 km.
Zakres zamówienia obejmuje:
Stan istniejący, na dzień przekazania placu budowy 24.05.2011 roku:
Informacje o stanie zaawansowania projektu na dzień 01.08.2011 roku:
Wykonawca wszedł na budowę i rozpoczął prace związane z wykonaniem podbudowy z mieszanki mineralno-cementowo-emulsyjnej (MCE). Pod koniec sierpnia podbudowa z MCE została wykonana na dwóch, odcinkach na całej szerokości jezdni. Następnie wykonano na tych odcinkach warstwę wyrównawczą z betonu asfaltowego.
Informacje o stanie zaawansowania projektu na dzień 01.09.2011 roku:

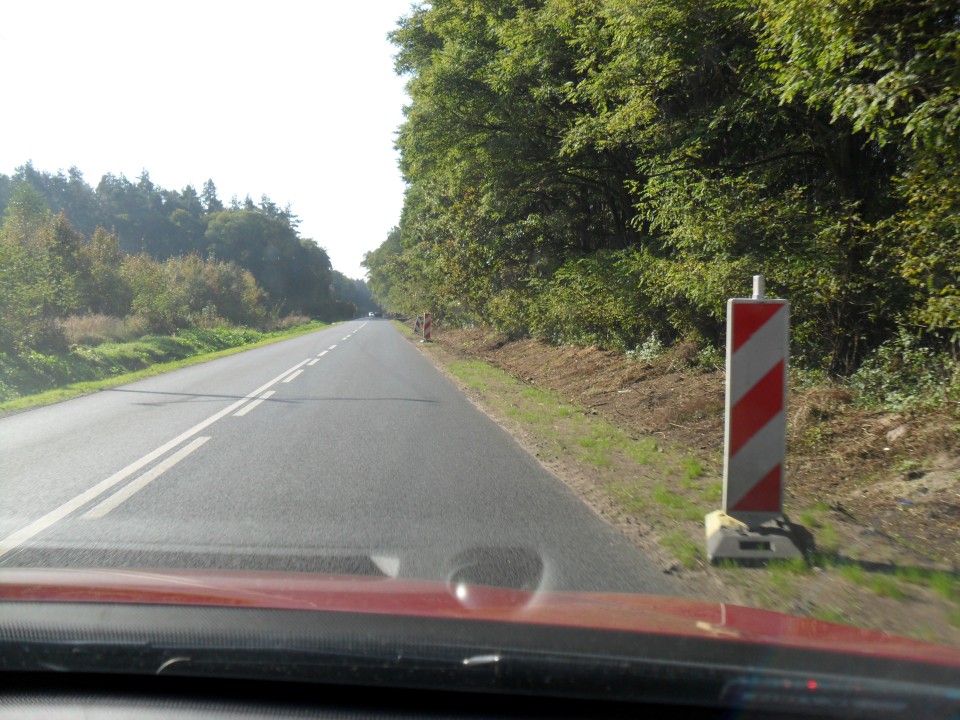

W miesiącu sierpniu wykonano frezowanie i następnie podbudowę z MCE na odcinku 2,88km na całej szerokości jezdni, oraz 2,80km na połowie jezdni. Trwały również prace nad układaniem warstwy wyrównawczo – wiążącej z betonu asfaltowego.
Informacje o stanie zaawansowania projektu na dzień 05.10.2011 roku:
W miesiącu wrześniu wykonano:

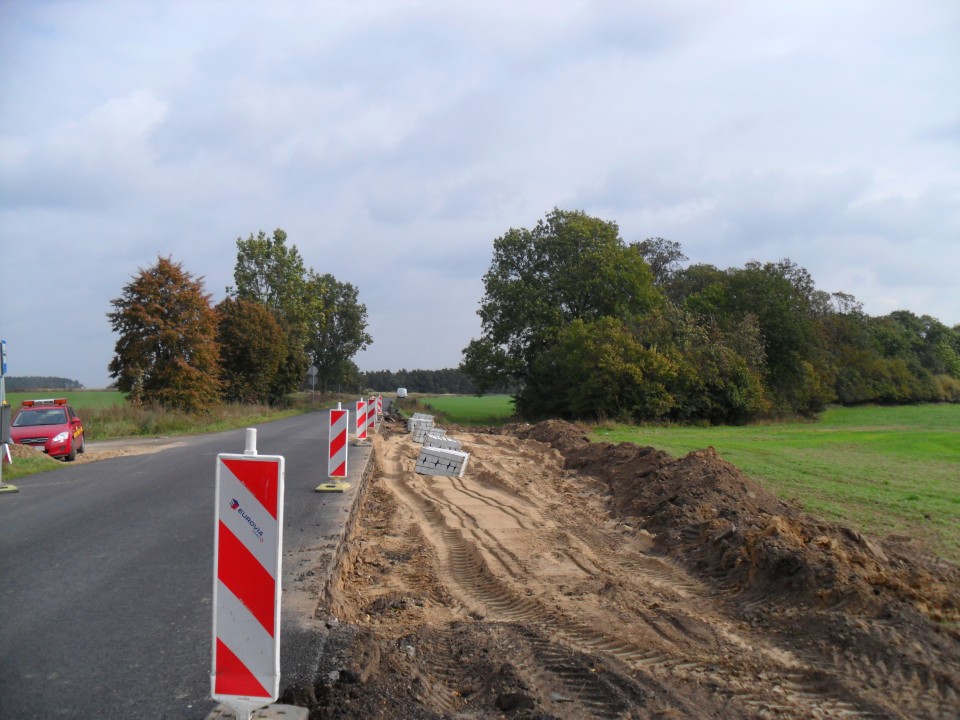

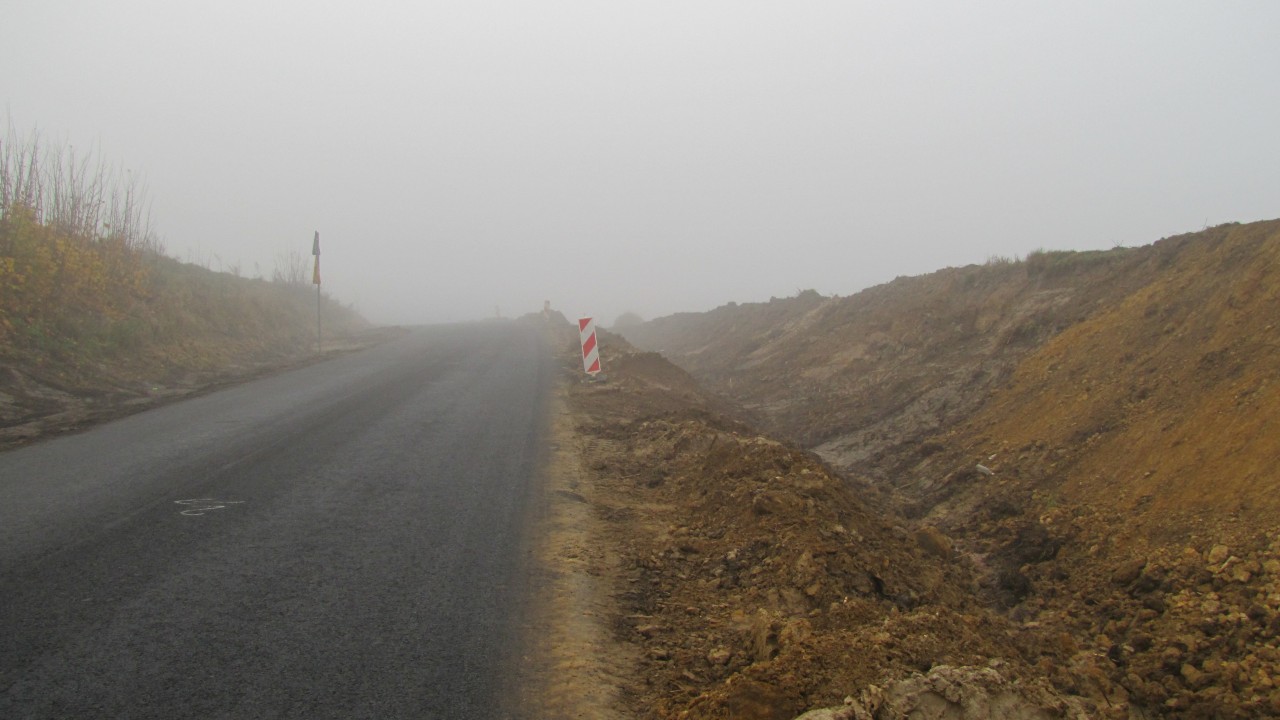

Informacje o stanie zaawansowania projektu na dzień 03.11.2011 roku:

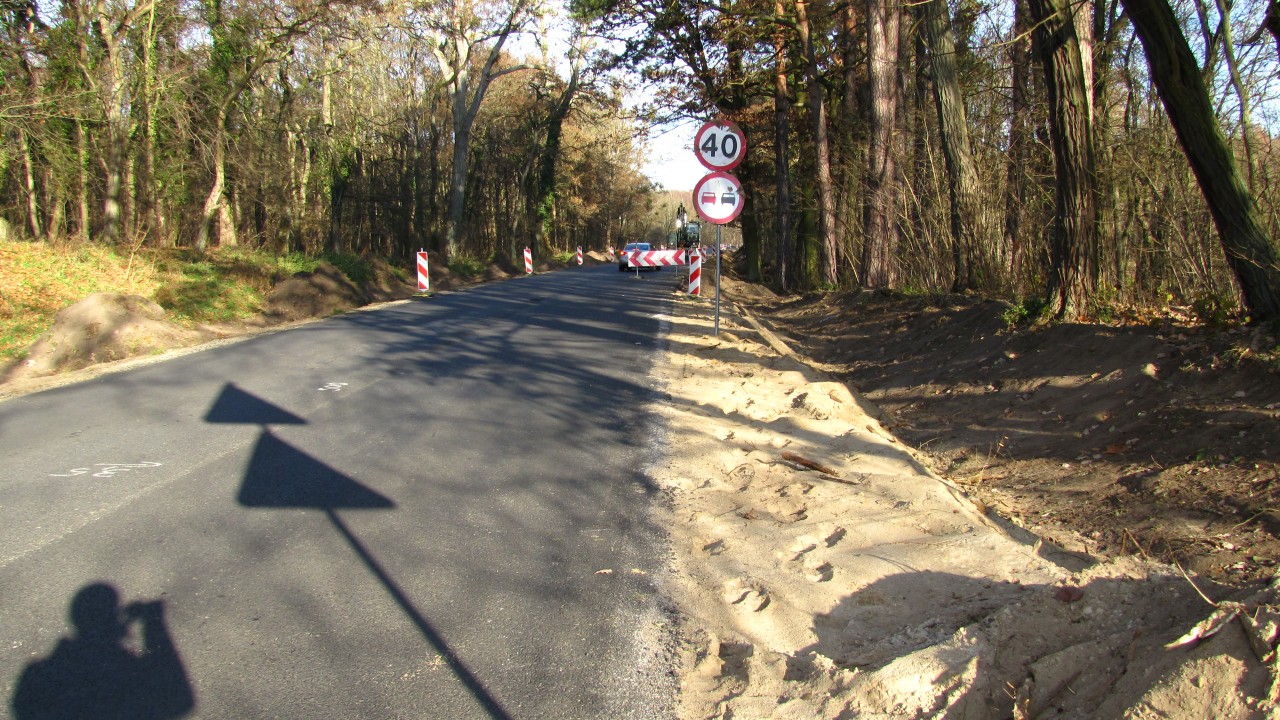

W miesiącu październiku rozpoczęto roboty związane ze zdjęciem humusu, ułożono warstwę gruntocementu na zatoce autobusowej w km 15+700. Wykonawca rozpoczął budowę kanalizacji deszczowej w m. Orzechowo, wykonano 100% podbudowy z MCE na odcinkach szlakowych.
Informacje o stanie zaawansowania projektu na dzień 01.12.2011 roku:
W miesiącu listopad prowadzono roboty związane ze zdjęciem humusu, uzupełniano pobocza. Budowana jest kanalizacja deszczowa w m. Orzechowo. Wykonano 100% warstwy wyrównawczo wiążącej na odcinkach szlakowych.
Informacje o stanie zaawansowania projektu na dzień 01.01.2012 roku:
W miesiącu grudzień prowadzono roboty przy budowie poboczy, budowana była kanalizacja deszczowa w m. Orzechowo. Rozpoczęto wykonywanie zatok w km 9+133÷9+354
Informacje o stanie zaawansowania projektu na dzień 01.02.2012 roku:
W miesiącu styczeń ze względu na warunki pogodowe tempo robót spadło. Trwały jedynie prace przy budowie kanalizacji deszczowej oraz wycince drzew w m. Orzechowo.
Informacje o stanie zaawansowania projektu na dzień 01.03.2012 roku:

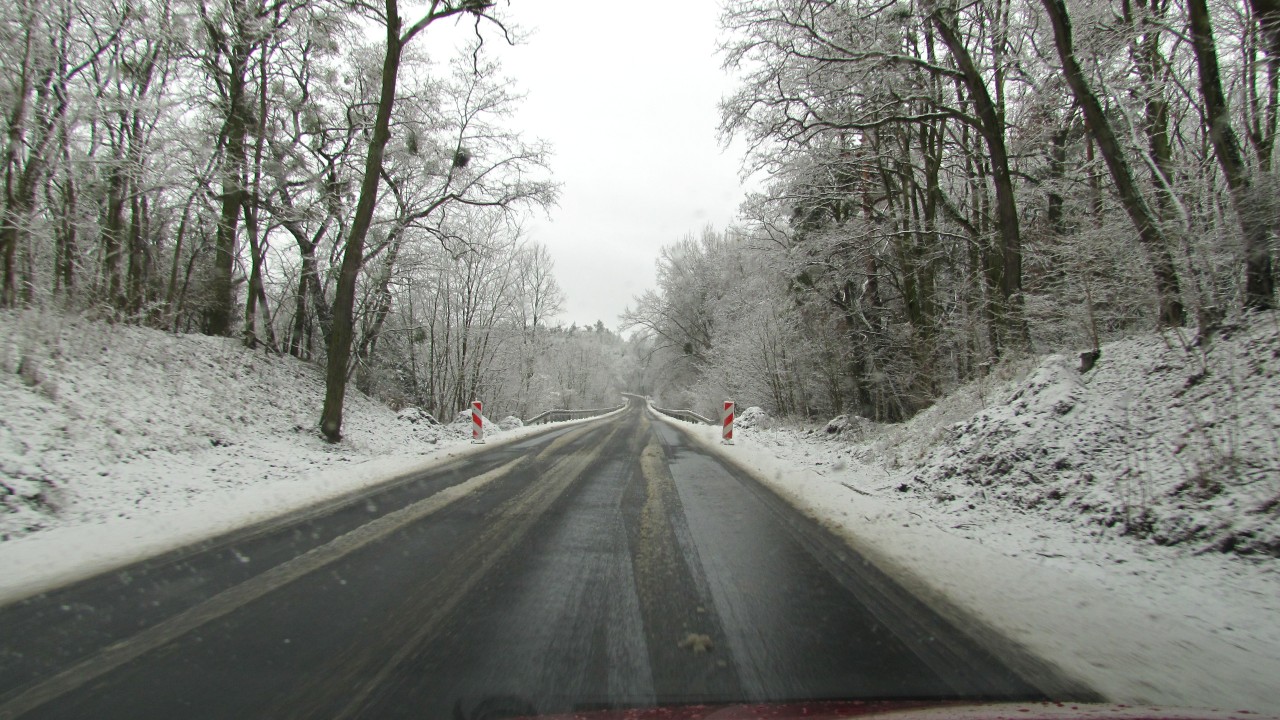

W miesiącu luty ze względu na warunki pogodowe - niska temperatura i opady śniegu – wstrzymano roboty budowlane. W ostatnim tygodniu miesiąca trwały jedynie prace przy wycince drzew w m. Orzechowo.
Informacje o stanie zaawansowania projektu na dzień 02.04.2012 roku:

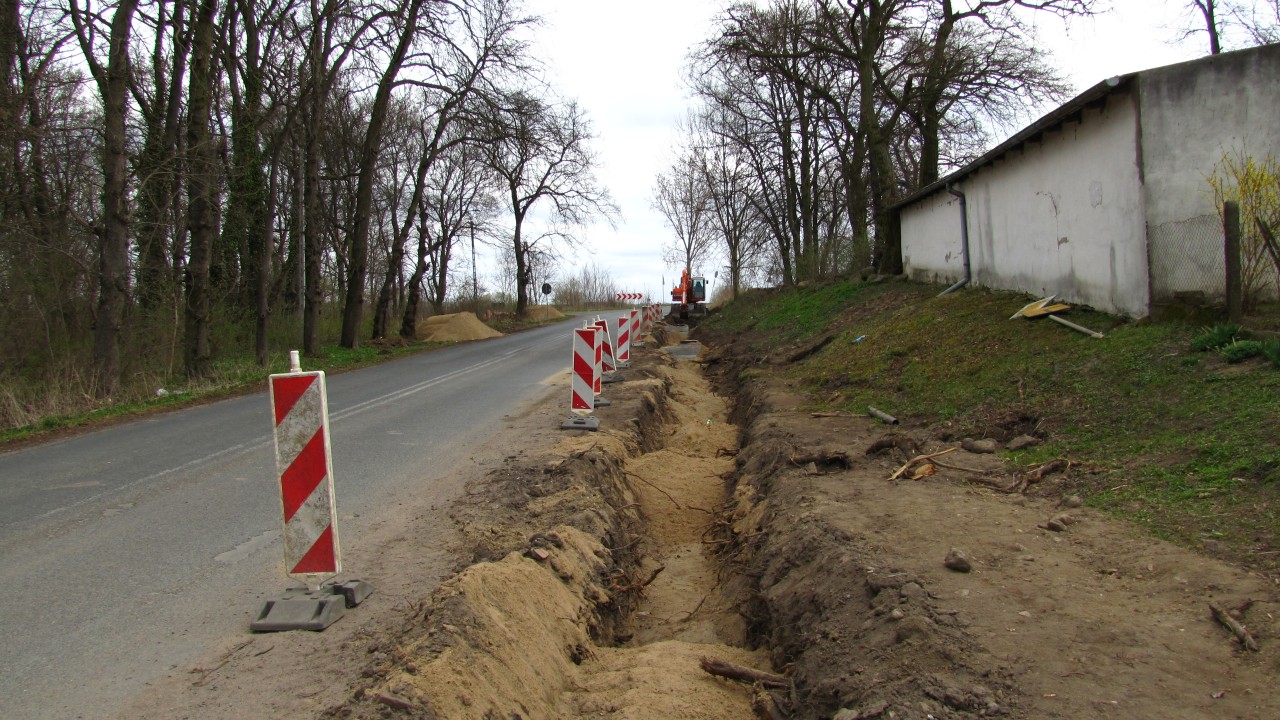

W miesiącu marzec po ustąpieniu niesprzyjających warunków atmosferycznych wznowiono roboty budowlane. W m. Orzechowo karczowano pnie po wycince drzew oraz budowano ostatni odcinek kanalizacji deszczowej. Prowadzono roboty związano z budową przepustów pod zjazdami jak i samych zjazdów.
Informacje o stanie zaawansowania projektu na dzień 02.05.2012 roku:
W miesiącu kwiecień zakończono budowę zatoki autobusowej w km 9+170. Trwały prace związane z budową zjazdów do prywatnych posesji. Prowadzono roboty ziemne na odcinku Łaziszcze – Orzechów w zakresie zdjęcia humusu i budowie nasypów poboczy.
Informacje o stanie zaawansowania projektu na dzień 04.06.2012 roku:

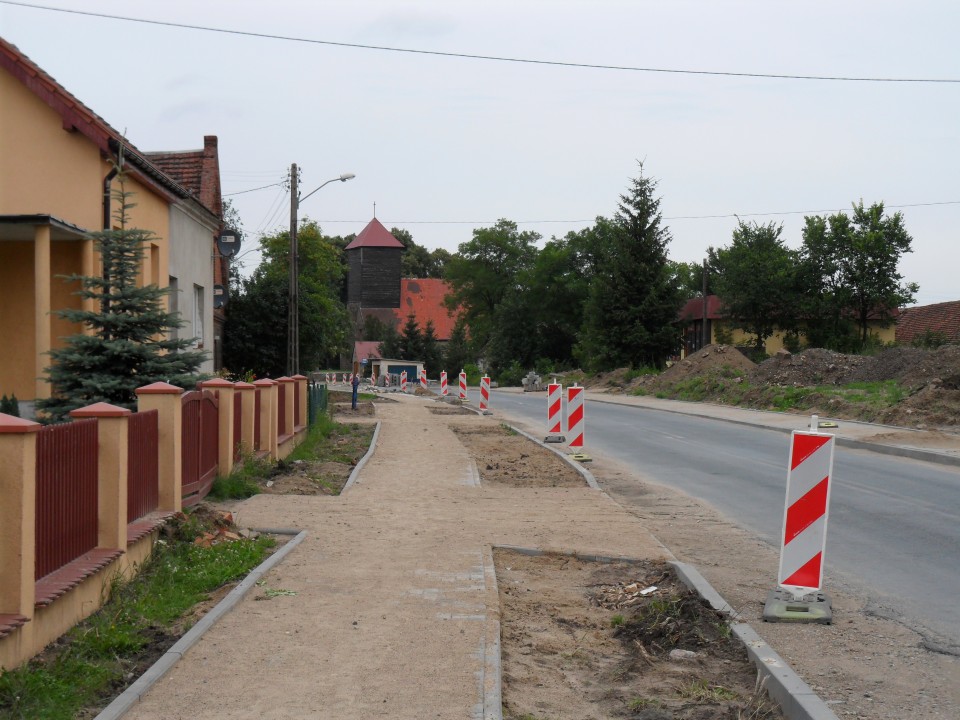

W miesiącu maj w m. Orzechowo rozpoczęto prace brukarskie (budowa zjazdów, chodników, zatok autobusowych). Rozpoczęto przebudowę skrzyżowania w m. Cedynia (budowa dodatkowego pasa dla pojazdów skręcających w lewo z drogi wojewódzkiej nr 124 na drogę wojewódzką nr 125). Trwały prace związane z budową poboczy.
Informacje o stanie zaawansowania projektu na dzień 02.07.2012 roku:
W miesiącu czerwiec w m. Orzechowo trwały prace brukarskie (budowa zjazdów, chodników, zatok autobusowych). Trwała prace związane z przebudową skrzyżowania w m. Cedynia (budowa dodatkowego pasa dla pojazdów skręcających w lewo z drogi wojewódzkiej nr 124 na drogę wojewódzką nr 125). Trwały prace związane z budową poboczy na odcinku Cedynia-Orzechów. Wykonano frezowanie istniejącej nawierzchni w m. Łaziszcze, oraz rozpoczęto wymianę konstrukcji jezdni w miejscach o niedostatecznej nośności.
Informacje o stanie zaawansowania projektu na dzień 01.08.2012 roku:
W miesiącu lipiec prowadzono następujące roboty:
Informacje o stanie zaawansowania projektu na dzień 01.09.2012 roku:
W miesiącu sierpień prowadzono następujące roboty:
1. Branża drogowa:
2. Branża sanitarna:
3. Branża elektryczna:
Informacje o stanie zaawansowania projektu na dzień 01.10.2012 roku:
W miesiącu wrzesień prowadzono następujące roboty:
1. Branża drogowa:
2. Branża mostowa:
Informacje o stanie zaawansowania projektu na dzień 02.11.2012 roku:
W miesiącu październiku prowadzono następujące roboty:
1. Branża drogowa:
Informacje o stanie zaawansowania projektu na dzień 03.12.2012 roku:
W miesiącu listopad prowadzono następujące roboty:
Branża drogowa:
Informacje o stanie zaawansowania projektu na dzień 29.12.2012 roku:

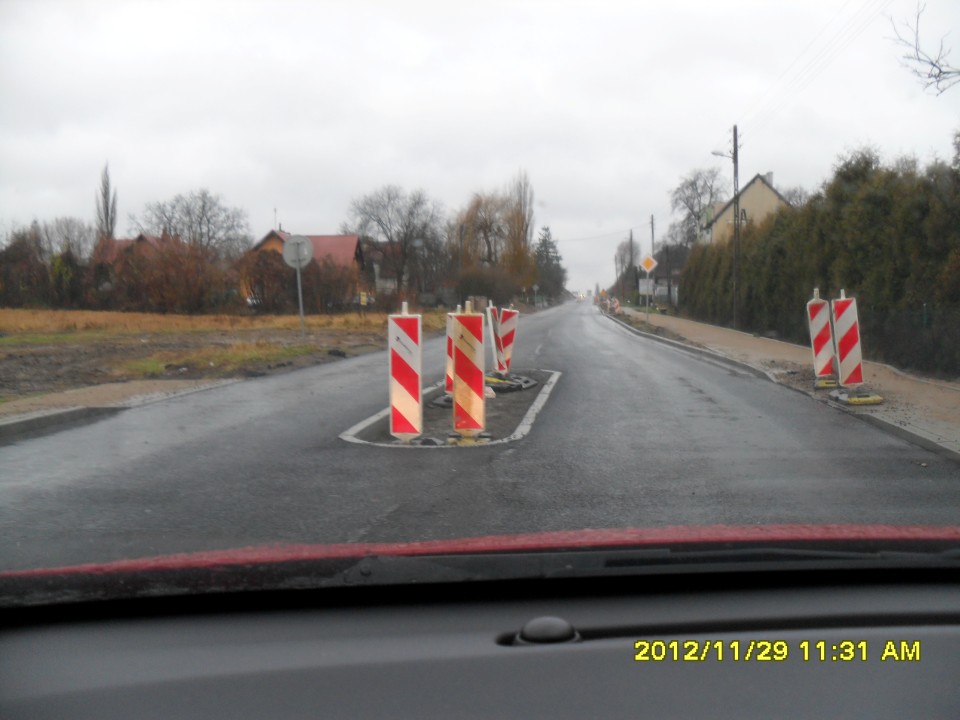

W miesiącu grudzień Wykonawca zgłosił zakończenie robót. Została rozpoczęta procedura odbiorowa robót celem formalnego zakończenia inwestycji.
