Informacje ogólne o umowie z Wykonawcą robót budowlanych:
- data zawarcia umowy z Wykonawcą robót budowlanych - 16.02.2012 rok.
- wartośc umowy z Wykonawcą robót budowlanych (brutto) - 17 621 727,89 zł.
- planowana data zakończenia umowy - 30.07.2013 rok.
- data przekazania placu budowy Wykonawcy robót - 29.02.2012 rok.
Opis projektu:
Przedmiotem zamówienia jest przebudowa drogi wojewódzkiej nr 114 Trzebież- Police na odcinku od km 25+277,00 – 28+509,91 oraz 30+046,00 – 34+571,35 o łącznej długości ok. 7 km.
Zakres robót budowlanych będzie obejmował:
- wykonanie robót przygotowawczych
- wykonanie robót nawierzchniowych na drodze wojewódzkiej (wykonanie nakładki wzmacniająco-wyrównawczej i warstwy ścieralnej nawierzchni),
- wykonanie pełnej konstrukcji na poszerzeniach,
- przebudowę istniejących skrzyżowań z drogami bocznymi, budowę ronda zlokalizowanego na wschodnich obrzeżach miasta Police,
- wykonanie elementów spowalniających ruch w miejscowościach i/lub przed miejscowościami,
- remont mostów nad rzeką Gunicą w Jasienicy oraz nad ciekiem Kanał Zrzutowy ZCH Police w m. Police,
- rozbiórkę istniejącego mostu nad rzeką Łarpią w Policach oraz budowę nowego obiektu poszerzonego ze względu na budowę ronda,
- remont, przebudowę lub budowę przepustów,
- wykonanie powierzchniowego systemu odwodnienia dróg na odcinkach poza miejskich,
- budowę kanalizacji deszczowej na odcinkach miejskich,
Stan istniejący, na dzień przekazania placu budowy 29.02.2012 roku:
Informacje o stanie zaawansowania projektu na dzień 02.04.2012r.:
W miesiącu marzec rozpoczęto prace przygotowawcze i pomiarowe. Trwały prace przy wycince drzew pod nadzorem ornitologicznym.
Informacje o stanie zaawansowania projektu na dzień 02.05.2012r.:
W miesiącu kwiecień trwały prace przygotowawcze i pomiarowe. Karczowano pnie pozostałe po wycince drzew. Rozpoczęto prace brukarskie w m. Niekłończyca – budowa zjazdów i zatok autobusowych.
Informacje o stanie zaawansowania projektu na dzień 04.06.2012r.:
W miesiącu maj trwały prace związane z przebudową sieci teletechnicznych. W miejscowości Niekłończyca rozpoczęto budowę kanalizacji deszczowej, prowadzono roboty związane z budową zatok autobusowych oraz zjazdów na posesję. Rozpoczęto roboty związane z oczyszczaniem i odtwarzaniem rowów.
Informacje o stanie zaawansowania projektu na dzień 30.06.2012r.:
W miesiącu czerwiec wykonywano następujące prace:
- wykonano frezowanie na zimno nawierzchni asfaltowych o średniej grubości warstwy 4 cm na całej długości przebudowywanego odcinka.
- wykonano zjazdy w km 26+760 – 26+815 str. L.
- wykonano krawężniki, obrzeża i chodnik z kostki betonowej w km 25+818 – 25+969; 26+280 – 26+600; 26+760 – 26+815 str. L.
- budowa kanalizacji deszczowej w km 26+500 – 26+900 (m. Dębostrów).
- budowa kanalizacji deszczowej w km 30+000 – 30+200 (m. Jasienica).
Informacje o stanie zaawansowania projektu na dzień 1.08.2012r.:
Roboty wykonywane w miesiącu lipiec:
Roboty drogowe:
Odcinek 26+340 - 26+570
- układanie krawężników
- budowa chodników z kostki betonowej
- budowa zjazdów
Odcinek 26+770 - 26+845
Roboty sanitarne:
Budowa kanalizacji deszczowej:
- budowa kanalizacji deszczowej w m. Dębostrów oraz przy Zakładach Chemicznych Police.
Roboty teletechniczne:
- przebudowa sieci teletechnicznych w m. Dębostrów i Police.
Informacje o stanie zaawansowania projektu na dzień 1.09.2012r.:
Roboty wykonywane w miesiącu sierpień:
Roboty Drogowe:
- wykonanie zatok autobusowych w km 33+570 str. P, 33+556 str.;
- wykonanie rozbiórki ścieżki rowerowej w km 32+900 – 33+630;
- wykonanie ścieżki rowerowej i krawężników w km 33+000 – 33+335;
- wykonanie chodników i zjazdów w km 25+818 – 25+888 str. P i 26+723 – 27+000 str.
- wykonanie chodnika w km 26+770 – 26+884;
- wykonanie zatoki autobusowej w km 26+750 str.
Roboty sanitarne:
Budowa kanalizacji deszczowej:
- separator 30 w km 30+050 - Jasienica;
- kanalizacja od separatora do wylotu w km 34+000;
- separator 50 w km 34+000 - Rondo;
- osadniki przy wylotach nr 5 i 6 w km 25+600; studnia chłonna D2 i kolizja z wodociągiem;
- osadnik OS3 wraz z wylotem przy kościele w km 25+800;
- kanalizacja przy burzonej stodole w km 27+000.
Roboty mostowe:
PRZEBUDOWA PRZEPUSTU W KM 25+612
- rozbiórka istniejącego przepust
- roboty fundamentowe
- przepusty z blach stalowych (montaż rury stalowej f800 wraz z pokryciem powłoka cynkowa i polimerową);
PRZEBUDOWA PRZEPUSTU W KM 25+799
- rozbiórka istniejącego przepustu;
MOST ŁARPIA KM 34+028
- wykonanie objazdu tymczasowego;
- roboty rozbiórkowe;
- wbicie technologicznej ścianki szczelnej typu "Larsen" – tymczasowej;
Roboty teletechniczne:
- Uniemyśl - Niekłończyca 25+600;
- Jasienica w km 30+000.
Informacje o stanie zaawansowania projektu na dzień 1.10.2012r.:
Roboty wykonywane w miesiącu wrzesień:
Roboty Drogowe:
- wykonanie krawężników przy zatokach autobusowych 20x30; 32+192,00 i 32+552,00 str. prawa, 32+185,00 i 32+616 str. lewa;
- wykonanie krawężników 20x30 w km 30+046 - 30+255 strona prawa i lewa;
- wykonanie krawężników 15x30 w km 32+126 - 32+700 strona prawa i lewa;
- przełożenie kostki na ścieżce rowerowej w km 32+600 – 32+670 str. P i 32+900 – 33+000;
- wykonanie podbudowy z betonu C16/20 na zatokach autobusowych w km 32+192,00 i 32+552,00 str. prawa, 32+185,00 i 32+616 strona lewa;
- wykonanie podbudowy z kruszywa łamanego 0-31,5 gr 20cm 33+600 - 32+245 str. lewa;
- ułożenie warstwy wyrównawczej z AC 16W w km 33+600 - 32+245 str. lewa;
Roboty sanitarne:
Budowa kanalizacji deszczowej:
Dębostrów przy kolizji z drzewami w km 26+800;
- Niekłończyca kolizja z ogrodzeniem i drzewem w km 26+400;
- montaż wylotów kanalizacji;
- Police przestawianie wpustów deszczowych od km 34+100;
- Odwodnienie ronda;
Roboty mostowe:
PRZEBUDOWA PRZEPUSTU W KM 25+612
PRZEBUDOWA PRZEPUSTU W KM 25+799
- roboty fundamentowe;
- przepusty z blach stalowych;
- odwodnienie wykopu;
MOST ŁARPINA KM 34+028
- rozbiórka konstrukcji płyty pomostowej i belek;
Roboty teletechniczne:
Likwidacja kolidującego uzbrojenia z mostem przy proj. rondzie
Informacje o stanie zaawansowania projektu na dzień 2.11.2012r.:
Roboty wykonywane w miesiącu październik:
Roboty Drogowe:
- ułożenie ścieków trójkątnych w km 32+612 – 33+677; 32+790 – 32+925;
- wykonanie chodników w km 33+540 – 33+627 str. prawa; 32+126 – 32+668 str. prawa i lewa;
- wykonanie nawierzchni z kostki kamiennej 15/17 w km 33+556; 33+517;
- przełożenie ścieżki rowerowej w km 32+600 – 32+700; 32+900 – 33+486;
- ułożenie w-wy wyrównawczej z BA na 90 % długości przebudowywanej drogi.
Roboty sanitarne:
Budowa kanalizacji deszczowej:
- wykonywanie prób szczelności kanalizacji;
- Police przestawianie wpustów deszczowych od km 34+100;
- odwodnienie ronda;
Roboty mostowe:
PRZEBUDOWA PRZEPUSTU W KM 25+612
- fundament kruszywowy - geotkanina
MOST ŁARPINA KM 34+028
- rozbiórka konstrukcji płyty pomostowej i belek;
- odwodnienie wykopu;
Roboty teletechniczne:
Informacje o stanie zaawansowania projektu na dzień 3.12.2012r.:
Roboty wykonywane w miesiącu listopad:
Roboty Drogowe:
- budowa nasypów pod konstrukcję ronda
- układanie podbudowy z KŁ na rondzie
- ustawianie krawężników na rondzie
- ułożenie w-wy wyrównawczej z BA w m. Niekłończyca i Dębostrów
- roboty brukarskie w m. Dębostrów
- ścieki trójkątne na odcinku Jasienica-Police
Roboty sanitarne:
Roboty mostowe:
MOST NA KANELE ZRZUTOWYM ZCH POLICE
- droga objazdowa
- rozebranie konstrukcji jezdni
- ułożenie zbrojenia płyty wzmacniającej istniejącej konstrukcji mostu
MOST ŁARPINA KM 34+028
- fundament kruszywowy
- skręcanie konstrukcji przepustu z blachy karbowanej
Informacje o stanie zaawansowania projektu na dzień 31.12.2012r.:
Z uwagi na niesprzyjające warunki atmosferyczne (opady śniegu, ujemne temperatury) prowadzono jedynie roboty związane z budową mostu na kanale rzeki Łarpia
Informacje o stanie zaawansowania projektu na dzień 31.01.2013r.:
Z uwagi na niesprzyjające warunki atmosferyczne (opady śniegu, ujemne temperatury) prowadzono jedynie roboty związane z budową mostu na kanale rzeki Łarpi oraz rozpoczęto przebudowę mostu na rzece Gunica.

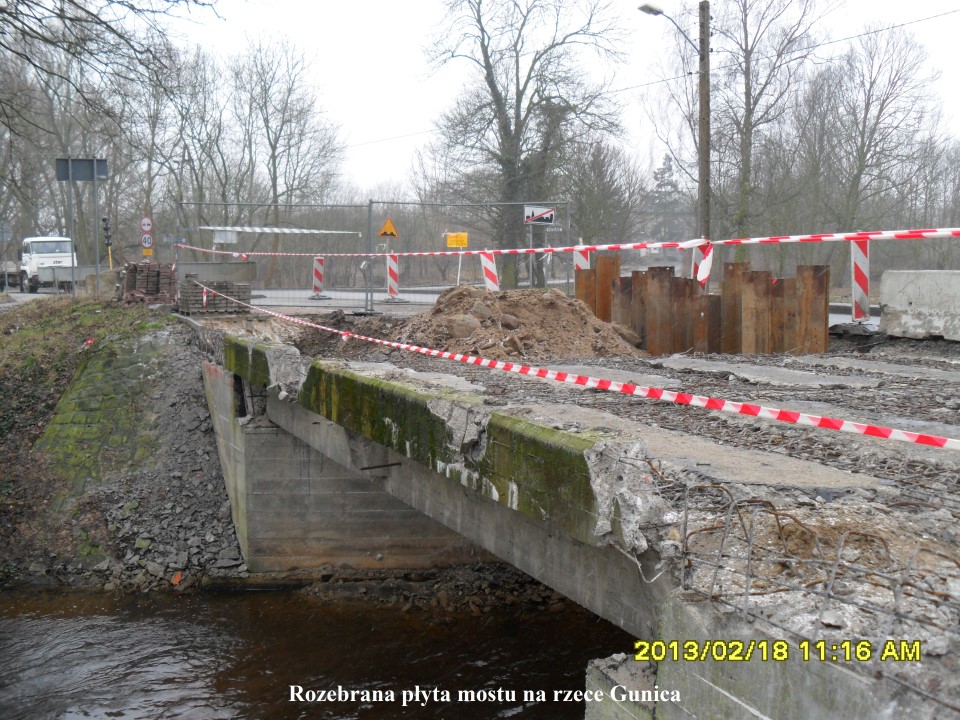

Informacje o stanie zaawansowania projektu na dzień 28.02.2013r.:
W miesiącu luty prowadzono roboty związane z odtwarzaniem i renowacją rowów, wykonywano zbrojenie kołnierzy przepustu na kanale rzeki Łarpia oraz częściową zasypkę przepustu.
Informacje o stanie zaawansowania projektu na dzień 29.03.2013r.:
Roboty wykonywane w miesiącu marzec:
Roboty Drogowe i branżowe:
W m-cu marcu, po początkowym okresie sprzyjających warunków atmosferycznych nastąpił powrót warunków zimowych, co mocno ograniczyło postęp robót.
Roboty drogowe były prowadzone w zakresie:
- roboty rozbiórkowe w miejscowości Police w km 34+330 – 34+500 str. prawa;
- roboty brukarskie w miejscowości Police w km 34+330 – 34+500 str. prawa;
- ustawienie krawężników na rondzie wlot A-L str. lewa;
- roboty ziemne, humusowanie w km 30+046 – 32+300 str. P; 30+046 – 33+660 str. lewa;
- wykonanie korytek ściekowych typu trójkątnego w km 30+807 – 30+911 str. prawa;
Roboty branżowe:
Kanalizacja deszczowa:
- montaż wpustów na rondzie;
- montaż dwóch studni przy ul. Kościuszki w Policach
- próby szczelności kanalizacji na rondzie.
Branża elektryczna
- budowa przepustu pod zjazdem z ronda.
Roboty Mostowe:
MOST na kanale rz. ŁARPI KM 34+028
- Kosz gabionowy 1,0x1,0 m
- Powłoka zasypywanych elementów betonowych
- Wbicie ścianki szczelnej typu "Larsen" – stanowiącej podparcie skarpy nasypu ronda,
- Wykonanie oczepu ścianki szczelnej jw.
MOST na rz. Gunica w km 29+960
- Zbrojenie i deskowanie płyty pomostu.

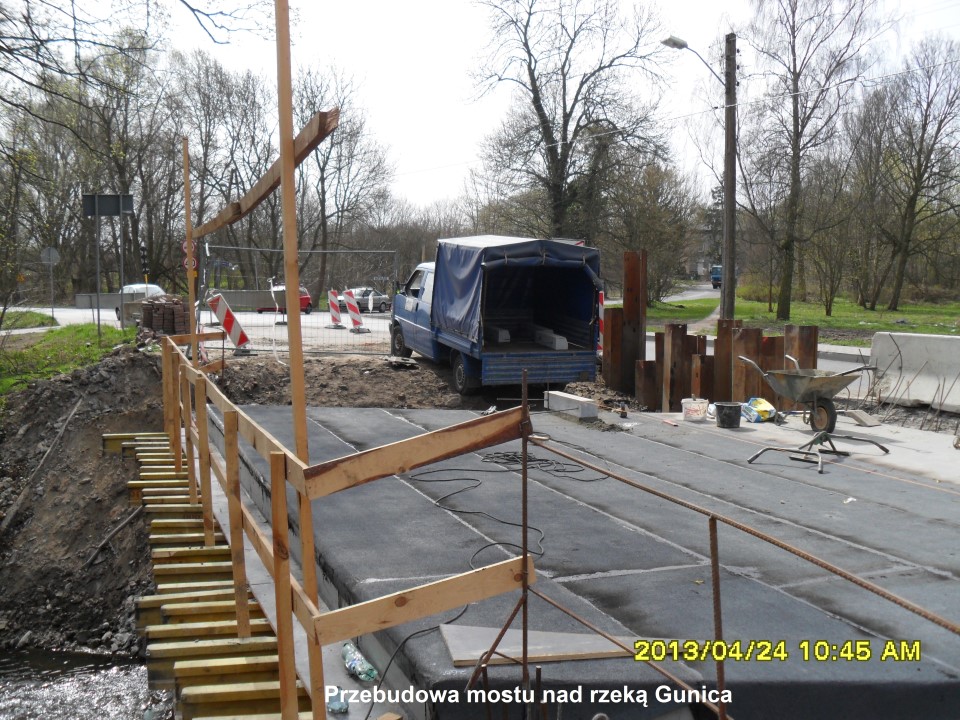

Informacje o stanie zaawansowania projektu na dzień 30.04.2013r.:
Roboty wykonywane w miesiącu kwiecień:
Roboty Drogowe:
- roboty ziemne w km 25+600 – 28+500 (wykopy, nasypy, zdjęcie warstwy humusu, humusowanie),
- roboty rozbiórkowe w miejscowości Police ul. Kościuszki,
- podbudowa pod zjazdy bitumiczne na całym odcinku,
- roboty brukarskie w miejscowości Police ul. Kościuszki,
- warstwa wyrównawczo-wiążąca w miejscowości Police ul. Kościuszki,
Rondo i pierścień ronda:
- roboty rozbiórkowe,
- profilowanie podłoża,
- podbudowa z kruszywa naturalnego i łamanego,
- podbudowa bitumiczna,
- warstwa wiążąca,
- wybruki na wyspach ronda,
- nawierzchnia z kostki kamiennej – pierścień ronda
Roboty branżowe:
Kanalizacja deszczowa
- przestawianie studzienek wpustów deszczowych w Policach;
- kanalizacja deszczowa na ul. Kościuszki w Policach, studzienki i wpusty;
- regulacja nowych i istniejących włazów studzienek.
Branża elektryczna
- budowa przepustu pod zjazdem z ronda.
Roboty Mostowe:
MOST na kanale rz. ŁARPI KM 34+028
- Wbicie ścianki szczelnej typu "Larsen" – pozostawionej
MOST na rz. Gunica w km 29+960 - strona północna
- rozbiórka betonowego umocnienia nasypu,
- roboty ziemne,
- roboty ziemne,
- wykonanie zbrojenia,
- montaż kotew kap chodnikowych,
- wykonanie i montaż prefabrykowanych gzymsów z polimerobetonu,
- krawężnik mostowy kamienny typ A, h=180 mm,
- betonowanie (przyczółek, płyta przejściowa, płyta pomostu, kapa chodnikowa),
- wykonanie odwodnienia (sączki i dreny),
Informacje o stanie zaawansowania projektu na dzień 31.05.2013r.:
Roboty wykonywane w miesiącu maj:
Roboty Drogowe:
- roboty brukarskie w miejscowości Police ul. Kościuszki, Niekłończyca, Dębostrów
- warstwa ścieralna w m Police ul. Kościuszki oraz na odcinku Jasienica-rondo
Rondo i pierścień ronda:
- profilowanie podłoża,
- podbudowa z kruszywa naturalnego i łamanego,
- wybruki na wyspach ronda,
- nawierzchnia z kostki kamiennej – pierścień ronda
Roboty branżowe:
Kanalizacja deszczowa
- regulacja nowych i istniejących włazów studzienek.
Branża elektryczna
- budowa przepustu pod zjazdem z ronda.
Roboty Mostowe:
MOST na rz. Gunica w km 29+960 - strona północna
- wykonanie płyt przejściowych
- układanie warstwy wiążącej i ścieralnej
- roboty ziemne,
MOST na rz. Gunica w km 29+960 - strona południowa
- rozbiórka płyty pomostu
- roboty ziemne
Informacje o stanie zaawansowania projektu na dzień 30.06.2013r.:
Roboty wykonywane w miesiącu czerwiec:
Roboty Drogowe i branżowe:
Roboty drogowe:
- roboty brukarskie w m. Police ul. Kościuszki oraz w m. Dębostrów,
- ścieki z 2 rzędów kostki kamiennej;
- warstwa SMA na pozostałych odcinkach;
Roboty branżowe:
Kanalizacja deszczowa:
- regulacje włazów i kratek pod masę (Niekłończyca - Jasienica);
- kilka studni i wpustów na rondzie, które były możliwe do zrobienia;
Sieci elektroenergetyczne
- układanie kabla oświetleniowego na rondzie;
- stawianie fundamentów słupów oświetleniowych;
Telekomunikacja:
- kanalizacja teletechniczna na rondzie,
- przebudowa kolizji teletechnicznych,
Roboty Mostowe:
MOST GUNICA km 29+960 (połowa zachodnia mostu)
- wykonanie zbrojenia,
- beton klasy C25/30 (płyta pomostu),
- beton klasy C12/15 w deskowaniu,
- konstrukcje stalowe ze stali St3S z zabezpieczeniem antykorozyjnym i łącznikami (oparcie płyty przejściowej),
MOST ŁARPINA KM 34+028
- montaż bariery stalowej ochronnej.
- wykonanie fundamentu pod konstrukcję kładki;
Informacje o stanie zaawansowania projektu na dzień 31.07.2013r.:
Roboty wykonywane w miesiącu lipiec:
Roboty Drogowe i branżowe:
Roboty drogowe:
- zakończenie wykonania zjazdów bitumicznych,
- ścieżka rowerowa z masy bitumicznej,
- wykonanie oznakowania poziomego i pionowego,
- montaż barier ochronnych stalowych.
Roboty branżowe:
Kanalizacja deszczowa
- regulacje włazów i kratek pod masę;
Sieci elektroenergetyczne
- układanie kabla oświetleniowego na rondzie;
- stawianie fundamentów słupów oświetleniowych;
Telekomunikacja
- przebudowa kolizji teletechnicznych na moście Gunica,
- układanie kanalizacji kablowej na rondzie,
Roboty Mostowe:
MOST GUNICA km 29+960
- bariera ochronna,
- bariera typu ochronna mocowana w cokołach betonowych lub wbijana,
- balustrada z płaskowników BAL1.0 wg Katalogu Detali Mostowych,
- bariera segmentowa typu U-12a,
- warstwa wiążąca gr. 45 mm (asfalt twardolany),
- warstwa ścieralna gr. 45 mm (mieszanka SMA),
- powłoka epoksydowa kap gr. 5 mm,
- nawierzchnia chodników na dojściach do obiektu z kostki betonowej w opornikach,
- montaż balustrady przy istniejących schodach skarpowych
MOST ŁARPINA KM 34+028
- kosze gabionowe 1,0x1,0 m, wraz wypełnieniem kamieniem,
- umocnienie skarp nasypów przez obrukowanie kostką w obrzeżu betonowym.
Informacje o stanie zaawansowania projektu na dzień 1.09.2013r.:
Zasadnicze prace związane z realizacją inwestycji zostały ukończone – Wykonawca zgłosił roboty do odbioru. Obecnie trwa procedura odbiorowa.
