Tytuł projektu:
„Przebudowa drogi wojewódzkiej nr 151 na odcinku Węgorzyno-Ińsko”
Uczestnicy procesu inwestycyjnego:
Zamawiający: Województwo Zachodniopomorskie ul. Korsarzy 34, Szczecin |
|
Wykonawca: |
|
Realizator umowy: Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie ul. Szczecińska 31, 75-122 Koszalin |
|
Zarządzający Projektem: Komplet Inwest s.j., Tomasz Granops, Elżbieta Parażanowska-Nieboj ul. Al. 11-go Listopada 91k, 66-400 Gorzów Wielkopolski |
Informacje ogólne o umowie z Wykonawcą robót budowlanych:
Opis projektu:
Projekt współfinansowany w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego. Wartość robót budowlanych 11.186.361,41 zł (brutto).
Zakres przebudowy obejmuje drogę wraz z infrastrukturą towarzyszącą i obiektami inżynierskimi na długości około 10km wraz z przebudową przejścia przez m. Stare Węgorzyno oraz budową obejścia m. Storkowo.
Zakres robót obejmuje m.in. wykonanie:
Stan istniejący, na dzień przekazania placu budowy 15.06.2011 roku:
Informacje o stanie zaawansowania projektu na dzień 31.07.2011r.:

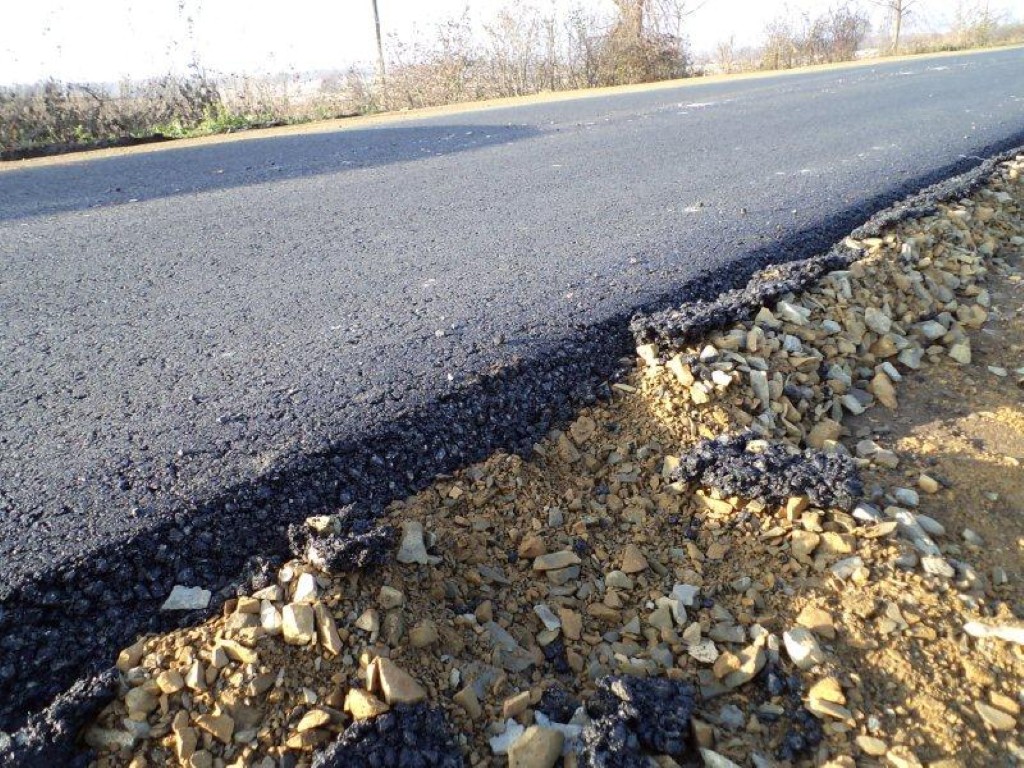

W miesiącu lipcu trwają roboty pomiarowo-geodezyjne. Rozpoczęto frezowanie istniejącej nawierzchni na odcinkach szlakowych. Usunięto warstwę humusu i wykonywane są koryta pod poszerzenia jezdni.
Informacje o stanie zaawansowania projektu na dzień 31.08.2011r.:
W miesiącu sierpniu trwają roboty związane z frezowaniem następnych odcinków istniejącej nawierzchni. Rozpoczęto roboty bitumiczne - układanie warstwy wyrównawczej na odcinkach szlakowych. Nadal wykonywane są koryta pod poszerzenia jezdni, w których układanie są warstwy z gruntocementu i podbudowy z kruszywa. Rozpoczęto roboty ziemne na obejściu m. Storkowo. W miejscowości Stare Węgorzyno prowadzone były roboty sanitarne.
Informacje o stanie zaawansowania projektu na dzień 30.09.2011r.:
W miesiącu wrześniu wykonywano roboty związane z układaniem warstw bitumicznych – warstwa wiążąca z BA. Na odcinku 32+632 do 33+500 rozebrano podbudowę tłuczniową. Pod poszerzenia jezdni układano warstwy z gruntocementu i podbudowę z kruszywa łamanego.
Informacje o stanie zaawansowania projektu na dzień 31.10.2011r.:
W miesiącu październiku wykonywano roboty związane z układaniem warstw bitumicznych – warstwa wiążąca z BA. Plantowanie skarp i dna rowów. Pod poszerzenia jezdni układano warstwy z gruntocementu i podbudowę z kruszywa łamanego.
Informacje o stanie zaawansowania projektu na dzień 30.11.2011r.:
W miesiącu listopadzie nadal wykonywano roboty związane z układaniem warstw bitumicznych – warstwa wyrównawcza i wiążąca z BA. Prowadzono roboty brukarskie. Trwają prace przy przebudowie przepustów i oczyszczaniu rowów.
Informacje o stanie zaawansowania projektu na dzień 31.12.2011r.:
W miesiącu grudniu wykonano dwa przepusty pod koroną jezdni w km 38+983 i 38+429. Zakończono na całym zadaniu wszystkie warstwy konstrukcyjne do rzędnej warstwy wiążącej – z wyjątkiem obejścia miejscowości Storkowo , gdzie prace zostały zabezpieczone i pozostawione na następny rok. Prowadzono roboty brukarskie. Wykonano zatokę autobusową w km 37+150 – 37+205 po prawej stronie.
Informacje o stanie zaawansowania projektu na dzień 31.01.2012r.:
W miesiącu styczniu ze względu na złe warunki atmosferyczne Wykonawca wykonywał tylko roboty związane z wycinką drzew i wywozem dłużyc na obwód Tarnowo oraz wycinką krzewów z karczowaniem oraz spaleniem.
Informacje o stanie zaawansowania projektu na dzień 29.02.2012r.:
W miesiącu lutym ze względu na złe warunki atmosferyczne na początku miesiąca Wykonawca wykonywał tylko roboty związane z wycinką drzew i wywozem dłużyc na obwód Tarnowo oraz wycinką krzewów z karczowaniem oraz spaleniem. Pod koniec lutego rozpoczęto dalsze oczyszczanie rowów oraz układania warstw konstrukcyjnych pod zatokę autobusową.
Informacje o stanie zaawansowania projektu na dzień 31.03.2012r.:
W miesiącu marcu Wykonawca wykonywał poniższe roboty:
Informacje o stanie zaawansowania projektu na dzień 30.04.2012r.:
W miesiącu kwietniu Wykonawca wykonywał poniższe roboty:
Informacje o stanie zaawansowania projektu na dzień 30.05.2012r.:
W miesiącu maju Wykonawca wykonywał poniższe roboty:
Informacje o stanie zaawansowania projektu na dzień 30.06.2012r.:
W miesiącu marcu Wykonawca wykonywał poniższe roboty:
Informacje o stanie zaawansowania projektu na dzień 30.07.2012r.:
W dniu 30.07.2012 roku wykonawca zgłosił zakończenie robót. Została rozpoczęta procedura odbiorowa robót celem formalnego zakończenia inwestycji
