Informacje ogólne o umowie z Wykonawcą robót budowlanych:
- data zawarcia umowy z Wykonawcą robót budowlanych - 12.02.2016 rok
- wartośc umowy z Wykonawcą robót budowlanych (brutto) - 5 756 989, 42 zł
- planowana data zakończenia umowy - 31.05.2017 rok
- data przekazania placu budowy Wykonawcy robót - 24.02.2016 rok.
Opis projektu:
Przedmiotem zamówienia jest przebudowa drogi wojewódzkiej nr 109 na odcinku Trzebusz - Trzebiatów o długości ok. 2,81km.
Zakres robót budowlanych obejmuje:
- wycinkę drzew i krzewów kolidujących z projektowaną inwestycją,
- wykonanie robót rozbiórkowych,
- wykonanie robót nawierzchniowych na drodze wojewódzkiej (wykonanie nakładki wzmacniająco-wyrównawczej i warstwy ścieralnej),
- wykonanie pełnej konstrukcji na poszerzeniach,
- przebudowę ścieżek rowerowych, chodników, zatok autobusowych,
- budowę elementów spowalniających ruch,
- budowę kanalizacji deszczowej,
- przebudowę lub remont istniejących zjazdów,
- przebudowa obiektu mostowego i kładki dla pieszych nad rzeką Sarnia,
- przebudowę sieci energetycznej,
- przebudowę sieci gazowej,
- wykonanie oznakowania pionowego i poziomego,
- wykonanie niezbędnych zabezpieczeń dla pieszych i pojazdów
Stan istniejący przed przystąpieniem do realizacji:
Informacje o stanie zaawansowania projektu na dzień 31. 03. 2016 r.:
W miesiącu marcu wycięto drzewa i krzewy kolidujące z planowaną przebudową. Rozpoczęto roboty rozbiórkowe w m. Nowielice.
Informacje o stanie zaawansowania projektu na dzień 30. 04. 2016 r.:
W miesiącu kwietniu rozpoczęto budowę kanalizacji deszczowej na odcinku od mostu nad rzeką Sarnią w kierunku m. Nowielice.
Informacje o stanie zaawansowania projektu na dzień 31. 05. 2016 r.:
W miesiącu maju Wykonawca wykonał następujące roboty:
- karczowanie pni drzew,
- rozbiórki elementów dróg tj. chodników, krawężników oraz obrzeży w m. Nowielice,
- frezowanie nawierzchni na odcinku od km 6+388 do km 7+188 strona Lewa,
- wykonano przewierty dla rur osłonowych pod rzeką Sarnią,
- wykonanie 8 studni rewizyjnych w m. Nowielice wraz z ułożeniem kanałów PVC O 500 o dł. 306 m wraz z robotami towarzyszącymi tj. roboty ziemne, zasypki

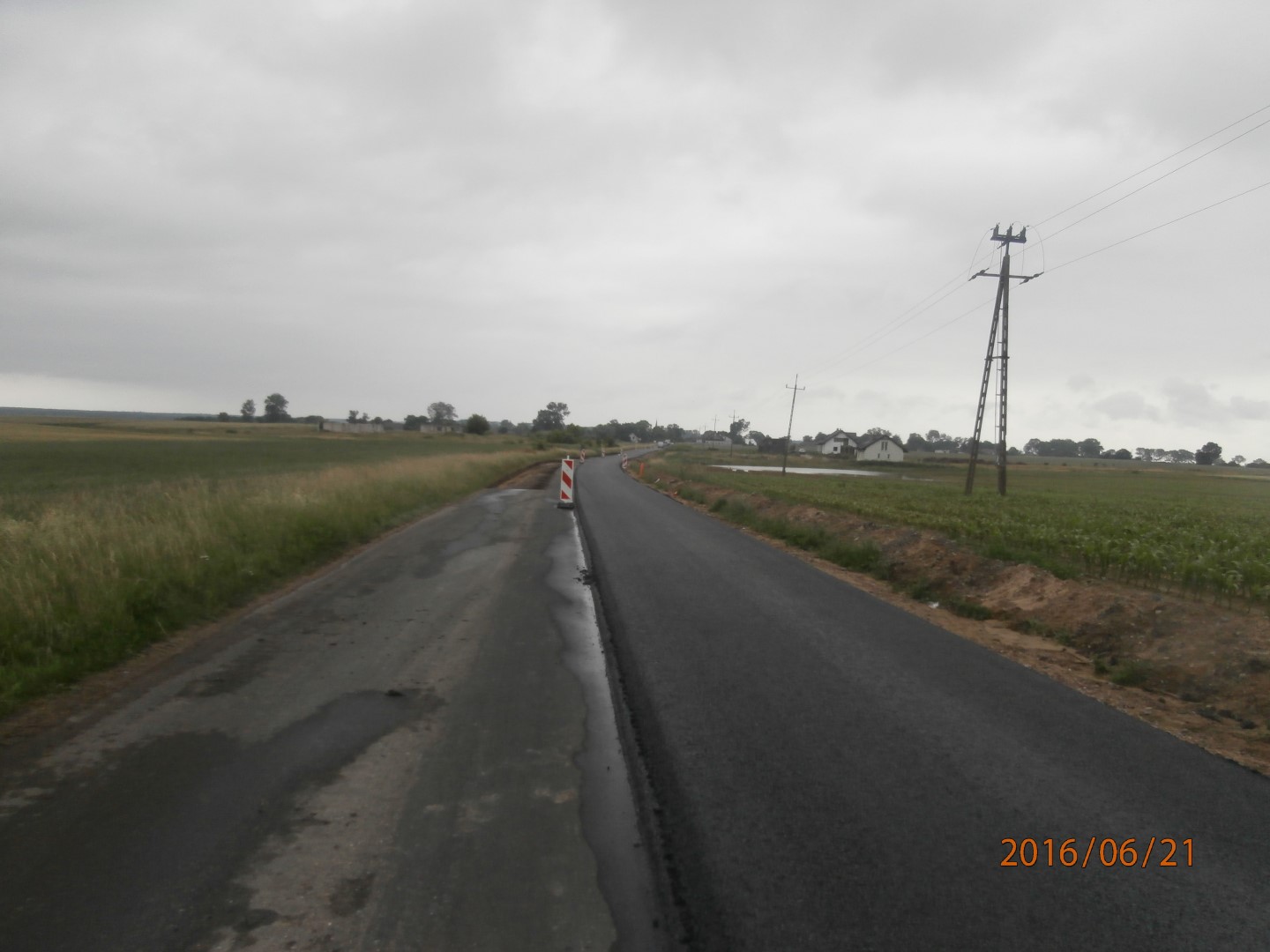

Informacje o stanie zaawansowania projektu na dzień 30. 06. 2016 r.:
Wykonawca w czerwcu wykonał następujące roboty budowlane:
- karczowanie pni drzew,
- frezowanie nawierzchni pod wykonanie remontów głębokich na odcinku od km 6+388 do km 7+188 SP,
- wykonanie remontów głębokich na odcinku od km 6+388 do km 7+188 SP,
- wykonanie warstwy wyrównawczej z betonu asfaltowego AC16W na odcinku od km 6+388 do km 7+188 SL i SP,
- ułożenie siatki z włókien szklano-węglowych na odcinku od km 6+388 do km 7+188 SL i SP na całej szerokości jezdni,
- wykonanie warstwy wiążącej z betonu asfaltowego AC16W gr. 8 cm na odcinku od km 6+388 do km 7+188 SL,
- rozbiórki elementów dróg tj. chodników, krawężników oraz obrzeży w m. Nowielice,
- rozpoczęcie robót związanych z wykonaniem chodników i zjazdów w m. Nowielice,
- wykonanie kanalizacji sanitarnej PVC O500 na odcinku od studni D8 do studni D21 wraz z robotami towarzyszącymi tj.: roboty ziemne, zasypki.
Informacje o stanie zaawansowania projektu na dzień 31. 08. 2016 r.:
Wykonawca w miesiącu sierpniu 2016 r. wykonał następujące roboty budowlane:
- kontynuowanie prac związanych z wykonaniem remontów głębokich na odcinku od km 7+238 do km 7+780 SL i SP
- frezowanie nawierzchni na odcinku od km 7+200 do km 7+780 SP,
- wykonanie warstwy wyrównawczej na odcinku od km 7+185 do km 7+615 SL.
- prowadzenie robót związanych z wykonaniem chodników i zjazdów w m. Nowielice SL i SP
- kontynuowanie prac związanych z wykonaniem kładki nad rzeką Sarnią,
Informacje o stanie zaawansowania projektu na dzień 30. 09. 2016 r.:
Wykonawca w miesiącu wrześniu 2016 r. wykonał następujące roboty budowlane:
- zakończenie robót związanych z wykonaniem remontów głębokich na odcinku od Trzebusza do Nowielic
- ułożenie warstwy wyrównawczej na odcinku od km 7+220 do km 7+930 SP
- ułożenie siatki z włókien szklano – węglowych na odcinku od km 7+220 do km 7+700 SL i SP,
- ułożenie warstwy wiążącej na odcinku od km 7+165 do km 7+700 SL oraz na odcinku od km 7+211 do km 7+700 SP,
- prowadzenie robót związanych z wykonaniem chodników, zjazdów i zatok autobusowych w m. Nowielice SL i SP
- prowadzenie robót związanych z wykonaniem kładki nad rzeką Sarnią,
Informacje o stanie zaawansowania projektu na dzień 31. 10. 2016 r.:
Wykonawca w miesiącu październiku 2016 r. wykonał następujące roboty budowlane:
- prowadzenie robót związanych z wykonaniem kładki nad rzeką Sarnią,
- wykonanie płyt przejściowych na moście nad rzeka Sarnią,
- wykonanie i utrzymanie tymczasowego objazdu na czas prowadzenie robót związanych z wykonaniem płyt przejściowych,
- rozpoczęły się prace związane z wykonaniem remontów głębokich na odcinku od km 8+600 do km 9+119, w tym:
- rozbiórka istniejącej konstrukcji,
- wykonanie podbudowy z gruntu stabilizowanego cementem C1,5/2,0 grubości 25 cm,
- wykonanie podbudowy z kruszywa łamanego stabilizowanego mechanicznie o grubości 20 cm,
Informacje o stanie zaawansowania projektu na dzień 30. 11. 2016 r.:
Wykonawca w miesiącu listopadzie 2016 r. wykonał następujące roboty budowlane:
- prowadzenie robót związanych z wykonaniem odwodnienia obiektu mostowego
- kontynuowanie prac związanych z wykonaniem robót brukarskich w m. Nowielice,
- ułożono warstwę wyrównawczą na odcinku od km 8+600 do km 9+119 SP i SL,
- ułożono siatkę z włókien szklano - węglowych na odcinku od km 8+600 do km 9+119 SP i SL,
- ułożono warstwy wiążącej na odcinku od km 8+600 do km 9+119
- prowadzenie robót związanych z wykonaniem zjazdów na odcinku od Trzebusza do Nowielic
Informacje o stanie zaawansowania projektu na dzień 31. 12. 2016 r.:
Wykonawca w miesiącu grudniu 2016 r. wykonał następujące roboty budowlane:
- zakończyły się roboty związane z wykonaniem remontów głębokich na odcinku od km 8+600 do km 9+119, w tym:
- ułożono warstwę wyrównawczą na odcinku od km 7+700 do km 8+600
- ułożono warstwę wiążącą na odcinku od km 8+220 do km 8+600
- kontynuowano prace związane z wykonaniem robót brukarskich
Informacje o stanie zaawansowania projektu na dzień 31. 03. 2017 r.:
Wykonawca w miesiącu marcu 2016 r. wykonał następujące roboty budowlane:
- nawierzchnie z kostki kamiennej rzędowej 16/18 cm na zatokach autobusowych i wyspach spowalniających
- wykonano zjazdy z kostki brukowej grafitowej gr. 8 cm
- w km 6+306 przebudowano przepust z rury HDPE śr. 600mm pod koroną drogi wraz z robotami towarzyszącymi tj. wykonaniem fundamentów o gr. 30cm z kruszywa łamanego stabilizowanego mechanicznie, ułożeniem geotkaniny polipropylenowej,
- umocnieniem dna rowu płytami ażurowymi, wykonaniem studni z kręgów betonowych C35/45 o średnicy 1,2m, wykonaniem osadnika betonowego C35/45 oraz brukowaniem skarp kostką betonową.
- wykonywano prace związane z oczyszczeniem i odmuleniem istniejących rowów
Informacje o stanie zaawansowania projektu na dzień 30. 04. 2017 r.:
Wykonawca w miesiącu kwietniu 2016 r. wykonał następujące roboty budowlane:
- wykonano podbudowę z kruszywa łamanego stabilizowanego mechanicznie pod ścieżkę rowerową
- ułożono warstwę ścieralną z SMA 11 na odcinku od km 6+375 do km 8+150 SL i SP oraz od km 8+150 do km 9+120 SL
- wykonano skrzyżowanie z kostki kamiennej w km 8+166 SP
- wypełniono żywicą nawierzchnie z kostki kamiennej – zatoki autobusowe
- rozpoczęto wykonywanie robót związanych z humusowaniem
- wykonano wylot kanalizacji deszczowej do rzeki
Informacje o stanie zaawansowania projektu na dzień 30. 05. 2017 r.:
Wykonawca w miesiącu maju 2016 r. wykonał następujące roboty budowlane:
- zakończono roboty związane z układaniem warstwy ścieralnej na jezdni i ścieżce rowerowej
- zakończono roboty związane z przebudową mostu i budową kładki
- wykonano oznakowanie poziome i pionowe
- zakończono roboty związane z hydroobsiewem oraz humusowaniem i obsianiem trawą
- w dniu 30.05.2017r. Wykonawca zgłosił zakończenie robót
