Przebudowa drogi wojewódzkiej nr 151 na odcinku Świdwin - Łobez etap I przebudowa mostu w m. Łobez


Tytuł projektu:

„Przebudowa drogi wojewódzkiej nr 151 na odcinku Świdwin - Łobez etap I przebudowa mostu w m. Łobez”


Uczestnicy procesu inwestycyjnego:

Zamawiający:
Województwo Zachodniopomorskie
ul. Korsarzy 34, 70-540 Szczecin

Wykonawca:
MOST Sp. z o. o.
ul. Kujawska 51A, 81-862 Sopot


Realizator umowy:
Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie
ul. Szczecińska 31, 75-122 Koszalin
Zarządzający projektem:
Development Design Sp. z o. o..
ul. Kopernika 35A, 76-200 Słupsk



Artykuł z dnia: 2017-03-27 08:28

Informacje ogólne o umowie z Wykonawcą robót budowlanych:

  • data zawarcia umowy z Wykonawcą robót budowlanych - 01.12.2016 rok
  • wartośc umowy z Wykonawcą robót budowlanych (brutto) - 2 480 298, 60 zł
  • planowana data zakończenia umowy - 31.08.2017 rok
  • data przekazania placu budowy Wykonawcy robót - 01.12.2016 rok.

Opis projektu:

Przedmiotem inwestycji jest przebudowa mostu nad rzeką Łoźnicą wraz z dojazdami w ciągu drogi wojewódzkiej nr 151 w km 18+196 w m. Łobez.

Zakres robót budowlanych obejmuje:

  • rozbiórkę starego mostu i budowę nowego
  • przebudowę jazu
  • budowę tymczasowej drogi objazdowej wraz z przepustem na rzece
  • wykonanie robót rozbiórkowych
  • wykonanie warstw konstrukcyjnych nawierzchni i warstwy ścieralnej
  • budowa chodników
  • wykonanie oznakowania poziomego i pionowego

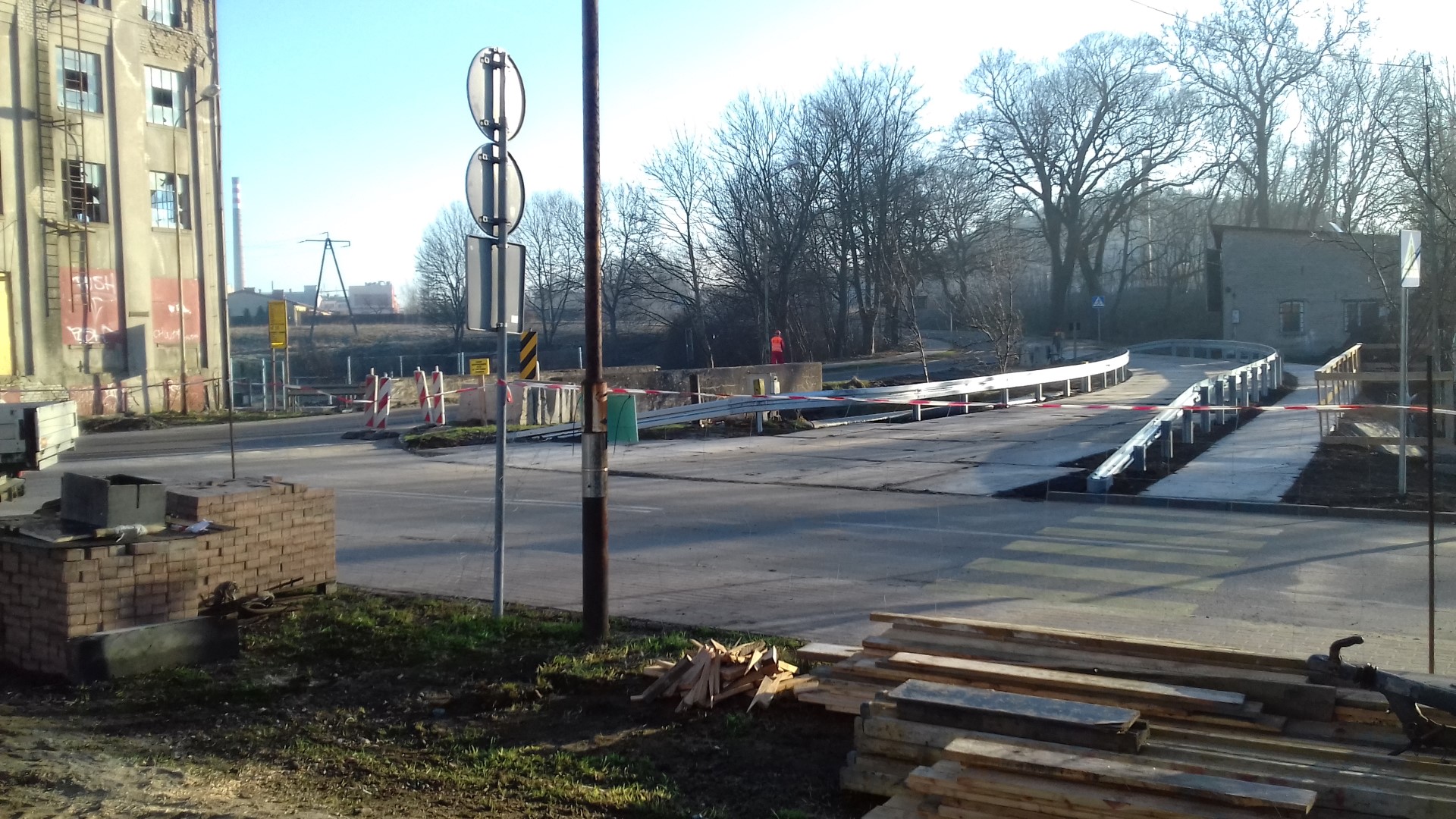

Stan istniejący na dzień przekazania placu budowy 01.12.2016:





Stan istniejący na dzień  31.03.2017:


W miesiącu marcu Wykonawca wykonał drogę objazdową i z dniem 28.03.2017 wprowadził tymczasową organizację ruchu zamykając odcinek drogi 151 na którym realizowana będzie budowa nowego mostu. .
Aktualnie zostały wykonane roboty rozbiórkowe w zakresie frezowania nawierzchni na moście i części dojazdów, rozbiórka kostki kamiennej oraz podbudowy, demontaż konstrukcji stalowej i mechanizmów jazu, demontaż pomostu jazu                       i ogrodzenia z siatki. Wykonano częściowe rozbiórki chodników, krawężników.
Trwają prace związane m.in. z przełożeniem kabli 15kv i oświetlenia ulicznego oraz prace związane z przebudową wodociągu. Ponadto wykonywana jest częściowa rozbiórka obiektu.

Stan istniejący na dzień  30.04.2017:


W  miesiącu kwietniu 2017 r. z najważniejszych robót  wykonano:

  • przebudowa wodociągu – etap 1
  • przebudowa sieci 15KV
  • zabezpieczenie oświetlenia ulicznego na czas budowy
  • usunięcie kolizji  kabli niskiego napięcia kolidujących ze ściankami szczelnymi
  • wykonano zabezpieczenie wykopów grodzicami stalowymi
  • wykonano około 60 % wykopów pod przyczółki
  • zakończono rozbiórkę mostu
  • wykonano prefabrykację całości stali zbrojeniowej

Stan istniejący na dzień 31.05.2017:


W  miesiącu maju 2017 r. z najważniejszych robót  wykonano:

  • zbrojenie i betonowanie  ławy i korpusu przyczółka od strony Łobza
  • izolacja ławy i zasypka do góry ławy od str. Łobza
  • rozbiórki i wykopy od strony Świdwina
  • „korki” pod przyczółek mostu oraz przyczółek prawy jazu.
  • zbrojenie i deskowanie ławy fundamentowej przyczółka mostu od str. Świdwina

Stan istniejący na dzień 30.06.2017:


W czerwcu 2017 r. wykonano:

  • Oba przyczółki – etap I
  • Ciosy podłożyskowe oraz zamontowano łożyska
  • Belki nadłożyskowe stanowiące podstawę pod belki przęsła mostu.
  • „korek” pod płytę wypadową jazu wraz z progiem i montażem elementów stalowych konstrukcji jazu.
  • Zbrojenie i deskowanie drugiego etapu ściany filara jazu
  • Wykonano zbrojenie i rozpoczęto montaż deskowania II etapu przyczółka prawego jazu.
  • Wykonano izolacje powłokowe ław fundamentów oraz część izolacji z papy termozgrzewalnej.
  • Wykonano częściowe zasypki podpór.

Stan istniejący na dzień 31.07.2017:


W lipcu 2017 r. wykonano:

  • montaż belek Kujan
  • montaż zastawek i mechanizmów jazu
  • zakończono betonowania jazu
  • wyciągnięto tymczasowe ścianki szczelne
  • umocnienia rzeki za jazem i pod mostem – materace gabionowe
  • częściowe odmulenie rzeki (za jazem w dół rzeki)
  • rozpoczęto montaż zbrojenia płyty ustroju nośnego

Stan istniejący na dzień 31.08.2017:


W sierpniu 2017 r. wykonano:

  • zakończono zasypki za przyczółkami
  • zakończono roboty żelbetowe (płyta ustroju nośnego, kapy chodnikowe, ścianki zapleczne i skrzydła wraz z gzymsami, płyty przejściowe)
  • wykonano izolacje termozgrzewalne od strony zasypowej przyczółków, pod kapy chodnikowe i na płytach przejściowych
  • wykonano izolacjonawierzchnię na chodnikach (2 warstwy, pozostała do wykonania warstwa kolorystyczna)
  • wykonano 5mb muru z koszy gabionowych (w przekroju 2x2m)
  • obsadzono sączki
  • zamontowano krawężniki kamienne na obiekcie
  • zamontowano balustrady ochronne
  • wykonano beton wyrównawczy na płytach przejściowych od strony Świdwina.

Stan istniejący na dzień 30.09.2017:


We wrześniu 2017 r. wykonano:

Z najważniejszych robót we wrześniu wykonano:

1. Roboty na ciągu głównym

  • nasypy
  • podbudowę 0/31,5
  • podbudowę bitumiczną
  • izolację płyty pomostu
  • warstwę wiążącą (na dojazdach bitumiczną na obiekcie asfalt lany)
  • warstwę ścieralną
  • wykonano dylatację bitumiczną
  • oznakowanie poziome i pionowe

2. Pozostałe roboty

  • wykonano korektę objazdu -zgodnie z ustaleniami – oraz frezowanie i rozbiórkę pozostałej części skrzyżowania i ulicy pod wiadukt
  • zakończono żywicę kap chodnikowych
  • zakończono chodnik wzdłuż młyna i umocnienie płytami ażurowymi
  • ustawiono krawężniki drogowe(ciąg główny i częściowo na zjazd w ulicę do wiaduktu
  • wykonano zjazd przy młynie z kostki betonowej i frezowiny
  • ustawiono tablicę informacyjną/pamiątkową
  • wykonano humusowanie skarpy przy prawym przyczółku jazu.
  • umocnienie pobocza frezowiną -strona lewa za mostem w kierunku Świdwina
  • po uzyskaniu pozwolenia na użytkowanie przełożono ruch z tymczasowego objazdu na most.

Termin zakończenia robot – 31.10.2017 r.

Stan istniejący na dzień 31.10.2017:


W miesiącu październiku zakończono 100% robót. Wykonawca zgłosił zadanie do odbioru końcowego. Nadzór Inwestorski weryfikuje dokumenty odbiorowe. Zakończenie czynności odbiorowych planowane jest do końca listopada 2017 r.

Stan istniejący na dzień 27.11.2017:


W dniu 27.11.2017 r. Komisja odbiorowa powołana przez Przedstawiciela Zamawiajacego dokonała odbioru końcowego zdania.
