Przebudowa drogi wojewódzkiej Nr 142 na odcinku Szczecin - Krzywnica


Tytuł projektu:

„Przebudowa drogi wojewódzkiej Nr 142 na odcinku Szczecin - Krzywnica”


Uczestnicy procesu inwestycyjnego:

Zamawiający:
Województwo Zachodniopomorskie
ul. Korsarzy 34, 70-540 Szczecin

Wykonawca:
BUDIMEX S.A.
ul. Stawki 40, 01-040 Warszawa

Realizator umowy:
Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie
ul. Szczecińska 31, 75-122 Koszalin

Zarządzający projektem:
Konsorcjum firm:
Lider:
Komplet Inwest Sp. z. o. o. Sp. k.
ul. Mieszka I 39, 66-400 Gorzów Wielkopolski
Partner: Komplet Inwest Sp. j.
Tomasz Granops, Elżbieta Prażanowska Nieboj
Al. 11-go Listopada 91 K, 66-400 Gorzów Wlkp.




Artykuł z dnia: 2017-03-27 09:35

Informacje ogólne o umowie z Wykonawcą robót budowlanych:

  • data zawarcia umowy z Wykonawcą robót budowlanych - 01.02.2017 r.
  • wartośc umowy z Wykonawcą robót budowlanych (brutto) - 42 516 502, 26 zł
  • planowana data zakończenia umowy - 30.06.2018 rok
  • data przekazania placu budowy Wykonawcy robót - 17.02.2017 rok.

Opis projektu:

Przedmiotem zamówienia jest przebudowa drogi wojewódzkiej nr 142 na odcinku Szczecin – Krzywnica o długości ok.  25,13 km.

Zakres robót budowlanych będzie obejmował:

  • wycinkę drzew i krzewów kolidujących z projektowaną inwestycją,
  • roboty rozbiórkowe i przygotowawcze,
  • kruszenie na miejscu istniejącej nawierzchni jezdni betonowej,
  • frezowanie istniejącej nawierzchni bitumicznej,
  • wykonanie pełnej konstrukcji na poszerzeniach,
  • wzmocnienie istniejącej nawierzchni,
  • remont/przebudowę/rozbiórkę istniejących obiektów inżynierskich,
  • przebudowę skrzyżowań,
  • przebudowę istniejących zjazdów,
  • przebudowę zatok autobusowych,
  • przebudowę kanalizacji deszczowej,
  • odtworzenie istniejących oraz wykonanie nowych odcinków rowów przydrożnych,
  • budowę oświetlenia na skrzyżowaniach typu rondo,
  • wykonanie oznakowania pionowego i poziomego,
  • wykonanie niezbędnych zabezpieczeń dla pieszych i pojazdów.

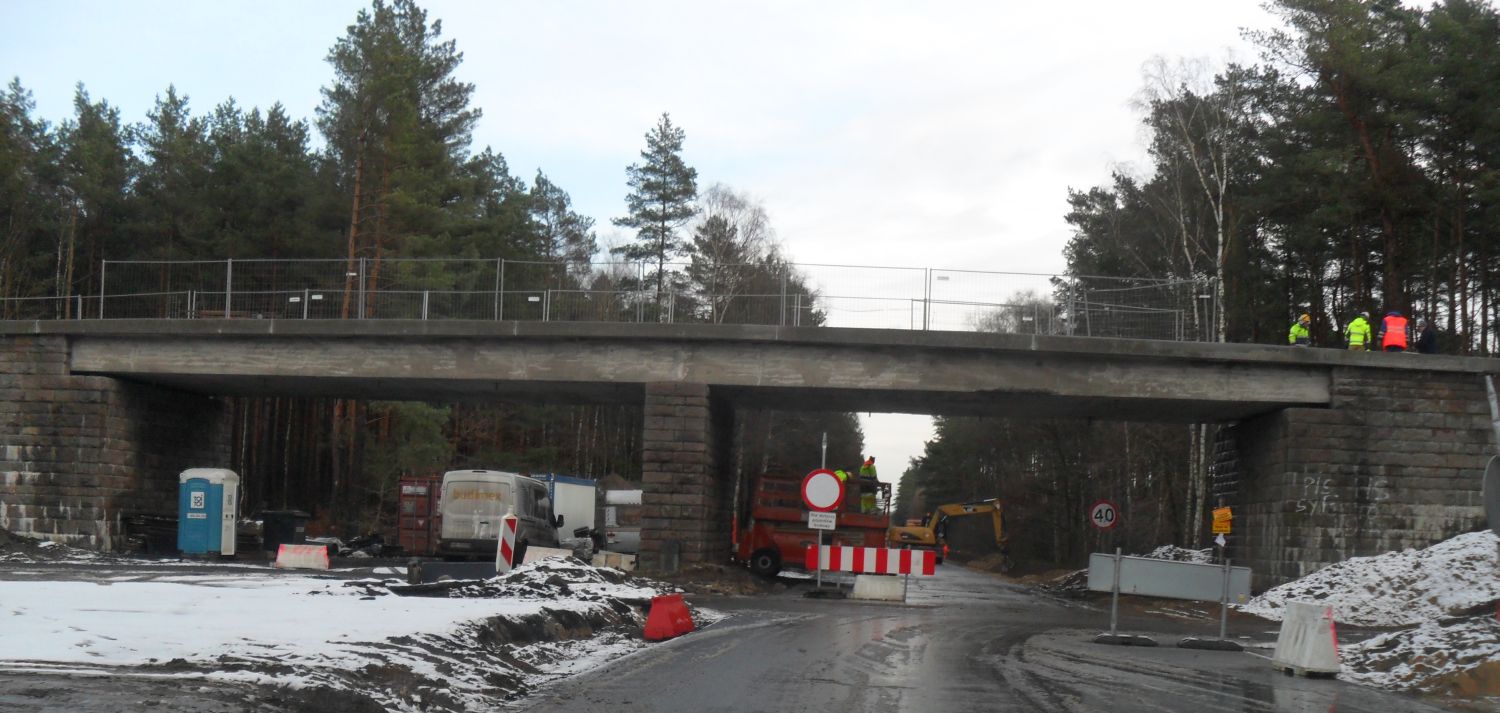

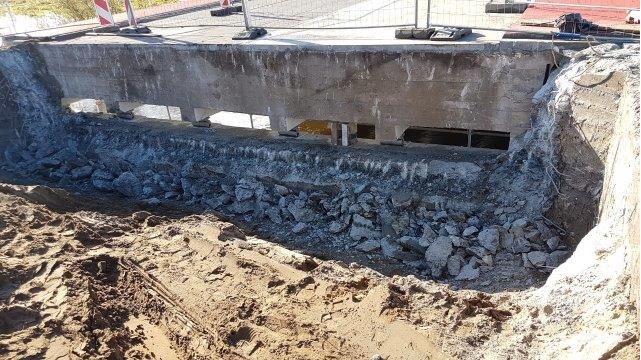

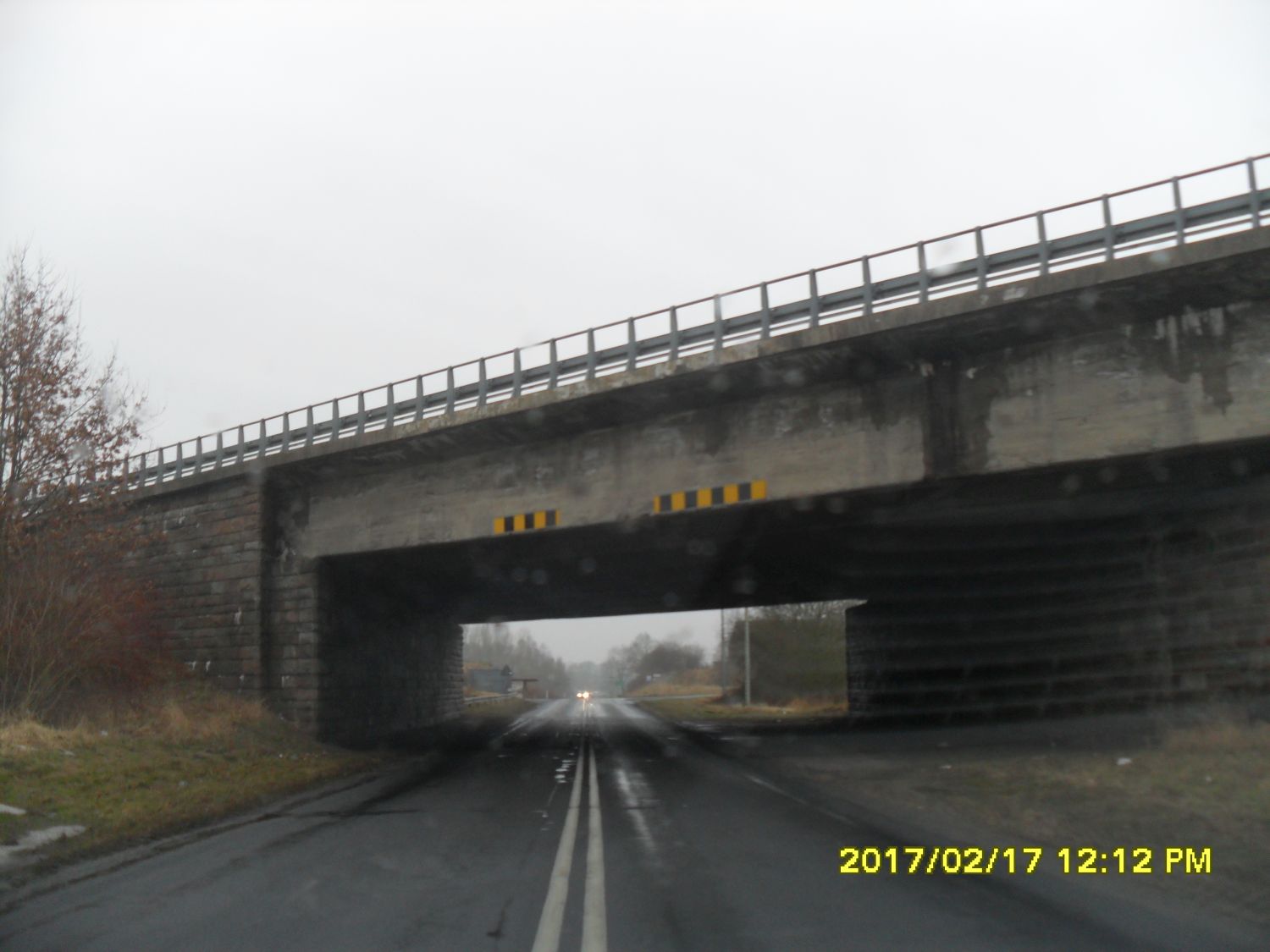

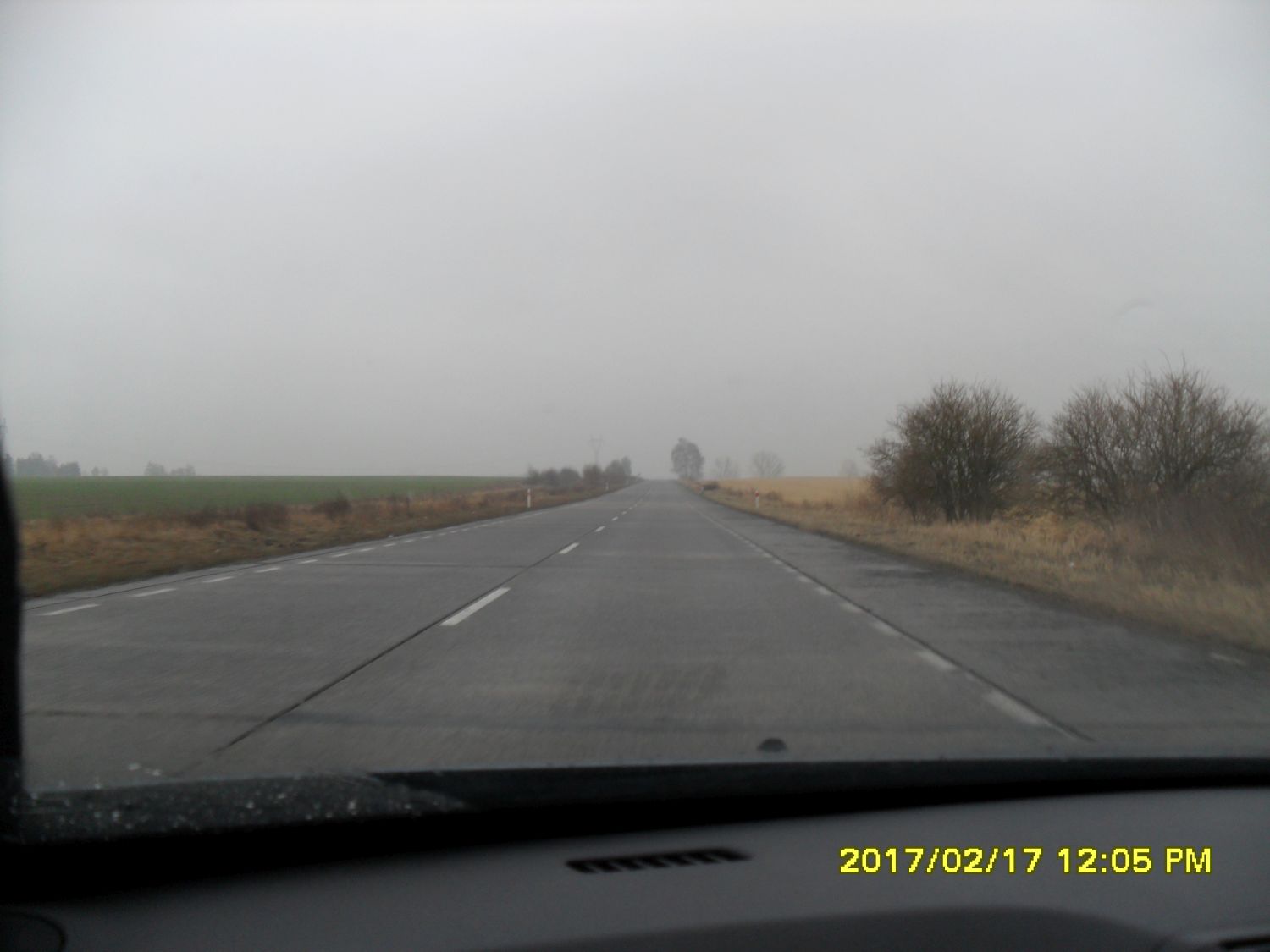

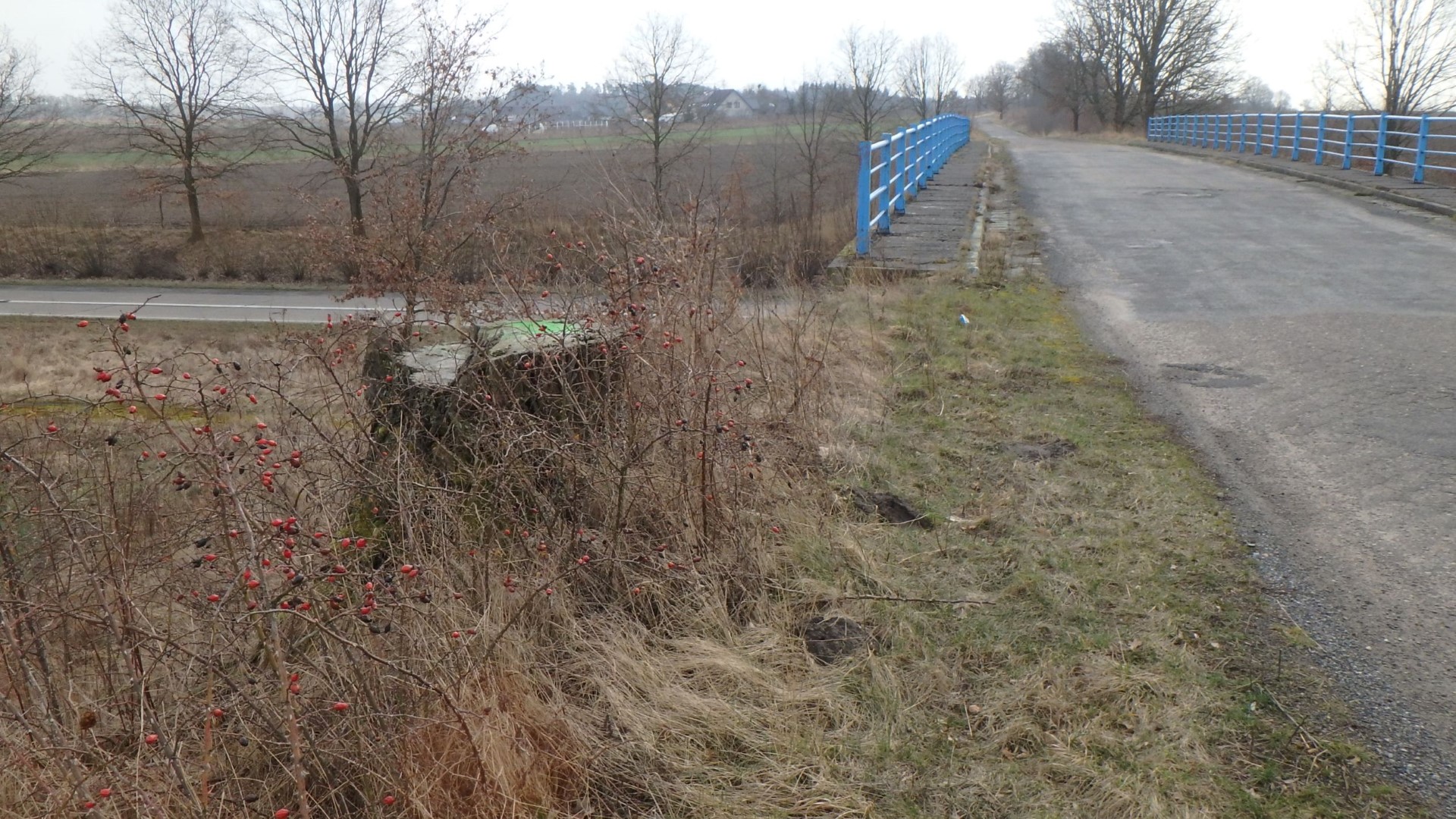

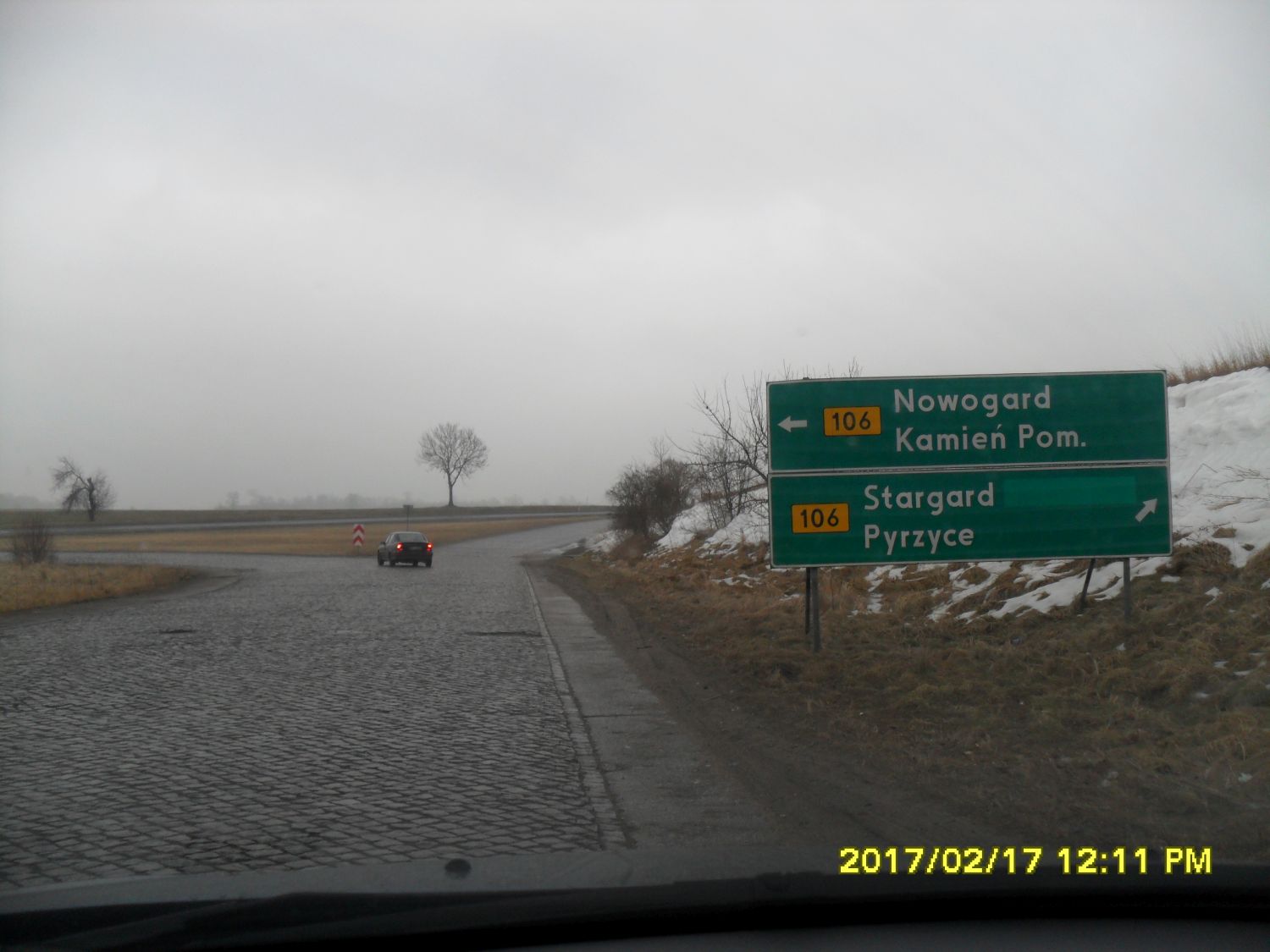

Stan istniejący na dzień przekazania placu budowy 17. 02. 2017:



Stan istniejący na dzień przekazania placu budowy 03. 04. 2017:

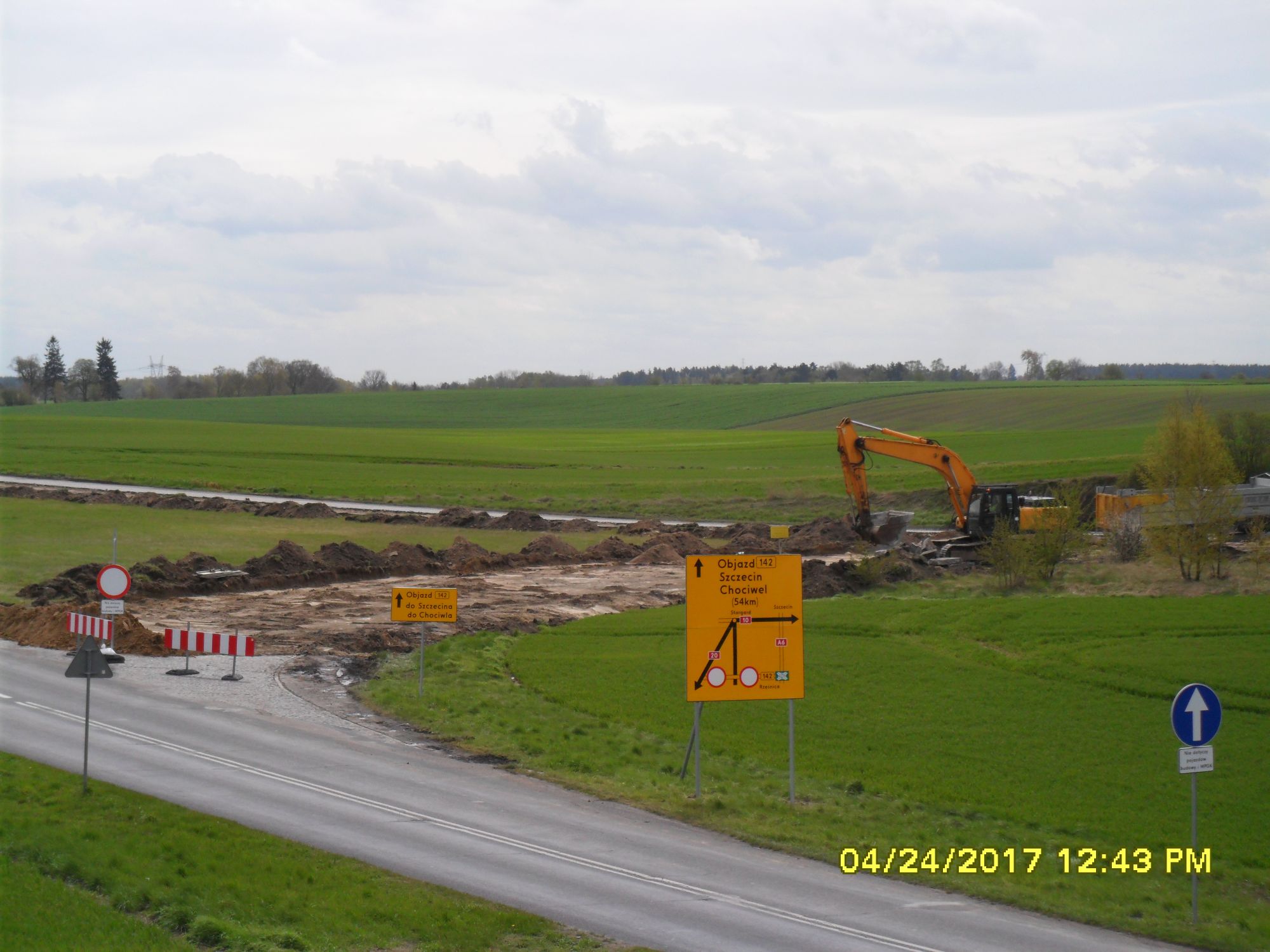

W miesiącu marzec Wykonawca przystąpił do inwentaryzacji drzew niezbędnych do wycinki, uzyskał zatwierdzenie nowej tymczasowej organizacji ruchu – obecnie ustawiane jest oznakowanie. Przystąpiono do wycinki drzew pod nadzorem ornitologicznym.



Informacje o stanie zaawansowania projektu na dzień 02. 05. 2017:

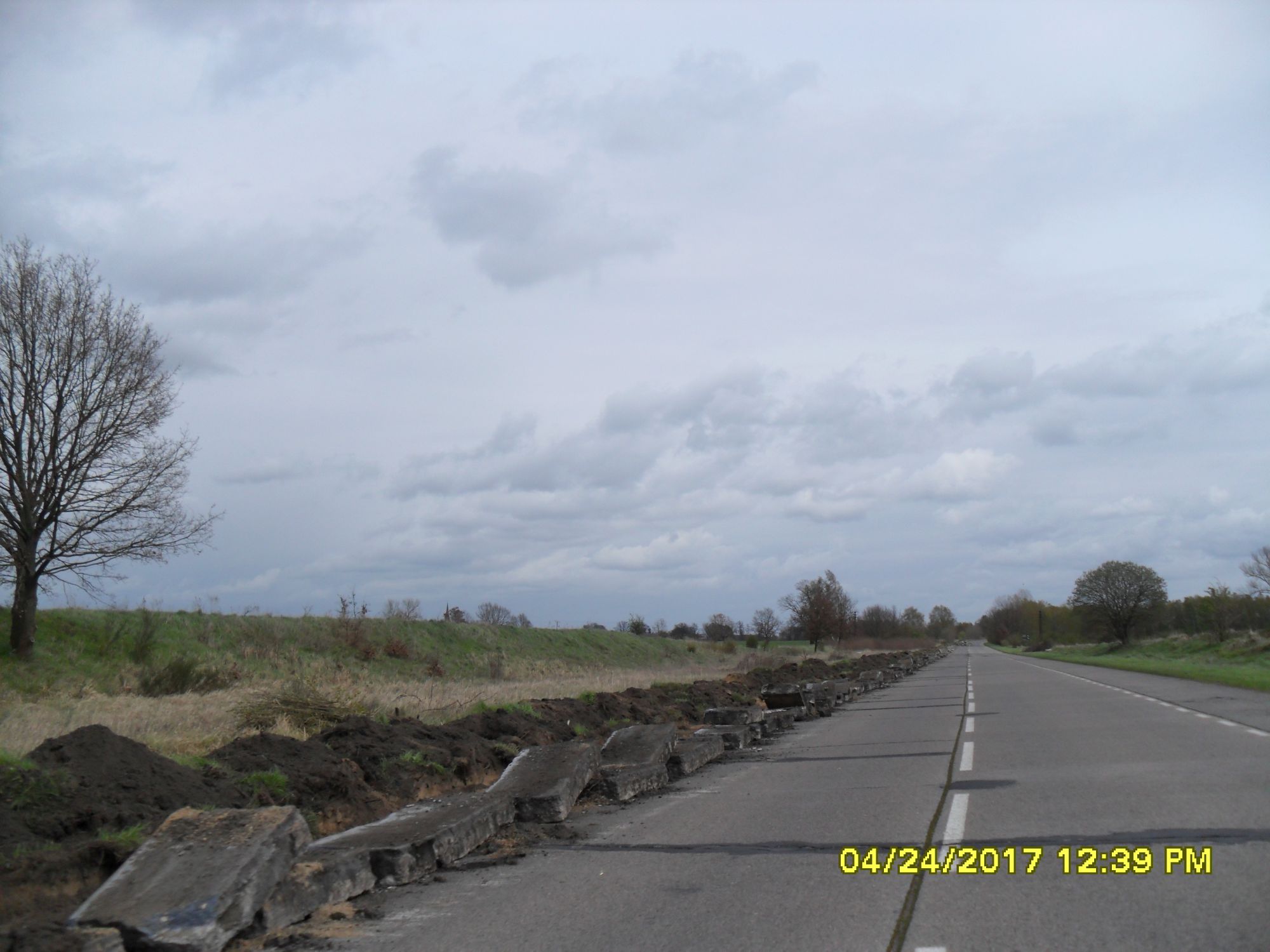

W miesiącu kwiecień wykonano następujące roboty:

  • Oczyszczenie pasa drogowego z samosiewów, odrostów, chwastów oraz usunięcie pozostałości po wcześniejszych wycinkach zakrzewień (wraz z nieczynnym pasem drogowym) oraz drzew kolidujących z remontem obiektów;

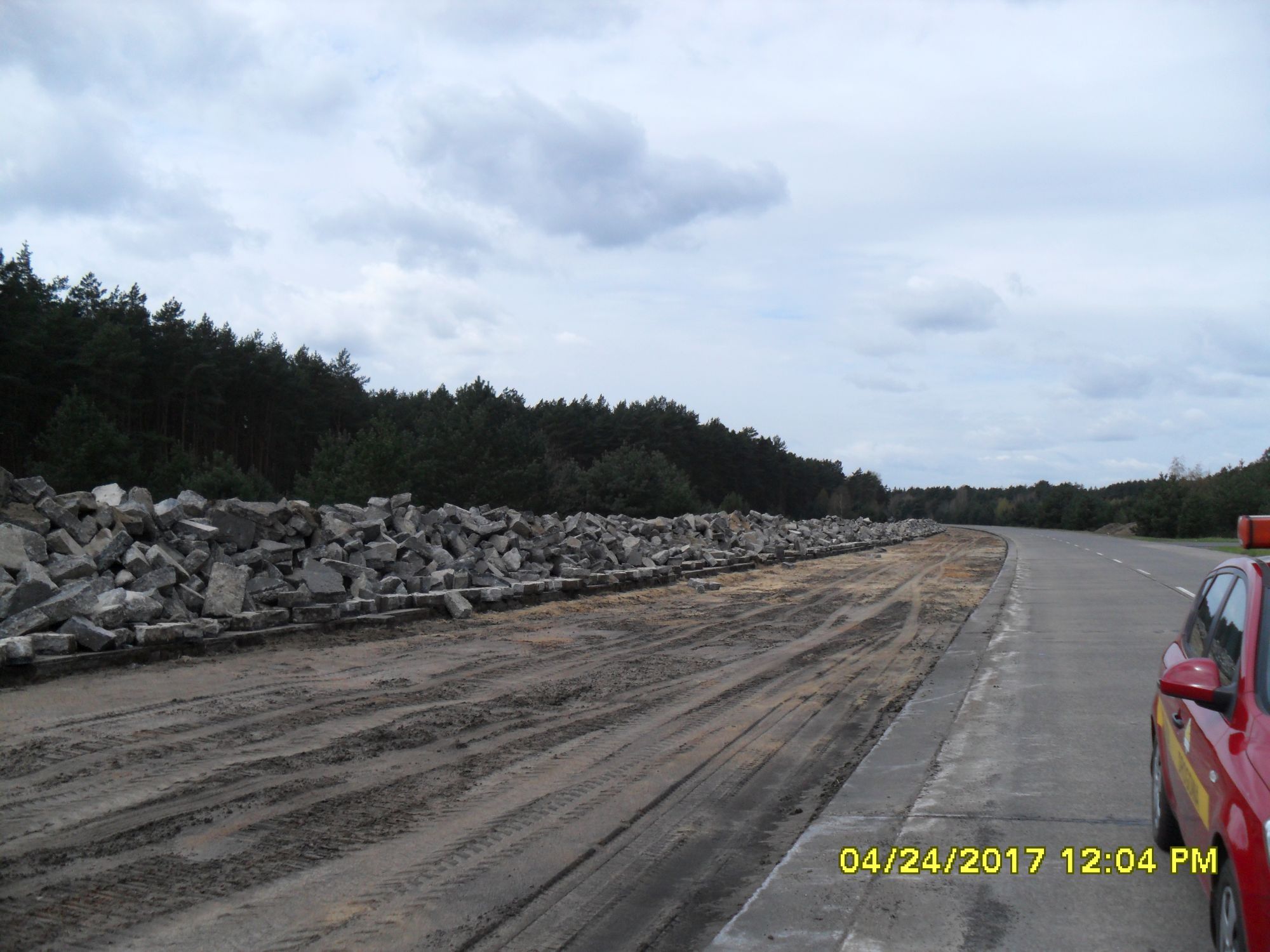

  • Zdjęcie warstwy humusu;
  • Rozbiórka betonowej nawierzchni jezdni oraz elementów dróg (opaski),
  • Rozbiórka nawierzchni bitumicznej
  • Demontaż oznakowania pionowego na zamkniętym odcinku drogi
  • Rozbiórka nawierzchni z kostki kamiennej
  • Demontaż barier drogowych na zamkniętym odcinku drogi

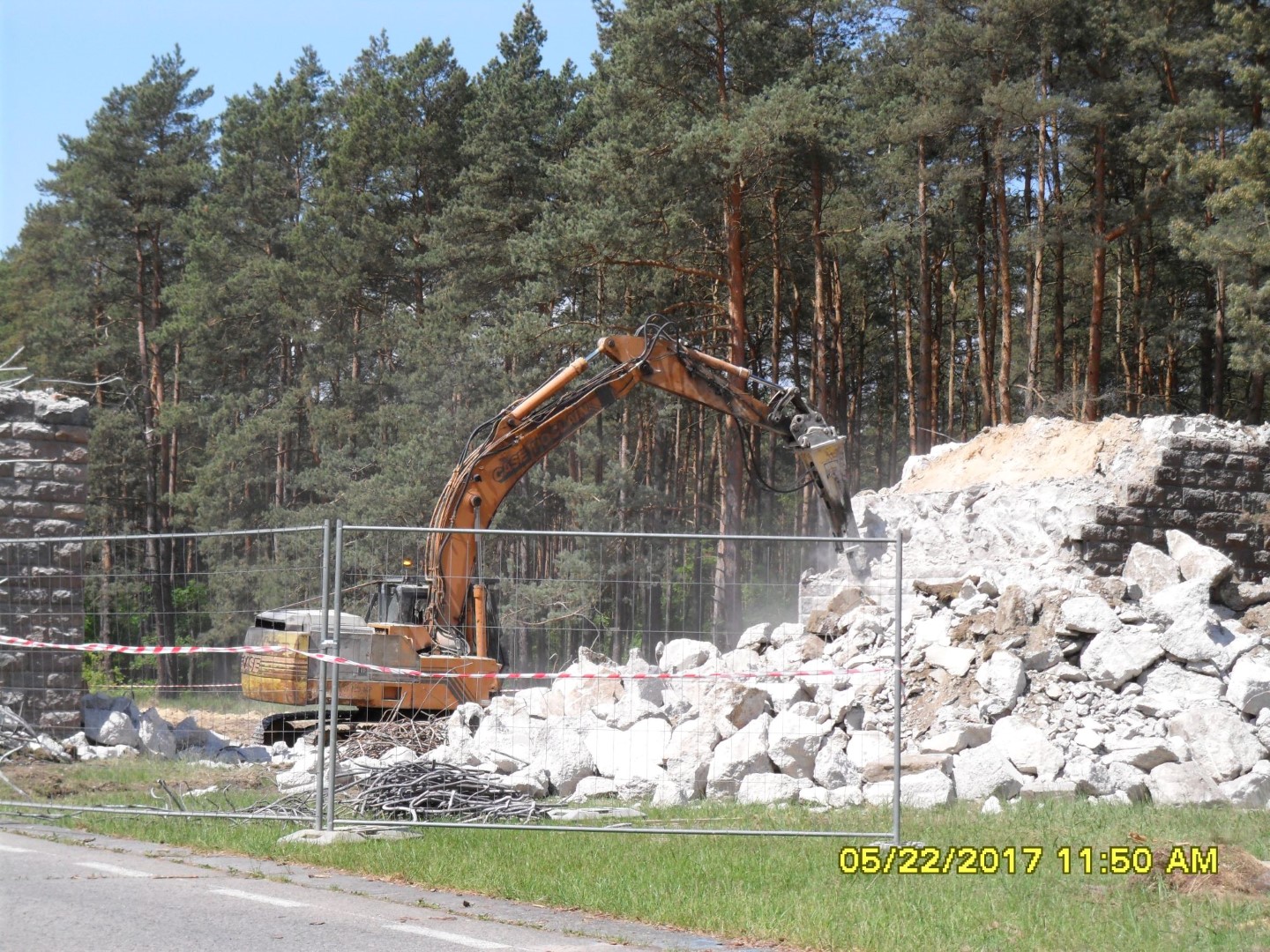

Informacje o stanie zaawansowania projektu na dzień 01. 06. 2017:

W miesiącu maj wykonano następujące roboty:

  • Rozbiórka nawierzchni betonowej,
  • Rozbiórka nawierzchni z kostki kamiennej,
  • Odhumusowanie poboczy,
  • Rozbiórka wiaduktów (w km 5+373,80 oraz w km 11+923,50),

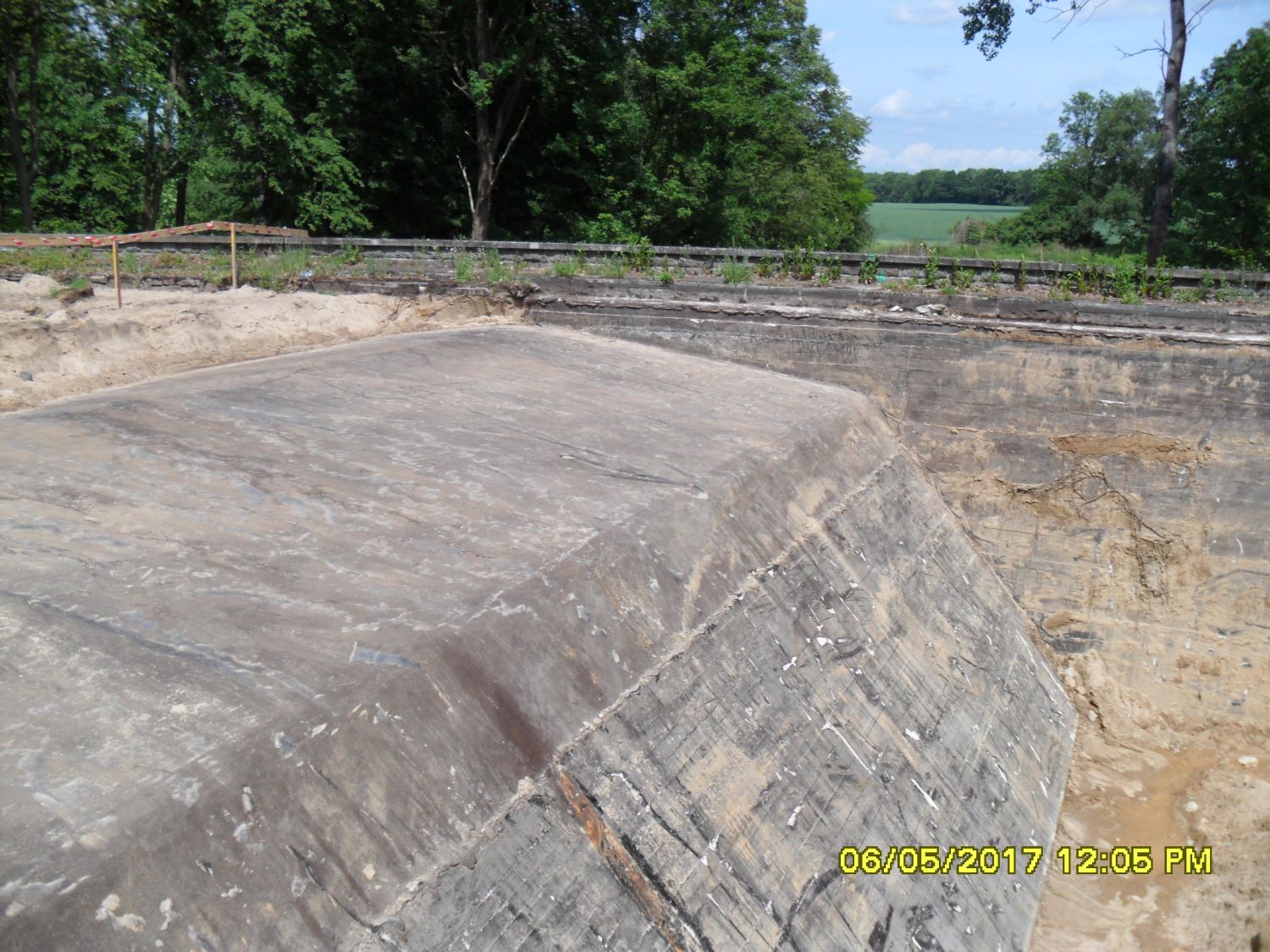

  • Wykonanie wykopów obiektów inżynierskich (wiadukt w km 13+218,10 str. L, most w km 17+350,70 str. L, wiadukt w km 17+630,50 str. L, wiadukt w km 22+056,00 str. L i P.
  • Wykonane zostało utwardzenie drogi gruntowej w km 8+500,00, wykonano bypass na drodze wojewódzkiej nr 106 na wysokości ronda Południowego m. Łęczyca.

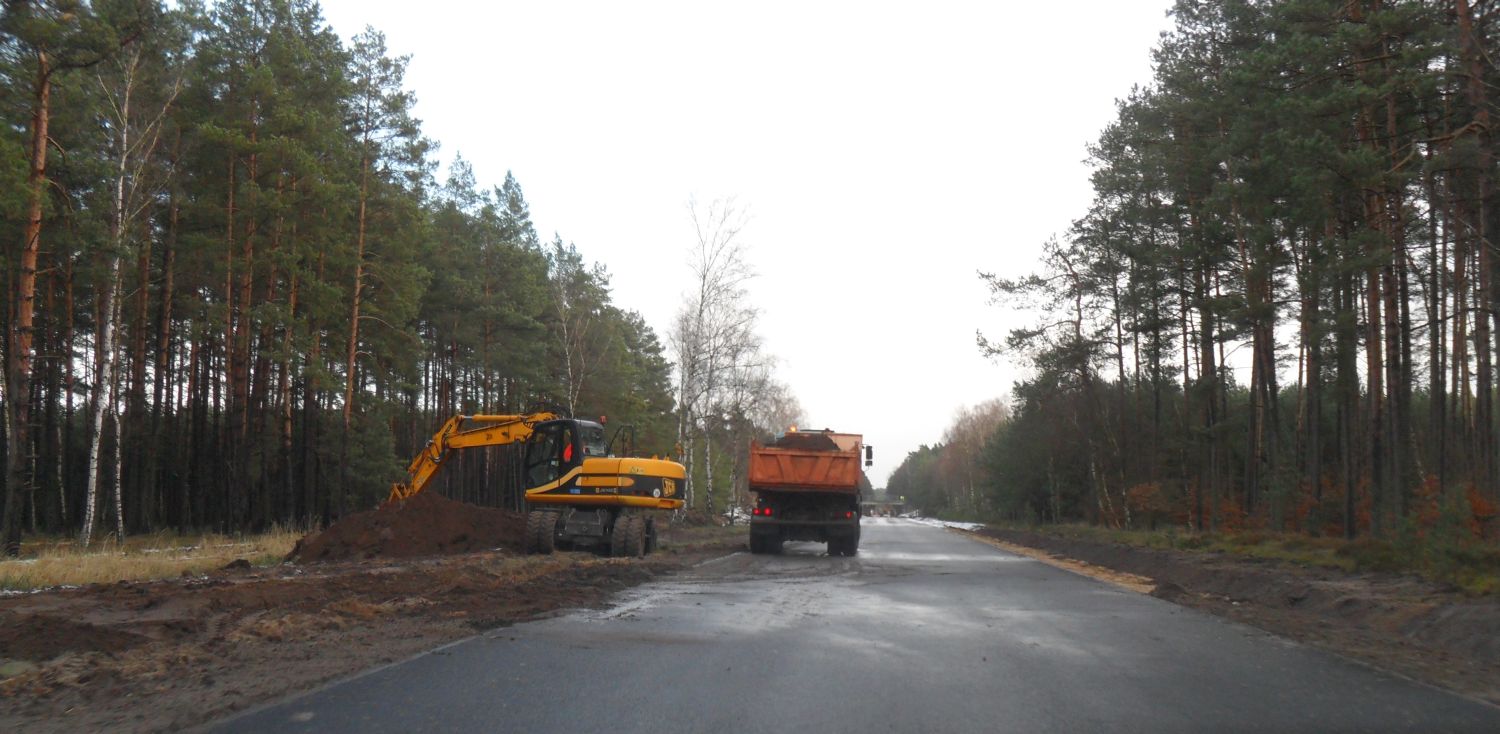

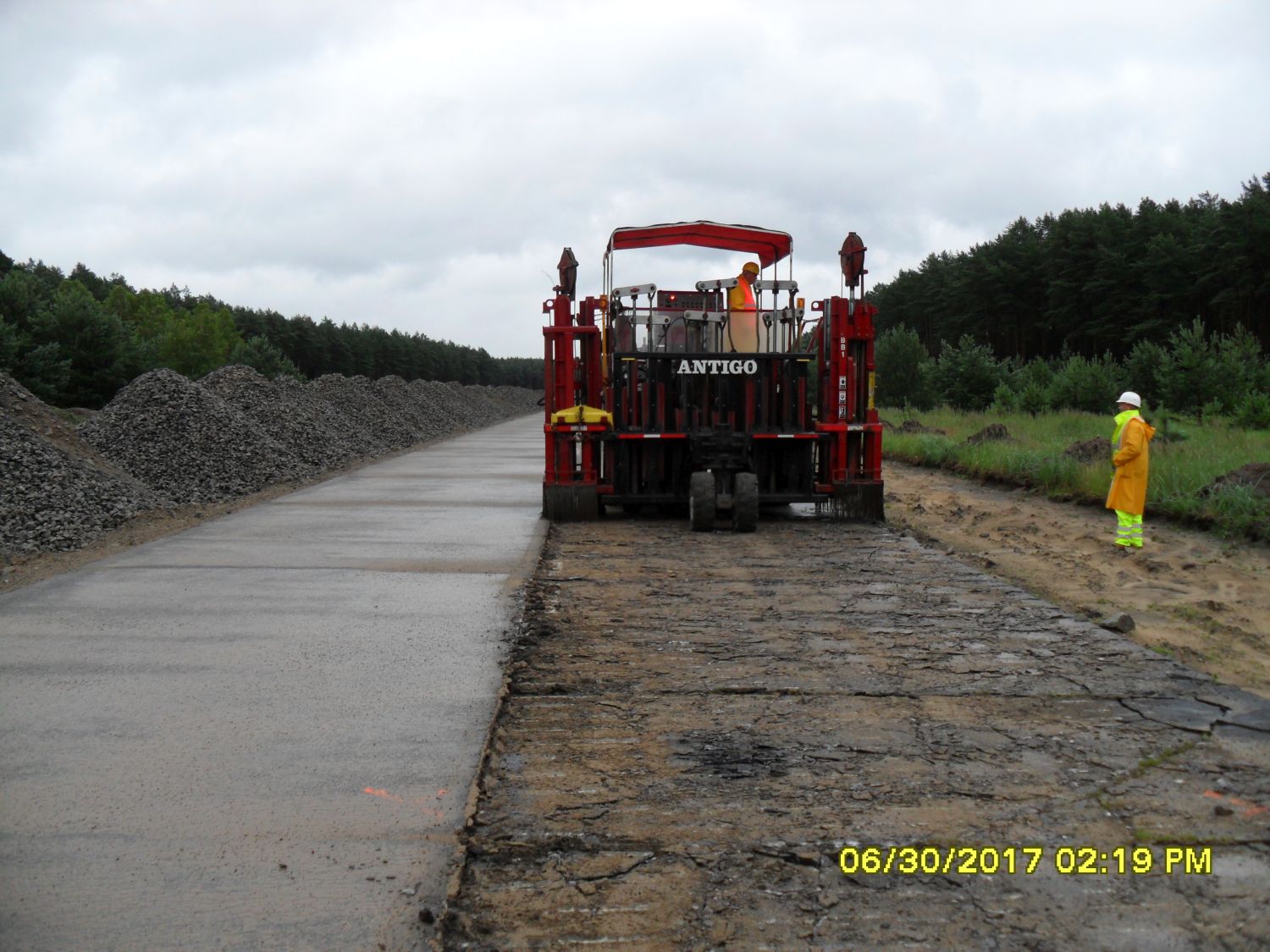

Informacje o stanie zaawansowania projektu na dzień 01. 07. 2017:

W miesiącu czerwiec wykonano następujące roboty:

  • usunięcie karpin
  • odhumusowanie poboczy
  • rozbiórka wiaduktów
  • roboty ziemne
  • kruszenie nawierzchni betonowych
  • poletko próbne - rubblizing
  • izolacja powłokowa obiektów
  • warstwa filtracyjna z geokompozytów
  • zasypka obiektów
  • naprawa ubytków na obiektach
  • rozbiórka studni i kanału kanalizacyjnego
  • zabezpieczenie przewodów telekomunikacyjnych
  • oczyszczenie terenu ze śmieci

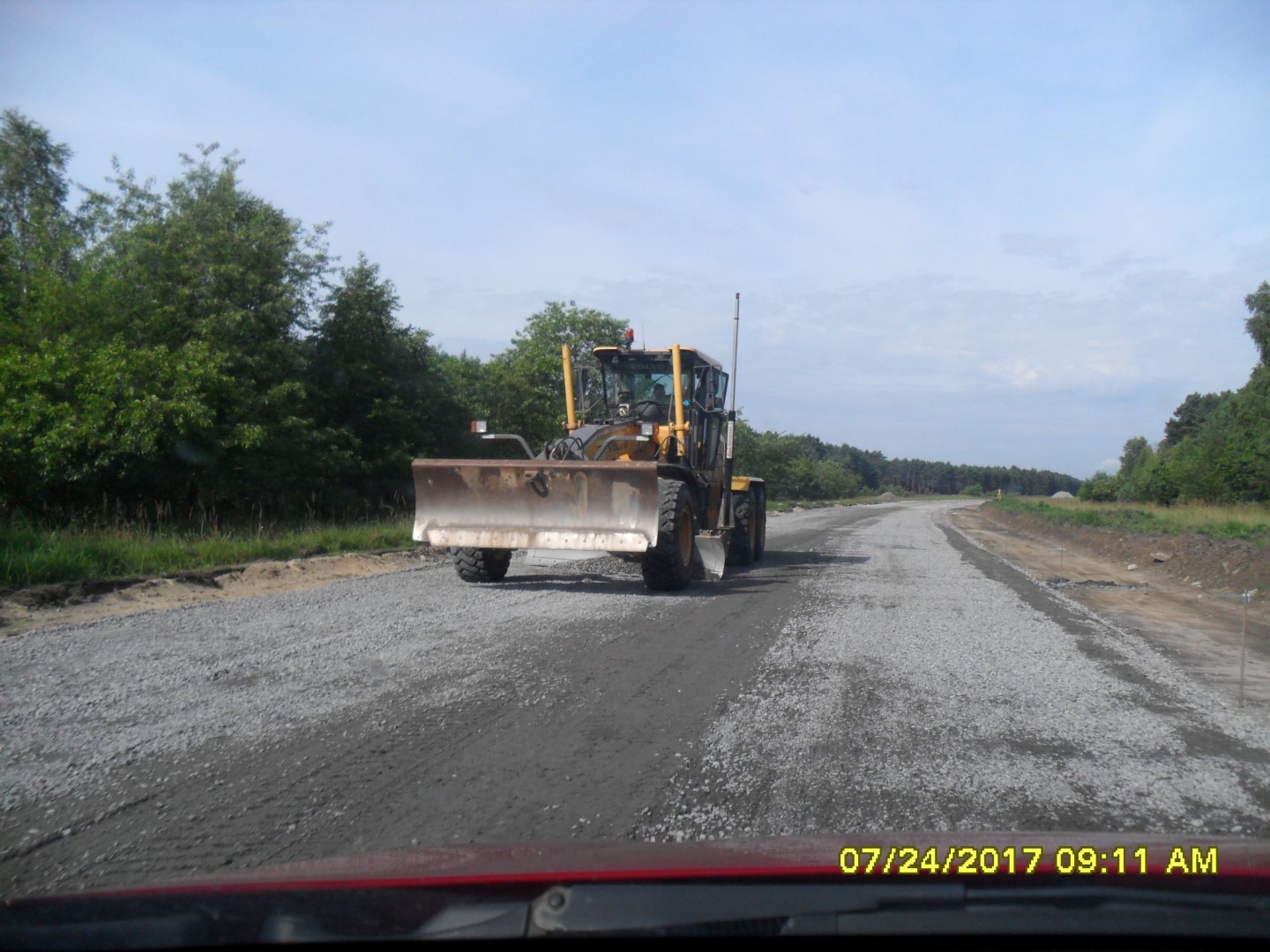

Informacje o stanie zaawansowania projektu na dzień 01. 08. 2017:

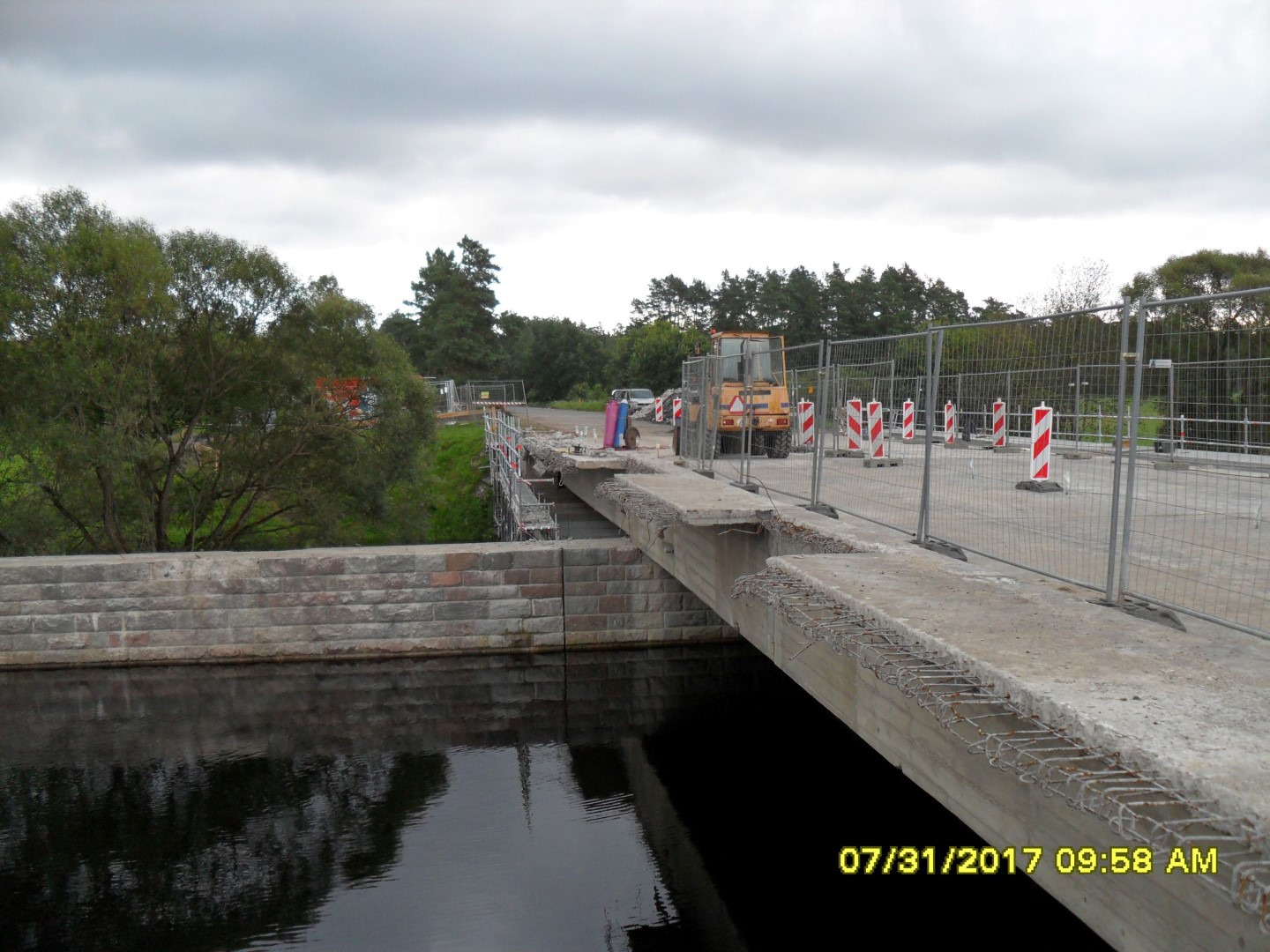

W miesiącu lipiec wykonano następujące roboty:

  • odhumusowanie poboczy,
  • roboty ziemne,
  • kruszenie nawierzchni betonowych,

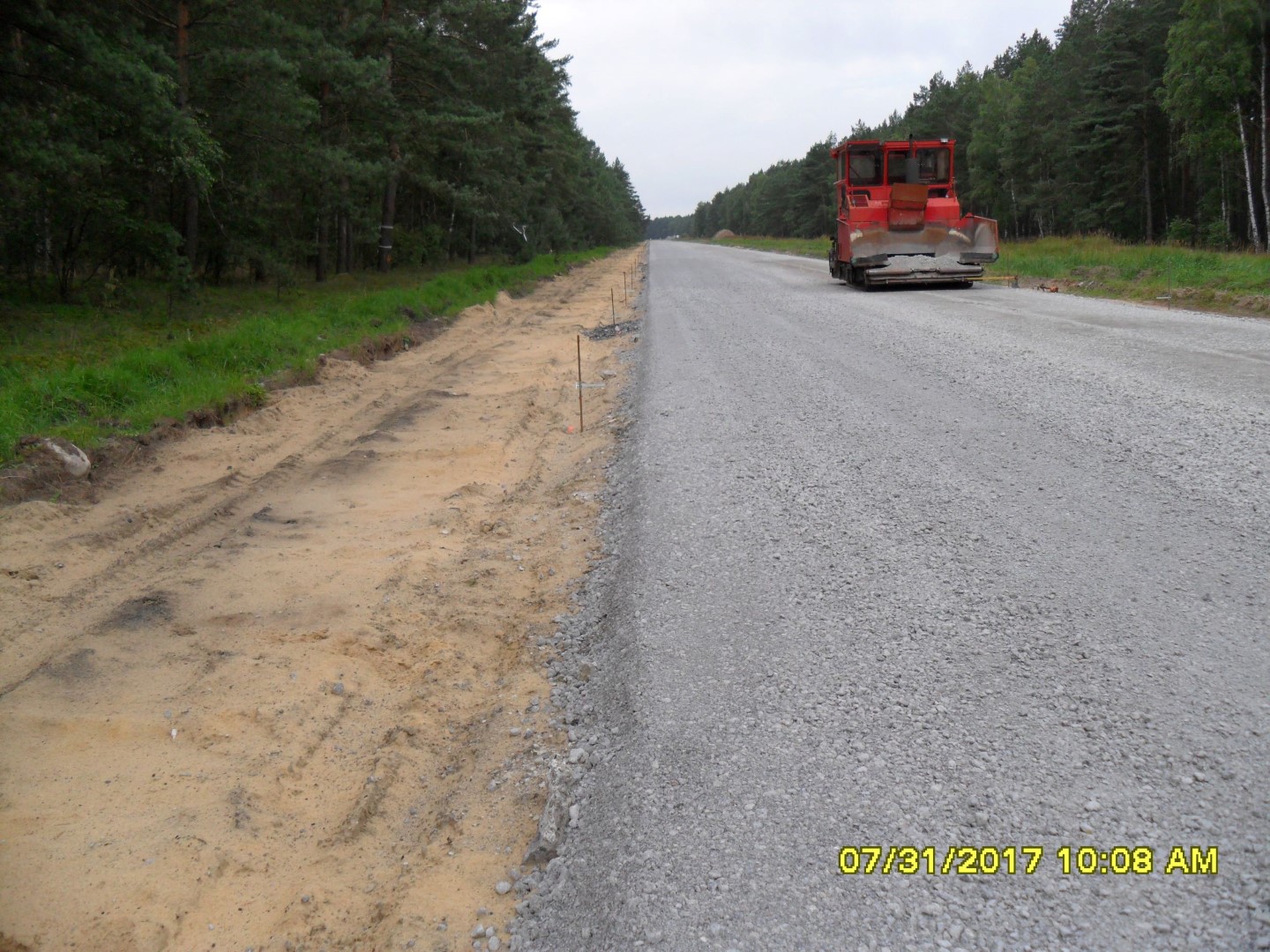

  • rubblizing – kruszenie udarowe nawierzchni betonowej,
  • izolacja powłokowa obiektów,
  • zasypka obiektów,
  • naprawa ubytków na obiektach,

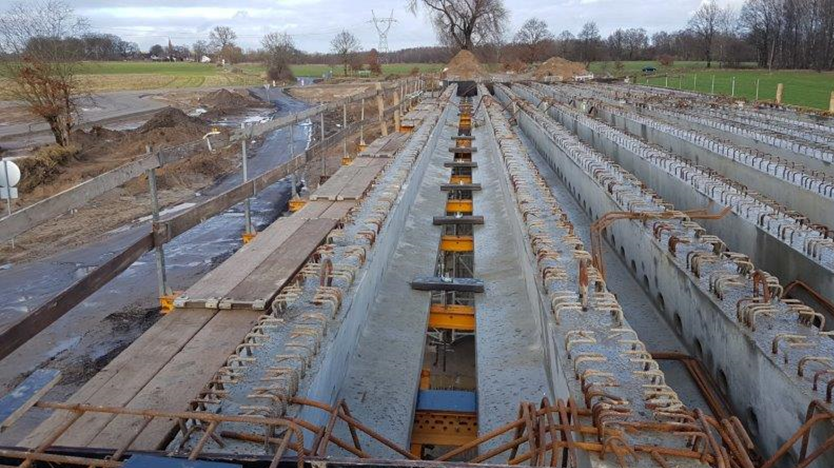

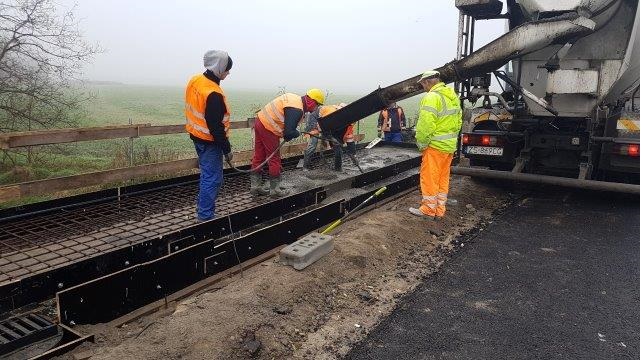

  • wykonana została ława fundamentowa filara - wiadukt w km 15+988,
  • most w km 9+308 nad rzeką Iną – wykonano warstwę antykorozyjną powierzchni betonowych przęsła,
  • wykonano prawą kapę chodnikową – most w km 9+308 nad rzeką Iną,
  • wykonano zbrojenie przyczółków wiaduktu w km 15+988,
  • wykonano filar podpory pośredniej, dostarczono belki prefabrykowane strunobetonowe typu KUJAN – wiadukt  w km 15+988.

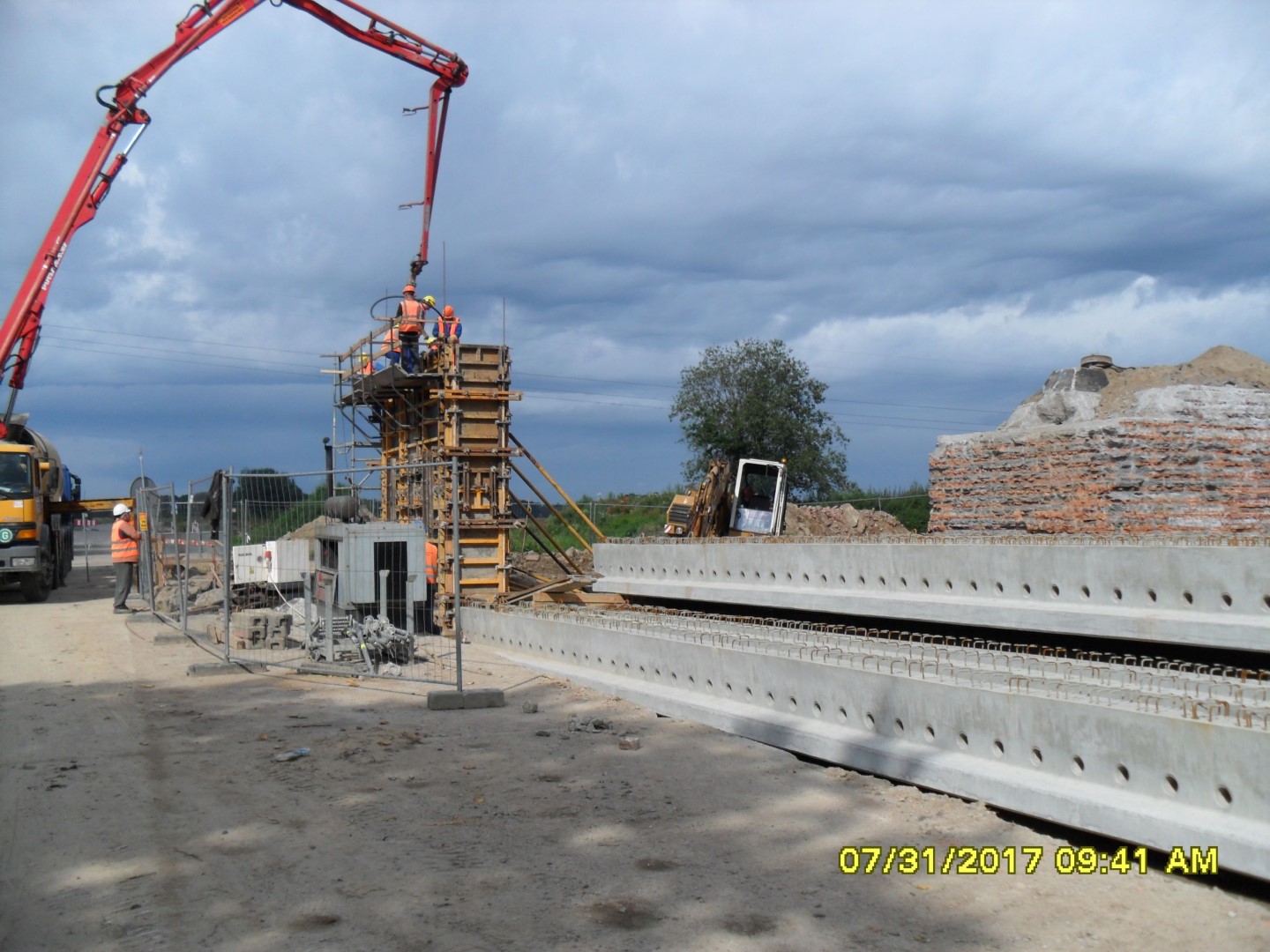

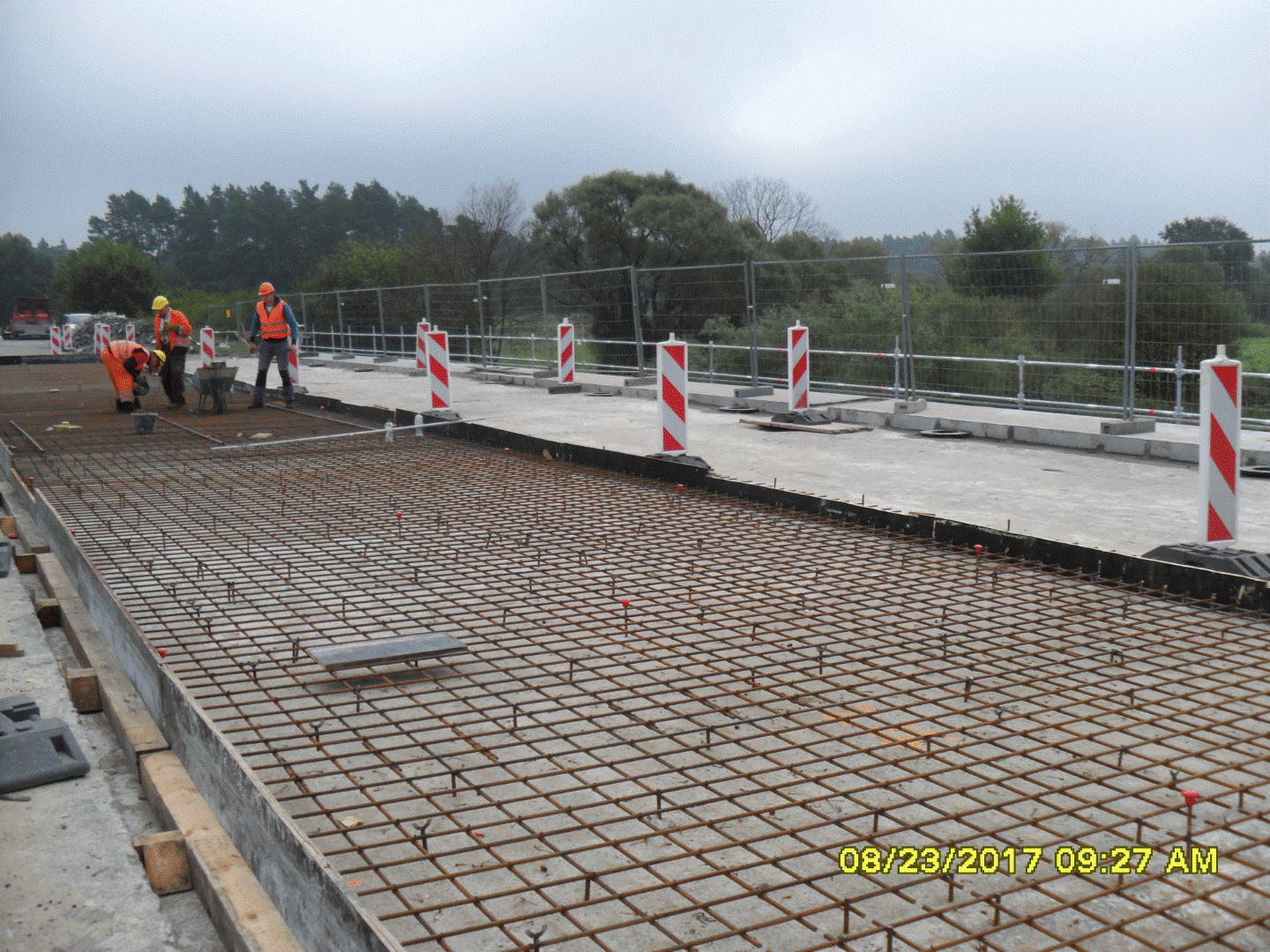

Informacje o stanie zaawansowania projektu na dzień 01. 09. 2017:

W miesiącu sierpniu wykonano następujące roboty:

  • Roboty ziemne
  • Kruszenie elementów betonowych
  • Wykonanie rowów
  • Wykonanie poboczy
  • Warstwa mrozoochronna
  • Warstwa wyrównawcza
  • Frezowanie nawierzchni
  • Roboty mostowe

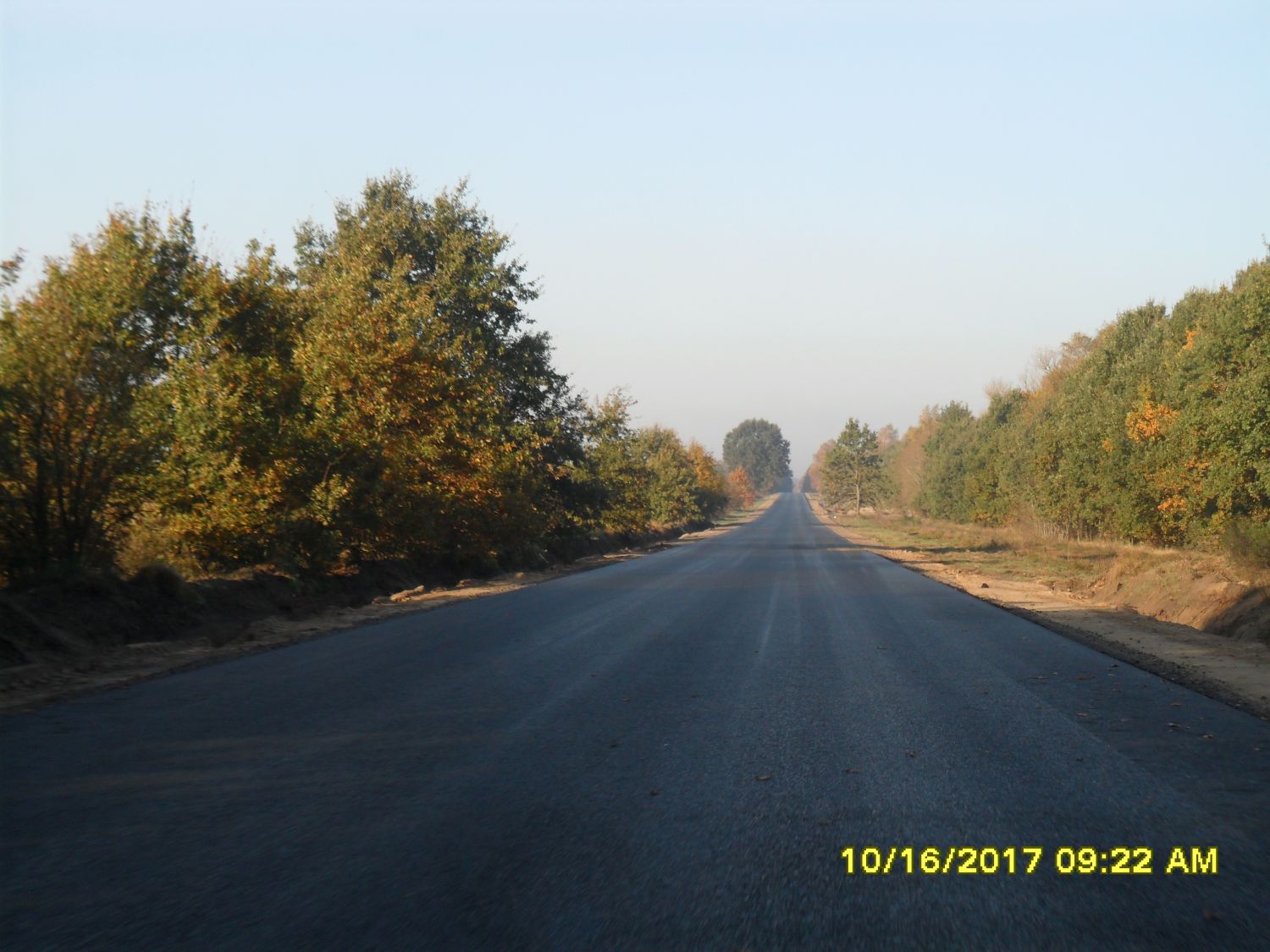

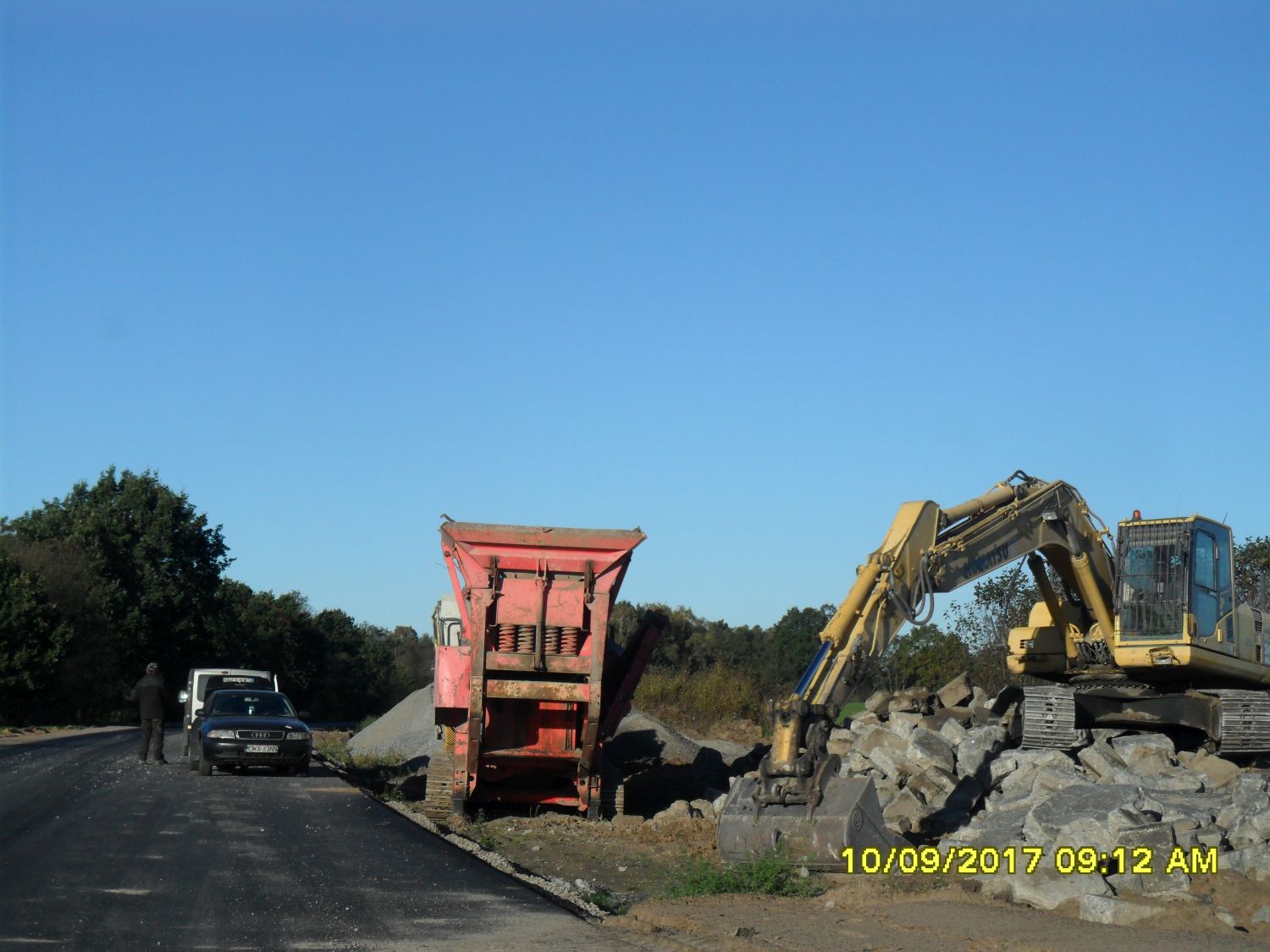

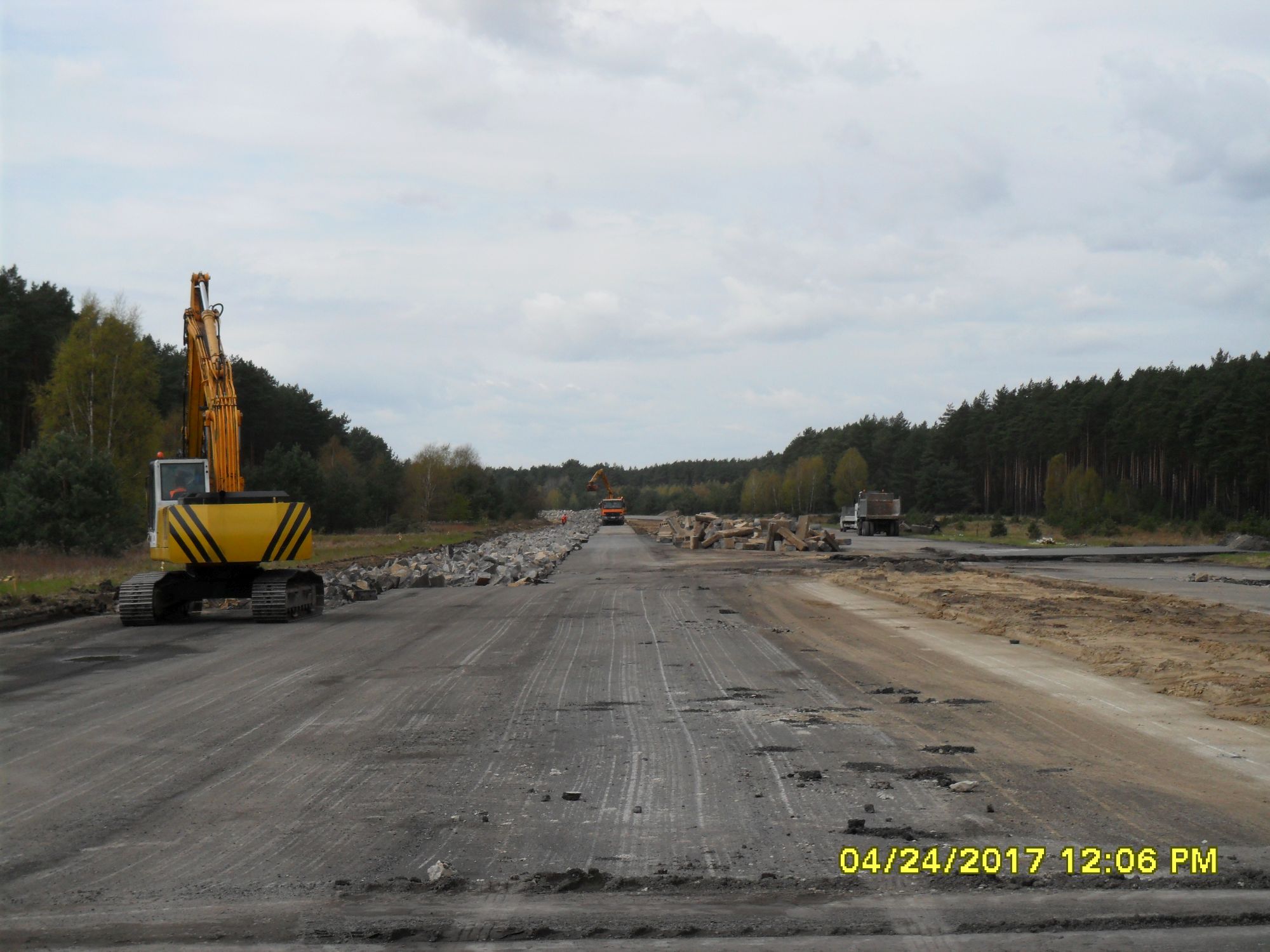

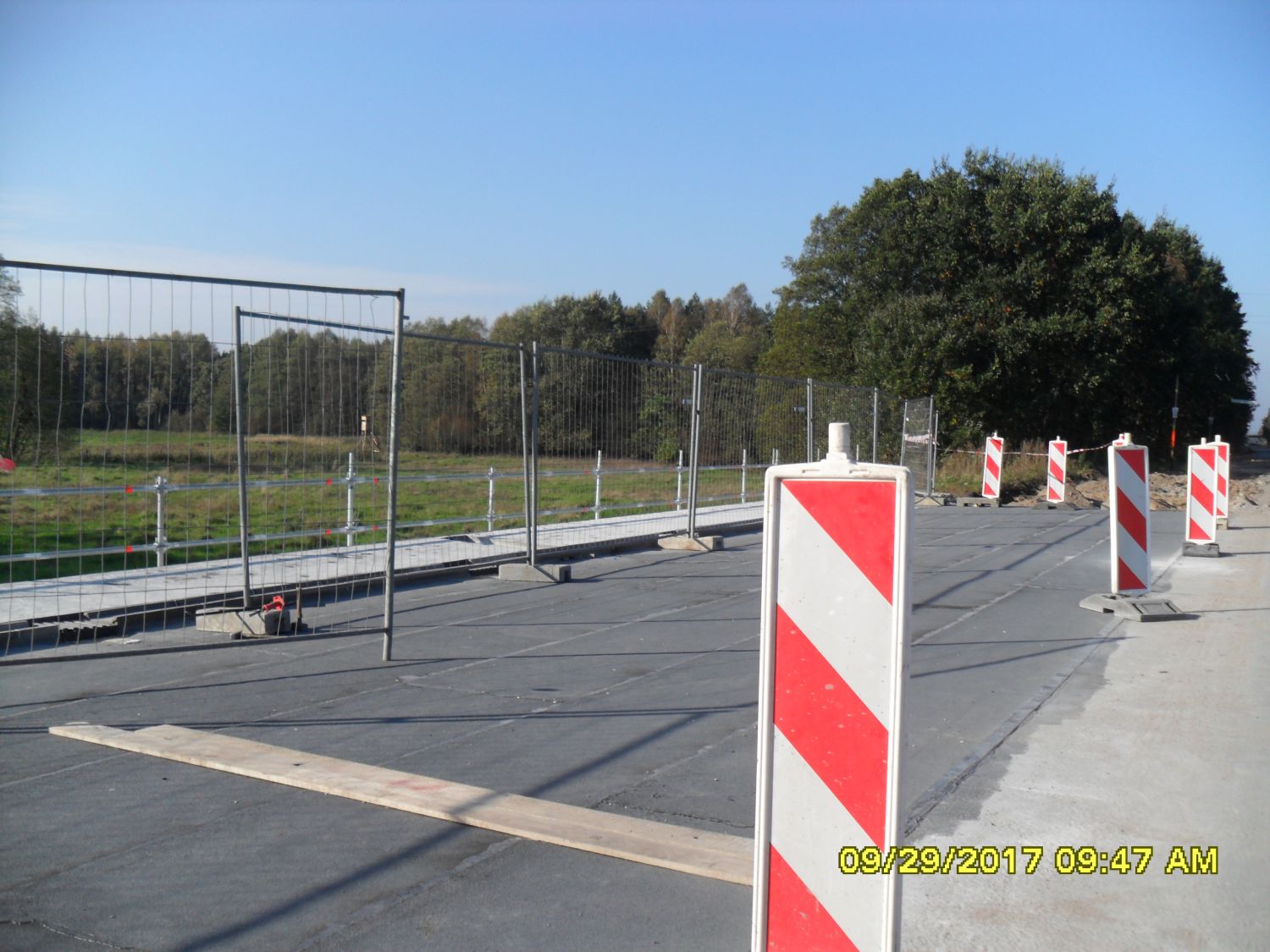

Informacje o stanie zaawansowania projektu na dzień 01. 10. 2017:

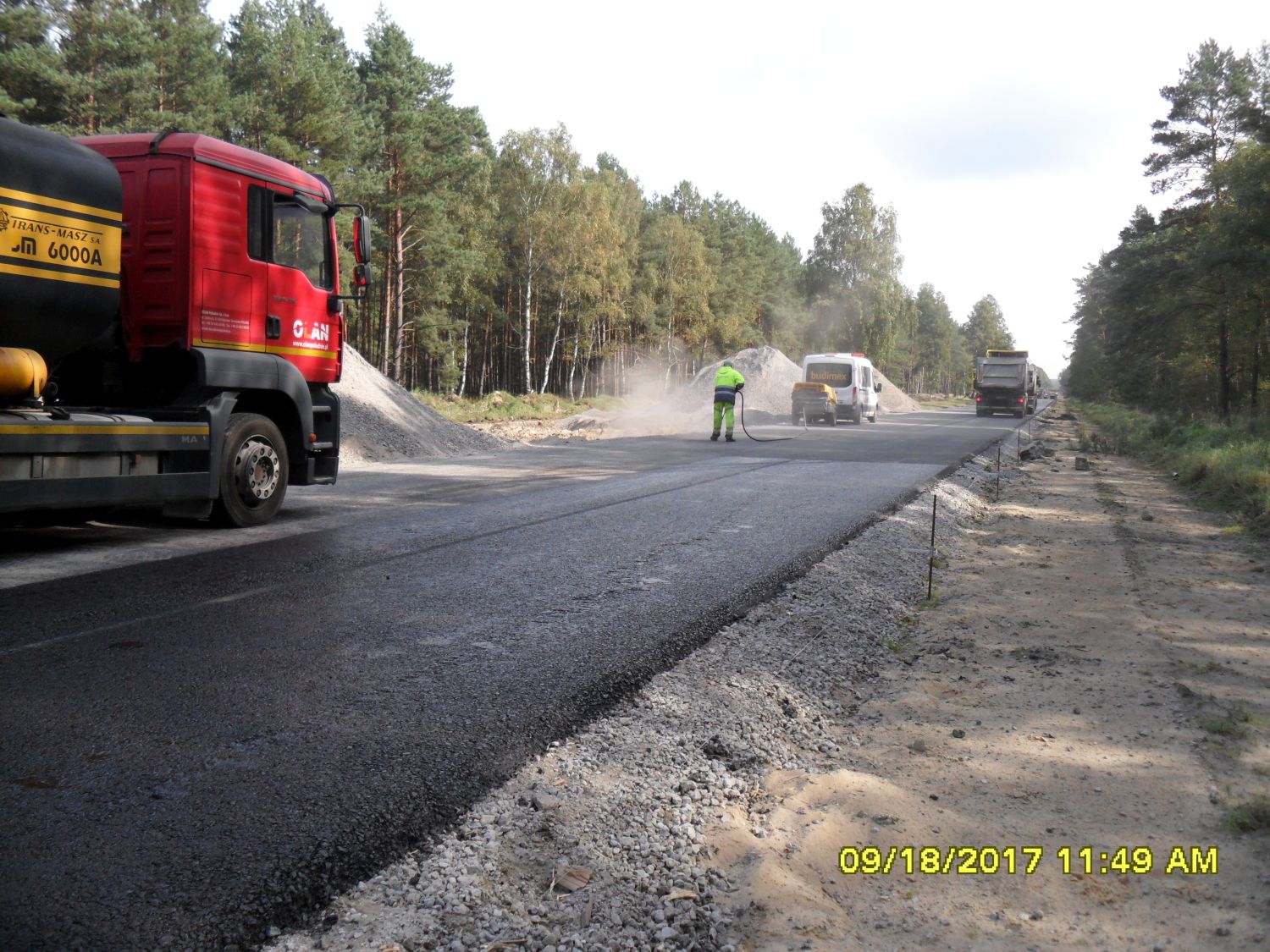

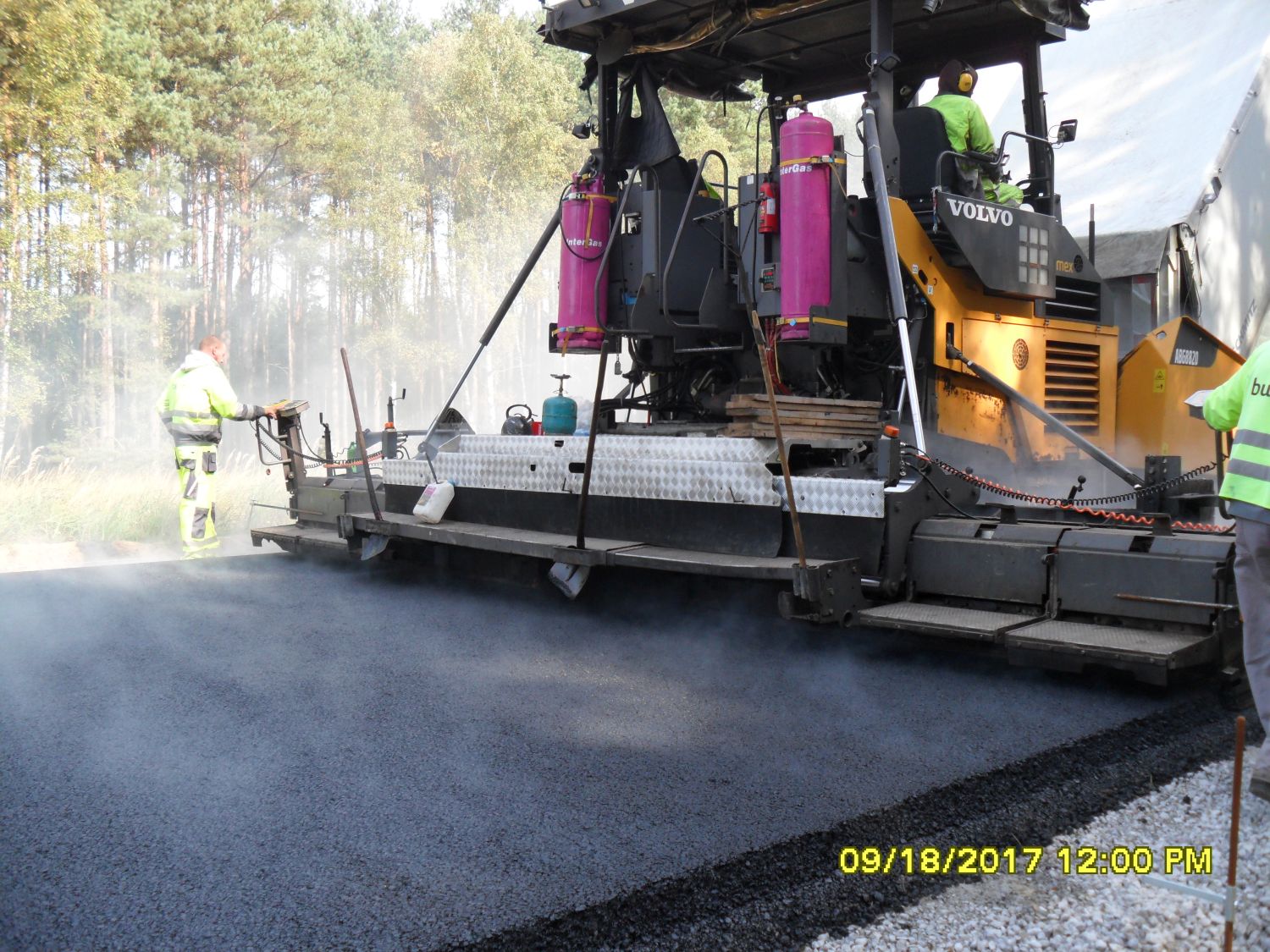

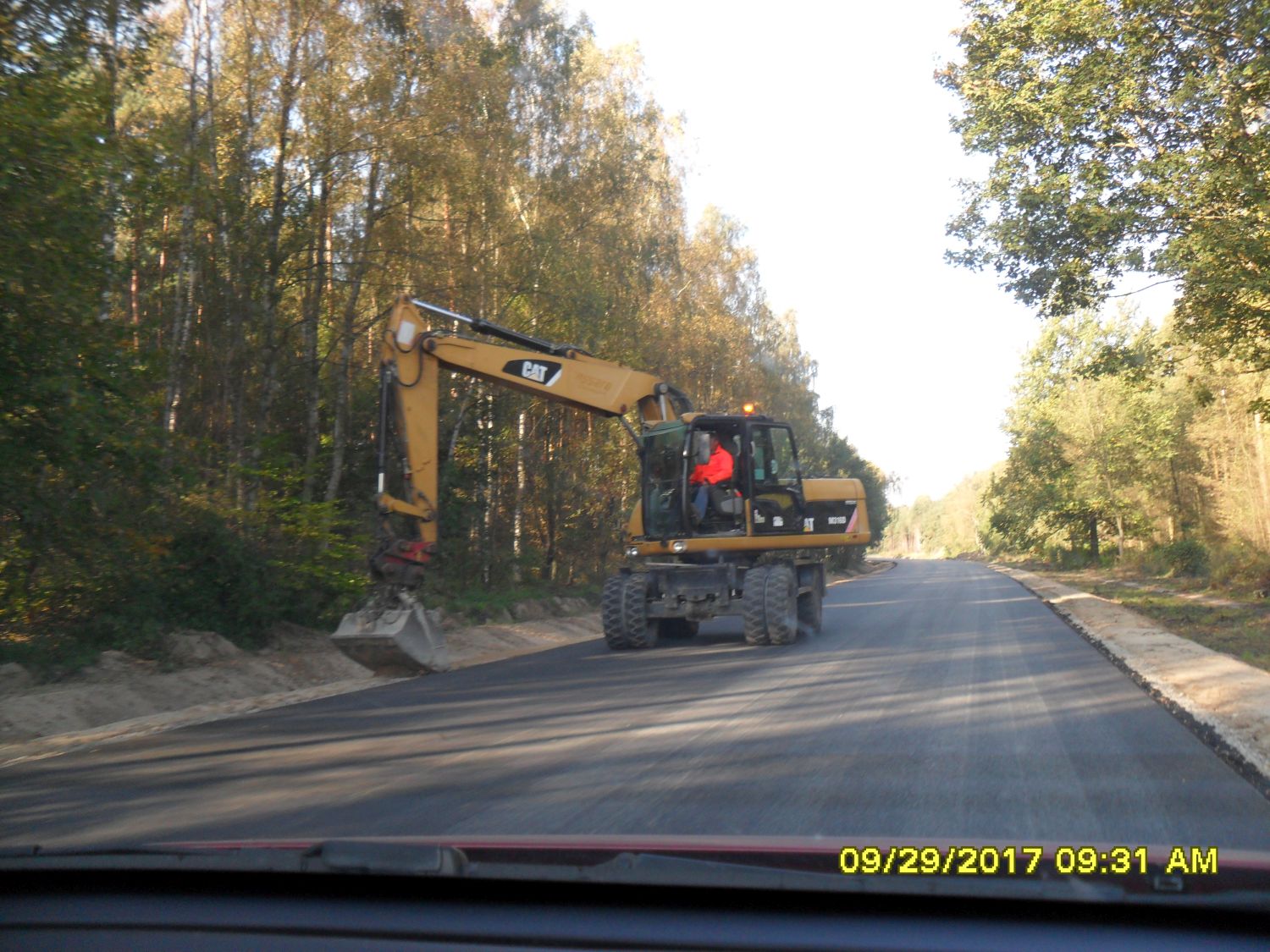

W miesiącu wrześniu wykonano następujące roboty:

  • Roboty ziemne
  • Kruszenie elementów betonowych
  • Wykonanie rowów
  • Wykonanie poboczy
  • Warstwa mrozoochronna
  • Warstwa wyrównawcza
  • Frezowanie nawierzchni
  • Roboty mostowe
  • warstwa wiążąca



Informacje o stanie zaawansowania projektu na dzień 02. 11. 2017:

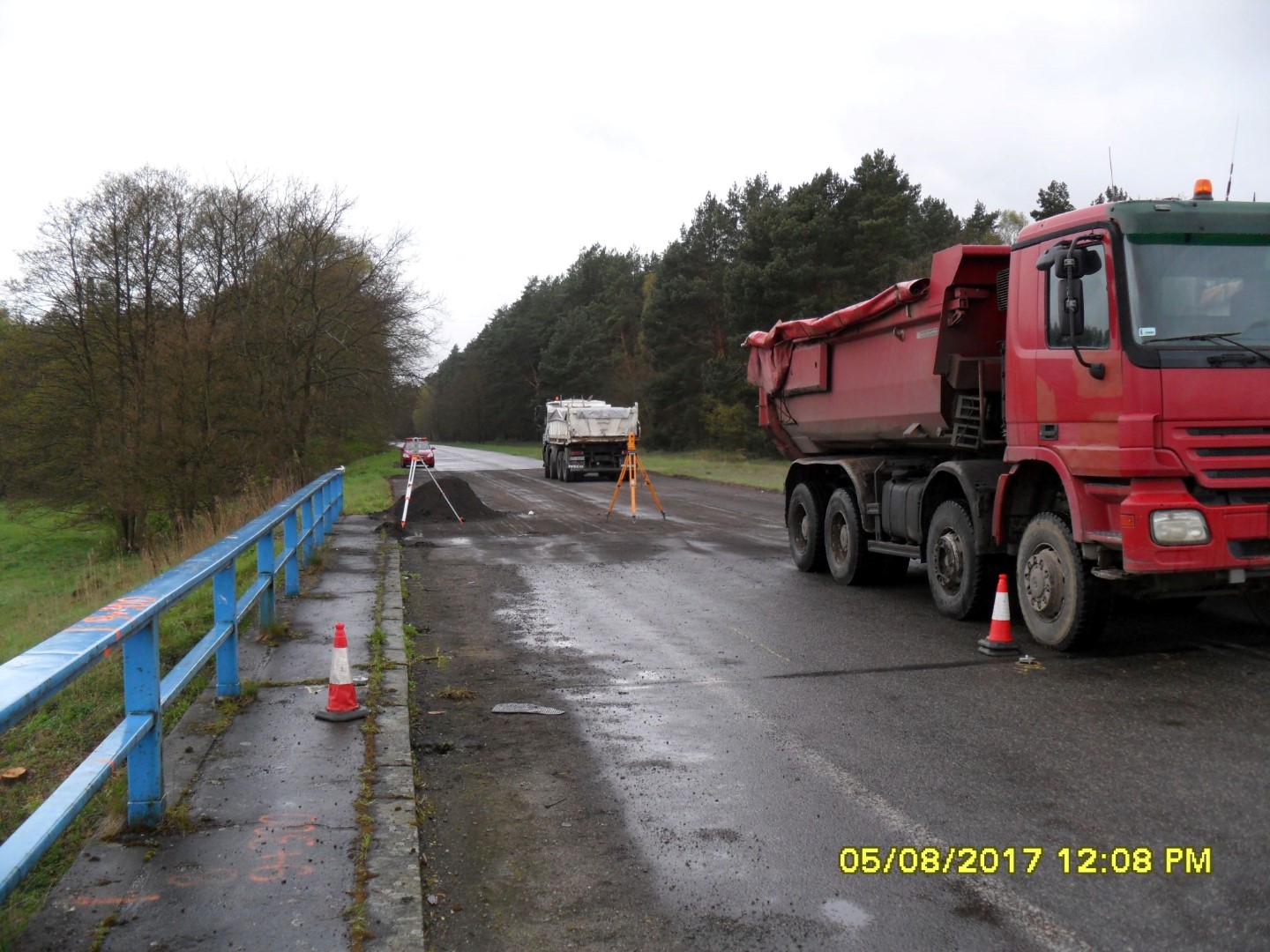

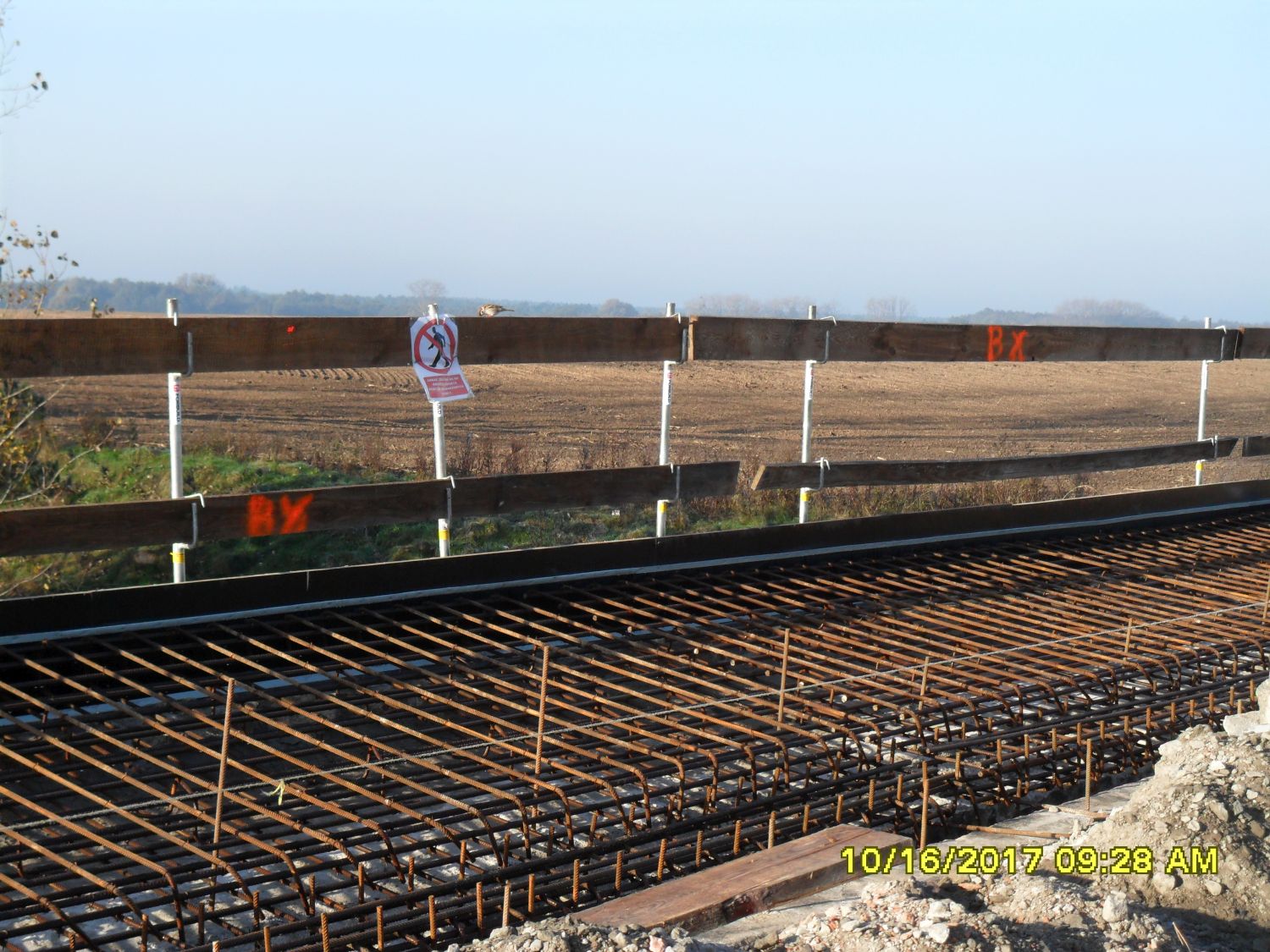

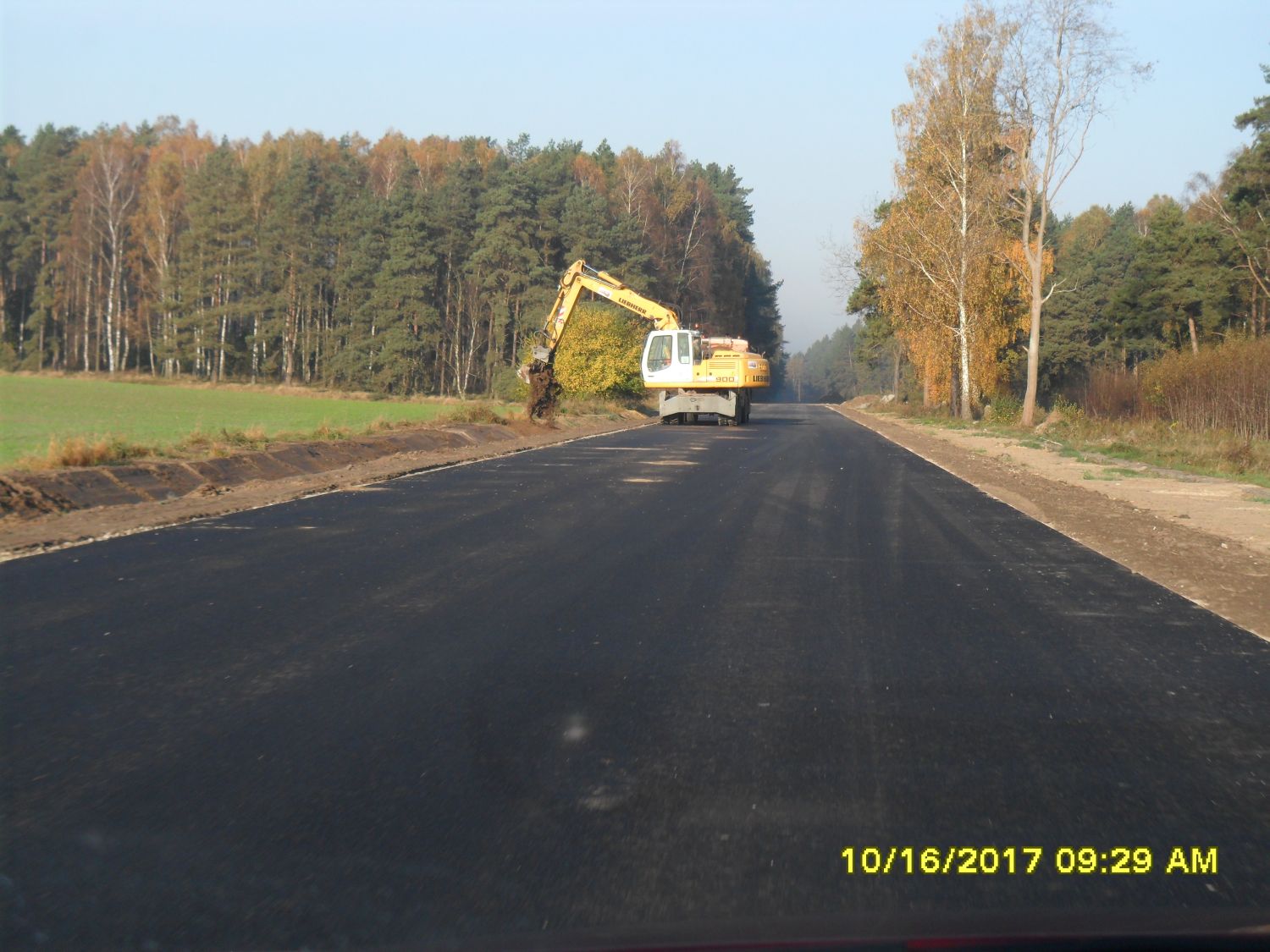

W miesiącu październik wykonano następujące roboty:

  • Odhumusowanie,
  • Roboty ziemne,
  • Kruszenie elementów betonowych,
  • Warstwa wyrównawcza z kruszywa łamanego,
  • Podbudowa z kruszywa łamanego stabilizowanego mechanicznie,
  • Warstwa mrozoochronna z mieszanki związanej spoiwem hydraulicznym,
  • Rowy
  • Pobocza,
  • Przepusty
  • Roboty bitumiczne – podbudowa bitumiczna AC 22P,
  • Roboty bitumiczne – warstwa wiążąca AC 16W
  • Roboty mostowe

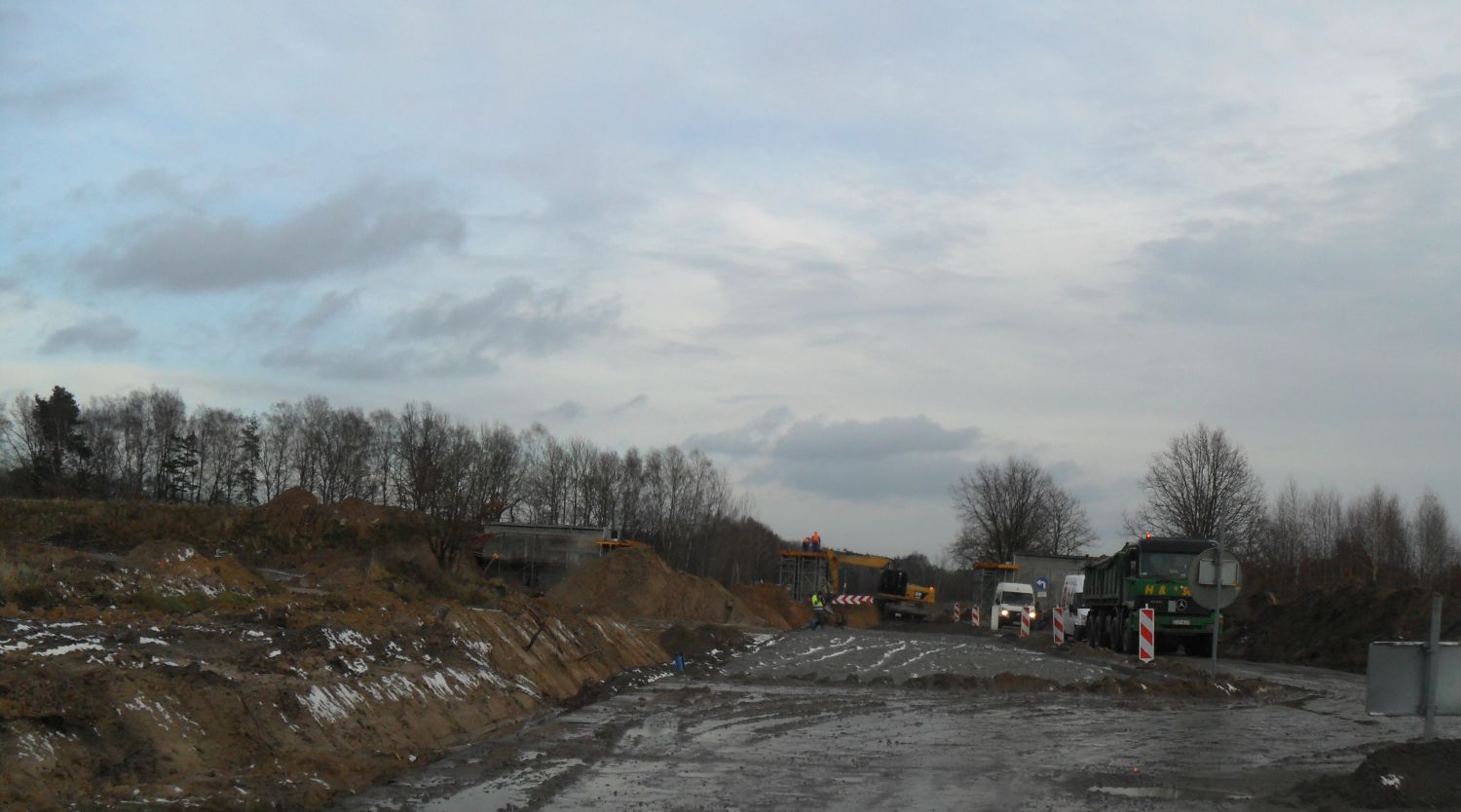

Informacje o stanie zaawansowania projektu na dzień 01. 12. 2017:

W miesiącu listopad wykonano następujące roboty:

  • Odhumusowanie,
  • Roboty ziemne,
  • Podbudowa z kruszywa łamanego stabilizowanego mechanicznie,
  • Warstwa mrozoochronna z mieszanki związanej spoiwem hydraulicznym,
  • Rowy,
  • Pobocza,
  • Roboty bitumiczne – podbudowa bitumiczna AC 22P,
  • Roboty bitumiczne – warstwa wiążąca AC 16W,
  • Roboty mostowe.

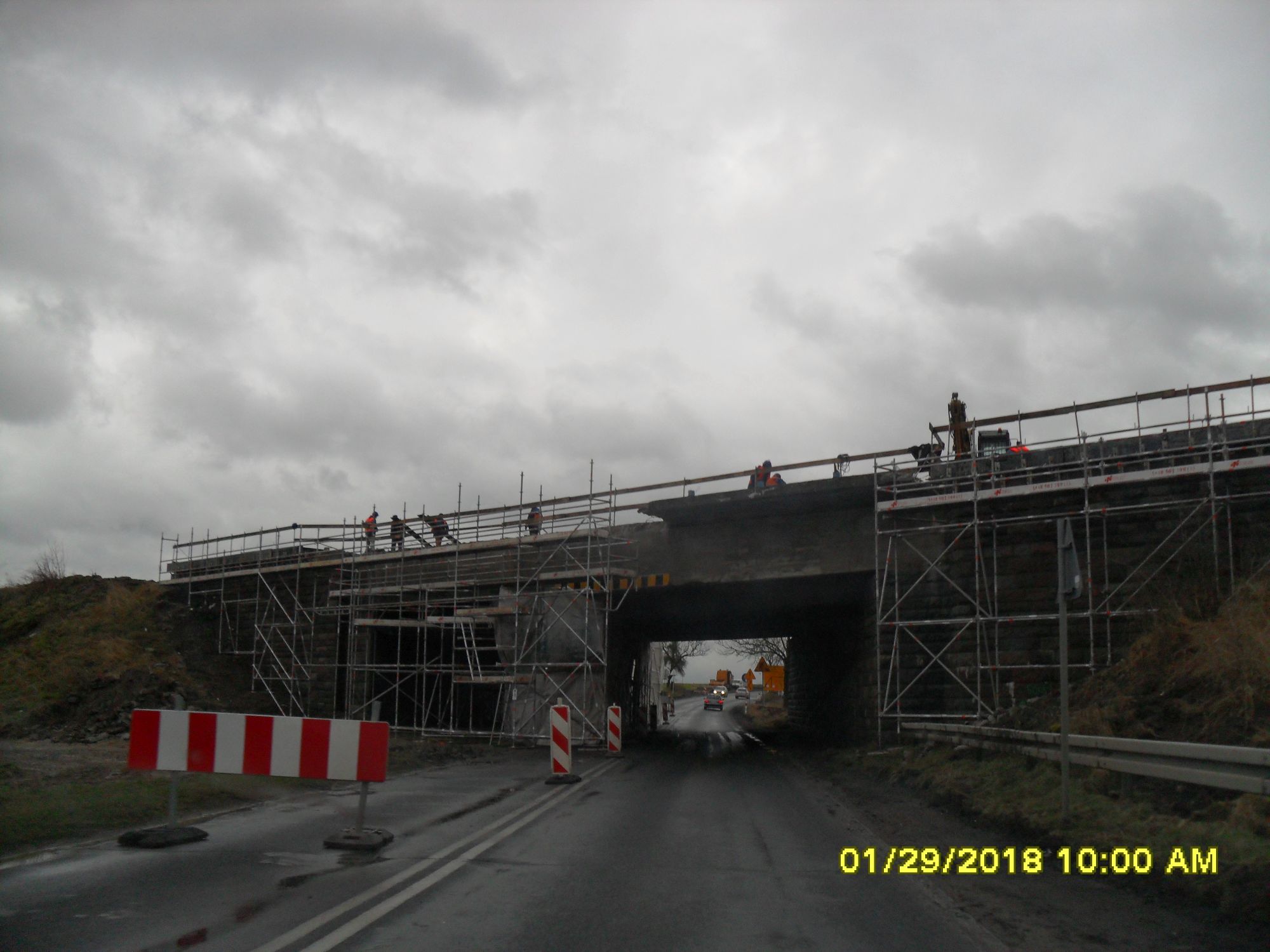

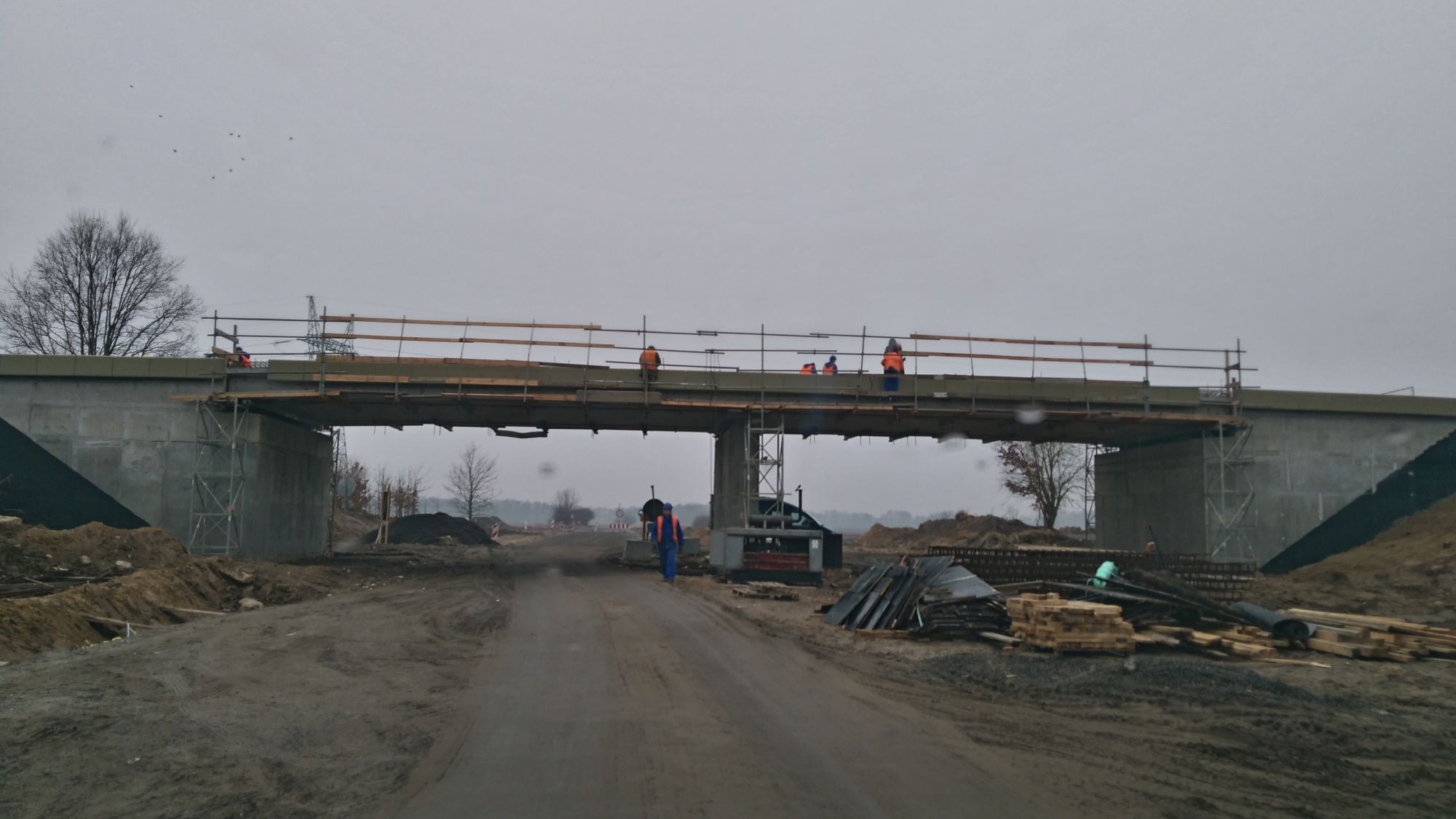

Informacje o stanie zaawansowania projektu na dzień 01. 01. 2018:

W miesiącu grudzień wykonano następujące roboty:

  • Odhumusowanie,
  • Zahumusowanie.
  • Roboty ziemne,
  • Podbudowa z kruszywa łamanego stabilizowanego mechanicznie,
  • Warstwa mrozoochronna z mieszanki związanej spoiwem hydraulicznym,
  • Rowy,
  • Pobocza,
  • Roboty mostowe,
  • Przebudowa kanalizacji deszczowej.

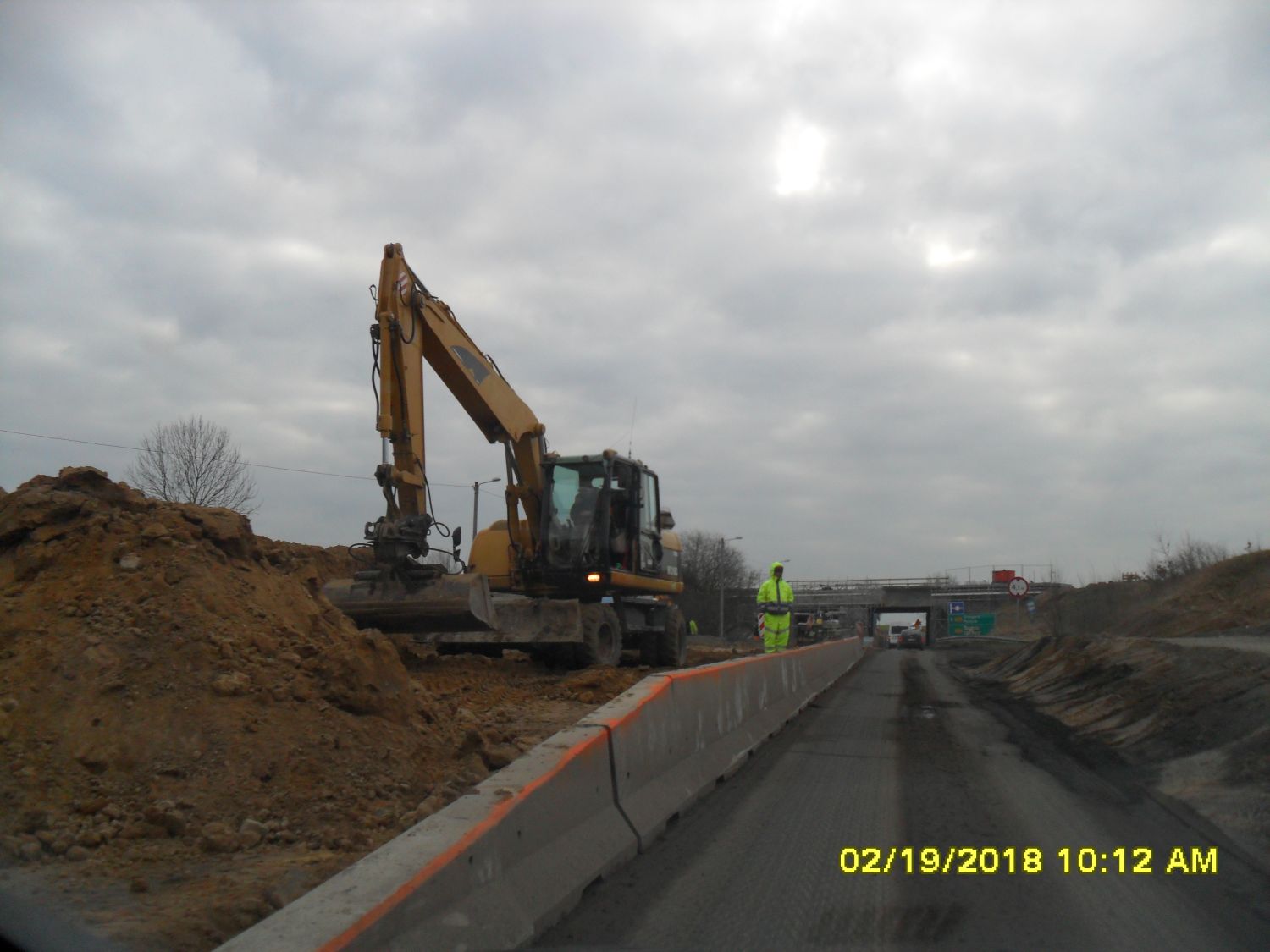

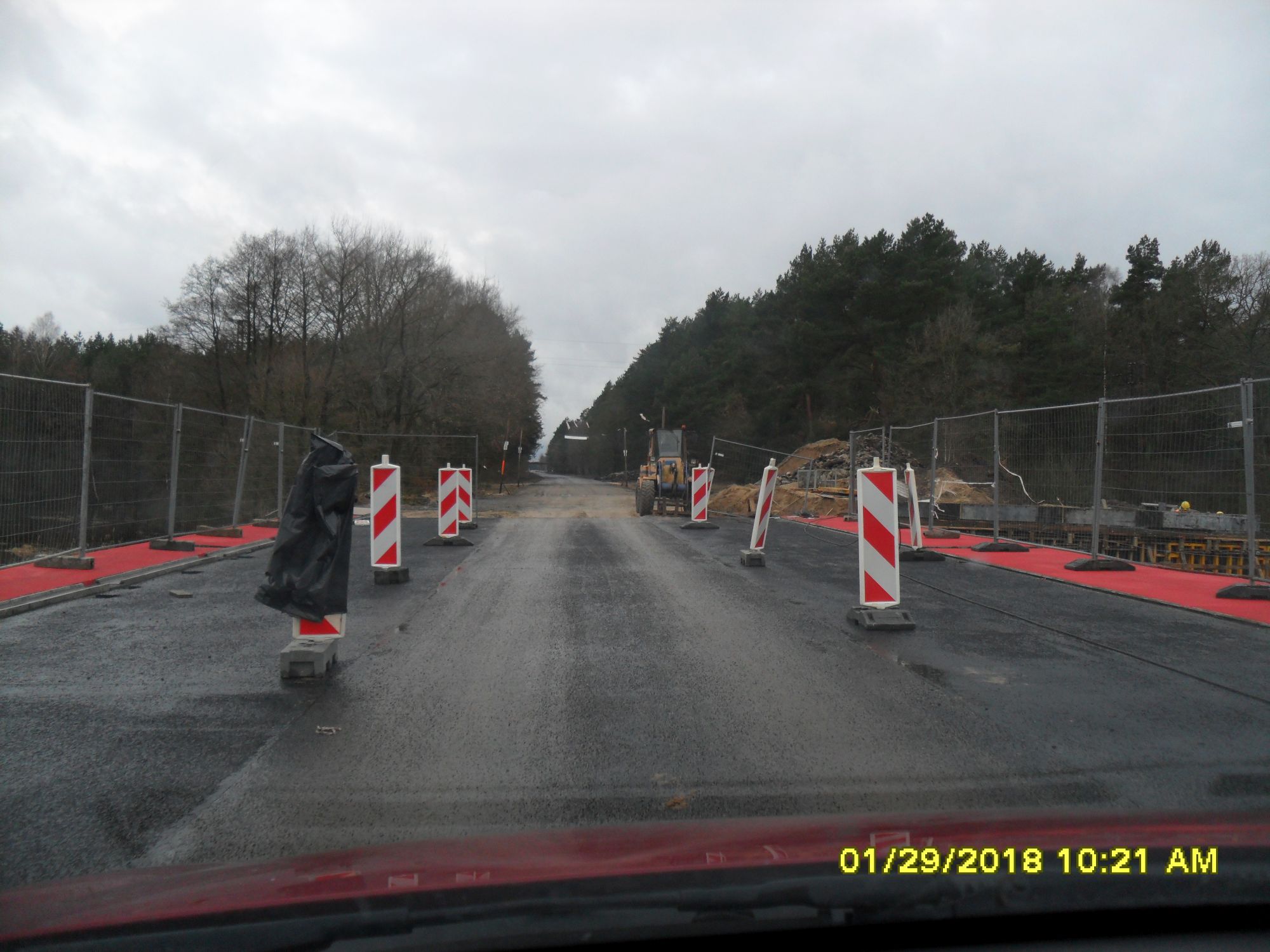

Informacje o stanie zaawansowania projektu na dzień 01. 02. 2018:

W miesiącu styczeń wykonano następujące roboty:

  • Odhumusowanie,
  • Zahumusowanie.
  • Roboty ziemne,
  • Podbudowa z kruszywa łamanego stabilizowanego mechanicznie,
  • Warstwa mrozoochronna z mieszanki związanej spoiwem hydraulicznym,
  • Warstwa ulepszonego podłoża  z gruntu stabilizowanego spoiwem hydraulicznym
  • Rowy,
  • Pobocza,
  • Rekultywacja,
  • Rozbiórka nawierzchni,
  • Roboty mostowe.

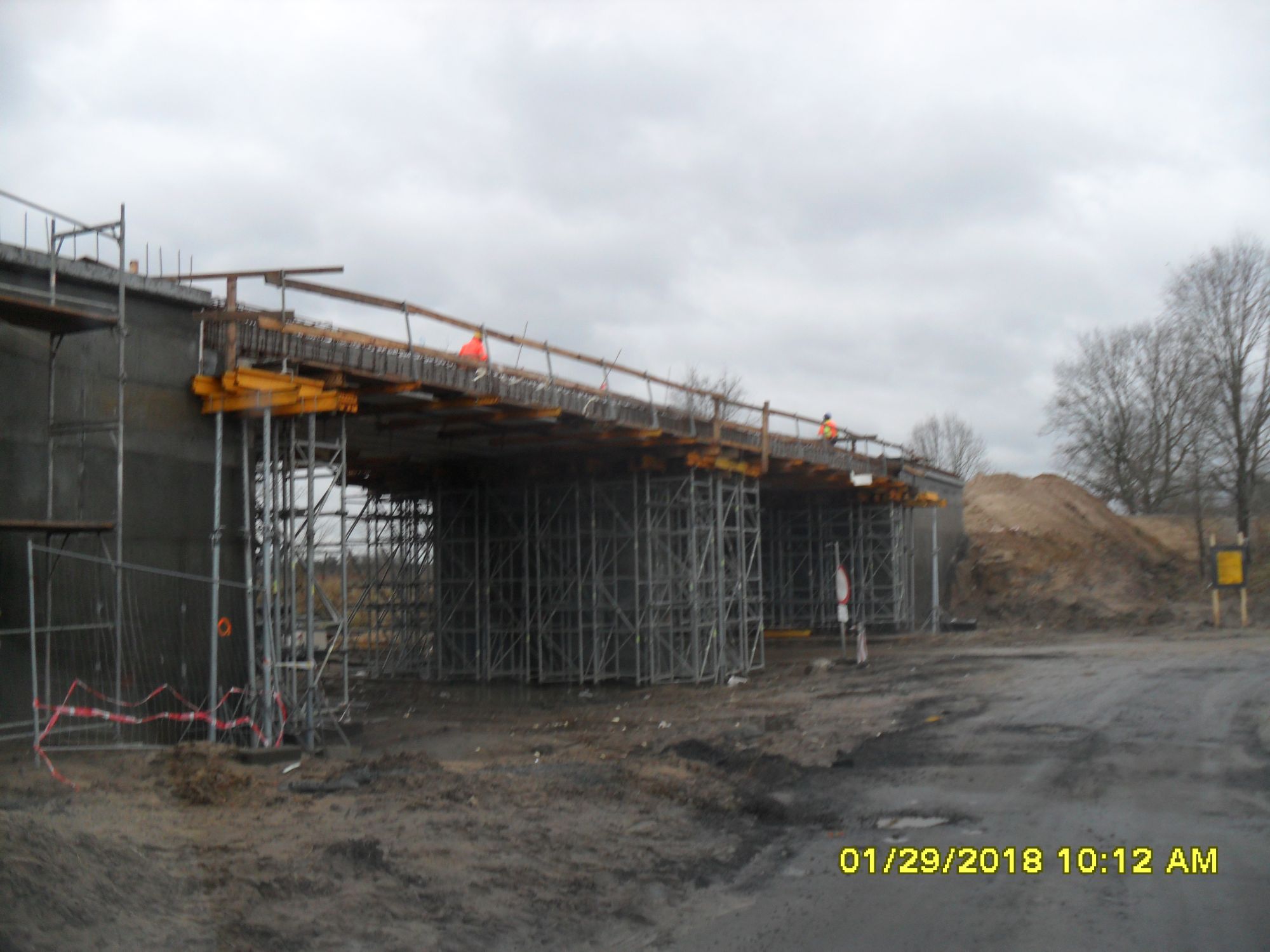

Informacje o stanie zaawansowania projektu na dzień 01. 03. 2018:

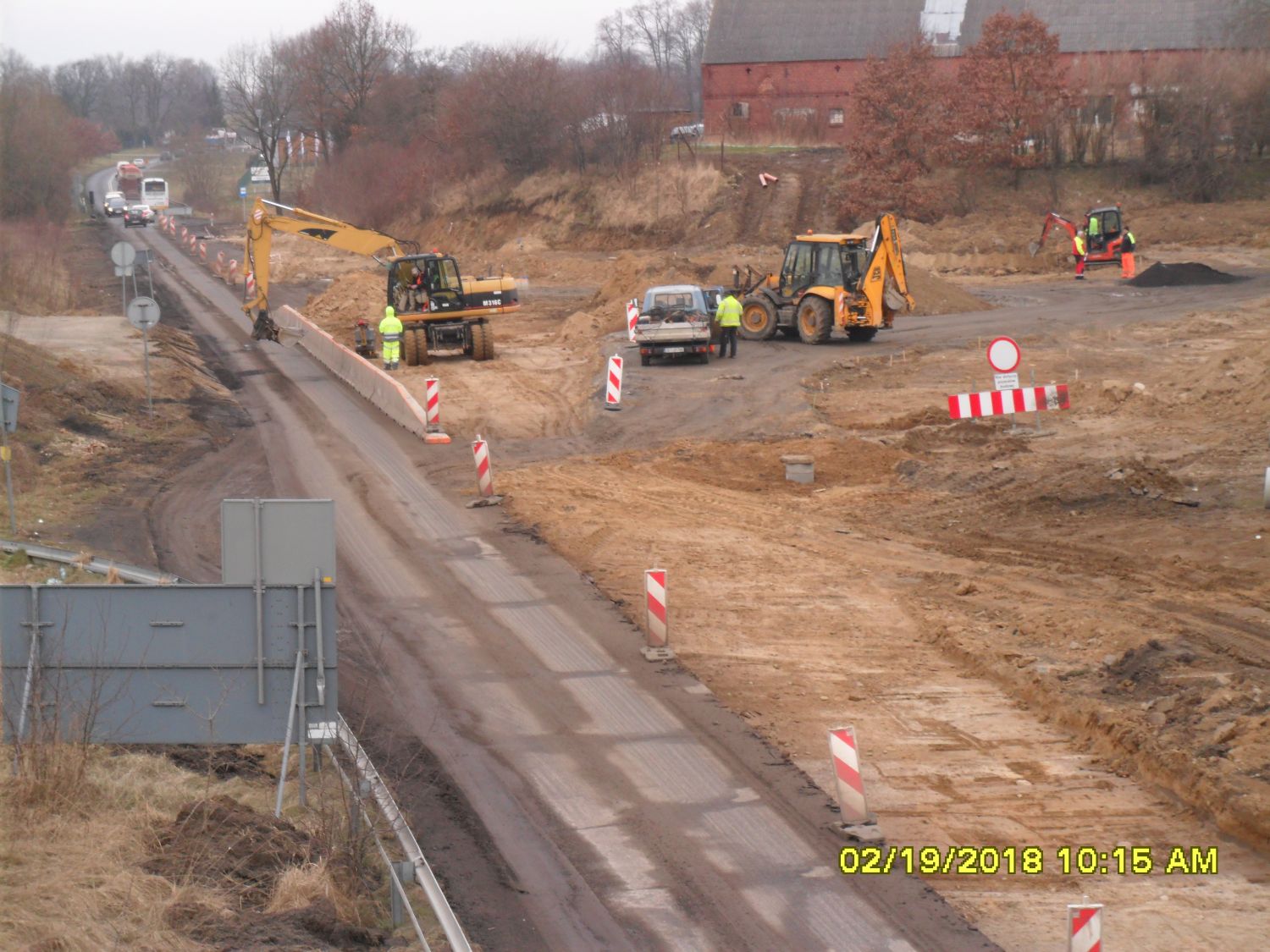

W miesiącu luty wykonano następujące roboty:

  • odhumusowanie,
  • zahumusowanie.
  • roboty ziemne,
  • podbudowa z kruszywa łamanego stabilizowanego mechanicznie,
  • warstwa mrozoochronna z mieszanki związanej spoiwem hydraulicznym,
  • warstwa ulepszonego podłoża  z gruntu stabilizowanego spoiwem hydraulicznym
  • rowy,
  • pobocza,
  • rekultywacja,
  • rozbiórka nawierzchni,
  • budowa kanalizacji deszczowej,
  • budowa oświetlenia ulicznego,
  • roboty mostowe (roboty zbrojarskie, roboty betoniarskie, uzupełnienie dylatacji materiałem trwale plastycznym, wykonanie powłok malarskich na elementach betonowych.



Informacje o stanie zaawansowania projektu na dzień 03. 04. 2018:

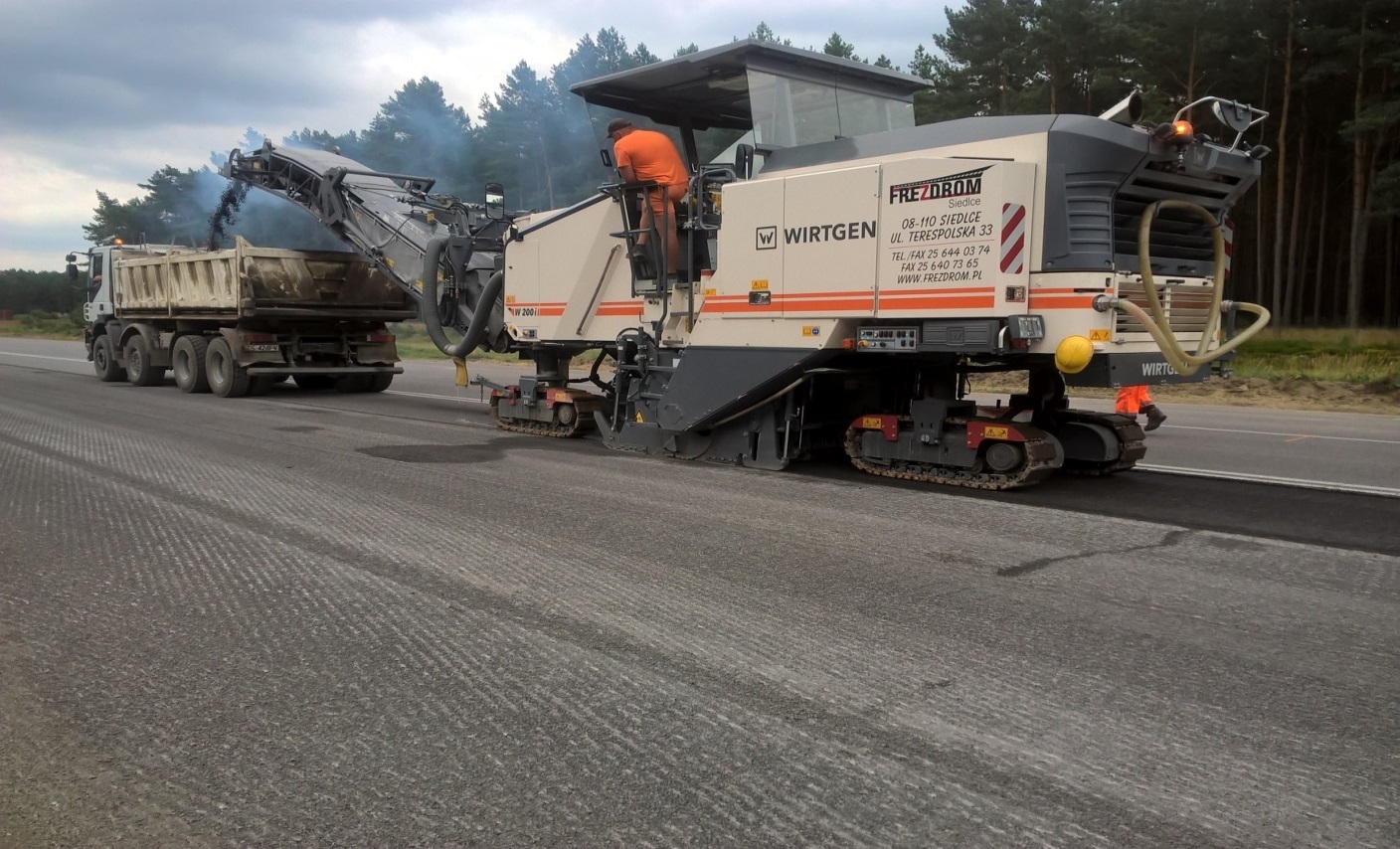

W miesiącu marzec wykonano następujące roboty:

  • roboty bitumiczne,
  • roboty brukarskie,
  • odhumusowanie,
  • zahumusowanie,
  • roboty ziemne,
  • podbudowa z kruszywa łamanego stabilizowanego mechanicznie,
  • warstwa mrozoochronna z mieszanki związanej spoiwem hydraulicznym,
  • warstwa ulepszonego podłoża  z gruntu stabilizowanego spoiwem hydraulicznym,
  • rowy,
  • pobocza,
  • rozbiórka nawierzchni,
  • roboty brukarskie,
  • roboty mostowe,
  • roboty branżowe – sieci elektryczne,
  • roboty sanitarne – kanalizacja deszczowa, przepust.

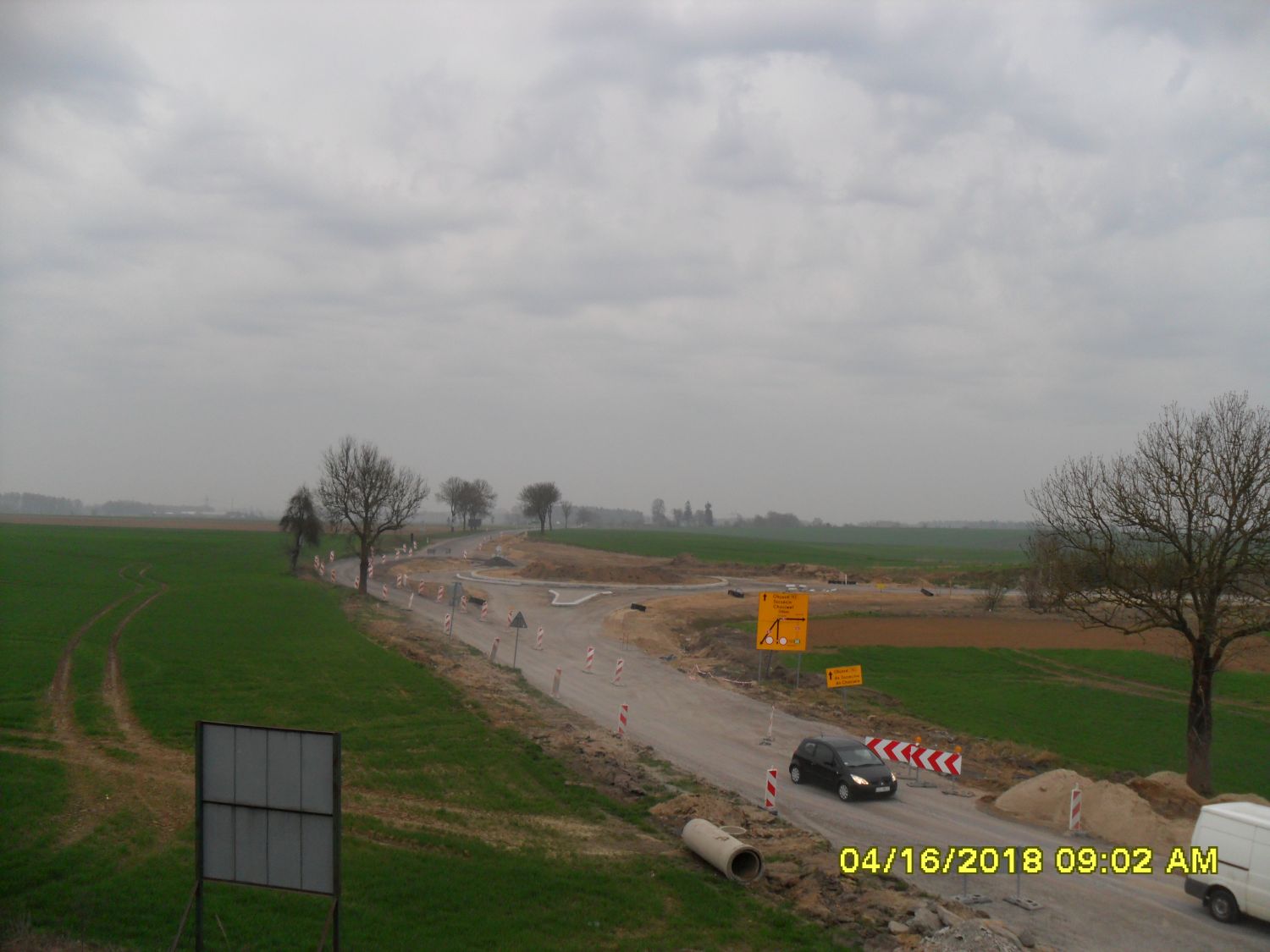

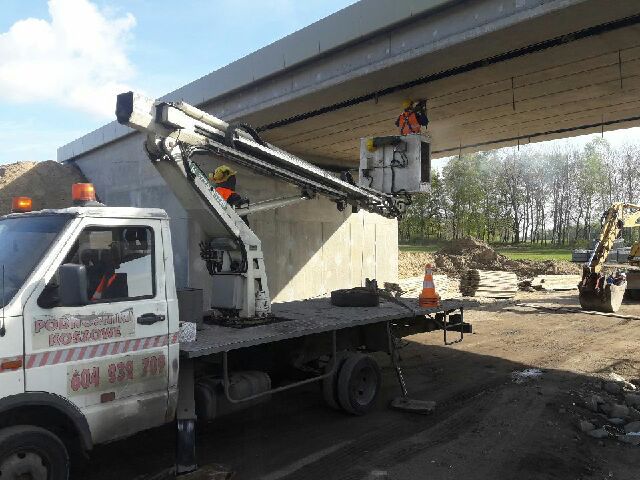

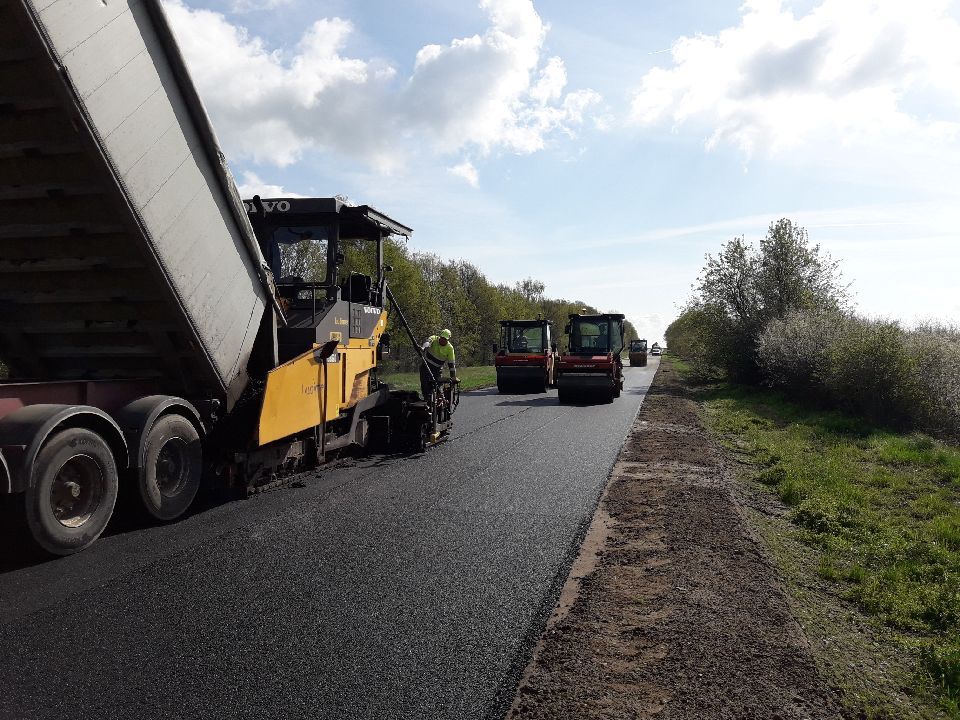

Informacje o stanie zaawansowania projektu na dzień 02. 05. 2018:

W miesiącu kwiecień wykonano następujące roboty:

  • roboty bitumiczne,
  • roboty brukarskie,
  • odhumusowanie,
  • zahumusowanie,
  • roboty ziemne,
  • podbudowa z kruszywa łamanego stabilizowanego mechanicznie,
  • warstwa mrozoochronna z mieszanki związanej spoiwem hydraulicznym,
  • warstwa ulepszonego podłoża  z gruntu stabilizowanego spoiwem hydraulicznym,
  • rowy,
  • pobocza,
  • rekultywacja terenu,
  • rozbiórka nawierzchni,
  • roboty brukarskie,
  • roboty mostowe,
  • roboty branżowe – sieci elektryczne,
  • roboty sanitarne – kanalizacja deszczowa.



Informacje o stanie zaawansowania projektu na dzień 01. 06. 2018:

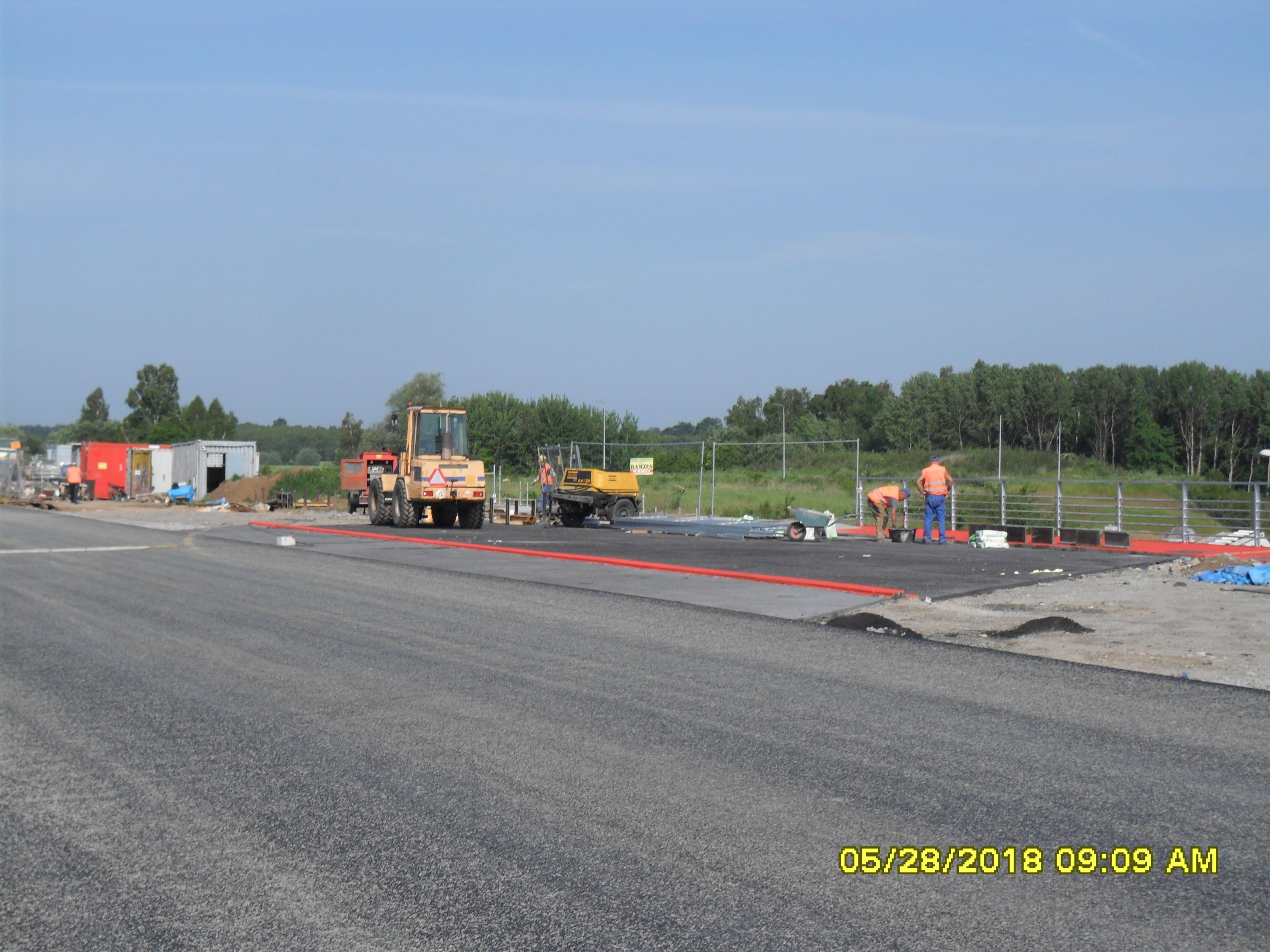

W miesiącu maj wykonano następujące roboty:

  • roboty bitumiczne,
  • roboty brukarskie,
  • zahumusowanie,
  • roboty ziemne,
  • podbudowa z kruszywa łamanego stabilizowanego mechanicznie,
  • warstwa mrozoochronna z mieszanki związanej spoiwem hydraulicznym,
  • warstwa ulepszonego podłoża  z gruntu stabilizowanego spoiwem hydraulicznym,
  • rowy,
  • pobocza,
  • rekultywacja terenu,
  • rozbiórka nawierzchni,
  • roboty brukarskie,
  • roboty mostowe,
  • roboty branżowe – sieci elektryczne,
  • roboty sanitarne – kanalizacja deszczowa.

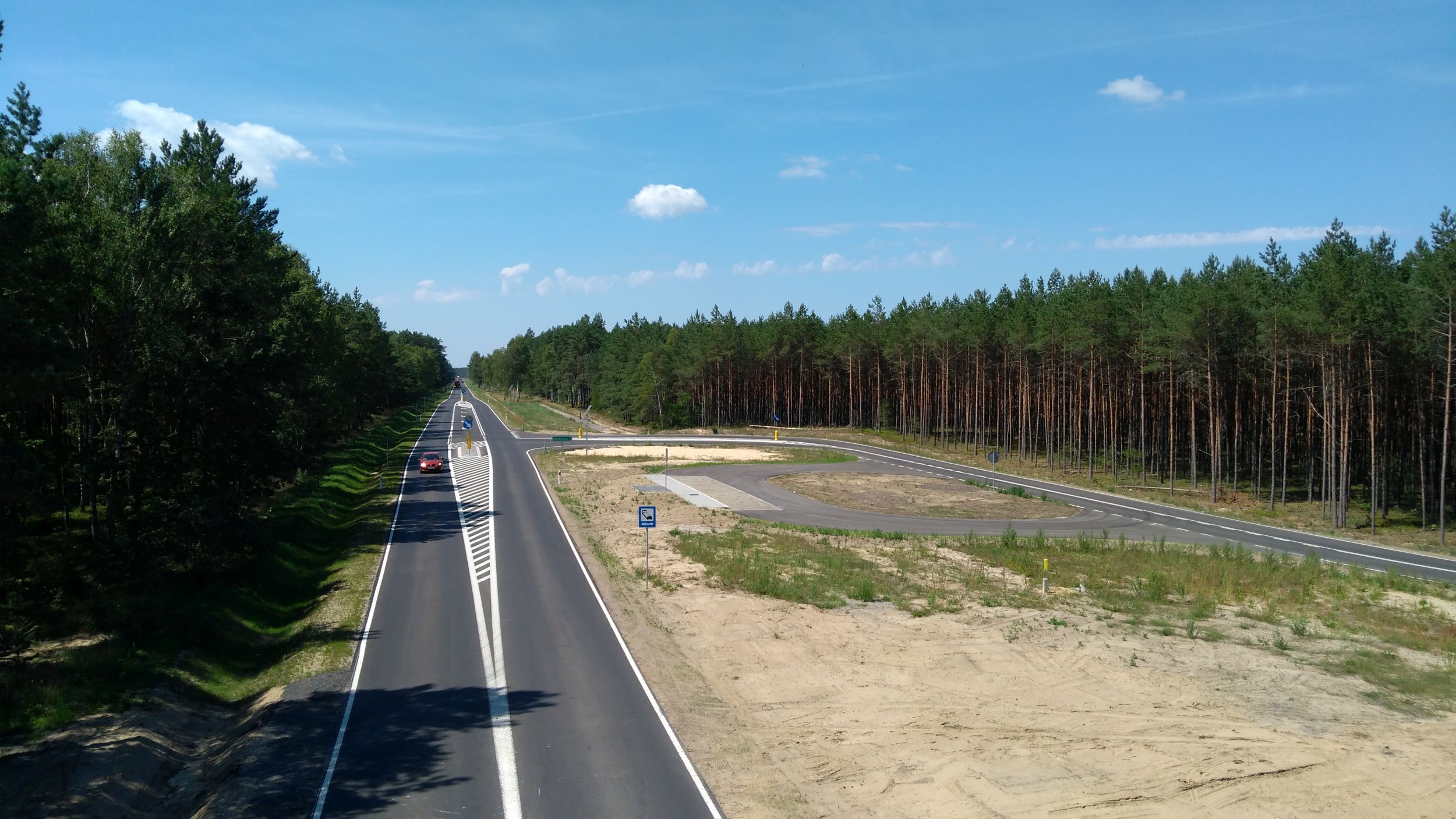

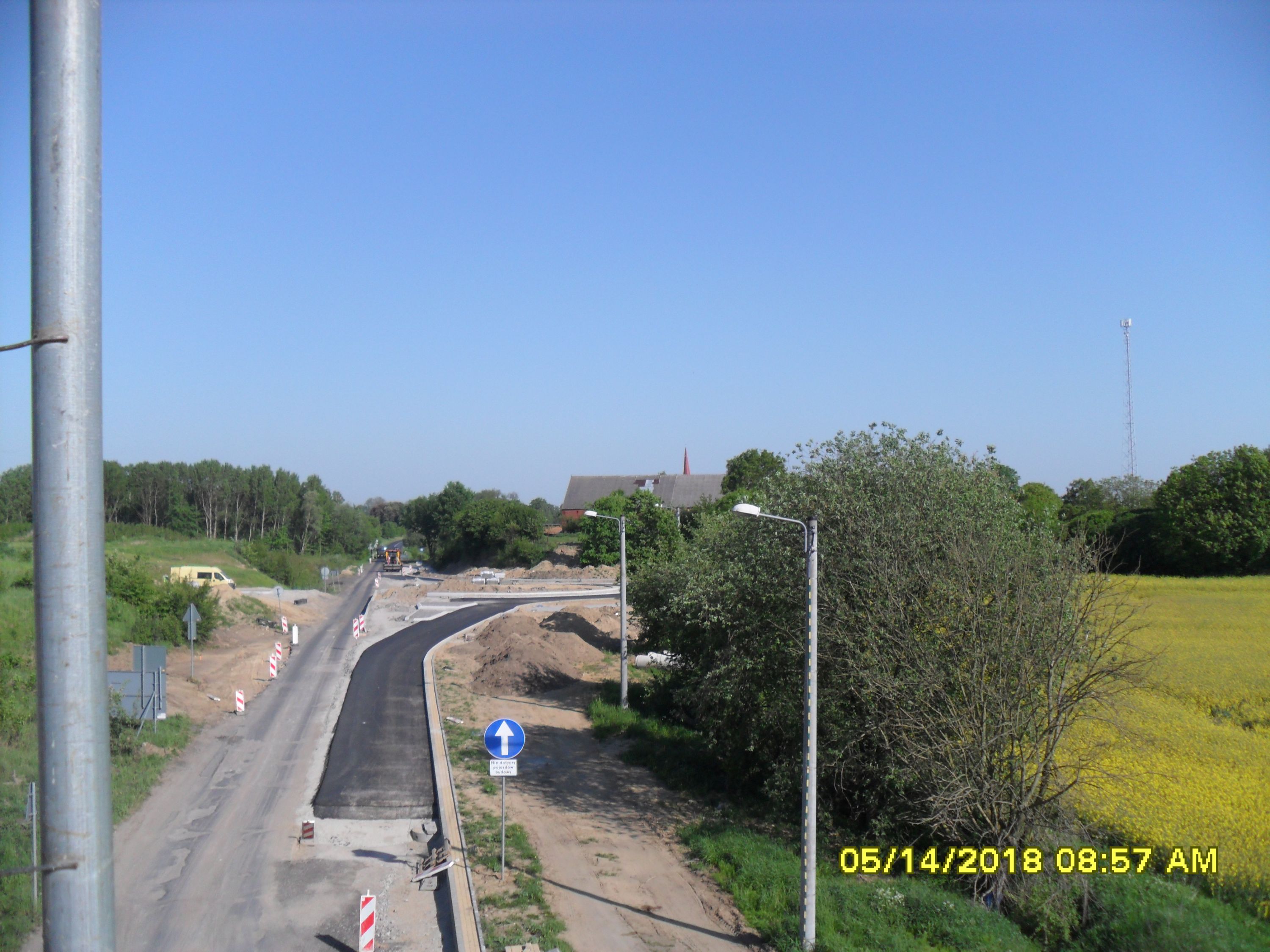

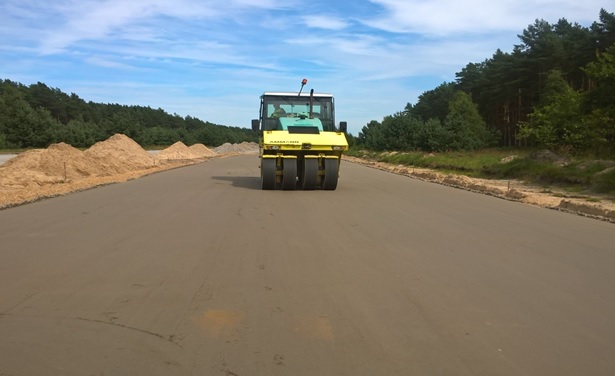

Informacje o stanie zaawansowania projektu na dzień 01. 08. 2018:

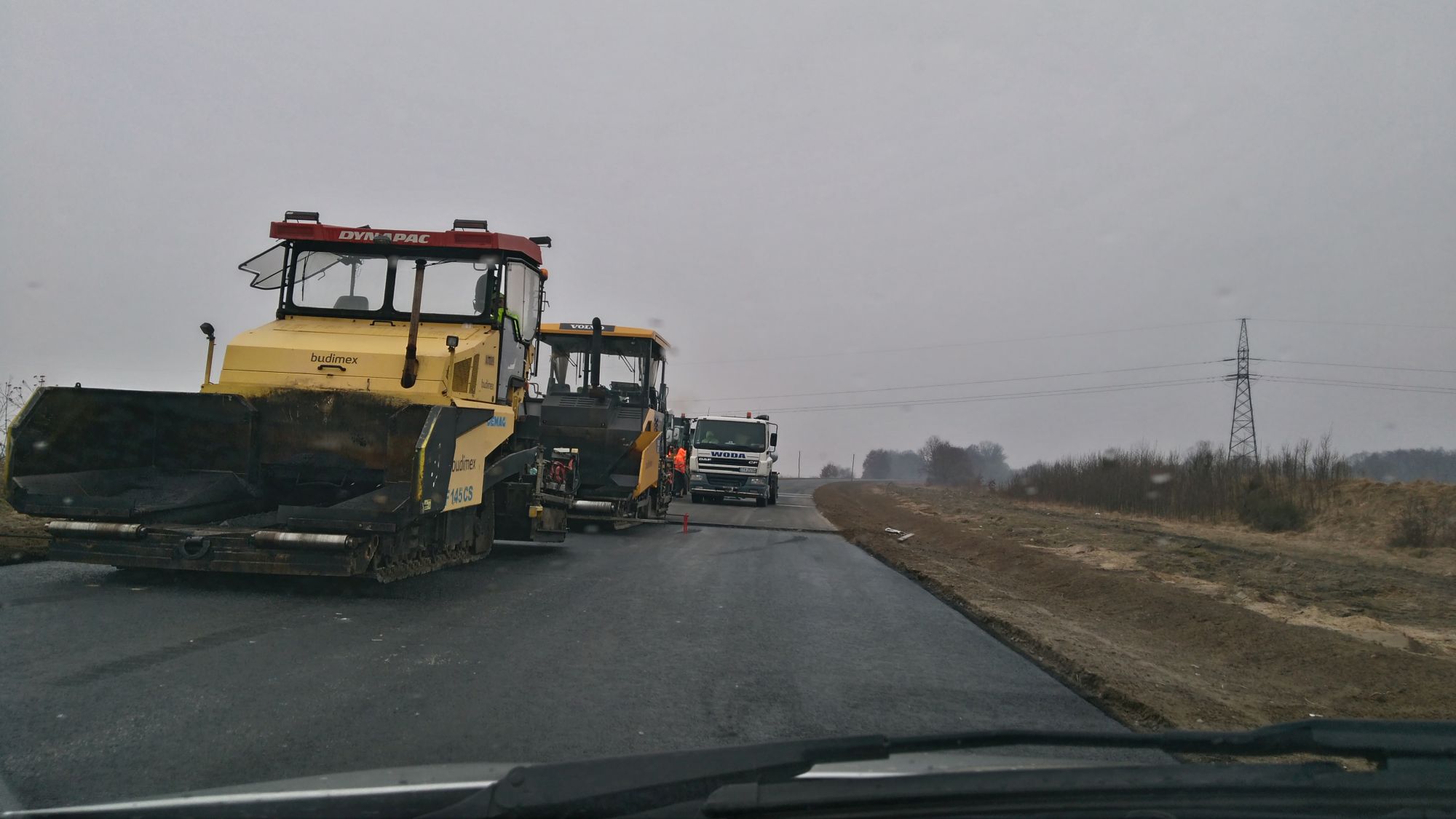

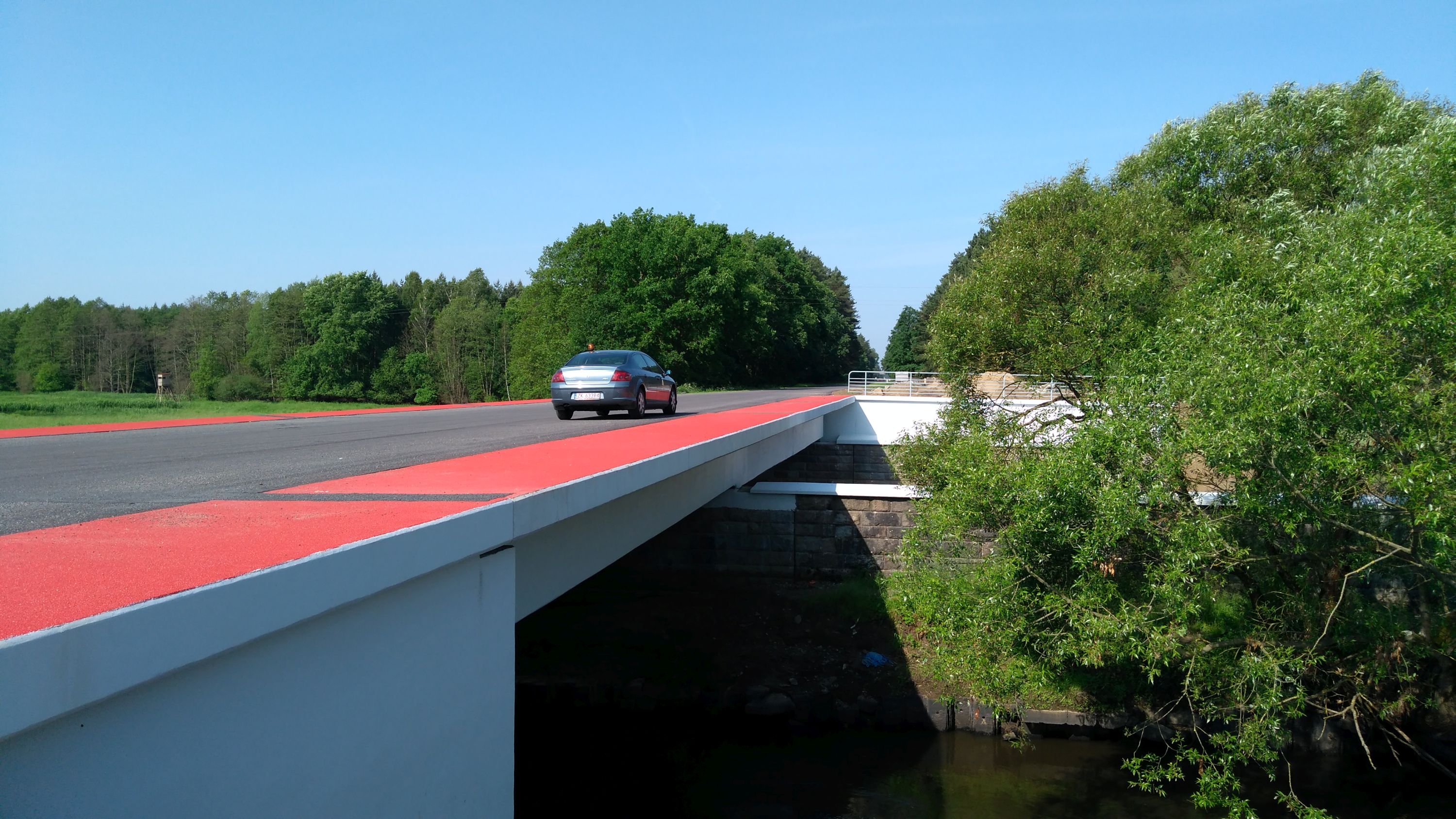

W miesiącu lipcu wykonano następujące roboty:

  • zakończono układanie warstwy ścieralnej,
  • wykonano oznakowanie poziome,
  • wykonano oznakowanie pionowe,
  • zakończono roboty elektryczne, sanitarne oraz mostowe
