Tytuł projektu:
"Budowa sieci tras rowerowych Pomorza Zachodniego - Trasa Pojezierna, odcinek Dzikowo - Barlinek"
Uczestnicy procesu inwestycyjnego:
Zamawiający: Województwo Zachodniopomorskie ul. Korsarzy 34, 70-540 Szczecin |
|
Wykonawca: |
|
Realizator umowy: Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie ul. Szczecińska 31, 75-122 Koszalin |
|
Zarządzający projektem: |
Informacje ogólne o umowie z Wykonawcą robót budowlanych:
Opis projektu:
,Budowa sieci tras rowerowych Pomorza Zachodniego - Trasa Pojezierna, odcinek Dzikowo - Barlinek’’
Przedmiotem zamówienia jest budowa drogi rowerowej na odcinku Dzikowo – Barlinek o łącznej długości ok. 5,9 km. Ścieżkę składa się z dwóch osi. Oś główna (ok. 5,55 km) zlokalizowana jest na trasie byłego torowiska kolejowego i przebiegając wzdłuż drogi wojewódzkiej nr 156 łączy miejscowość Dzikowo z Barlinkiem. Oś nr 2 (ok. 350 m) stanowi rozwidlenie osi głównej w km: 4+232, a kończy się włączeniem w drogę wojewódzką nr 156 w okolicy ronda im. Bronisława Bagińskiego i pracowników ZUO „Bomet” w Barlinku poprzez dowiązanie do istniejących ciągów pieszo-rowerowych. Ścieżkę rowerową zaprojektowano jako bitumiczną, a jej szerokość wynosi od 2,0 do 3,0 m.
Zakres opracowania obejmuje:
Stan istniejący przed przystąpieniem do realizacji:
Informacja o stanie zaawansowania projektu na dzień 31. 01. 2018 r:
Wykonawca w styczniu 2018r rozpoczął realizację robót na w/w zadaniu ale z uwagi na warunki atmosferyczne w niewielkim zakresie i w następujących elementach:
Informacja o stanie zaawansowania projektu na dzień 28. 02. 2018 r:
W lutym 2018 r. Wykonawca kontynuował realizację robót w następujących elementach i zakresie:
Informacja o stanie zaawansowania projektu na dzień 31. 03. 2018 r:
Postęp robót w miesiącu marzec 2018:
Informacja o stanie zaawansowania projektu na dzień 30. 04. 2018 r:
Postęp robót w miesiącu kwietniu 2018:
Informacja o stanie zaawansowania projektu na dzień 31. 05. 2018 r:
Postęp robót w miesiącu maju 2018:
Informacja o stanie zaawansowania projektu na dzień 30. 06. 2018 r:
Postęp robót w miesiącu czerwiec 2018:

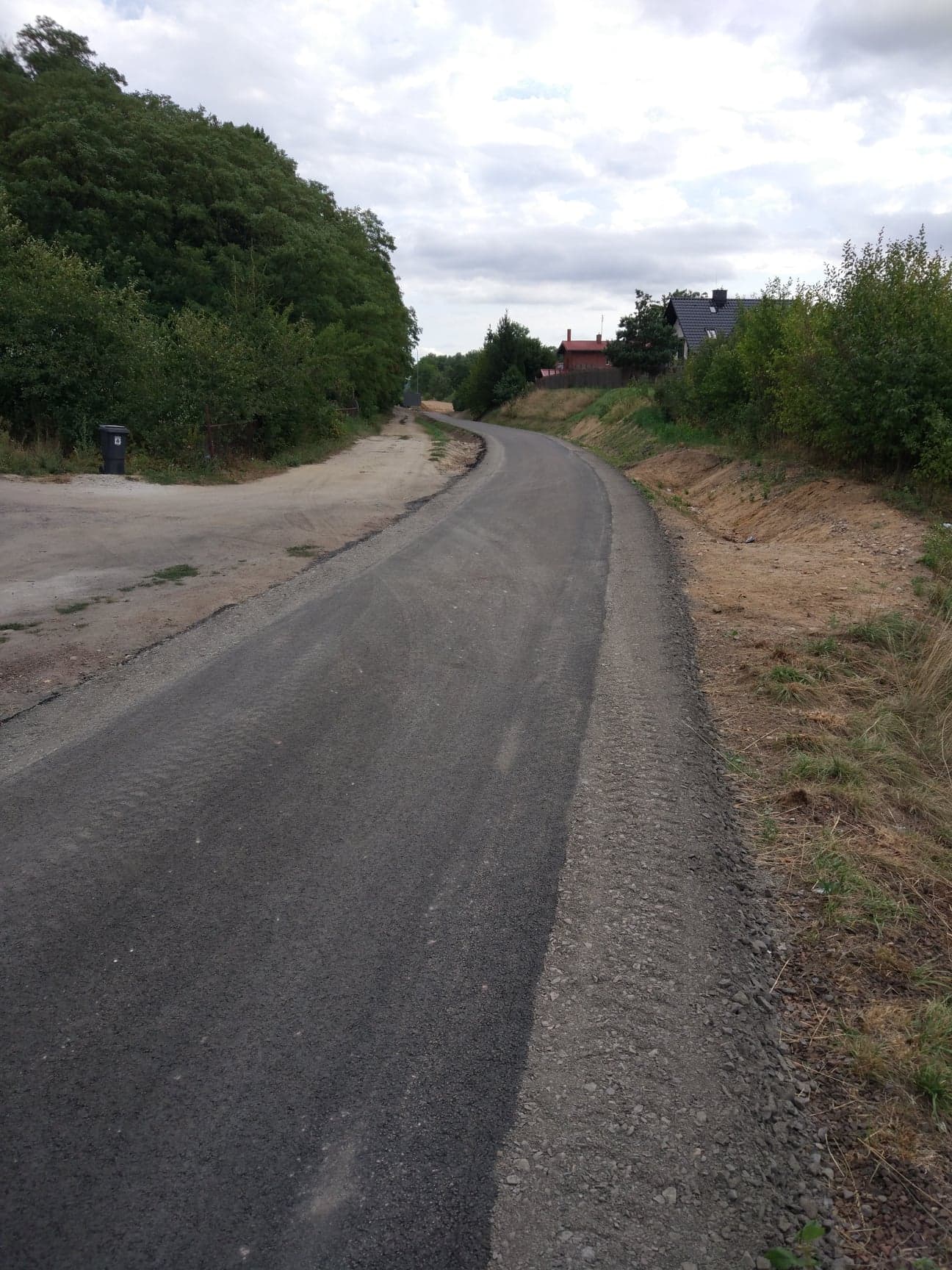

W miesiącu czerwcu kontynuowano prace związane z ułożeniem podbudowy z kruszywa łamanego na odcinku w km: 0+000,00; 5+554,00; następnie po uprzednim skropieniu podbudowy ułożono warstwę wiążącą AC 11W o gr. 4 cm do km 5+350 i warstwę ścieralną AC 8S o gr. 3 cm od początku opracowania do km: 3+950,00; wykonywano również zarys rowów drogowych na obu odcinkach oraz kontynuowano prace związane z profilowaniem podłoża gruntowego na odcinku nr 2; zakończono również prace związane z rozbiórką drewnianych podkładów kolejowych oraz podbudowy z kruszywa gr. 5 cm stanowiącej wypełnienie pomiędzy podkładami.
Informacja o stanie zaawansowania projektu na dzień 31. 07. 2018 r:
Postęp robót w miesiącu lipiec 2018:
