Informacje ogólne o umowie z Wykonawcą robót budowlanych:
- data zawarcia umowy z Wykonawcą robót budowlanych - 27.07.2018 rok
- wartość umowy z Wykonawcą robót budowlanych (brutto) – 35 295 211, 10 zł
- planowana data zakończenia umowy - 31.05.2020 rok
- data przekazania placu budowy Wykonawcy robót - 10.08.2018 rok.
Opis projektu:
Przedmiotem zamówienia jest przebudowa drogi wojewódzkiej nr 114 od km 6+740,00 do km 8+752,62 oraz od km 10+915,00 do km 20+196,57 o łącznej długości ok. 11,30km.
Zakres robót budowlanych będzie obejmował:
- wycinkę drzew i krzewów kolidujących z projektowaną inwestycją,
- wykonanie robót rozbiórkowych,
- wykonanie robót nawierzchniowych na drodze wojewódzkiej (wykonanie warstwy wyrównawczej z BA, warstwy wiążącej z BA oraz warstwy ścieralnej z SMA),
- wykonanie poszerzeń jezdni,
- wykonanie wymian konstrukcji jezdni,
- budowę chodników, zatok autobusowych,
- przebudowę chodników i zatok autobusowych,
- budowę elementów spowalniających ruch,
- budowę /przebudowę kanalizacji deszczowej,
- przebudowę istniejących zjazdów,
- budowę/przebudowę oświetlenia ulicznego,
- przebudowę linii energetycznych,
- przebudowę linii telekomunikacyjnych,
- przebudowę wodociągu,

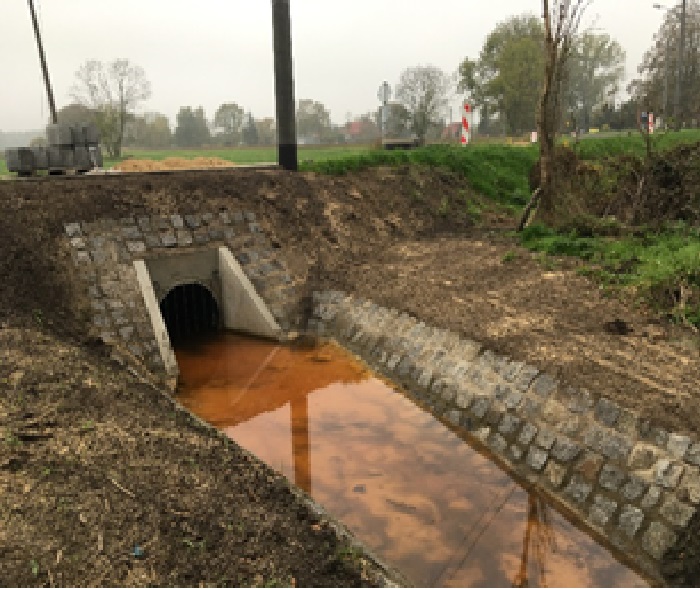

- przebudowę przepustów,
- wykonanie oznakowania pionowego i poziomego,
Stan istniejący przed przystąpieniem do realizacji:
Informacje o stanie zaawansowania projektu na dzień 01.10.2018r.

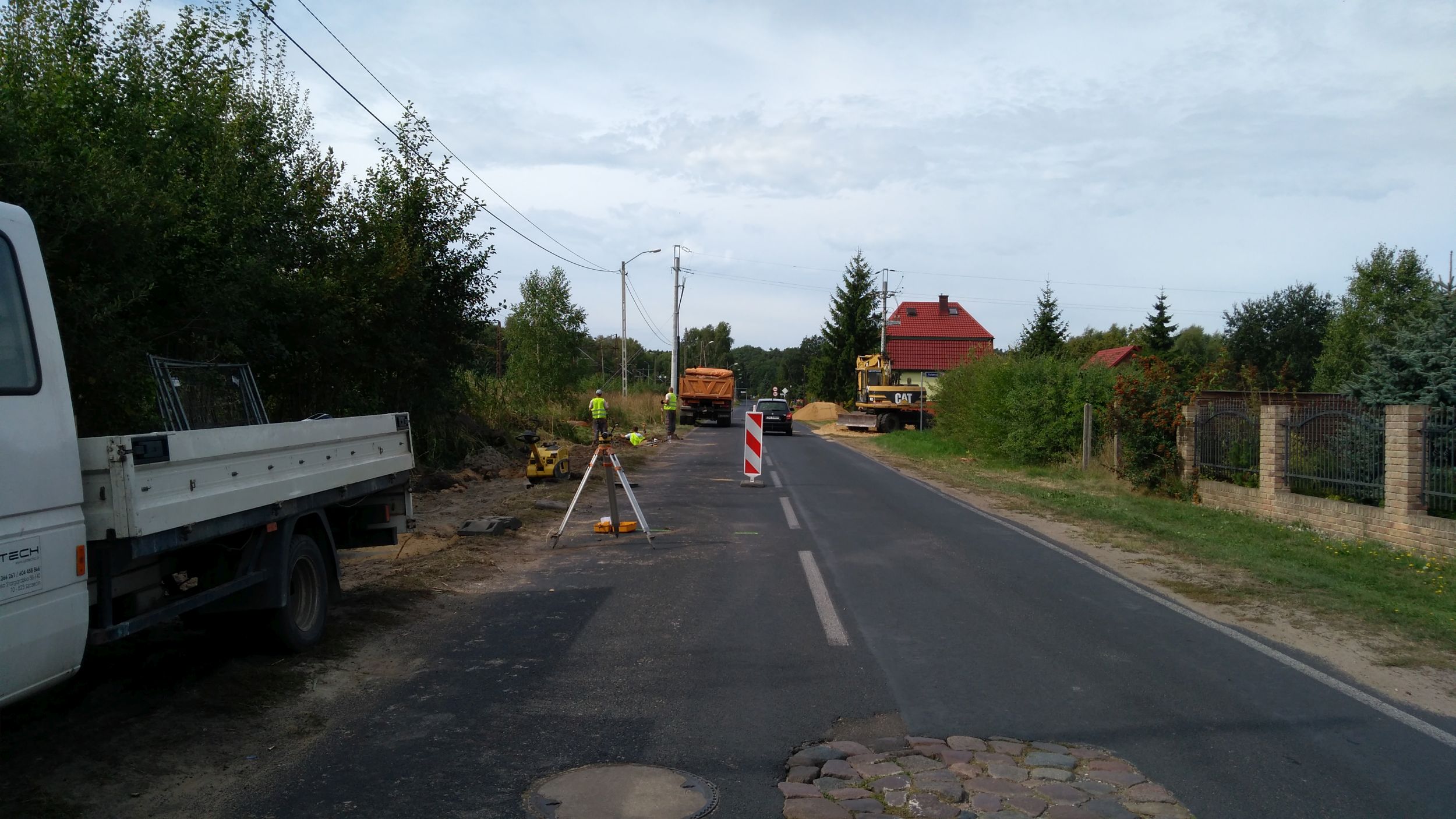

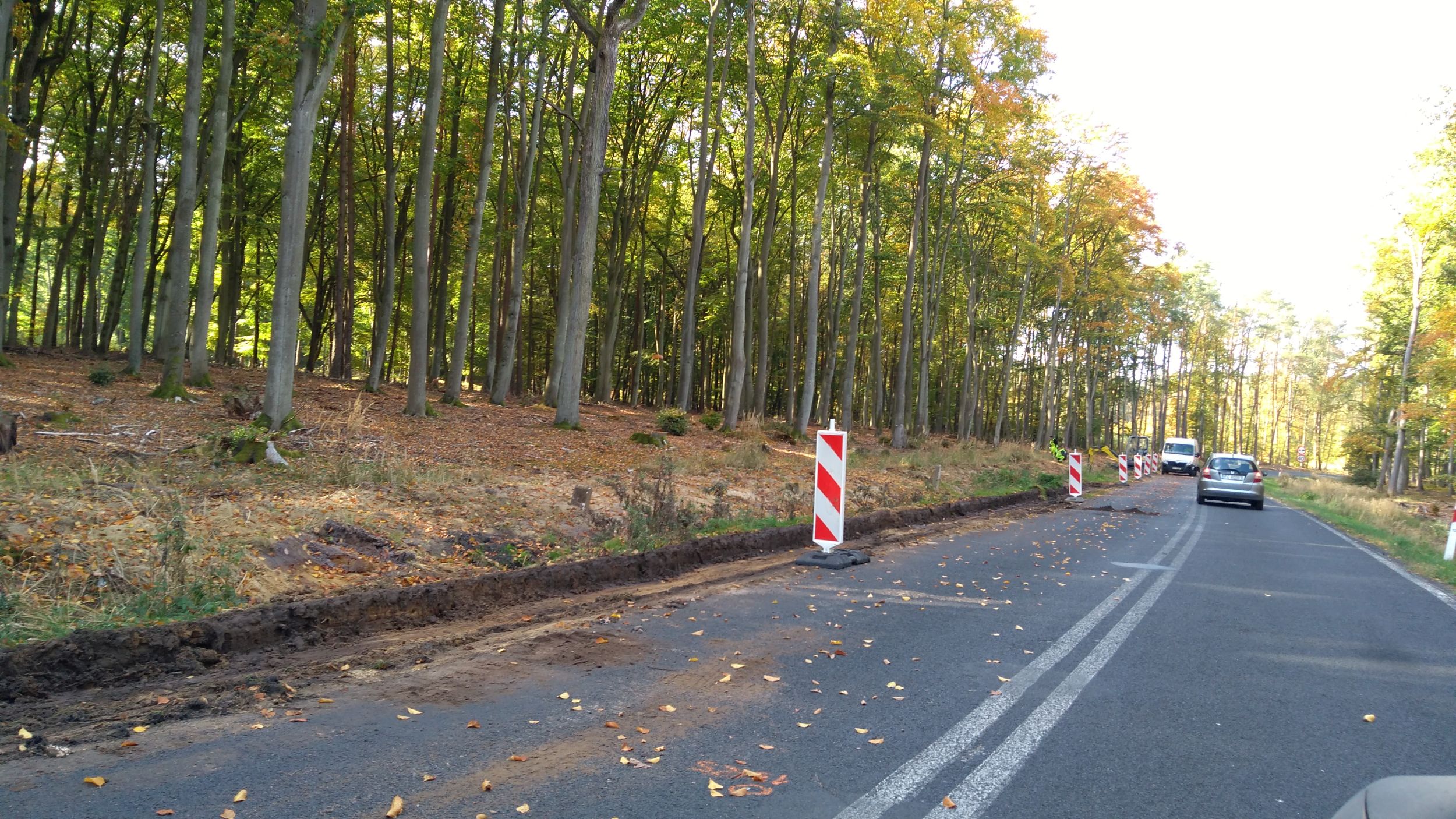

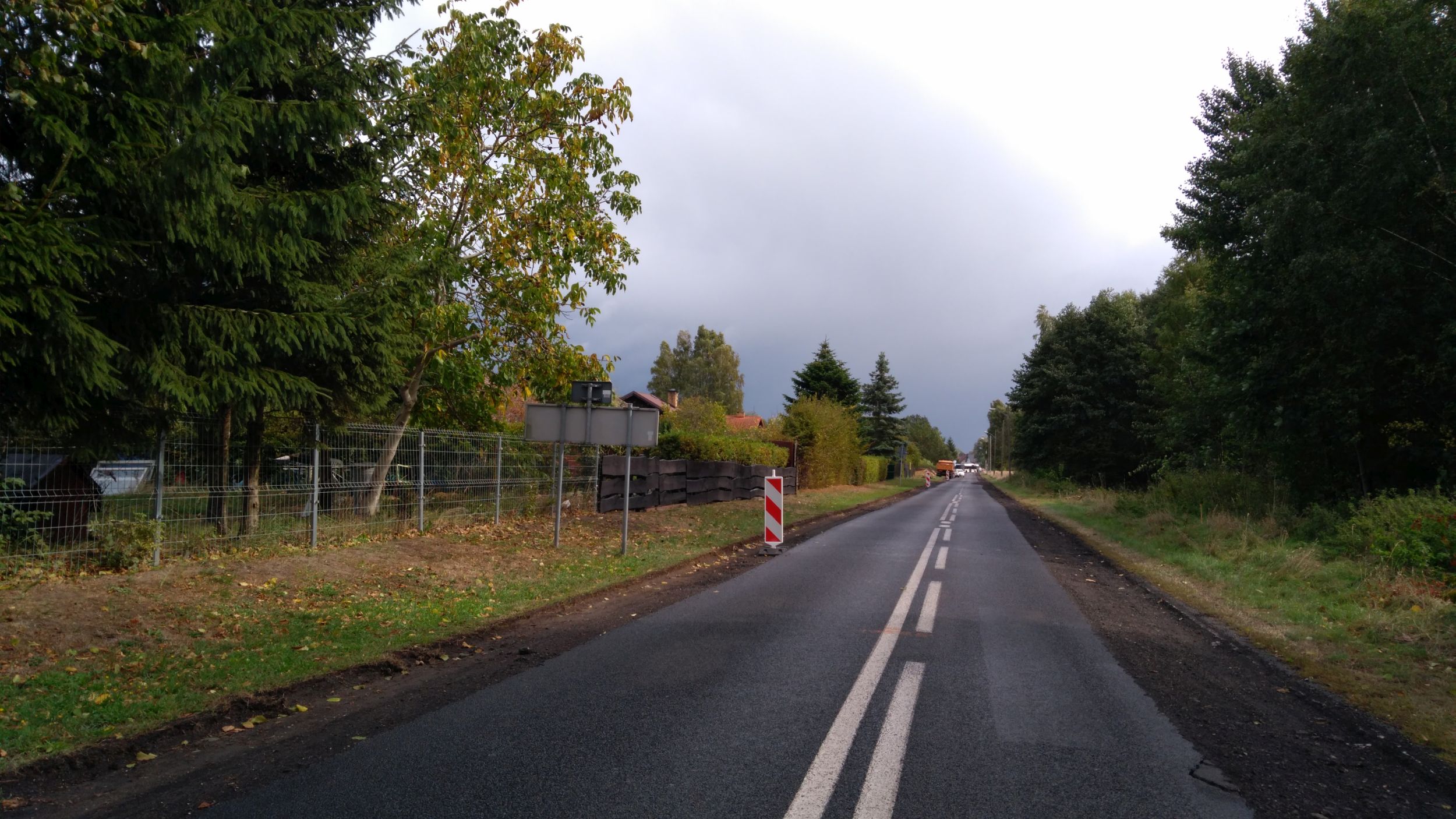

W miesiącu wrzesień wykonano następujące roboty:
- geodezyjne wytyczenie projektu w terenie,
- przygotowanie i zatwierdzenie tymczasowej organizacji ruchu,
- inwentaryzacja drzew niezbędnych do wycinki,

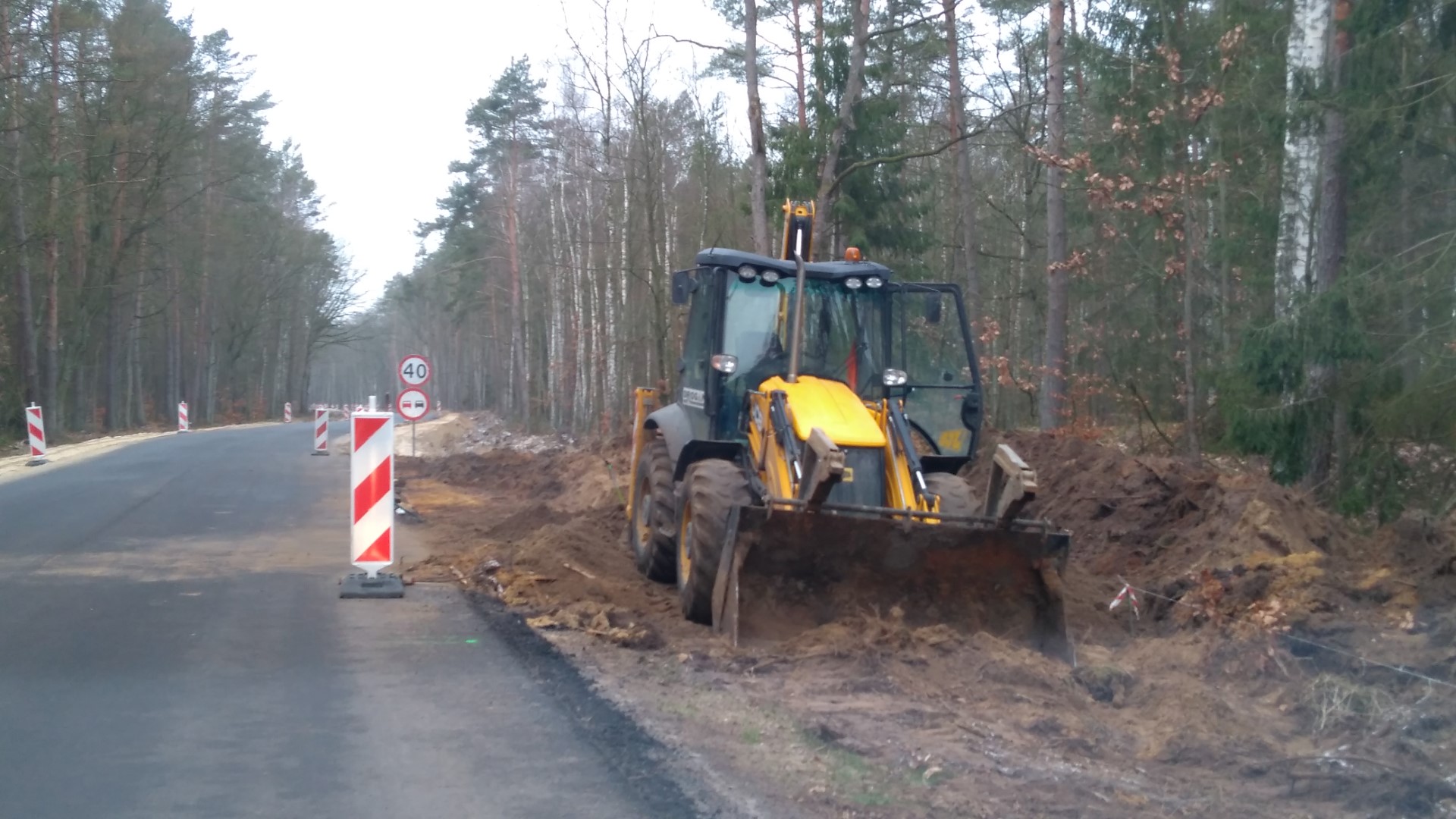

- rozpoczęto wycinkę drzew i krzewów,

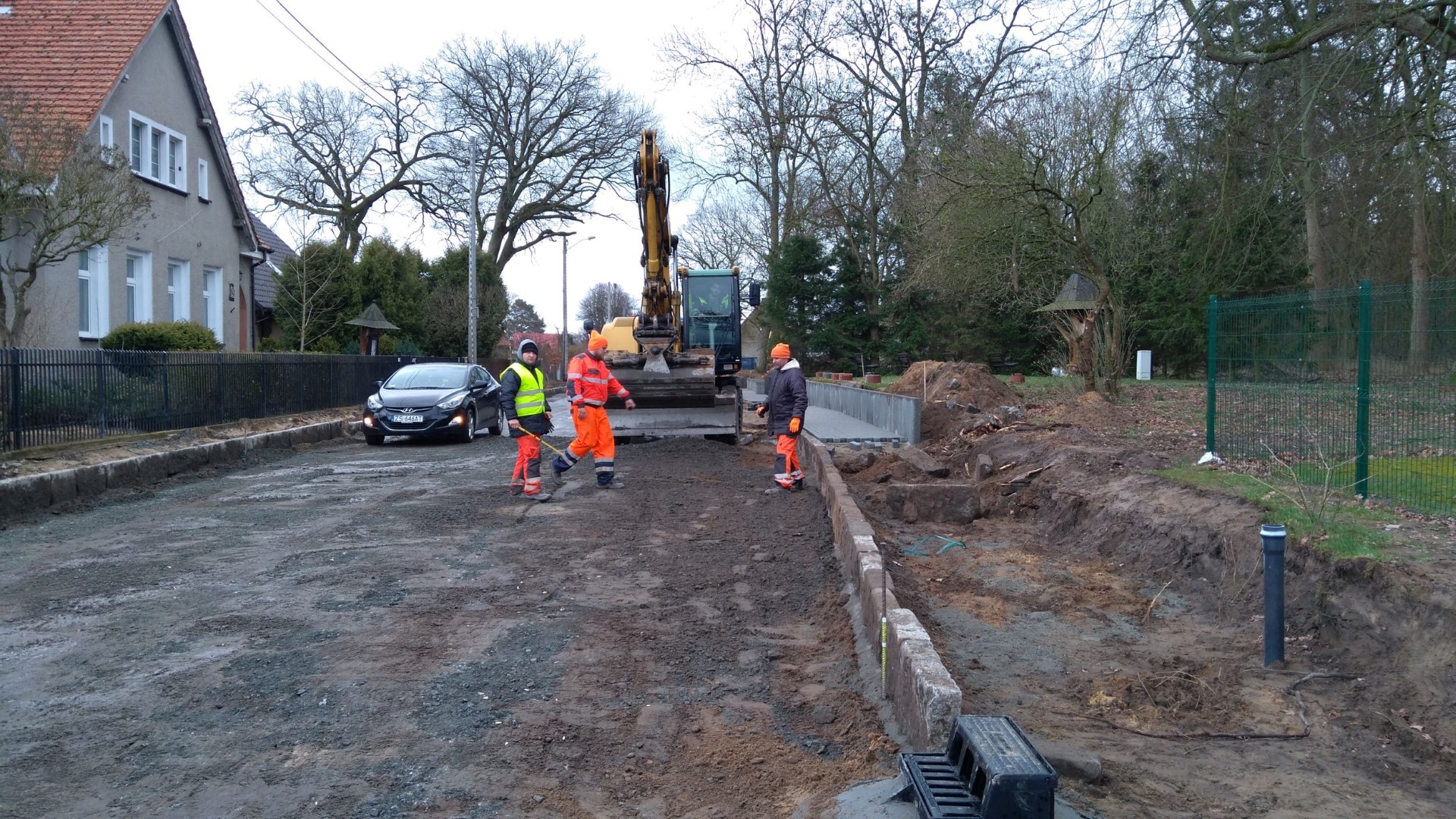

- rozpoczęto budowę kanalizacji deszczowej w m. Trzebież,
- rozpoczęto prace związane z przebudową sieci teletechnicznej.
Informacje o stanie zaawansowania projektu na dzień 02.11.2018r.
W miesiącu październik wykonano następujące roboty:
- wycinka drzew i krzewów,
- budowę kanalizacji deszczowej w m. Trzebież,

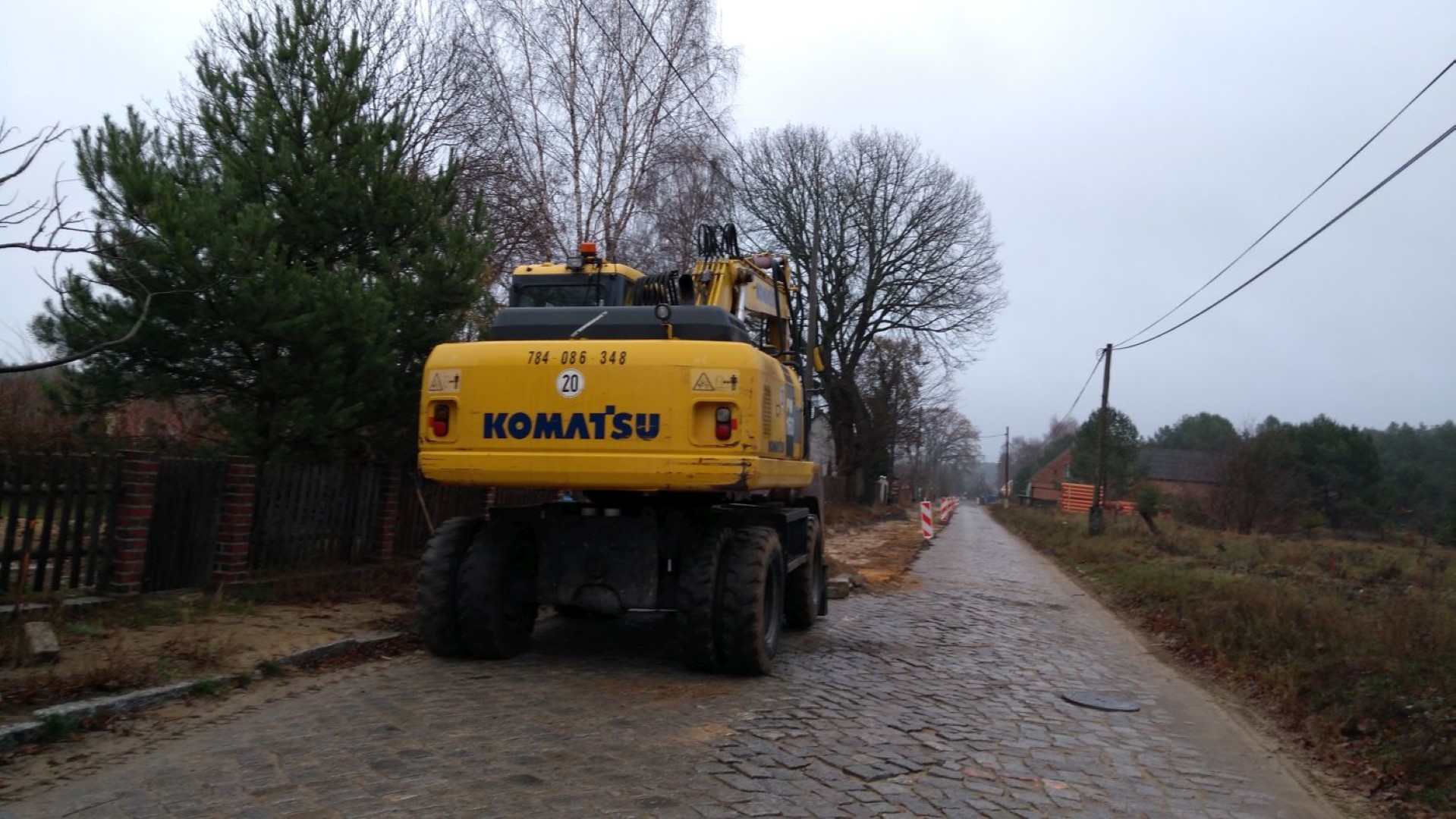

- przebudowa sieci teletechnicznej,
- budowa chodników i zjazdów w m. Trzebież,
- wykonanie poszerzenia jezdni.

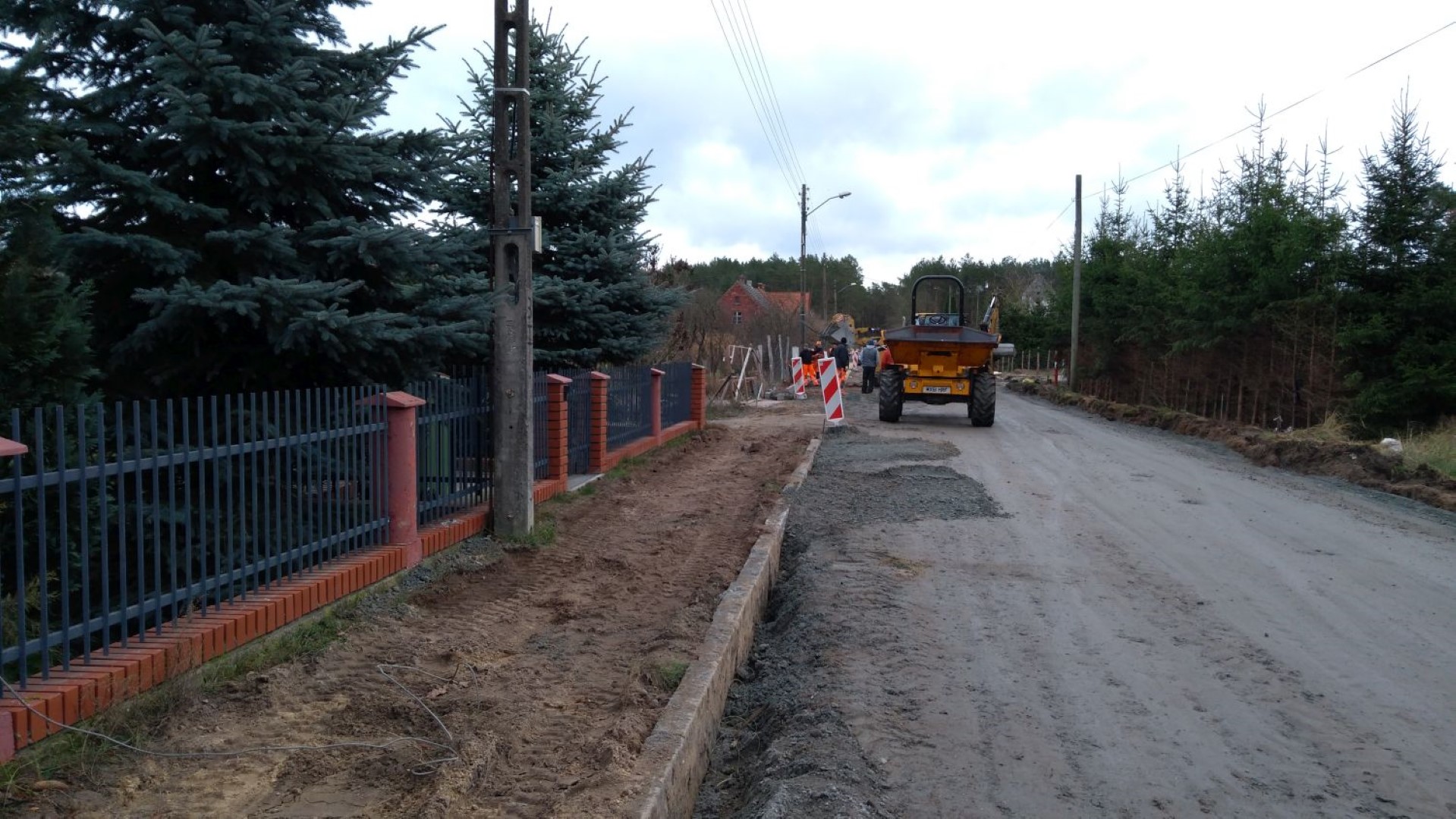

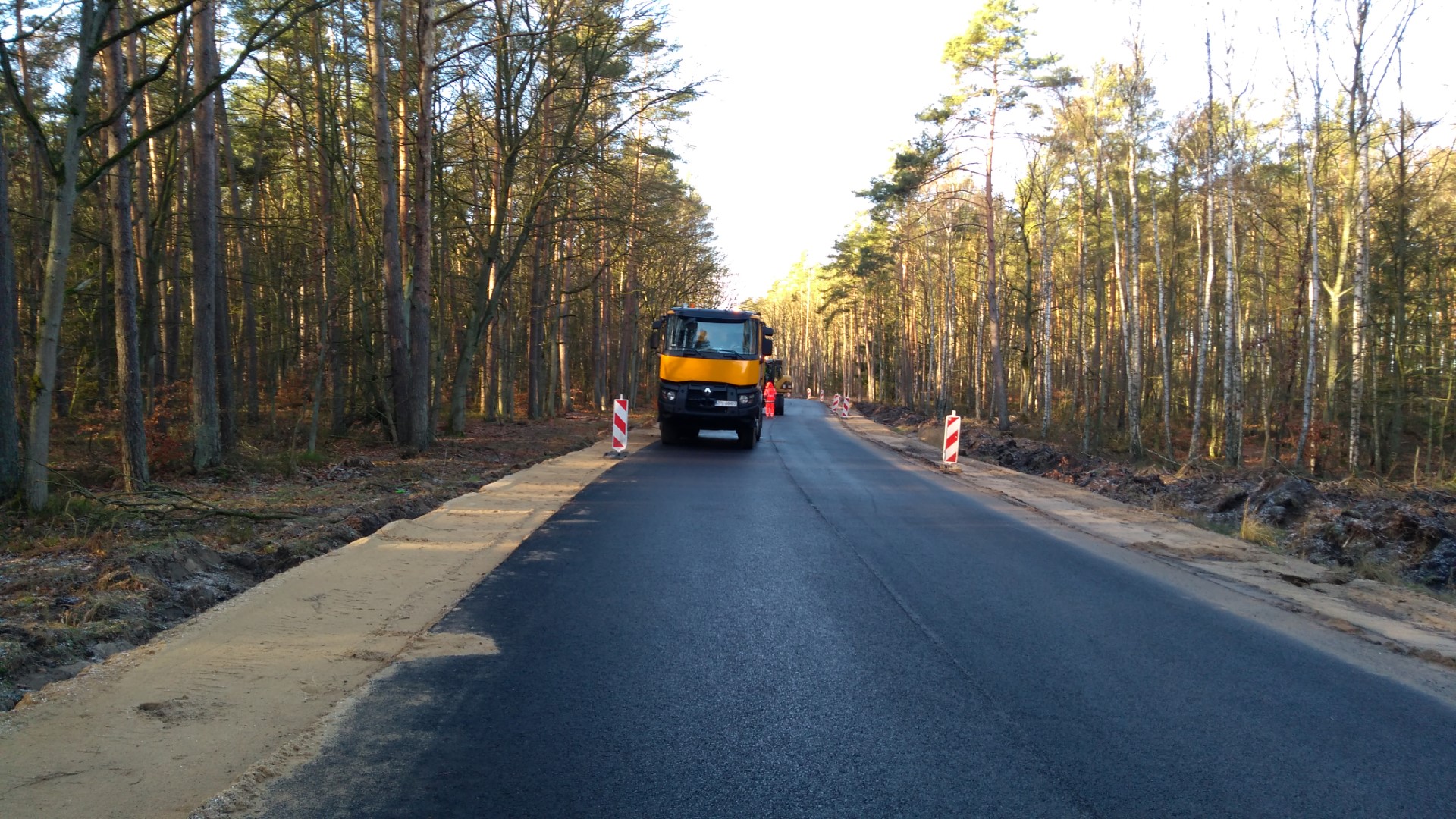

Informacje o stanie zaawansowania projektu na dzień 03.12.2018r.
W miesiącu listopad wykonano następujące roboty:
- budowę kanalizacji deszczowej w m. Trzebież i Brzózki,
- przebudowa sieci teletechnicznej,
- budowa chodników i zjazdów w m. Trzebież i Brzózki,
- wykonanie poszerzenia jezdni na odcinku szlakowym i w m. Trzebież,

- rozbiórka nawierzchni w m. Brzózki,
- frezowanie nawierzchni,

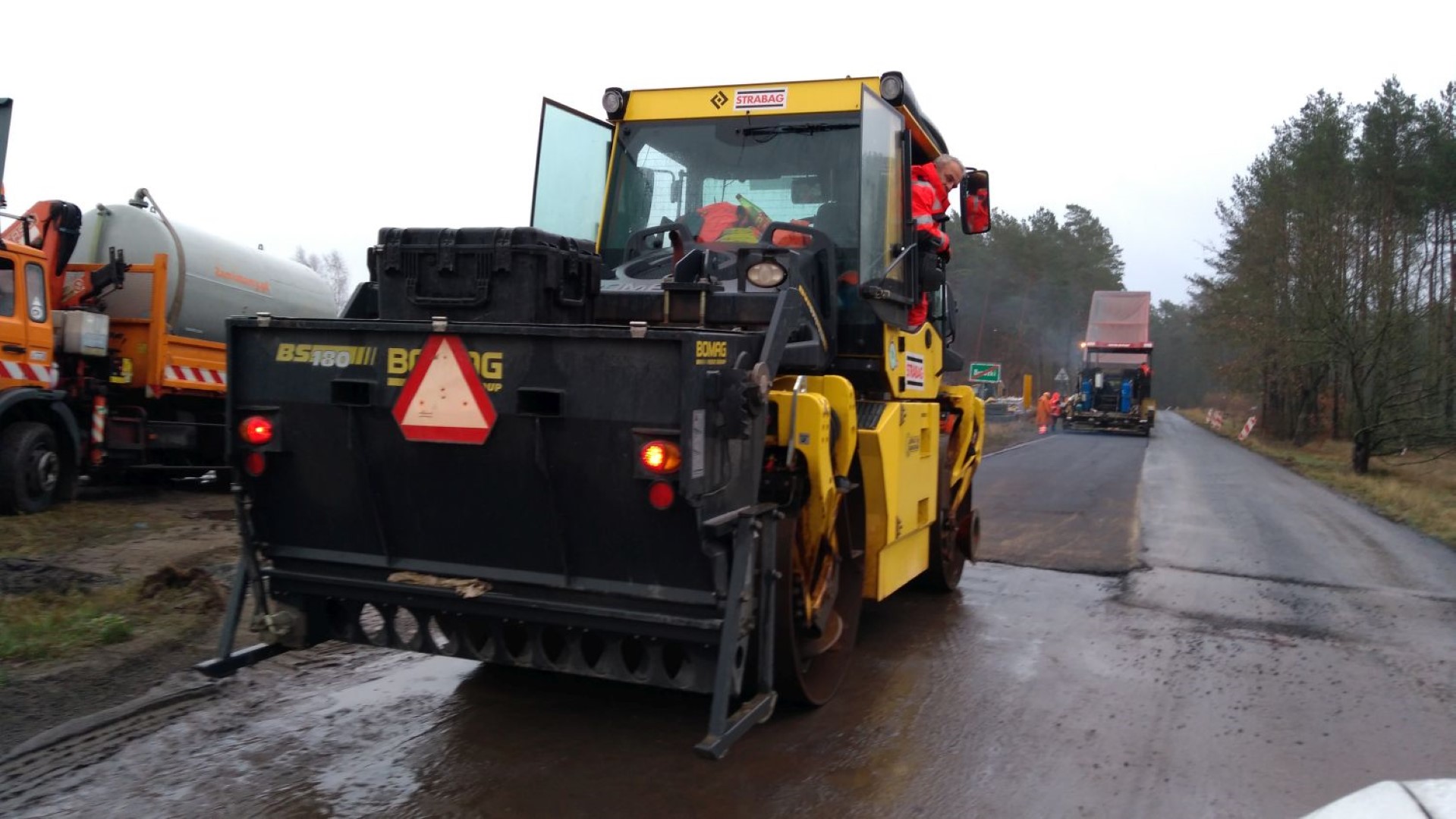

- rozpoczęto układanie warstwy wyrównawczej z betonu asfaltowego.
Informacje o stanie zaawansowania projektu na dzień 02.01.2019r.
W miesiącu grudzień wykonano następujące roboty:
- budowę kanalizacji deszczowej w m. Trzebież i Brzózki,
- przebudowa sieci teletechnicznej,
- budowa chodników i zjazdów w m. Trzebież i Brzózki,
- wykonanie poszerzenia jezdni na odcinku szlakowym i w m. Trzebież,
- rozbiórka nawierzchni w m. Brzózki,

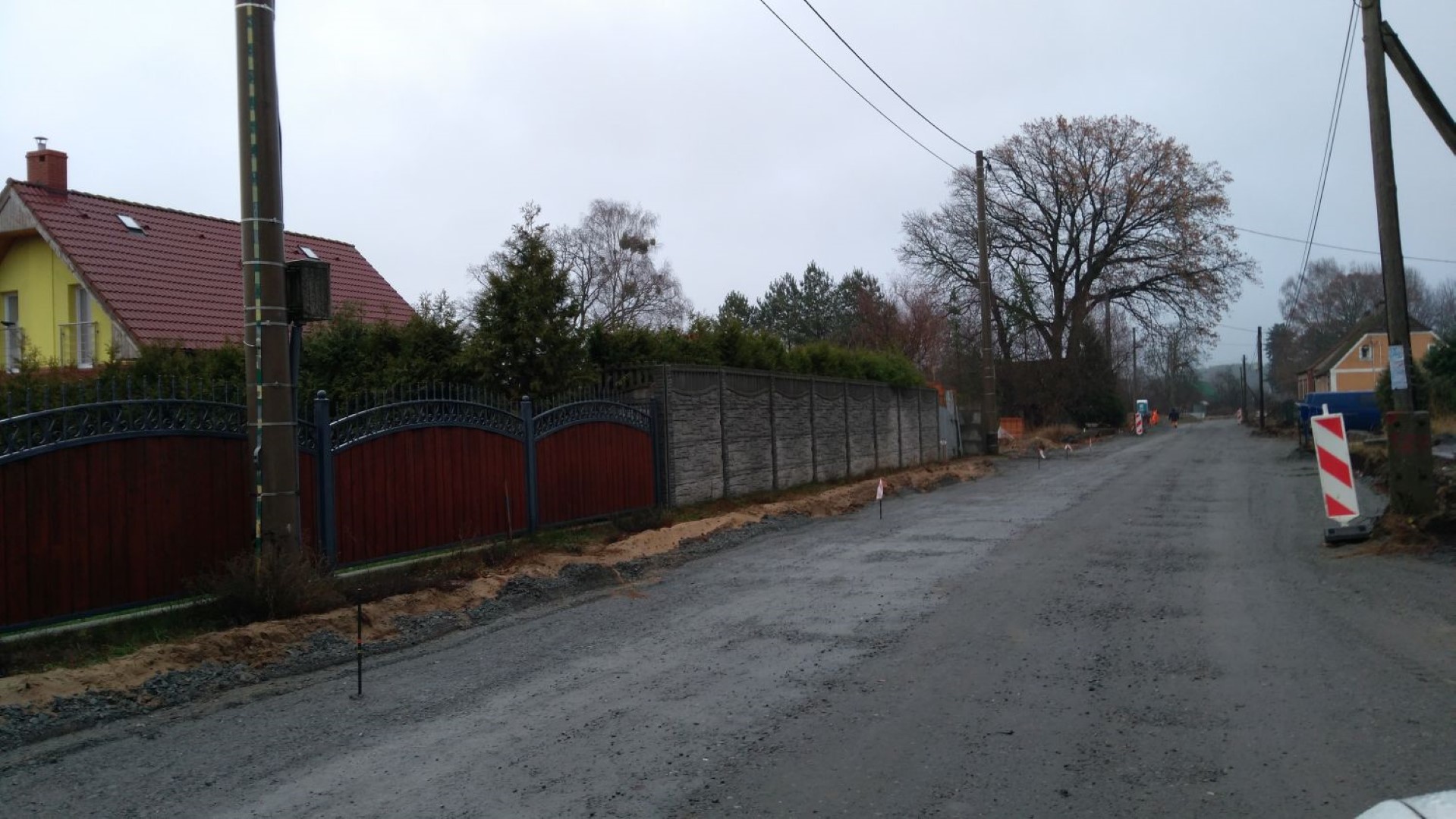

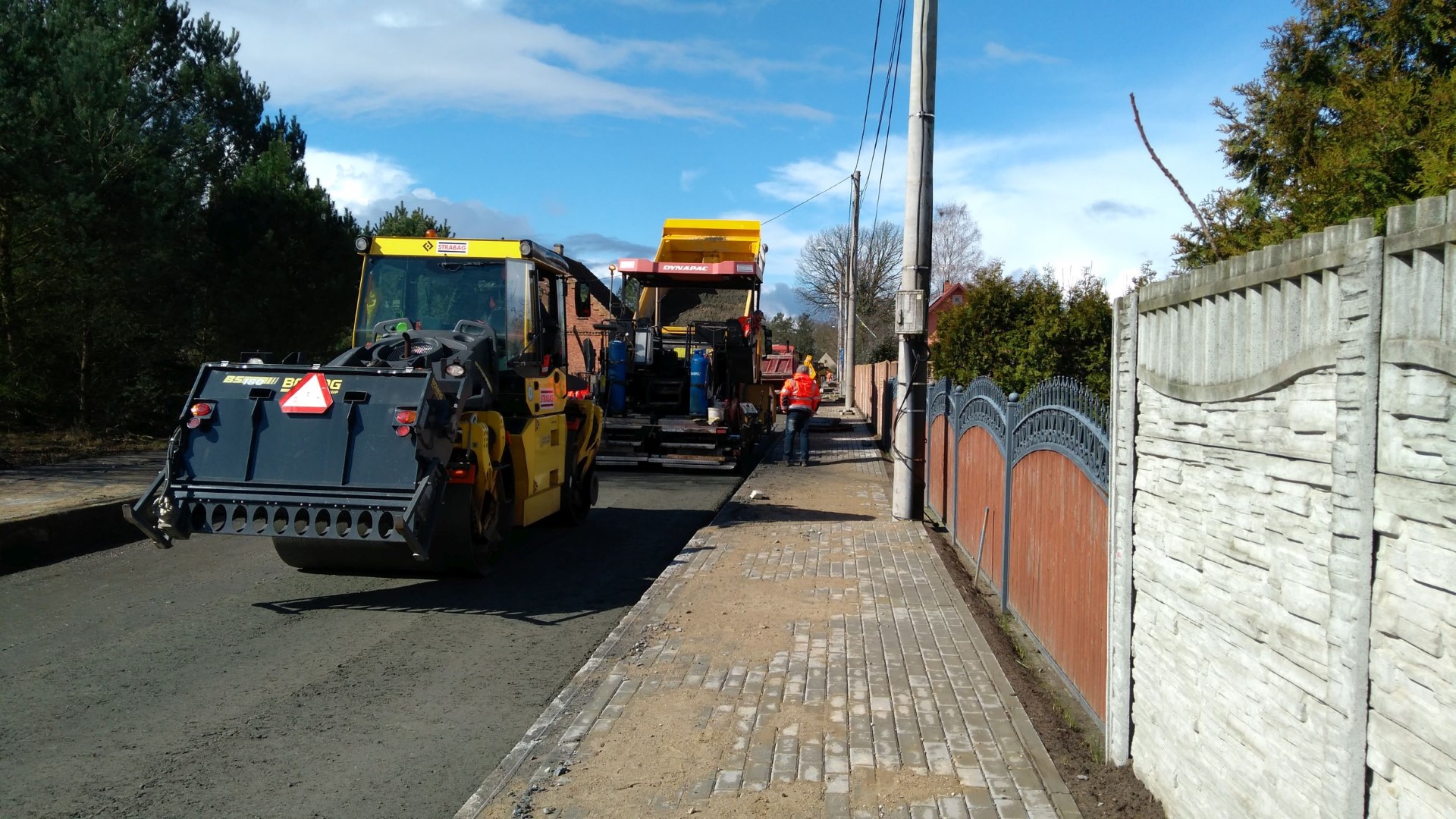

- układanie warstwy wyrównawczej z betonu asfaltowego.

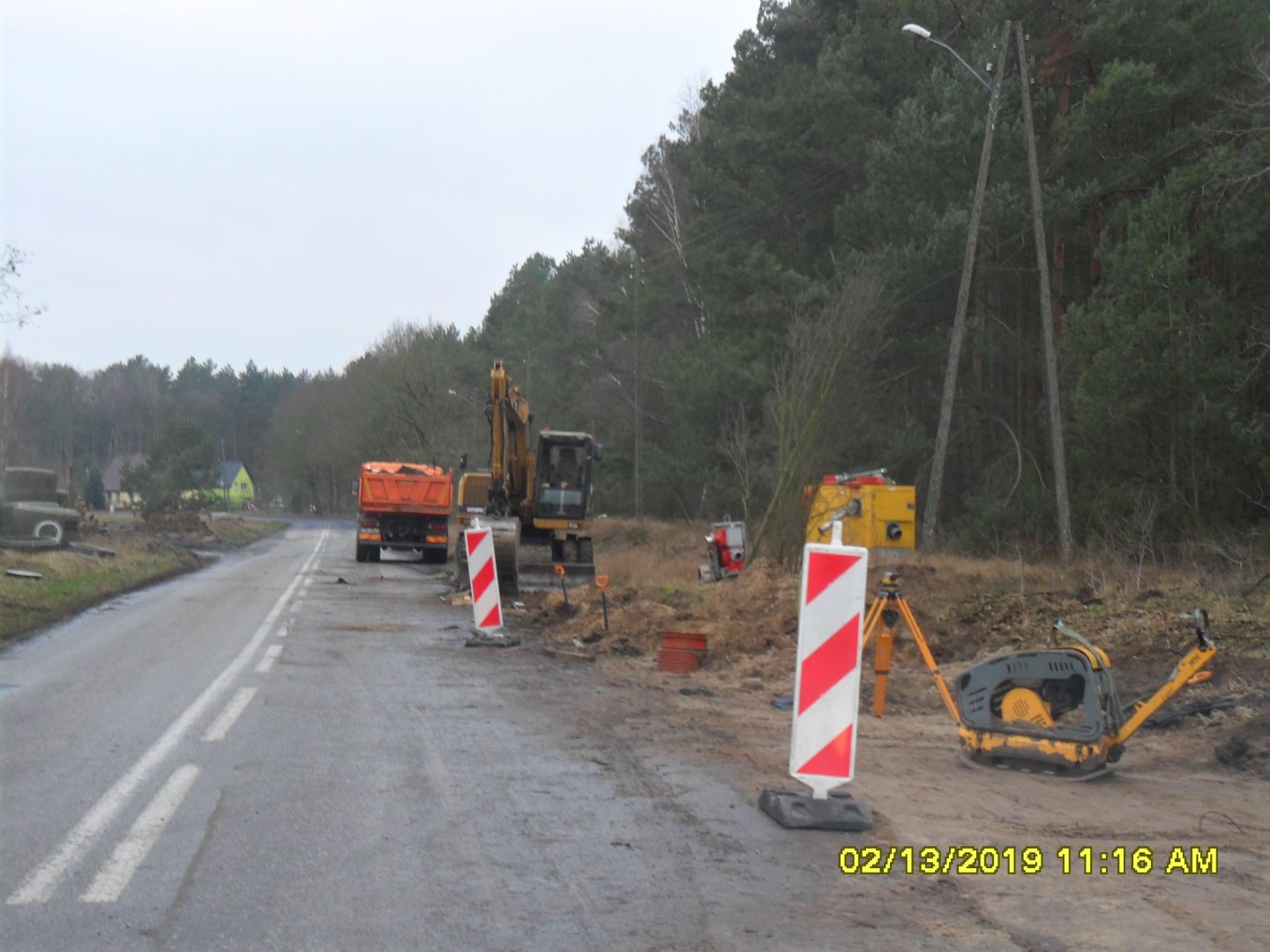

Informacje o stanie zaawansowania projektu na dzień 01.02.2019r.
W miesiącu styczeń wykonano następujące roboty:
- budowę kanalizacji deszczowej w m. Brzózki,
- przebudowa sieci teletechnicznej,
- budowa chodników i zjazdów w m. Brzózki,
- rozbiórka nawierzchni w m. Brzózki,
- budowa poboczy.

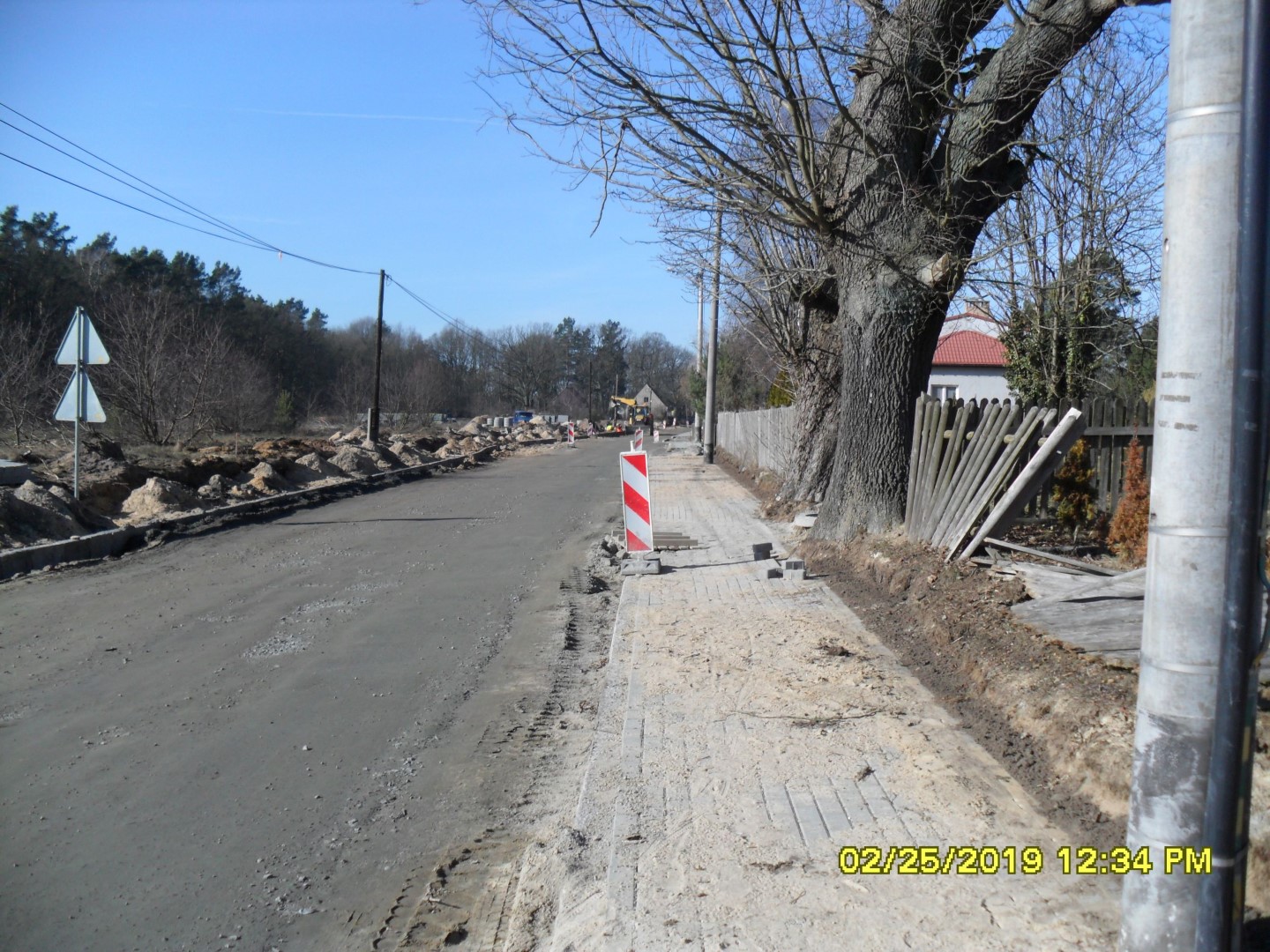

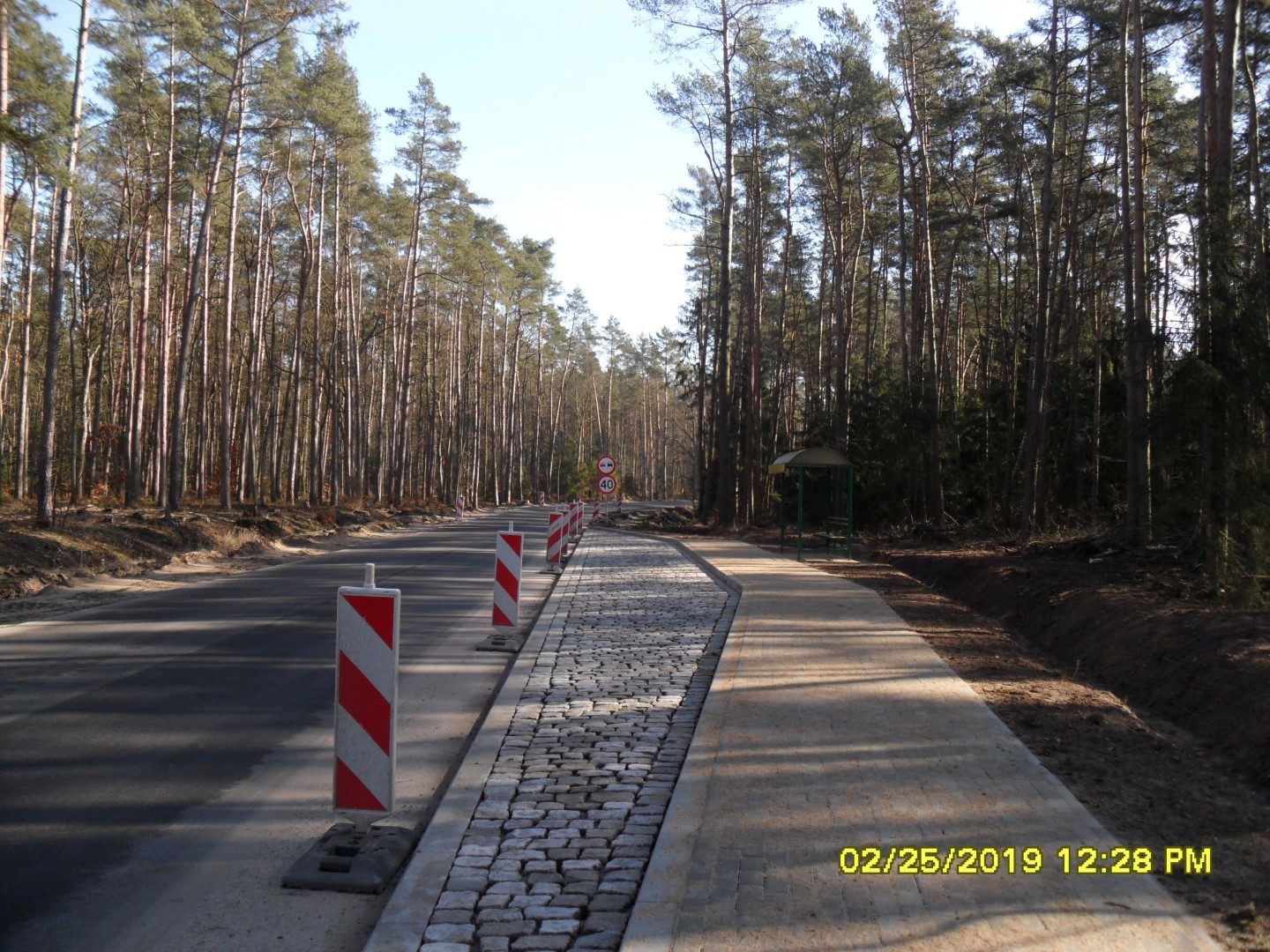

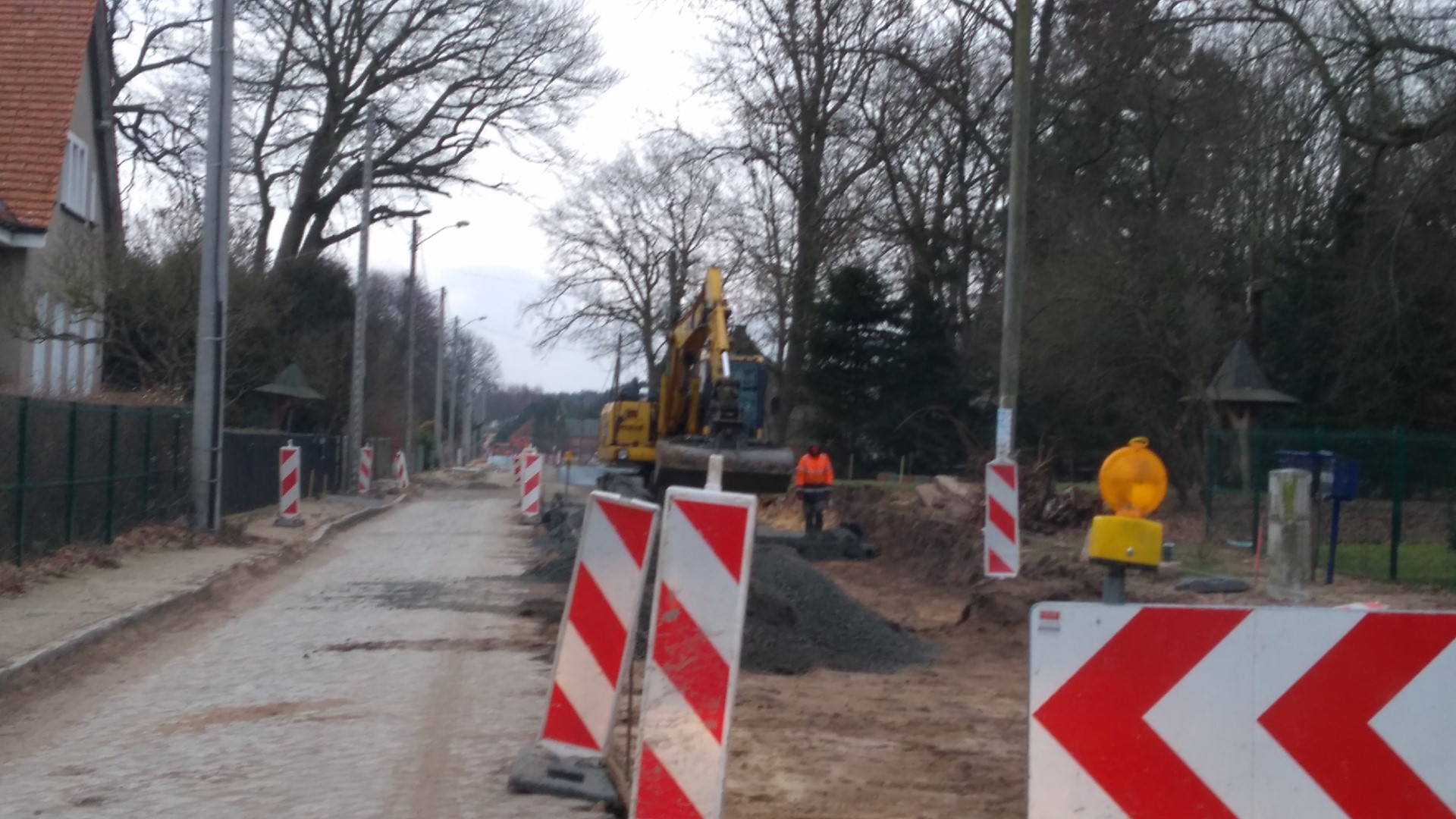

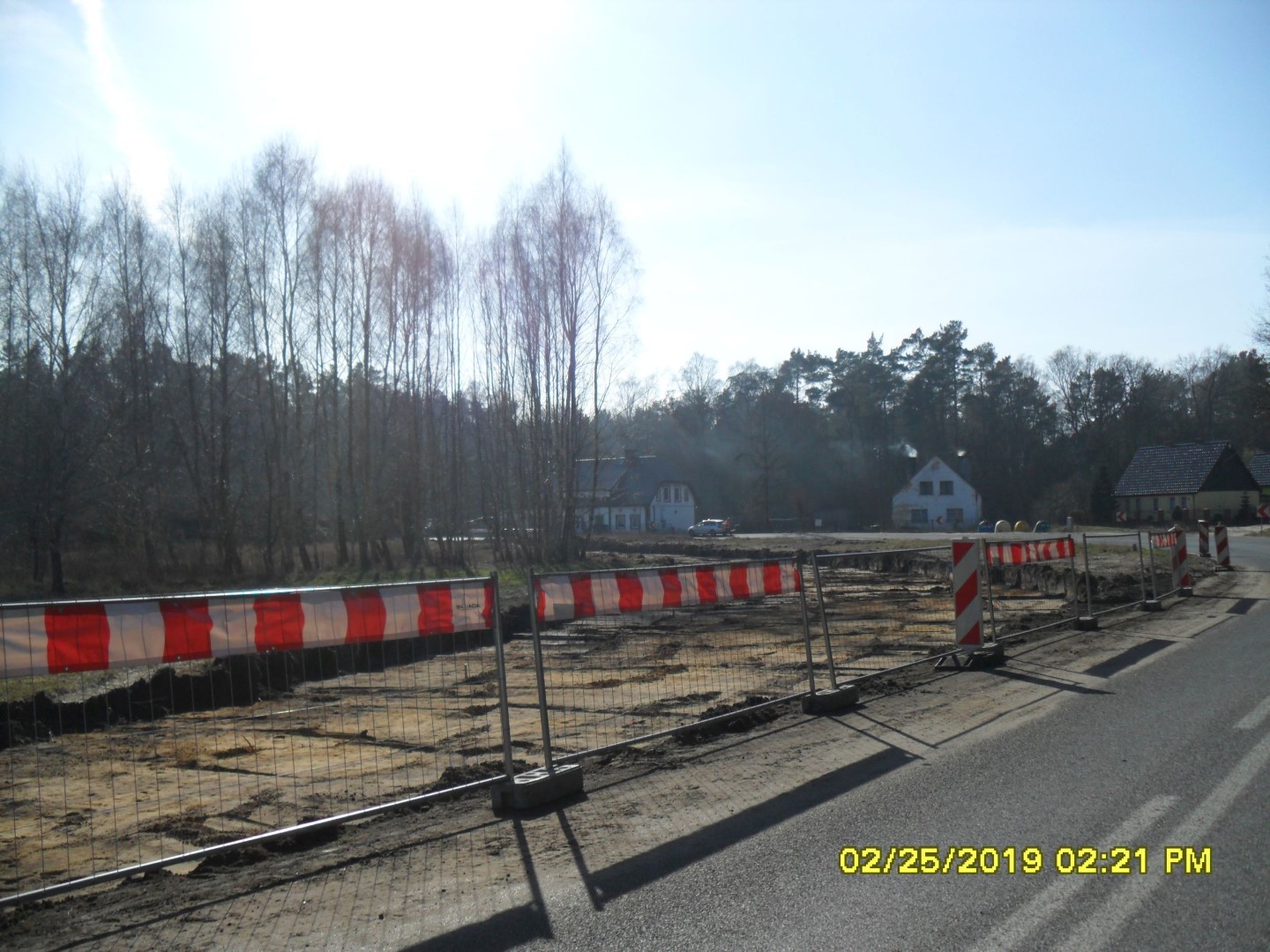

Informacje o stanie zaawansowania projektu na dzień 01.03.2019r.
W miesiącu luty wykonano następujące roboty:
- budowę kanalizacji deszczowej w m. Brzózki i Warnołęka,
- przebudowa sieci teletechnicznej,
- budowa chodników i zjazdów w m. Brzózki i Trzebież,
- rozbiórka nawierzchni w m. Brzózki,
- budowa poboczy.
Informacje o stanie zaawansowania projektu na dzień 01.04.2019r.

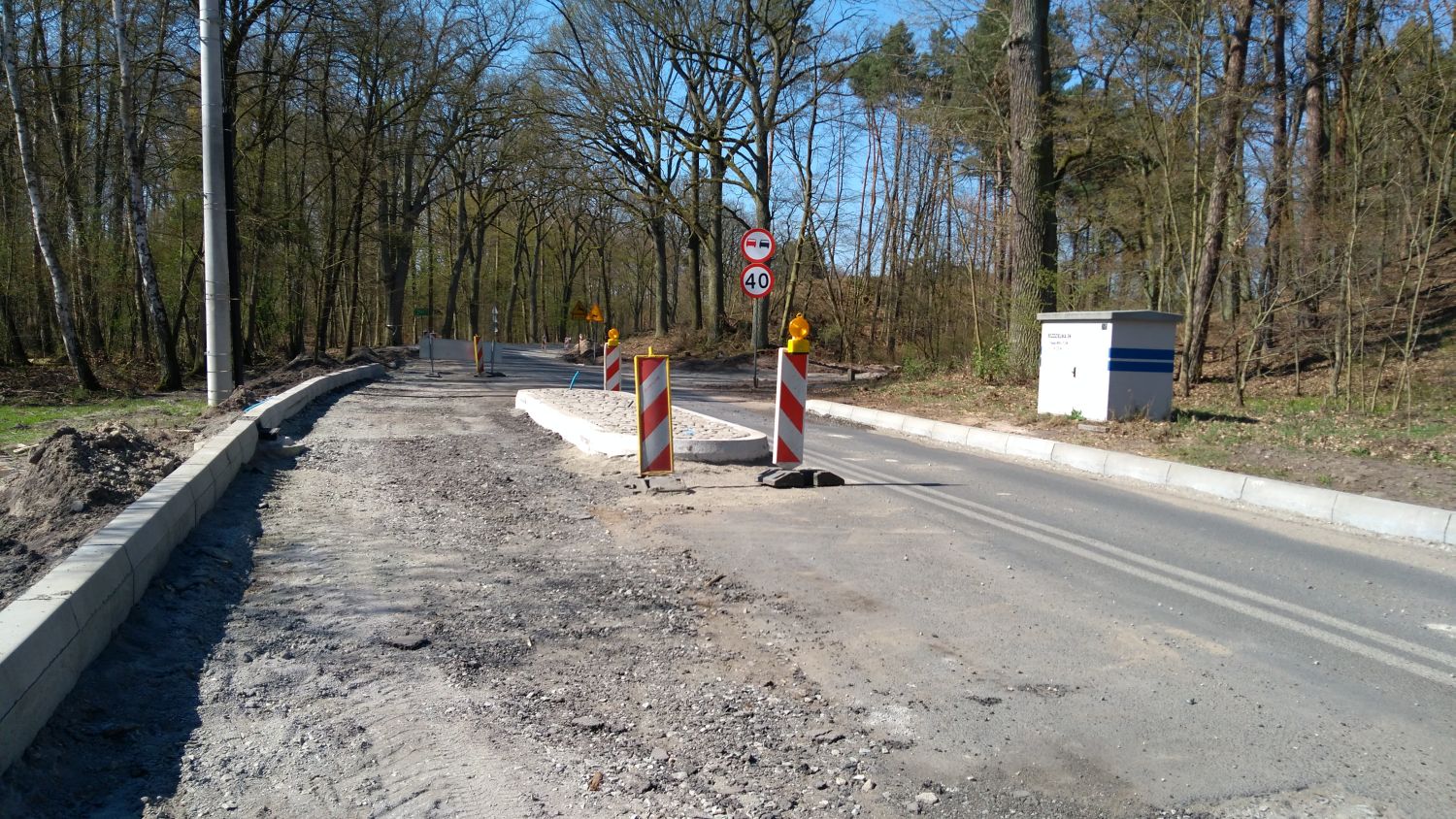

W miesiącu marzec wykonano następujące roboty:
- budowę kanalizacji deszczowej w m. Brzózki i Warnołęka,
- przebudowa sieci teletechnicznej,
- budowa chodników i zjazdów w m. Brzózki i Trzebież,
- rozbiórka nawierzchni w m. Brzózki,
- układanie warstwy podbudowy z kruszywa w m. Brzózki,

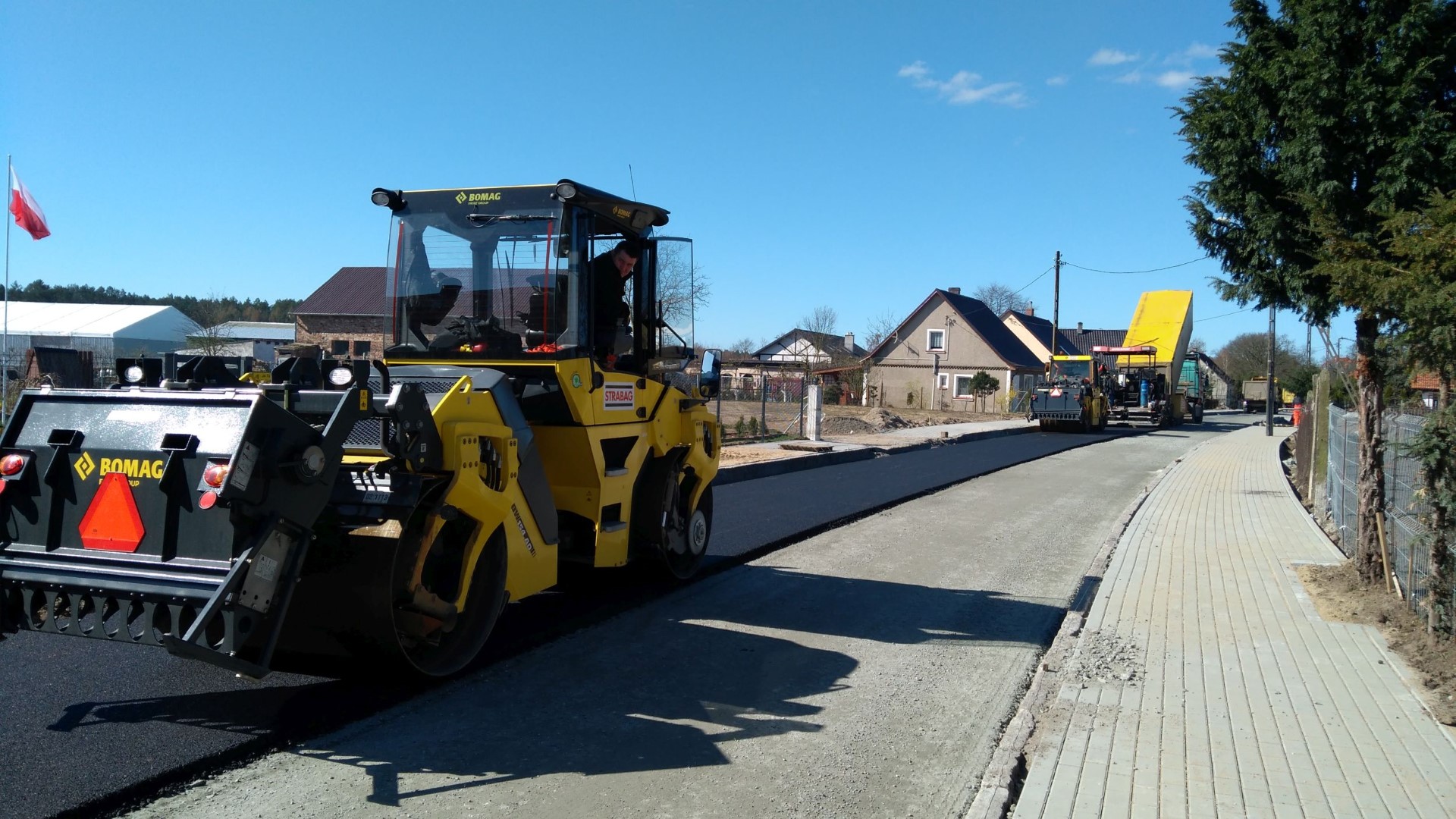

- układanie podbudowy z betonu asfaltowego w m. Brzózki,
- budowa poboczy.

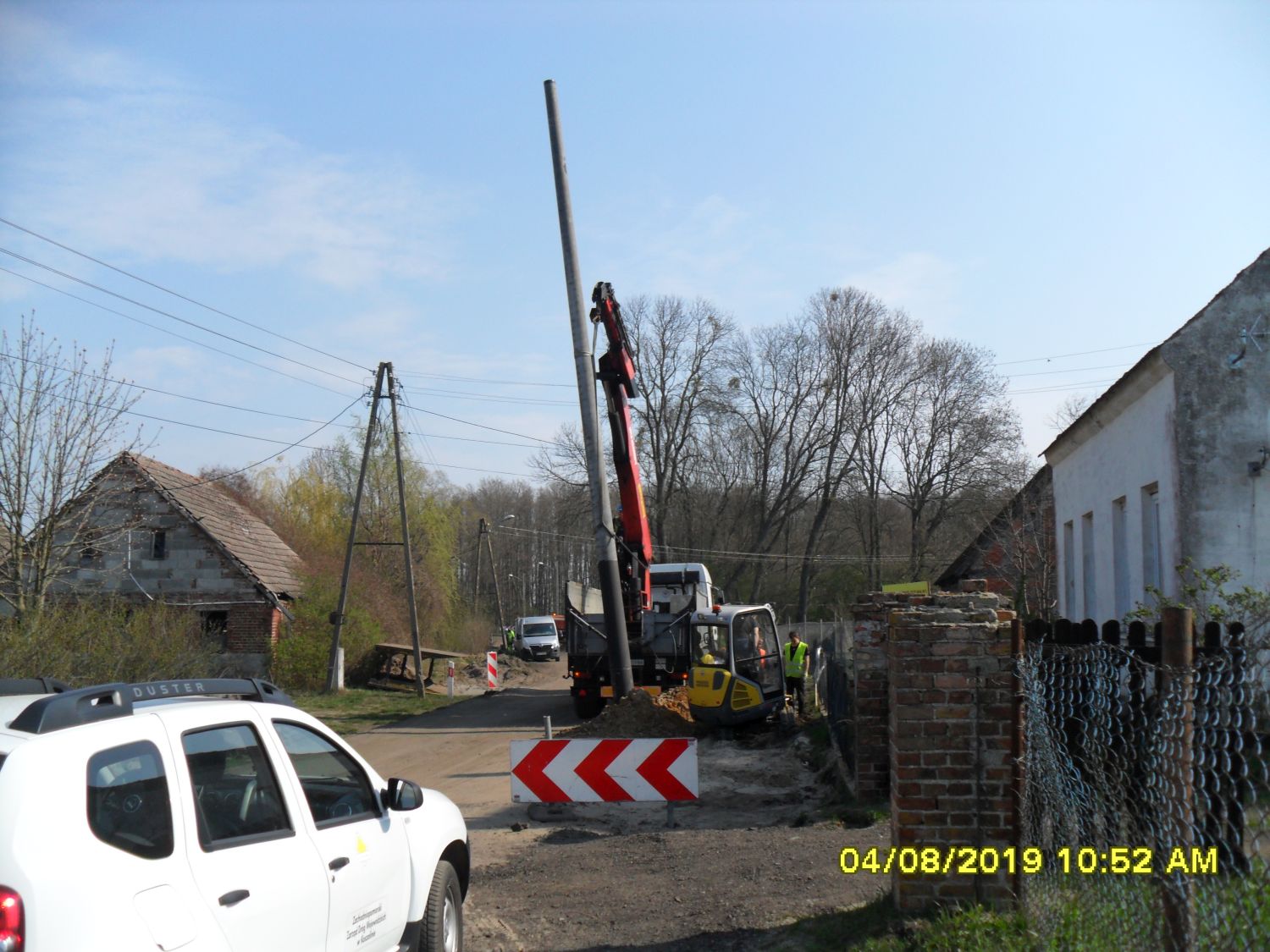

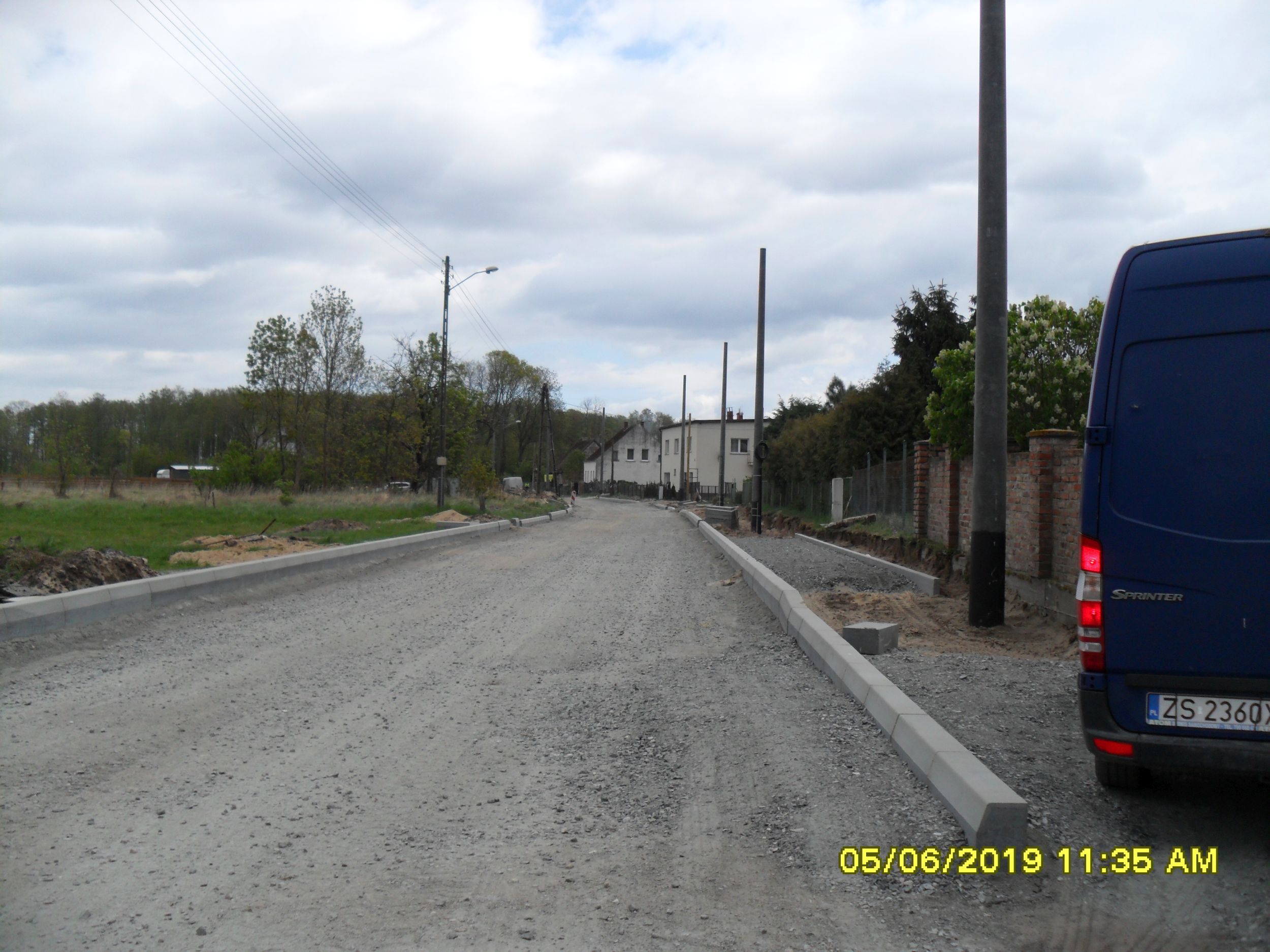

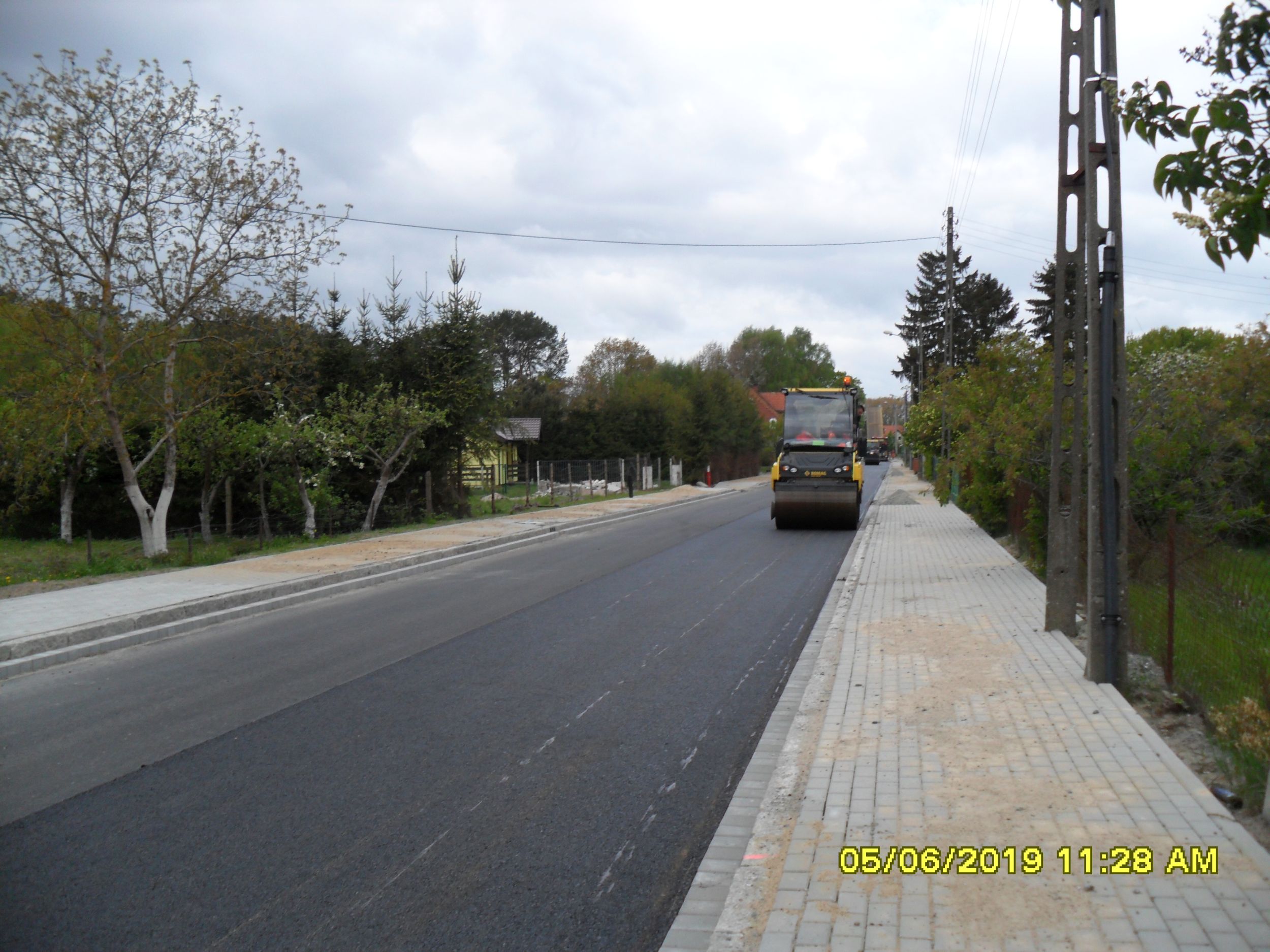

Informacje o stanie zaawansowania projektu na dzień 02.05.2019r.

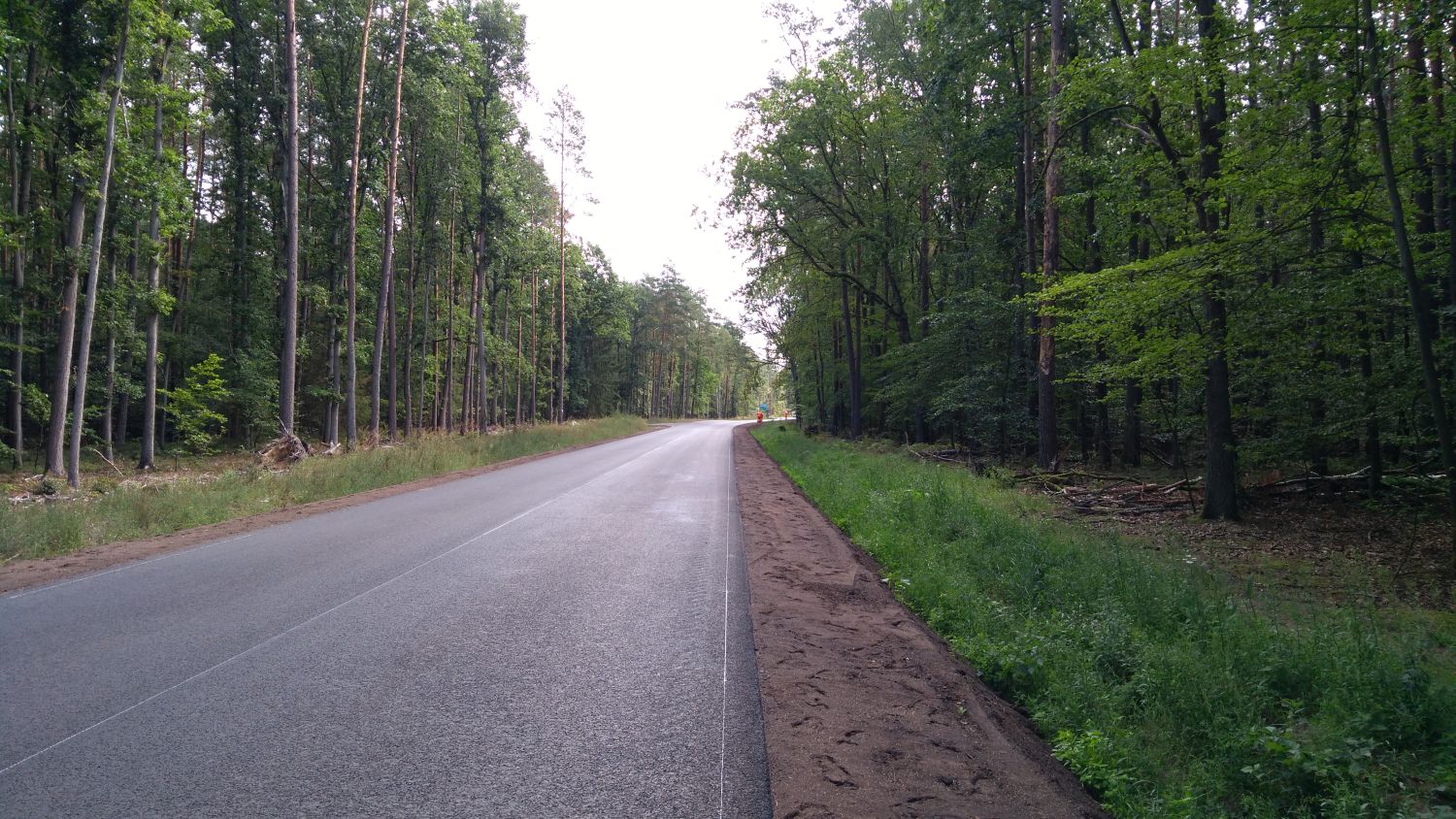

W miesiącu kwiecień wykonano następujące roboty:
- budowę kanalizacji deszczowej w m. Warnołęka,
- przebudowa sieci teletechnicznej i elektroenergetycznej,
- roboty brukarskie w m. Brzózki i Trzebież,
- rozbiórka nawierzchni w m. Warnołęka,
- ustawianie krawężników w m. Warnołęka,
- układanie warstwy podbudowy z kruszywa w m. Brzózki,
- układanie podbudowy z betonu asfaltowego w m. Brzózki,
- układanie warstwy wyrównawczo – wiążącej na odcinku Trzebież – Brzózki,
- budowa poboczy.

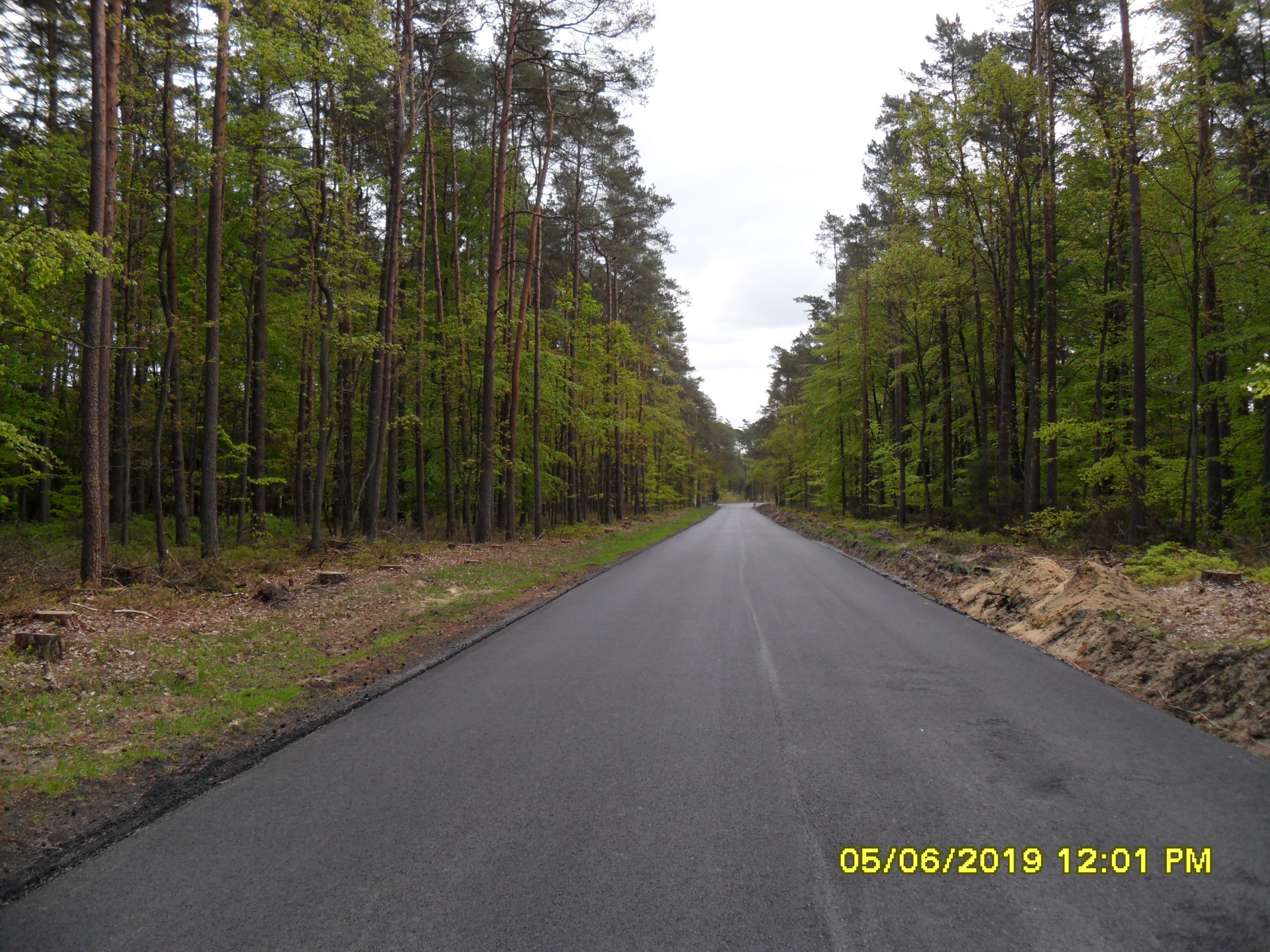

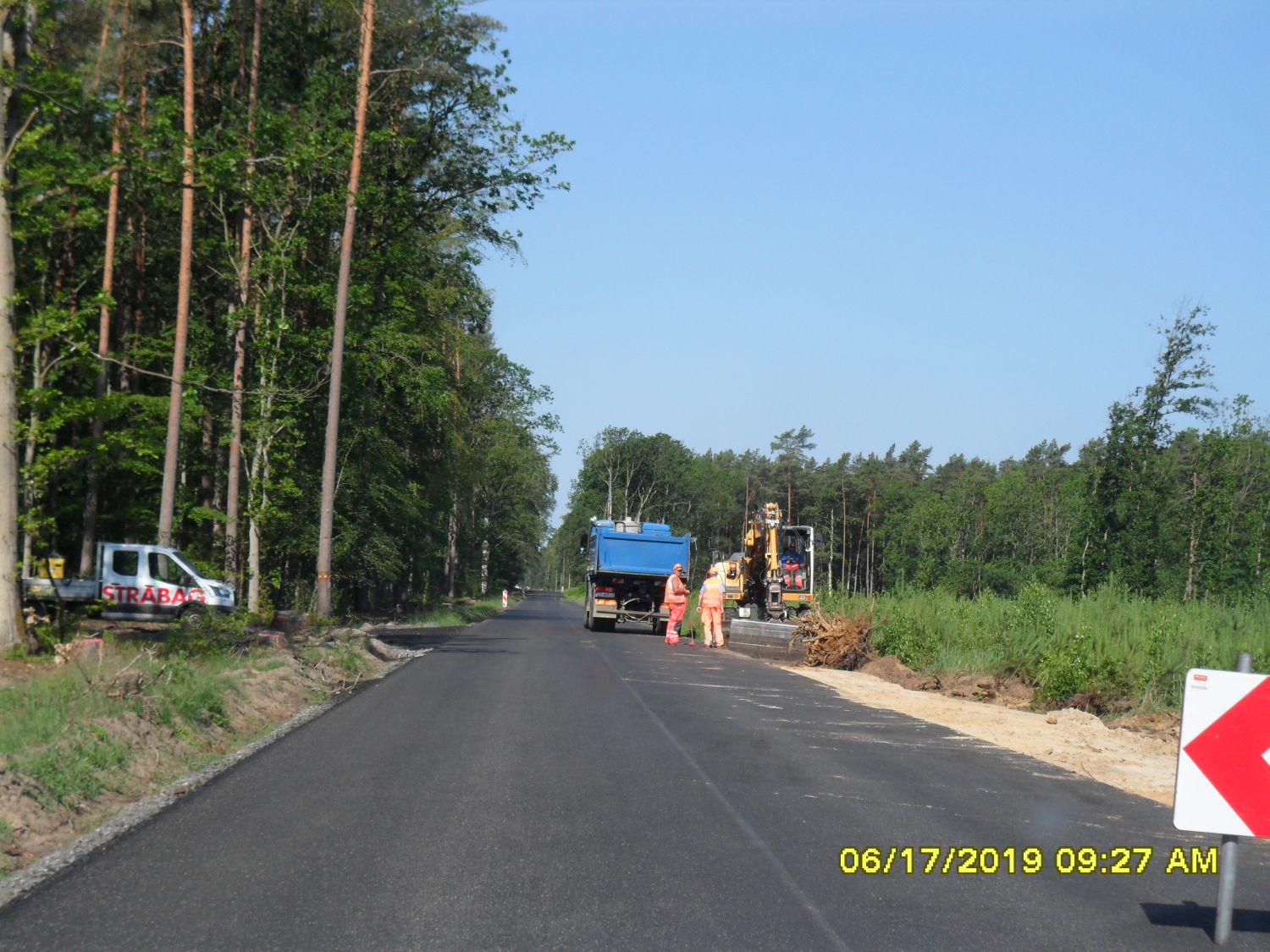

Informacje o stanie zaawansowania projektu na dzień 03.06.2019r.

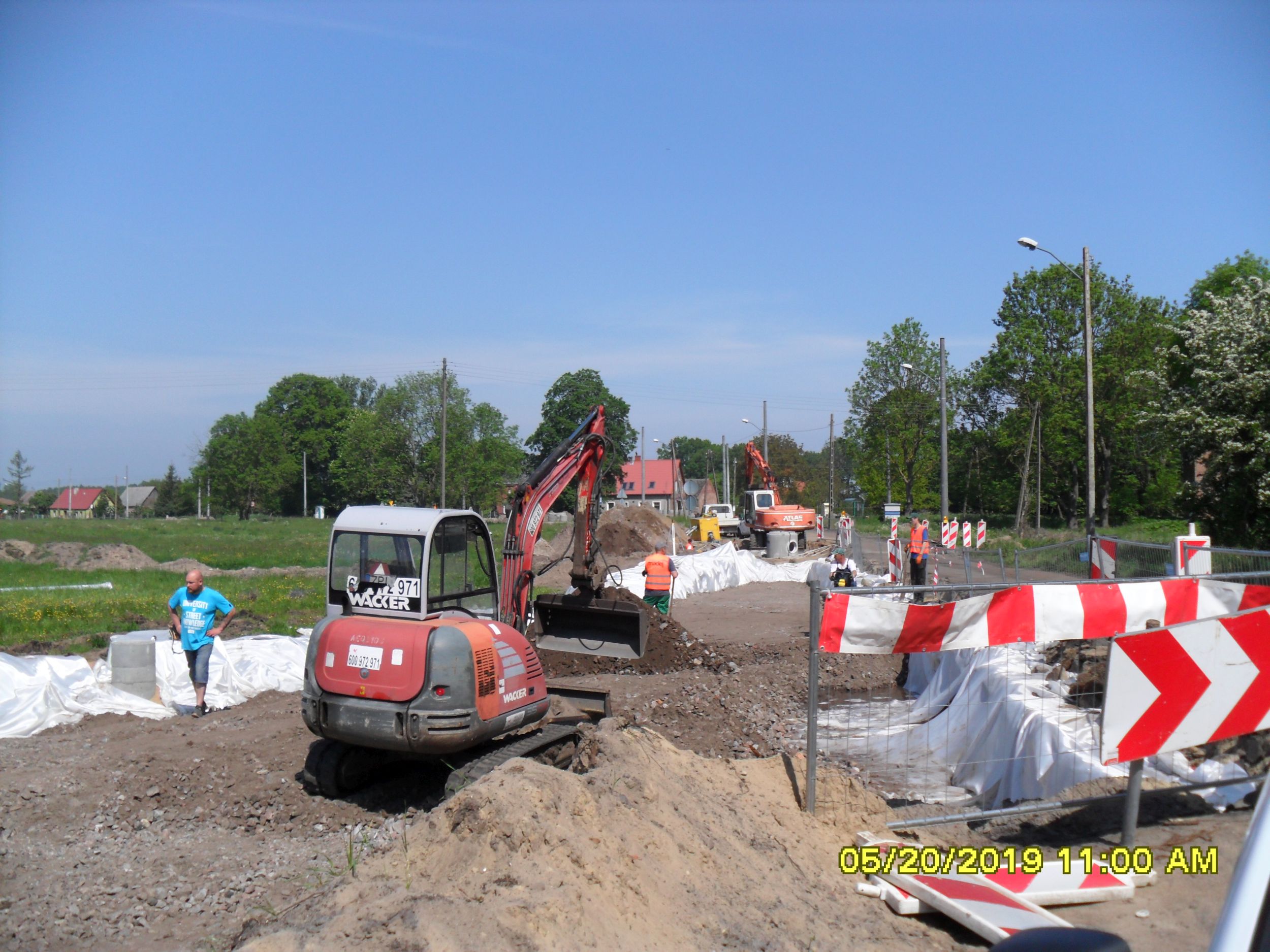

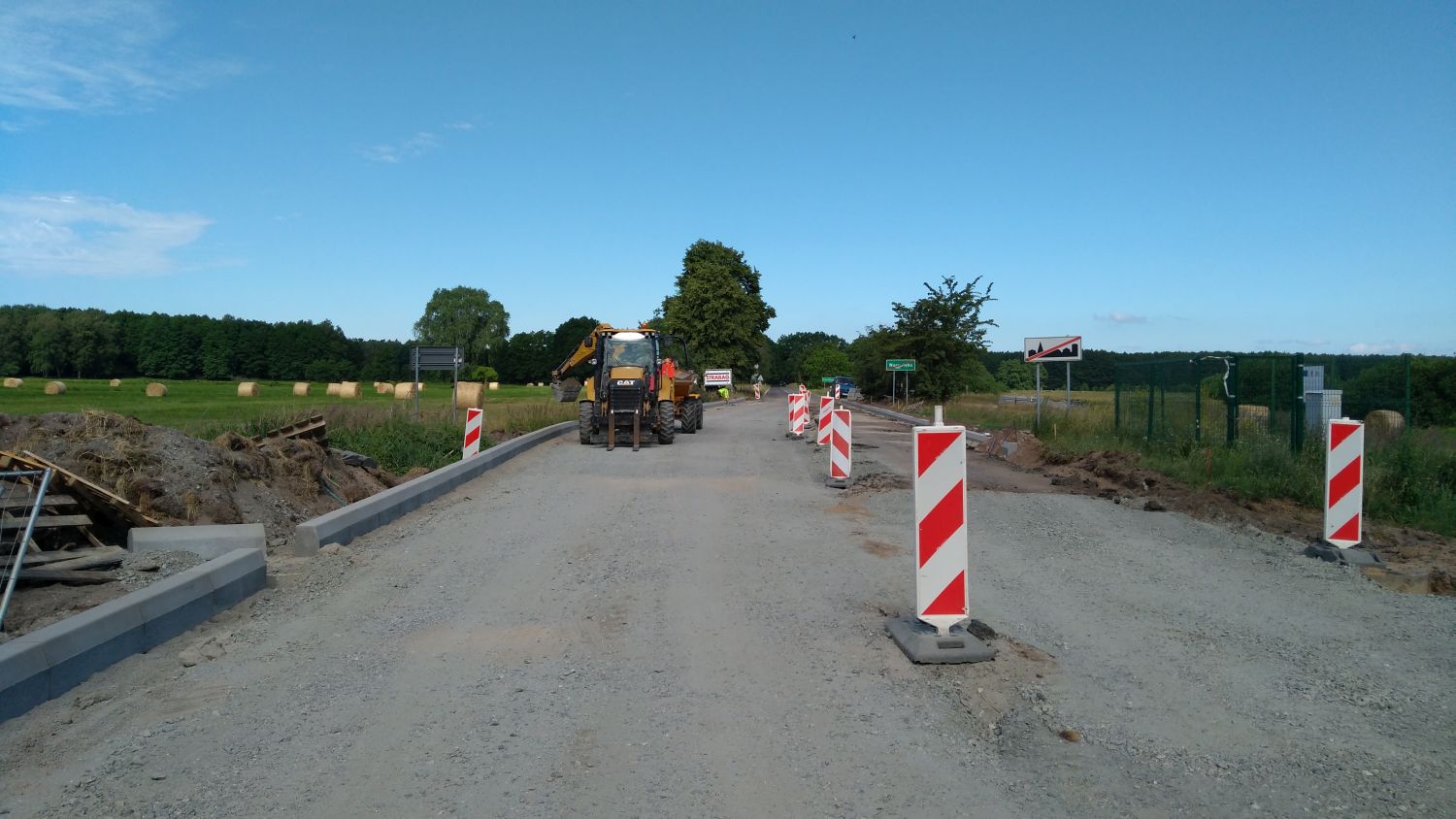

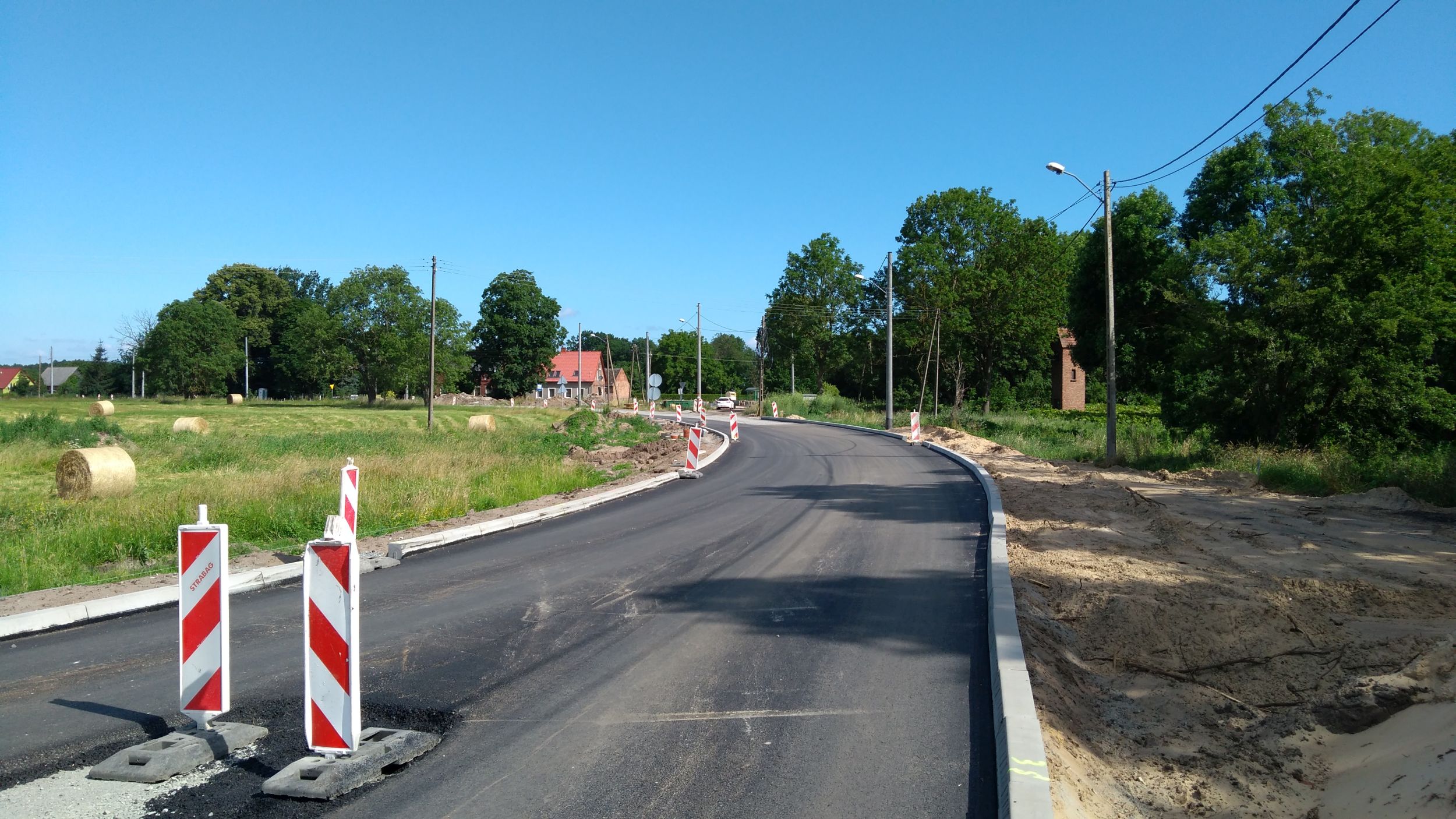

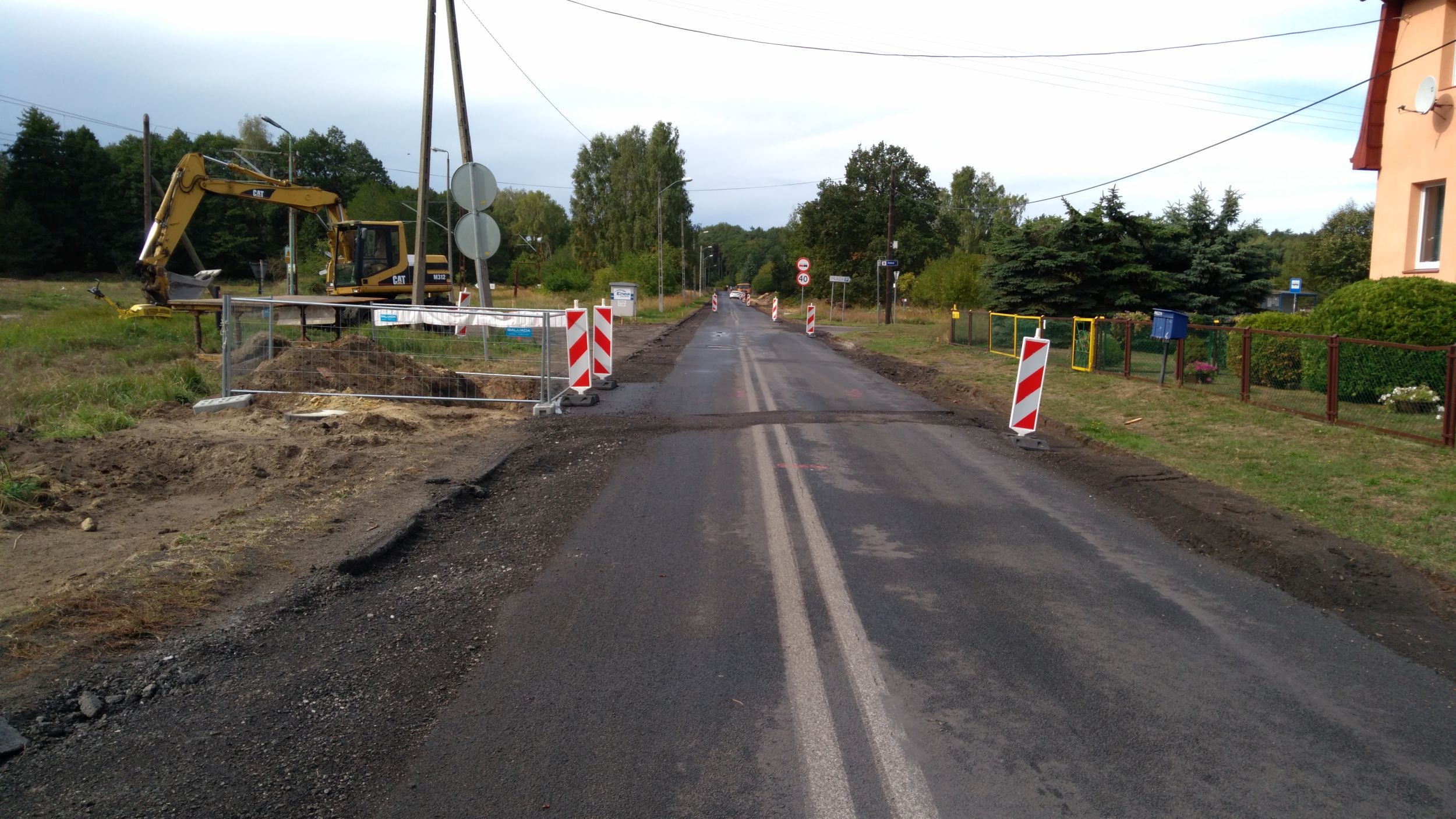

W miesiącu maj wykonano następujące roboty:
- budowę kanalizacji deszczowej w m. Warnołęka,
- przebudowa sieci teletechnicznej i elektroenergetycznej,
- roboty brukarskie w m. Brzózki, Trzebież i Warnołęka,
- rozbiórka nawierzchni w m. Warnołęka,
- ustawianie krawężników w m. Warnołęka,
- układanie podbudowy z gruntu stabilizowanego cementem w m. Warnołęka,
- układanie podbudowy z kruszywa niezwiązanego stabilizowanego mechanicznie w m. Warnołęka,
- układanie warstwy wiążącej w m. Brzózki,

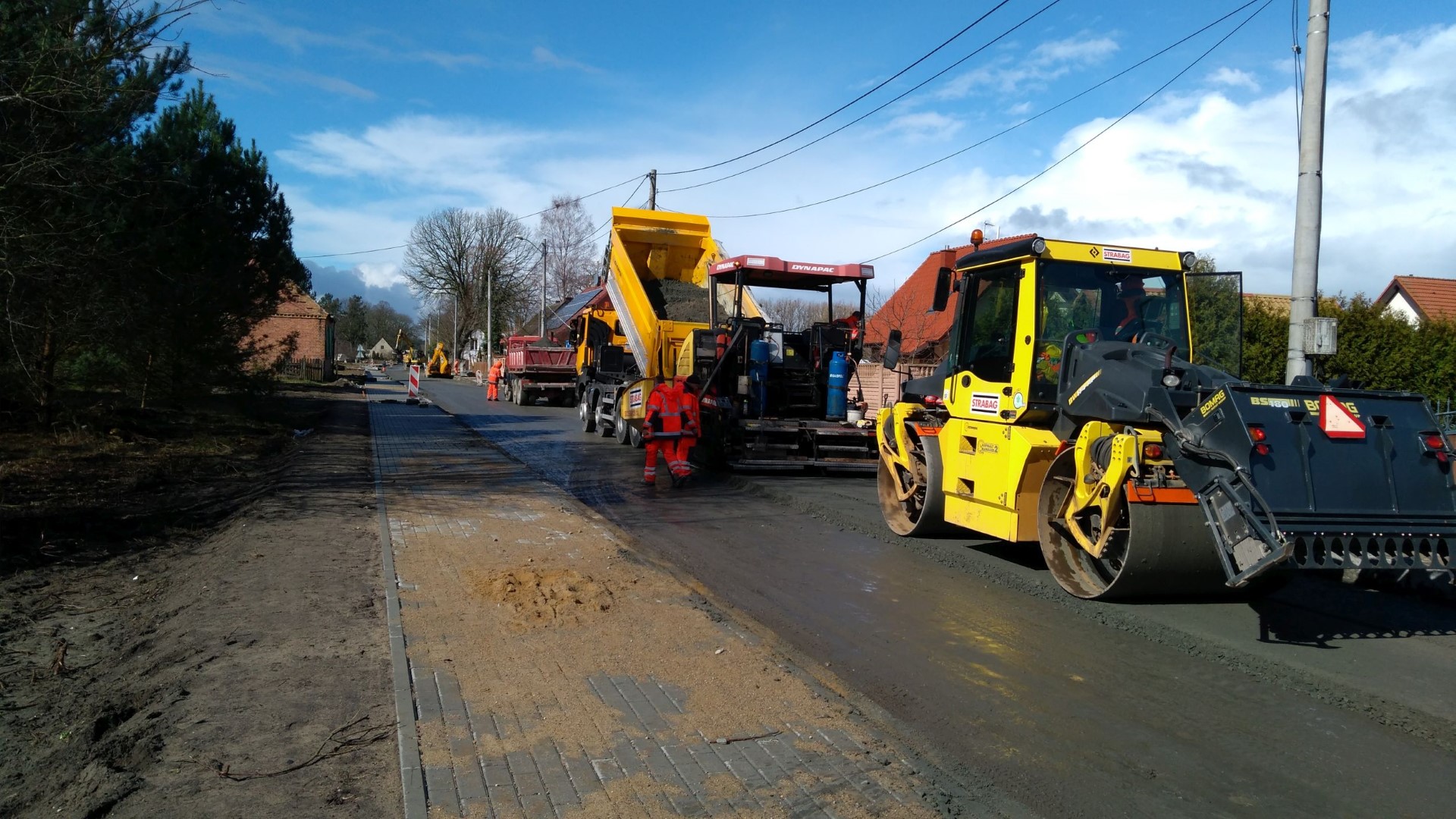

- układanie warstwy ścieralnej na odcinku Trzebież – Brzózki,
- budowa poboczy na odcinku Trzebież - Brzózki.

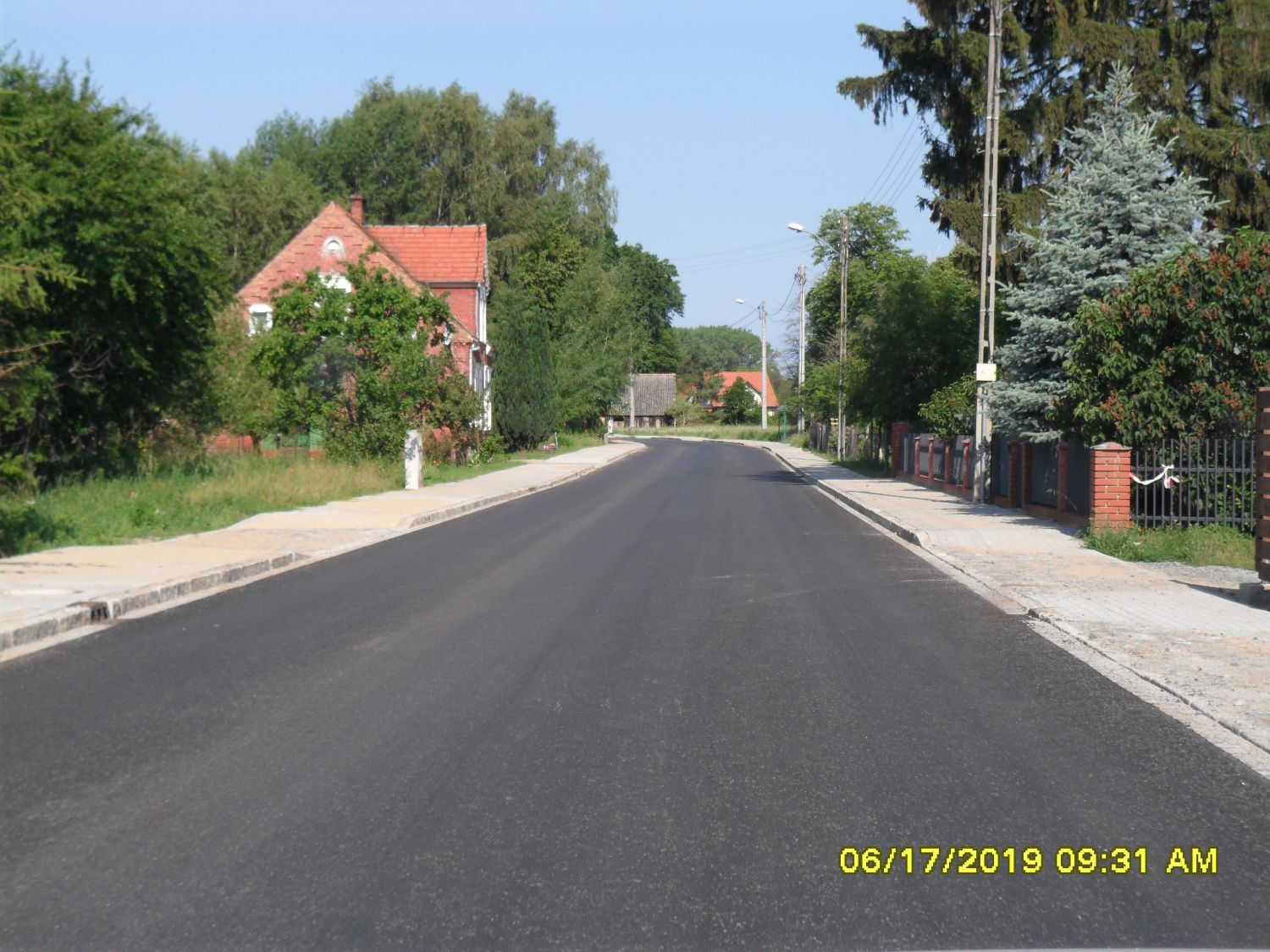

Informacje o stanie zaawansowania projektu na dzień 01.07.2019r.
W miesiącu czerwiec wykonano następujące roboty:
- budowę kanalizacji deszczowej w m. Warnołęka,
- przebudowa sieci teletechnicznej i elektroenergetycznej,
- roboty brukarskie w m. Brzózki, Trzebież i Warnołęka,
- rozbiórka nawierzchni w m. Warnołęka,
- ustawianie krawężników w m. Warnołęka,
- układanie podbudowy z gruntu stabilizowanego cementem w m. Warnołęka,
- układanie podbudowy z kruszywa niezwiązanego stabilizowanego mechanicznie w m. Warnołęka,
- układanie warstwy wiążącej w m. Warnołęka,
- budowa poboczy na odcinku Trzebież - Brzózki.

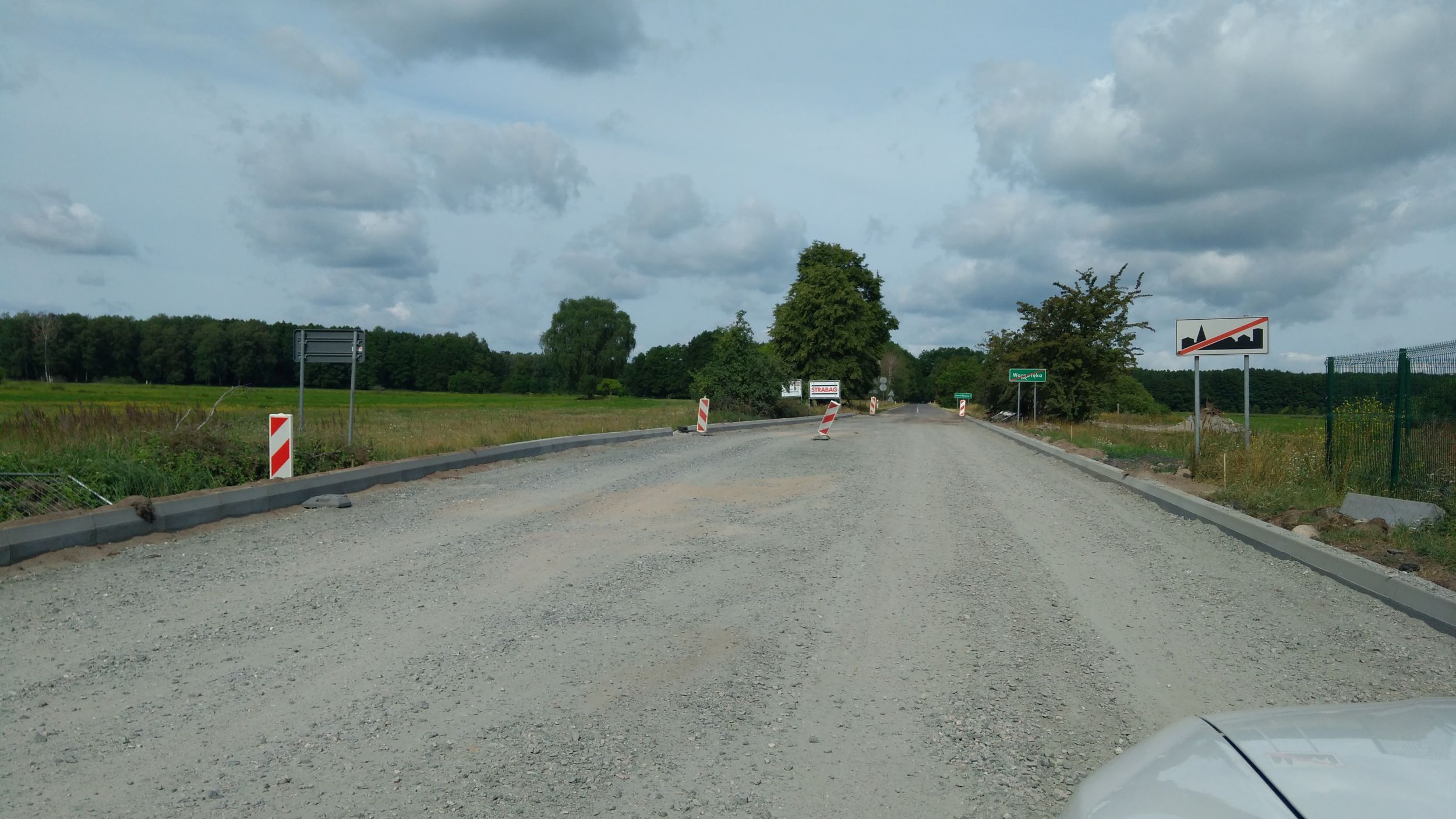

Informacje o stanie zaawansowania projektu na dzień 01.08.2019r.
W miesiącu lipiec wykonano następujące roboty:
- przebudowa sieci teletechnicznej i elektroenergetycznej w m. Warnołęka,
- roboty brukarskie w m. Brzózki i Warnołęka,
- ustawianie krawężników w m. Warnołęka,
- układanie podbudowy z gruntu stabilizowanego cementem w m. Warnołęka,
- układanie podbudowy z kruszywa niezwiązanego stabilizowanego mechanicznie w m. Warnołęka,
- układanie warstwy wiążącej w m. Warnołęka,
- budowa poboczy na odcinku Trzebież - Brzózki.

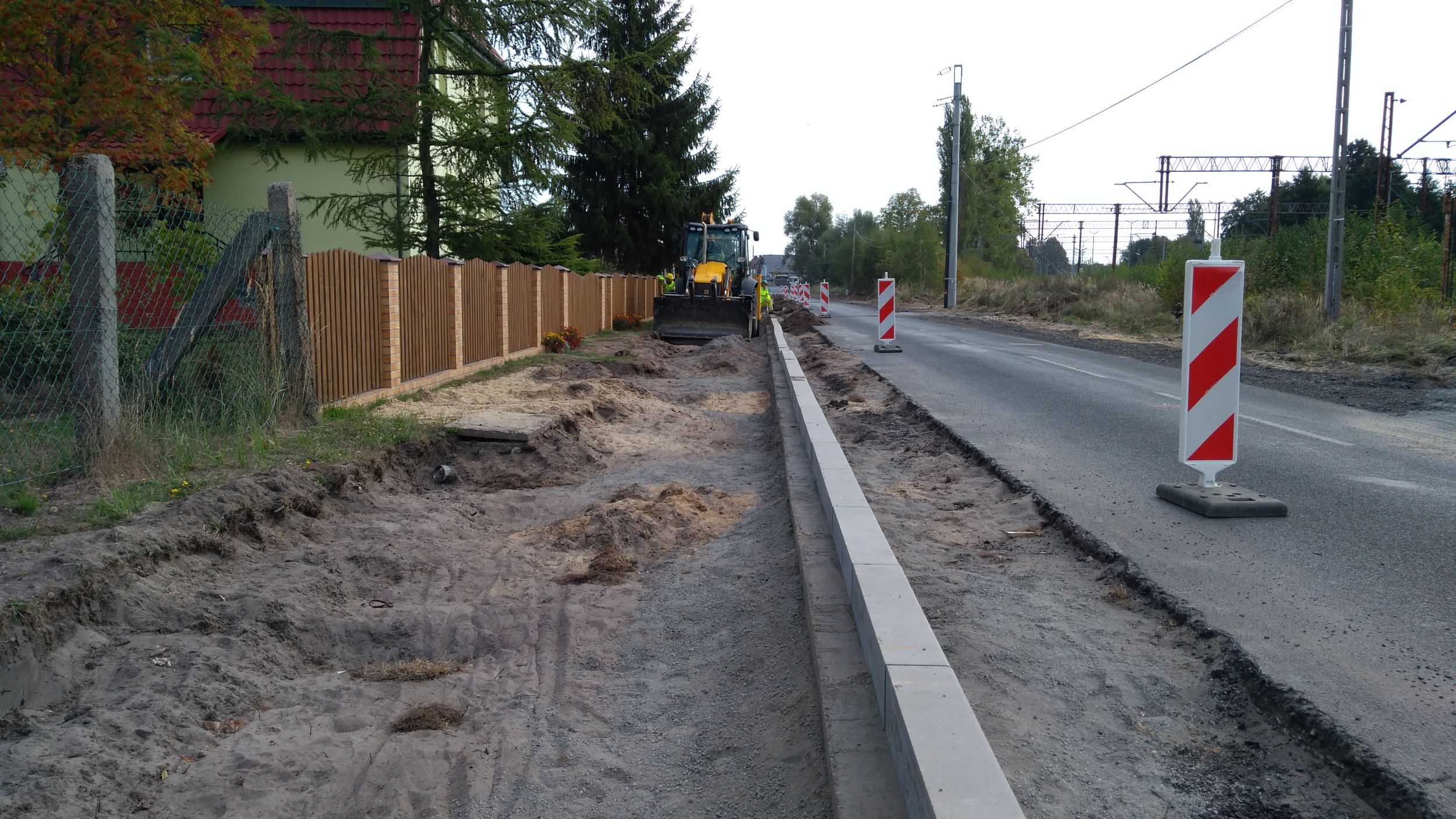

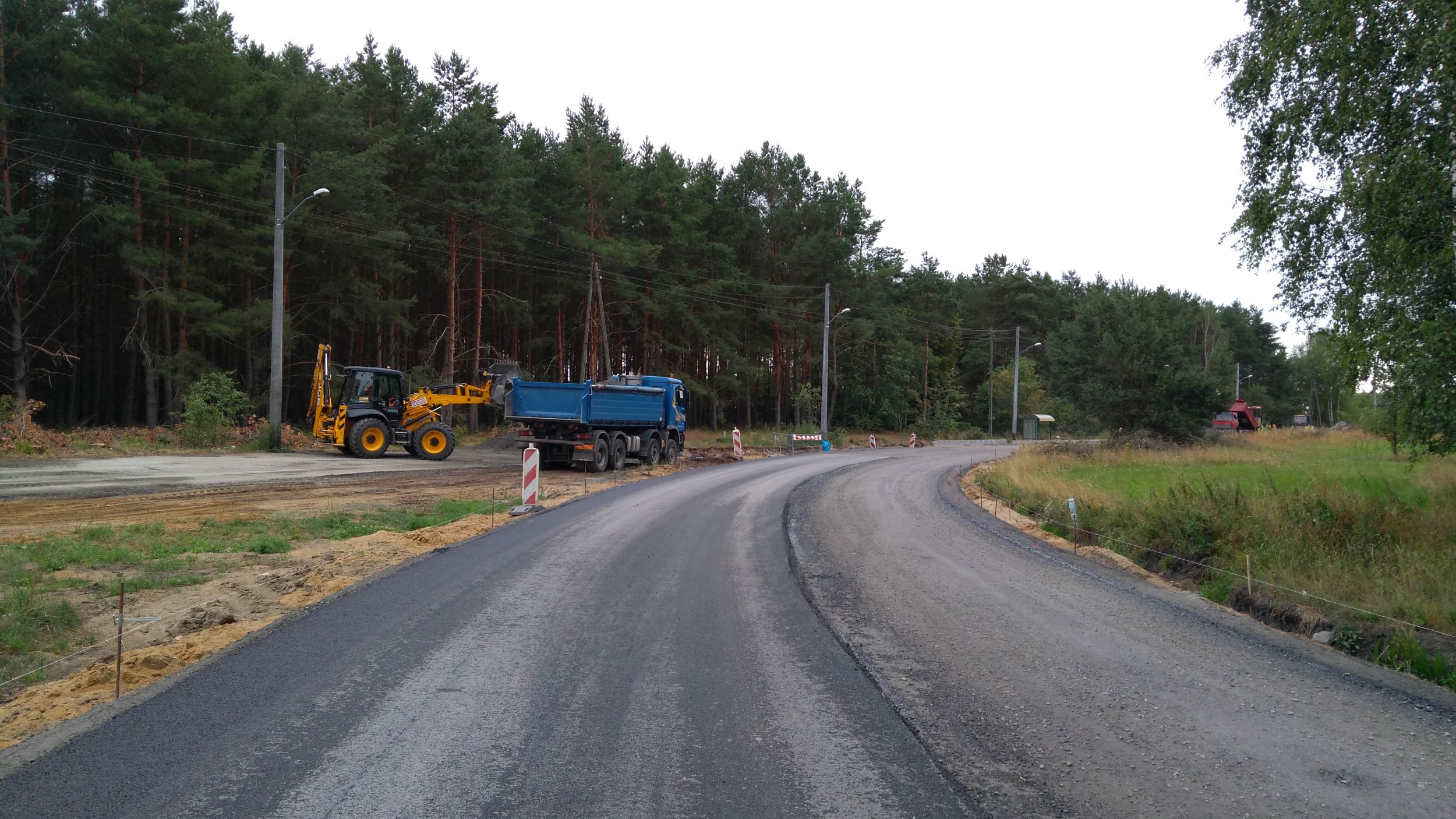

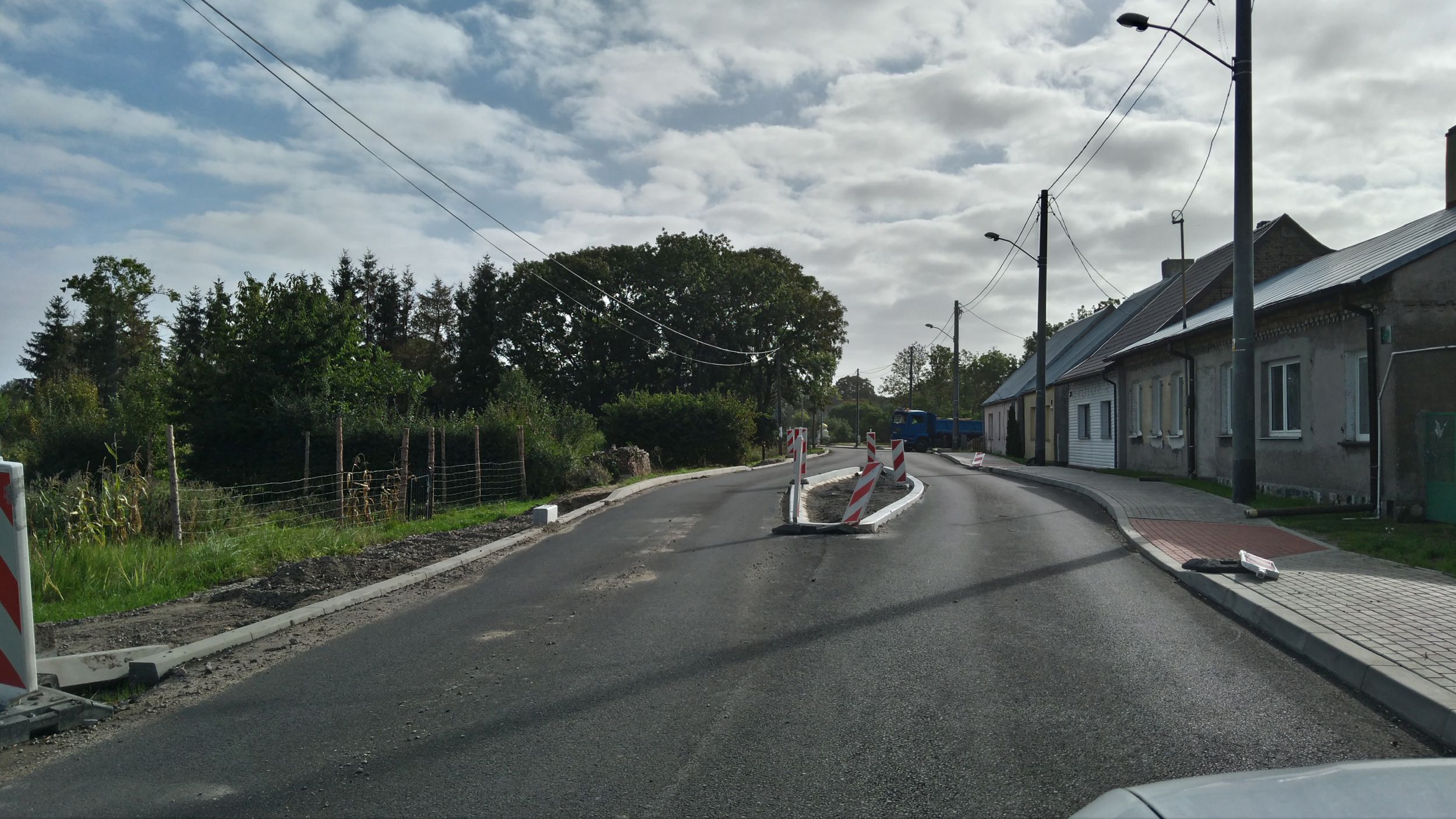

Informacje o stanie zaawansowania projektu na dzień 02.09.2019r.

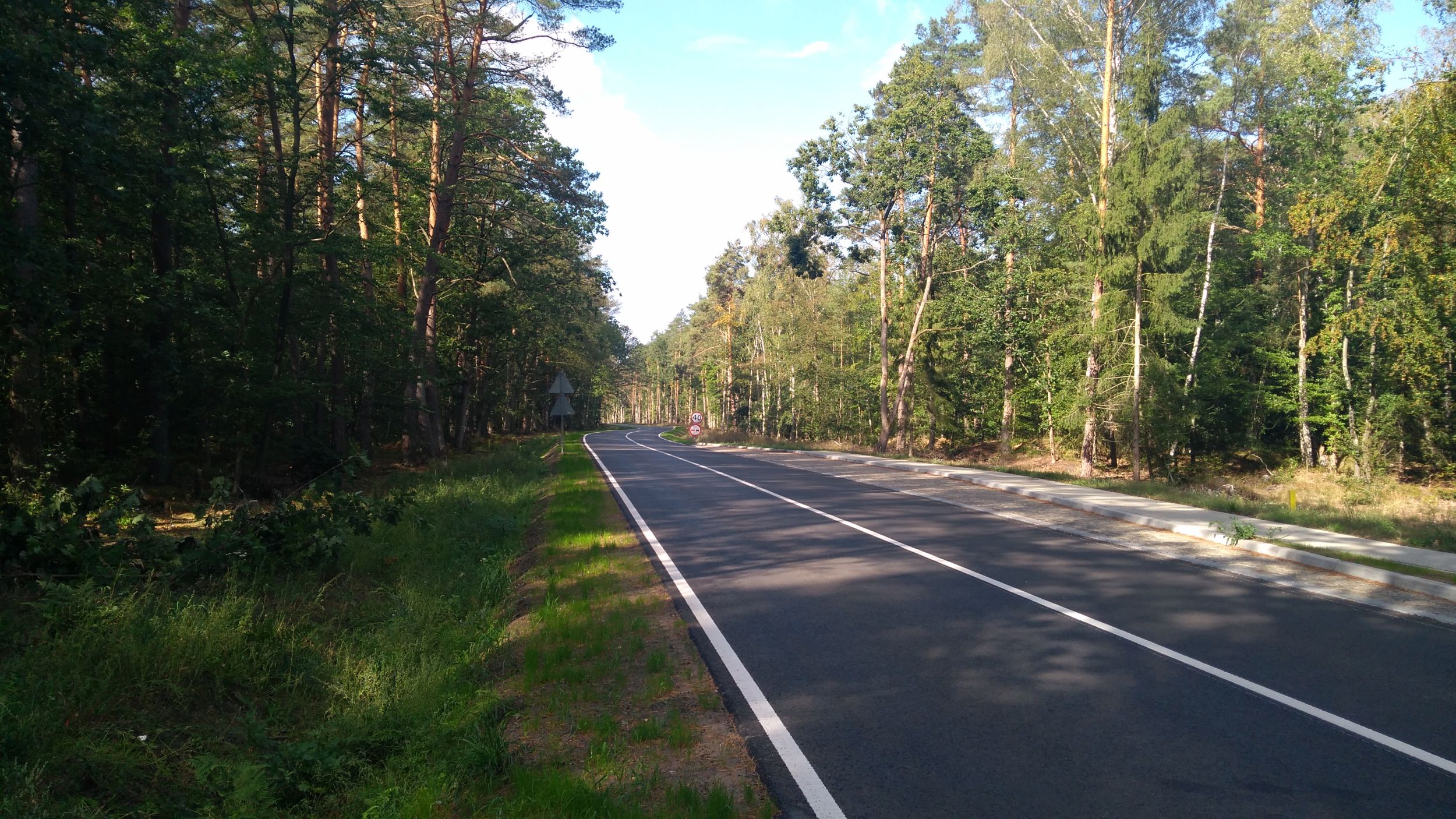

W miesiącu sierpień wykonano następujące roboty:
- przebudowa sieci teletechnicznej i elektroenergetycznej w m. Warnołęka,
- roboty brukarskie w m. Warnołęka,
- ustawianie krawężników w m. Warnołęka,
- budowa poboczy na odcinku Trzebież – Brzózki,

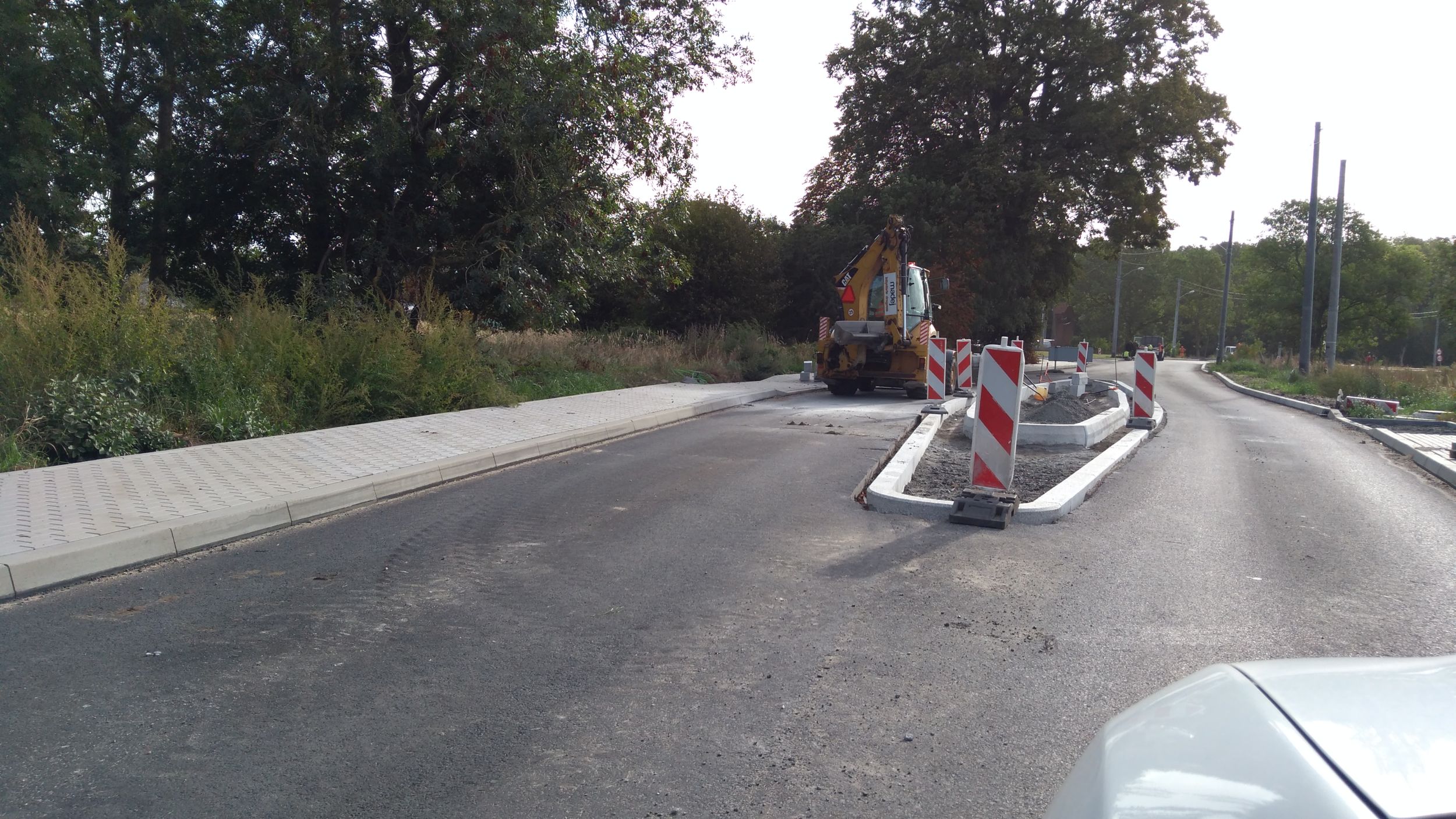

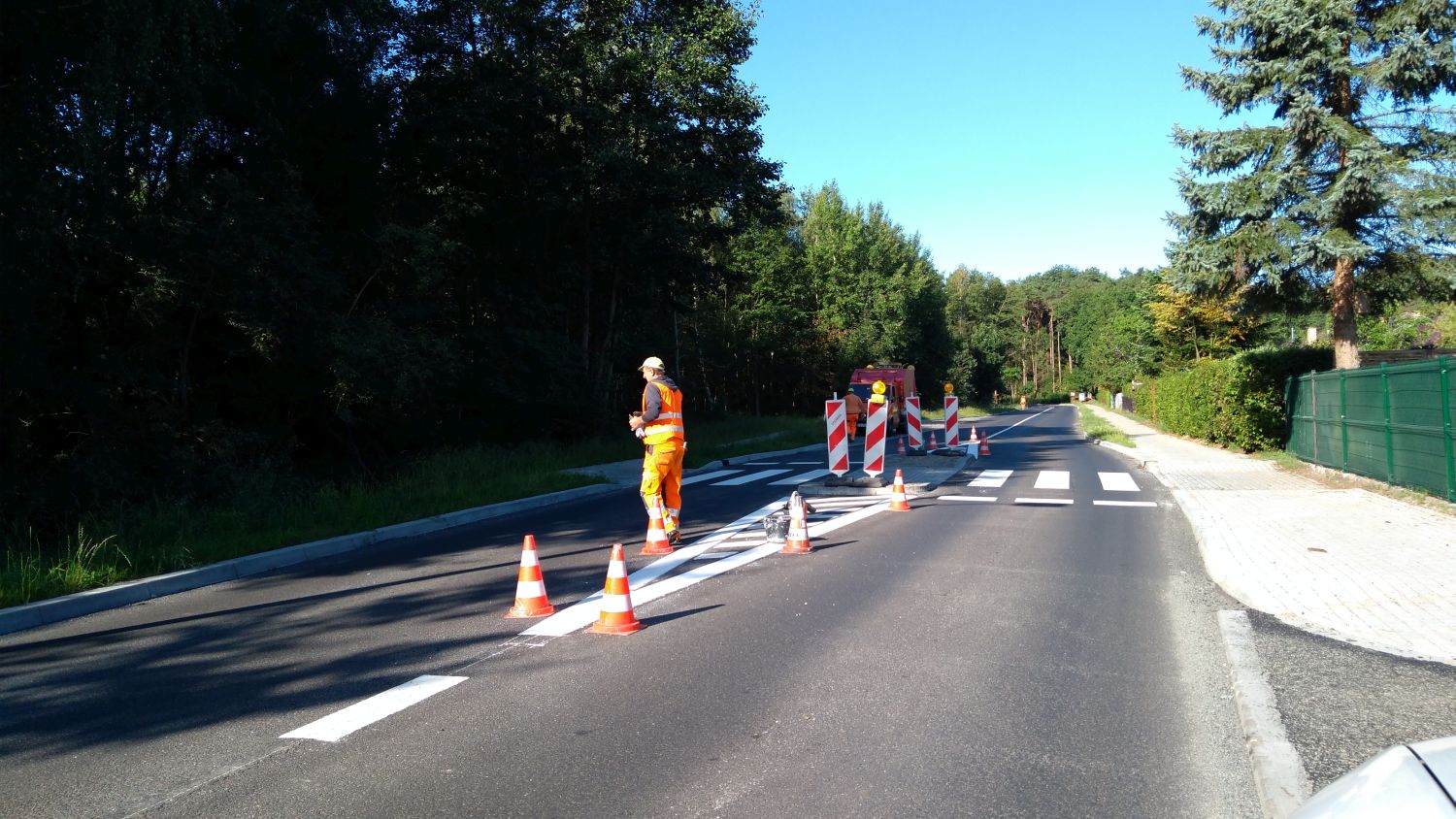

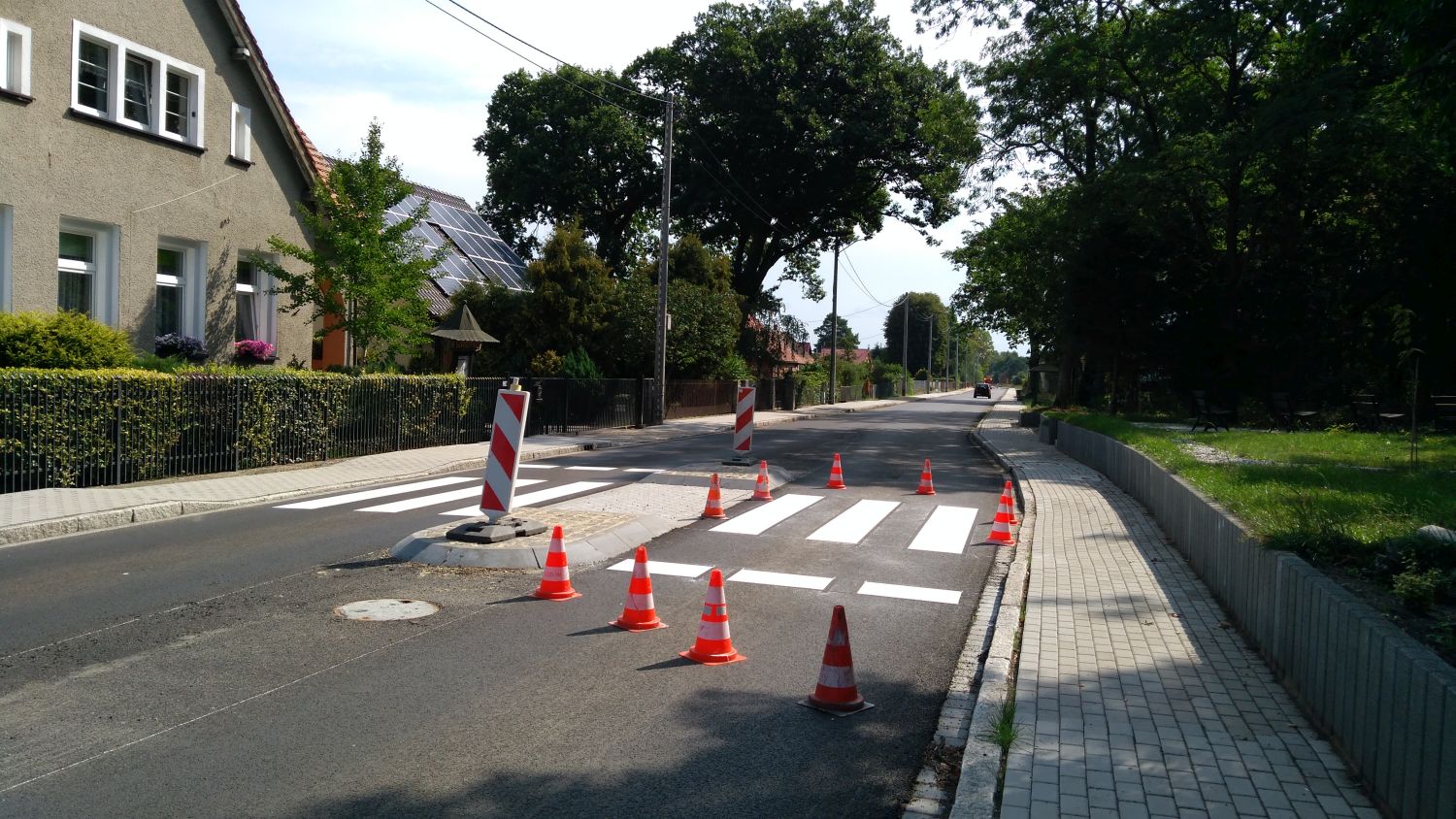

- rozpoczęto prace związane z wykonaniem oznakowania poziomego.

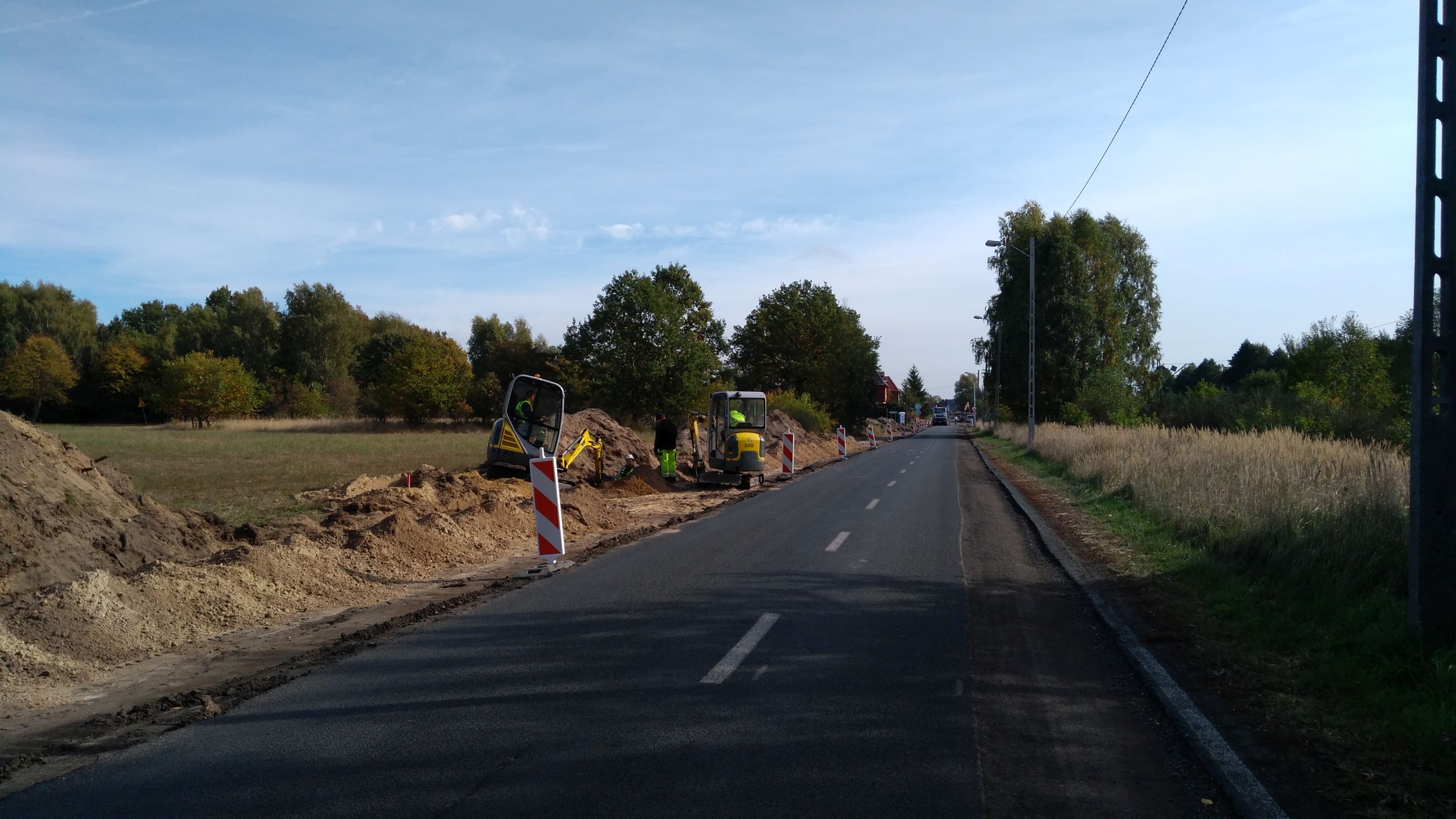

Informacje o stanie zaawansowania projektu na dzień 01.10.2019r.
W miesiącu wrzesień wykonano następujące roboty:
- roboty brukarskie w m. Warnołęka,
- ustawianie krawężników w m. Warnołęka,
- montaż oznakowania pionowego.

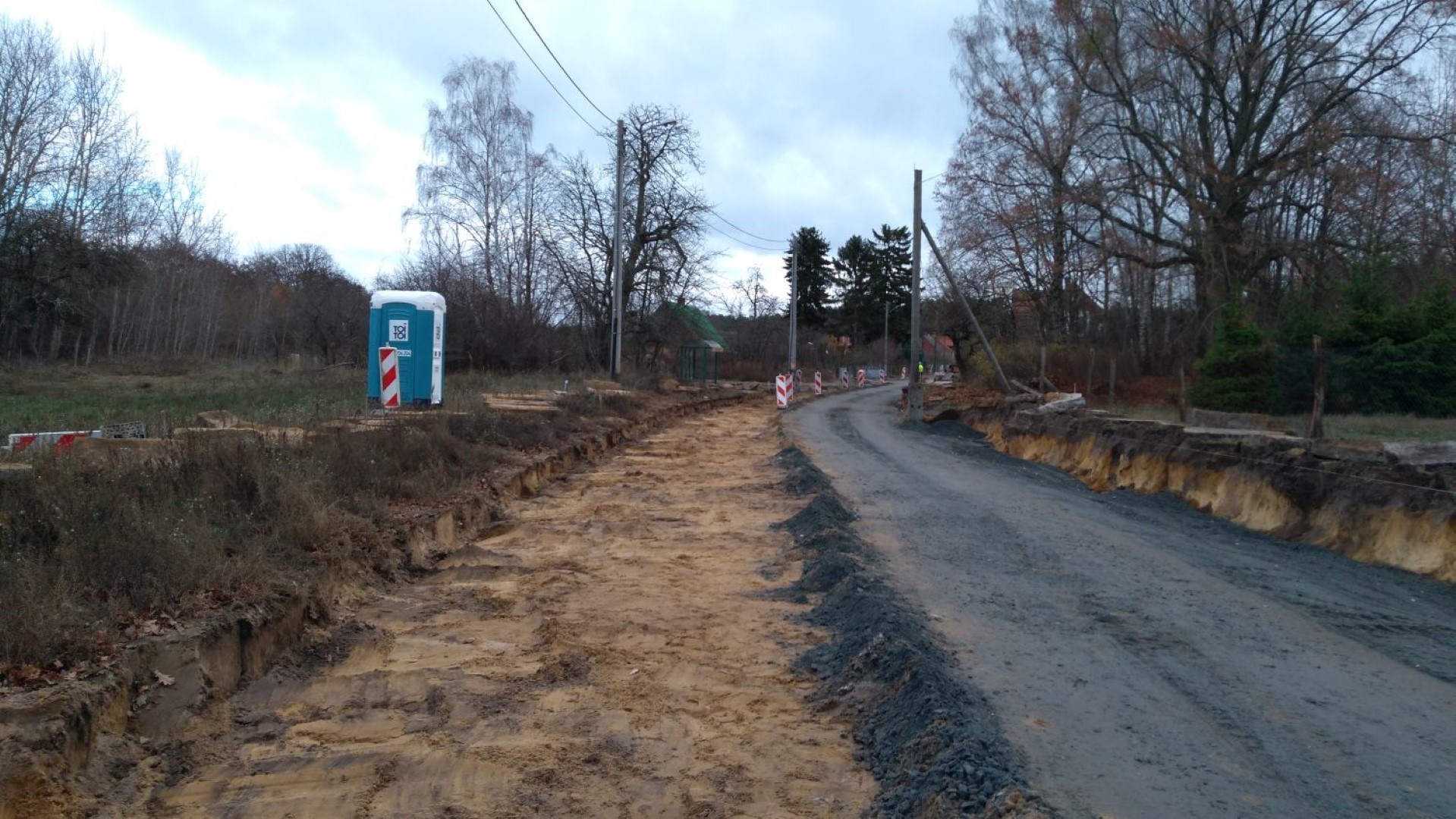

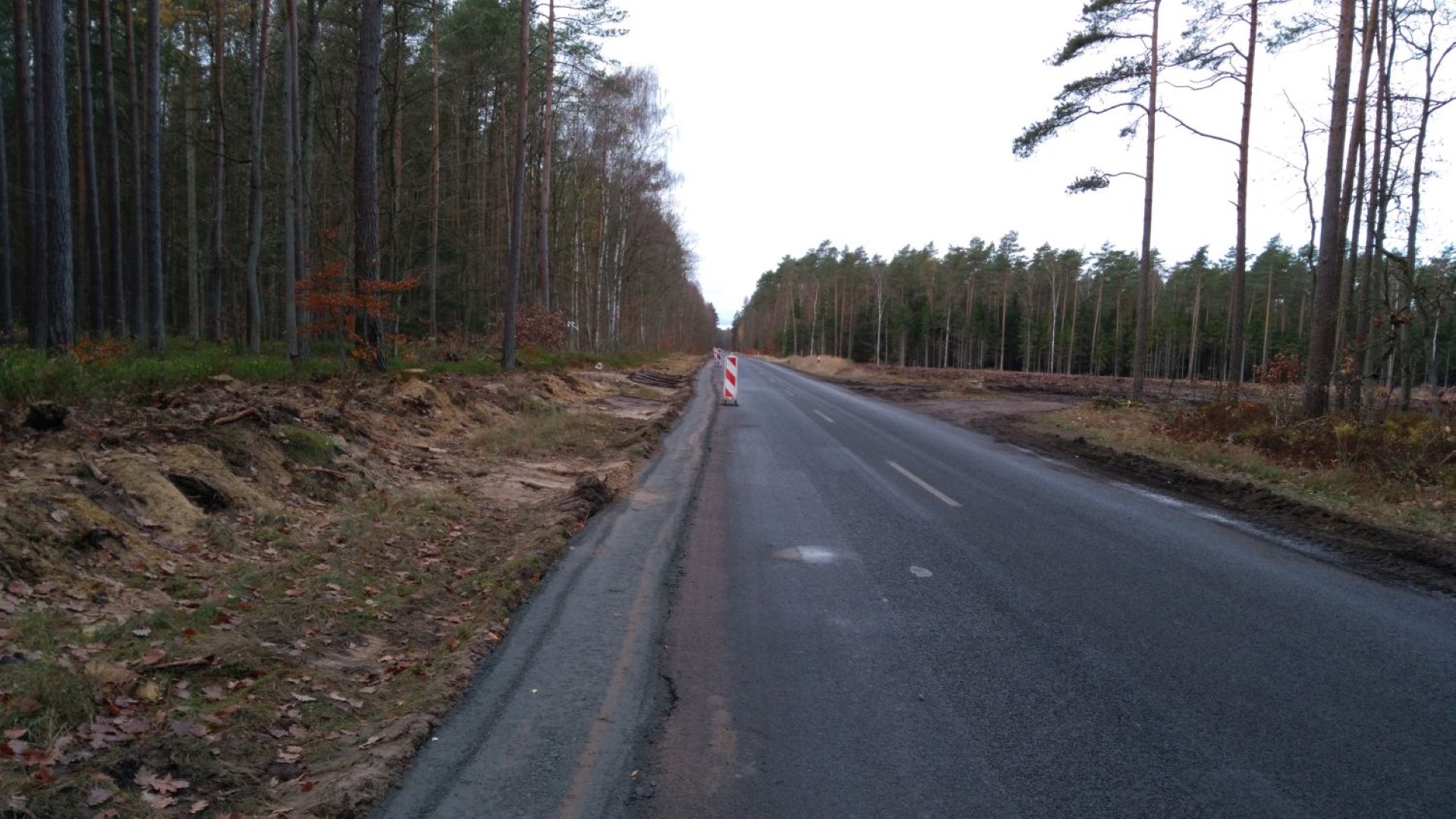

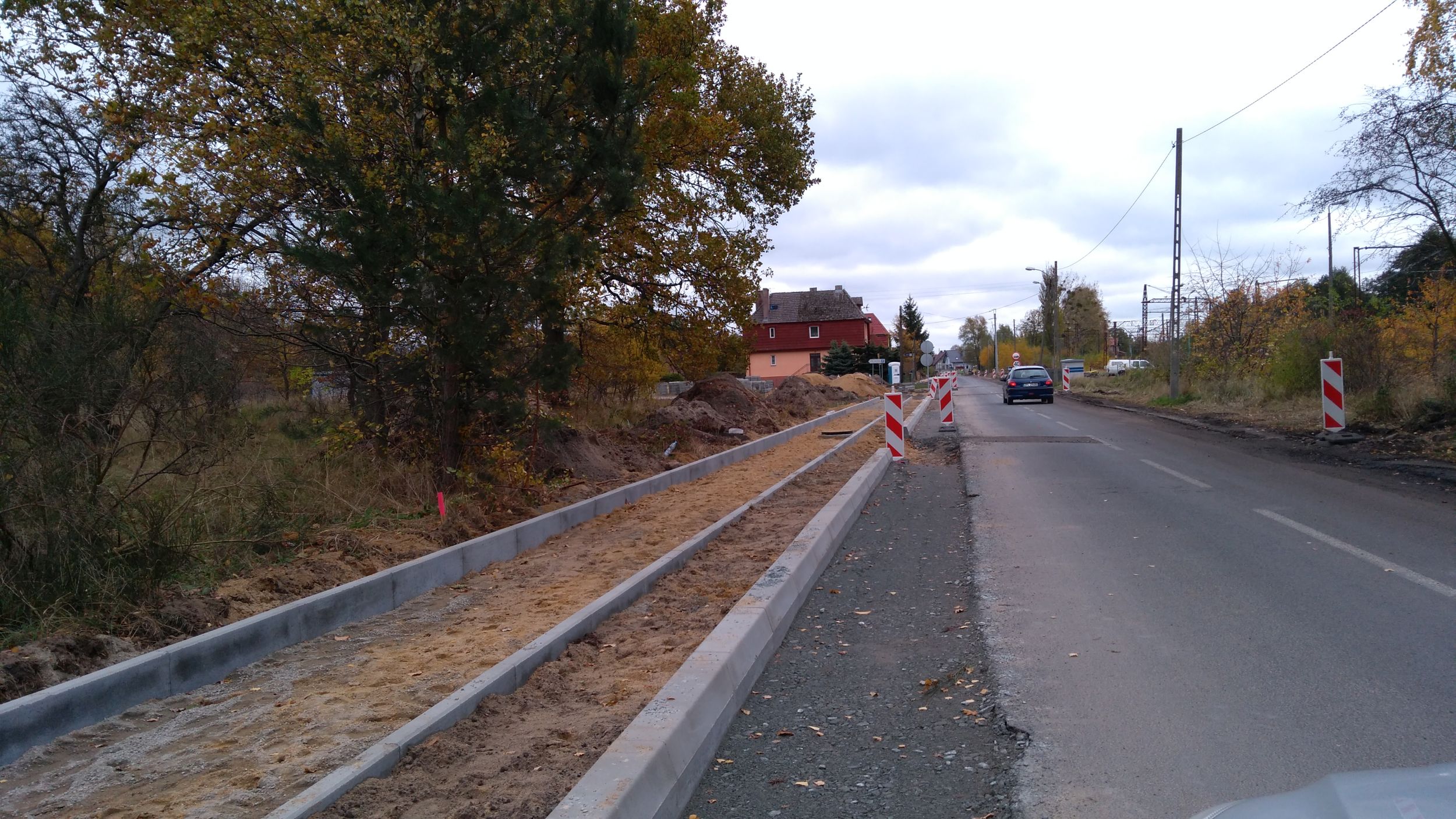

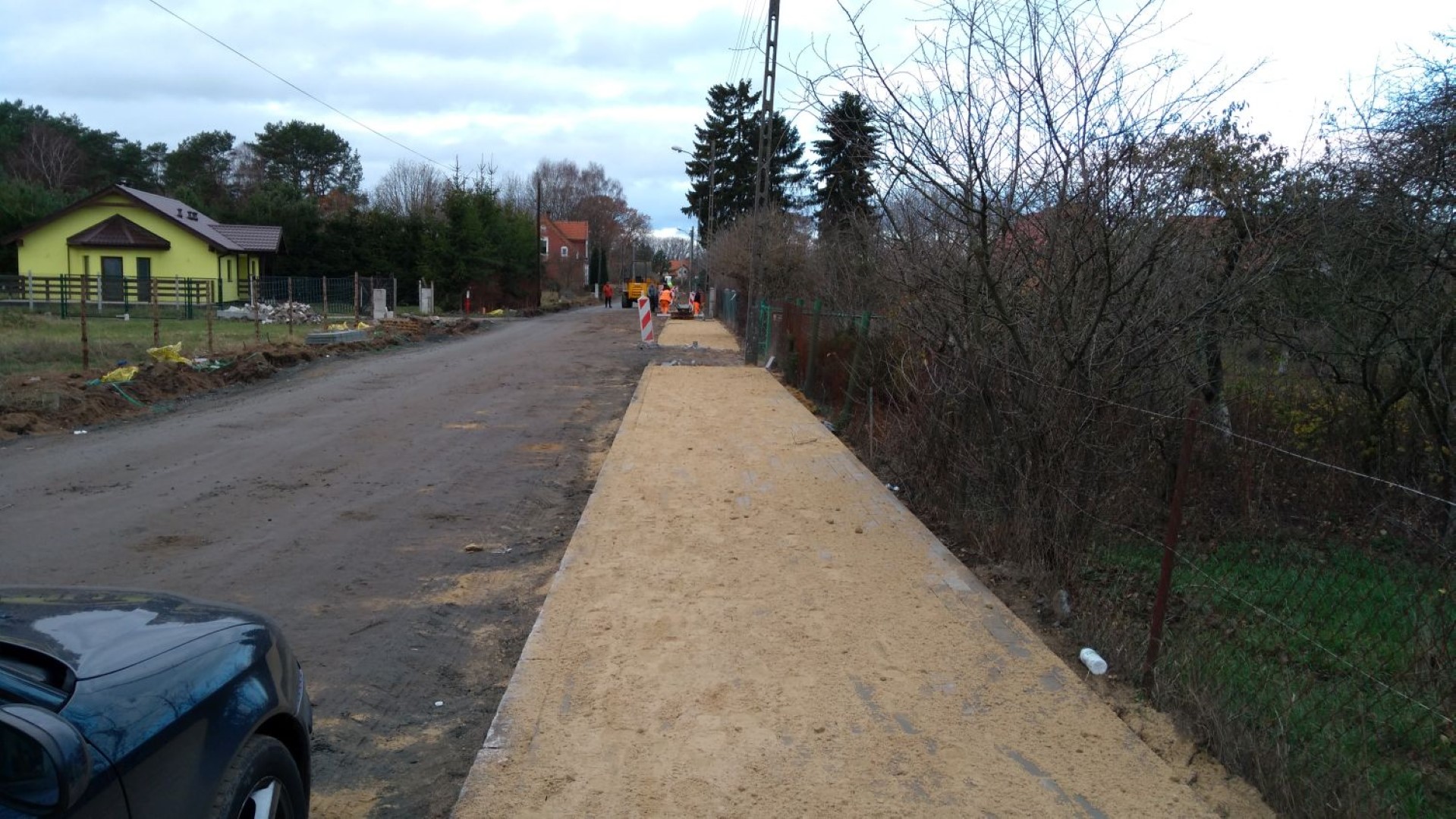

Informacje o stanie zaawansowania projektu na dzień 04.11.2019r.

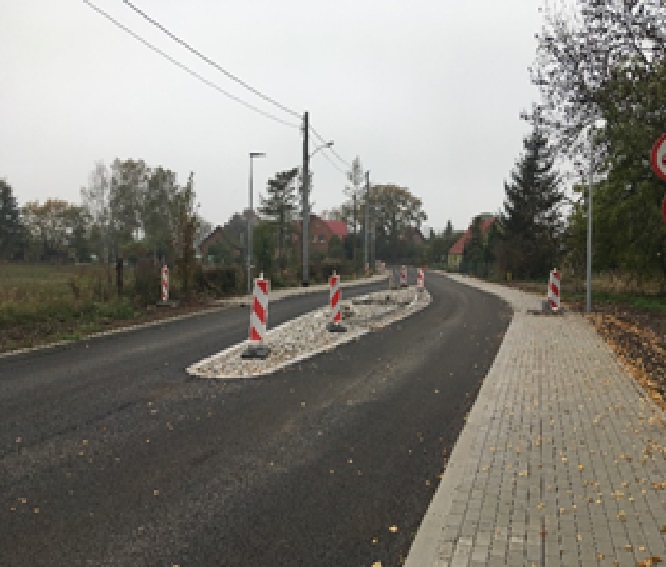

W miesiącu październik wykonano następujące roboty:
- roboty brukarskie w m. Warnołęka,
- ustawianie krawężników w m. Warnołęka,

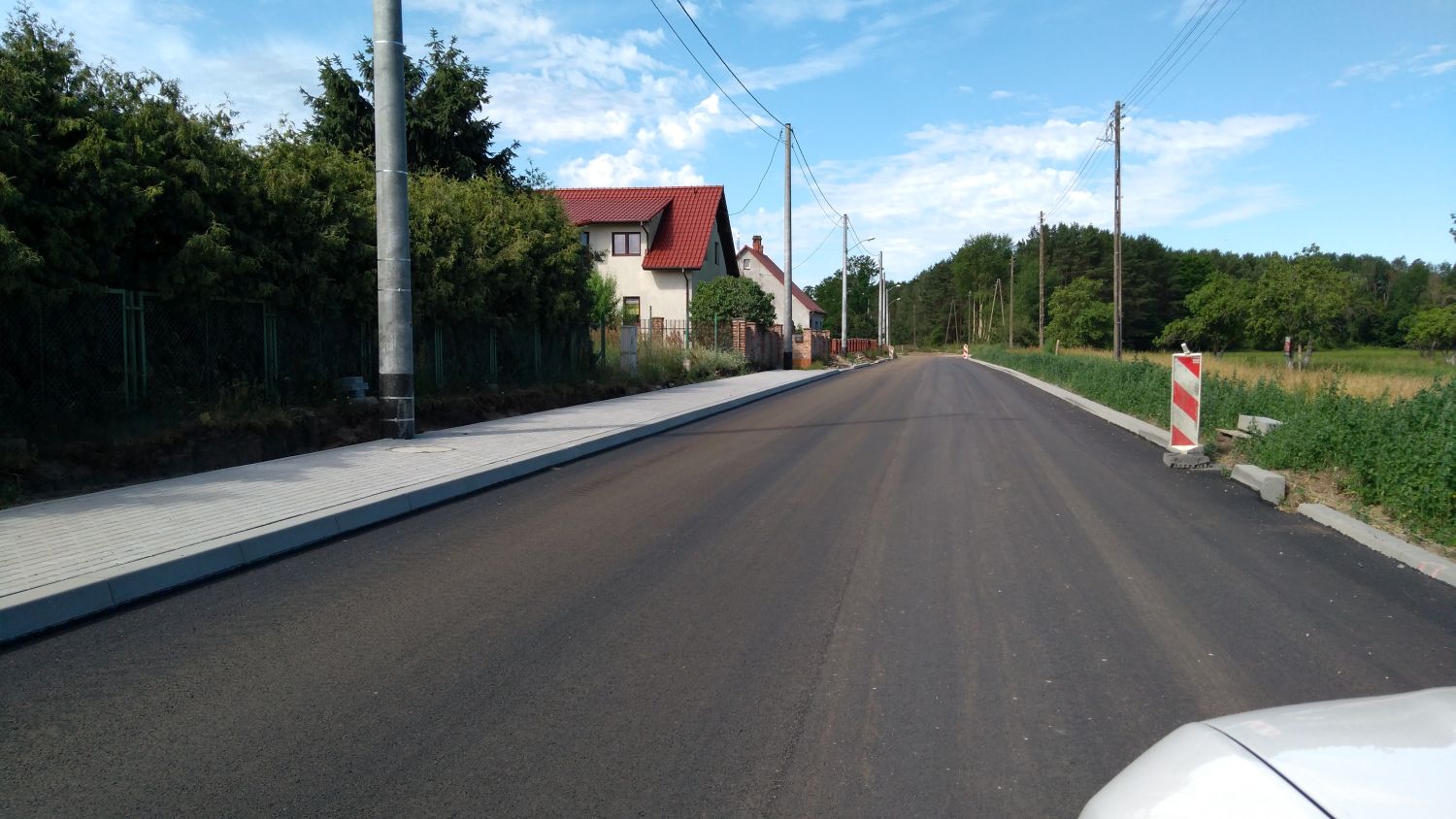

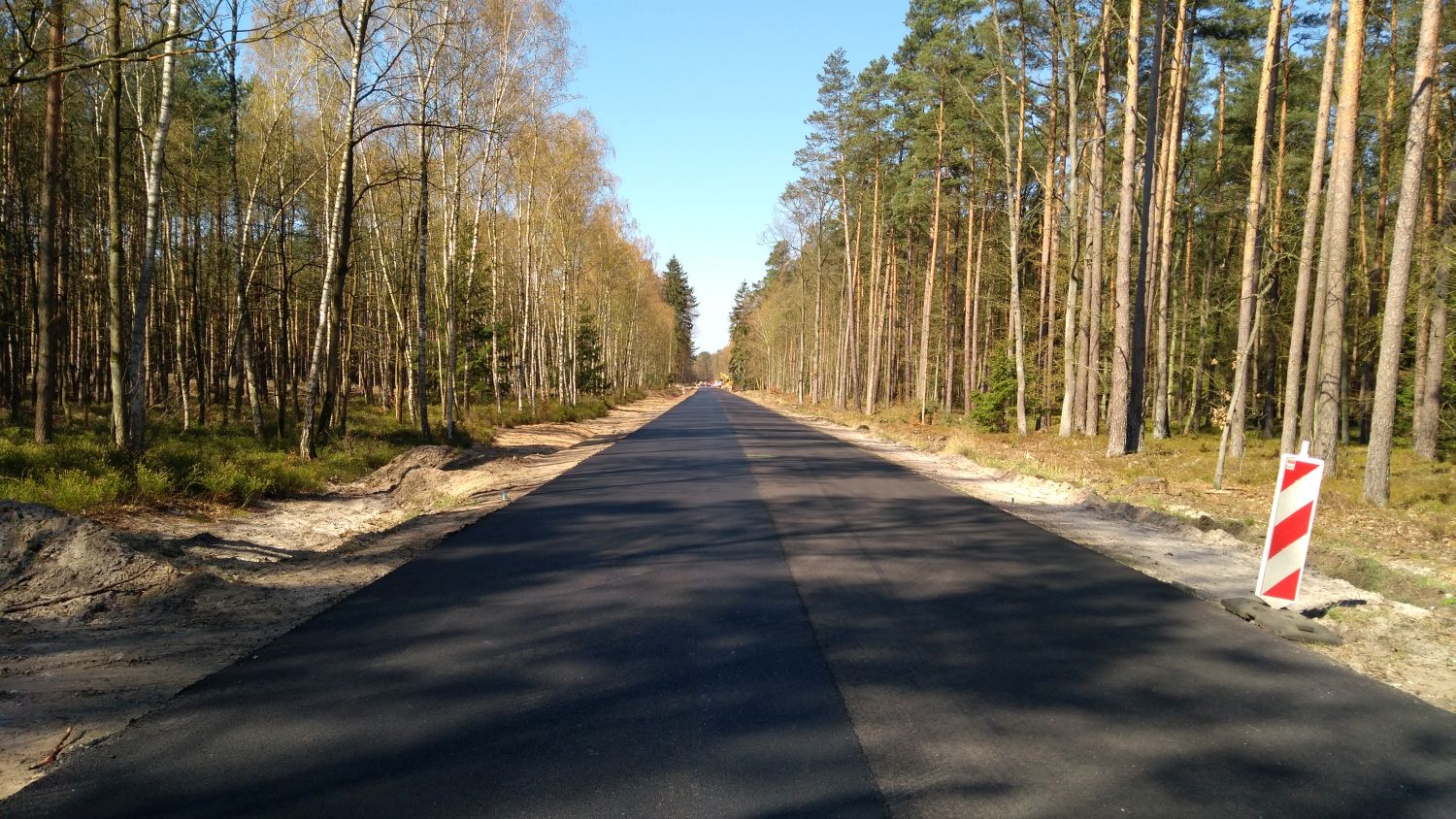

- układanie warstwy ścieralnej w m. Warnołęka,
- montaż oznakowania pionowego.

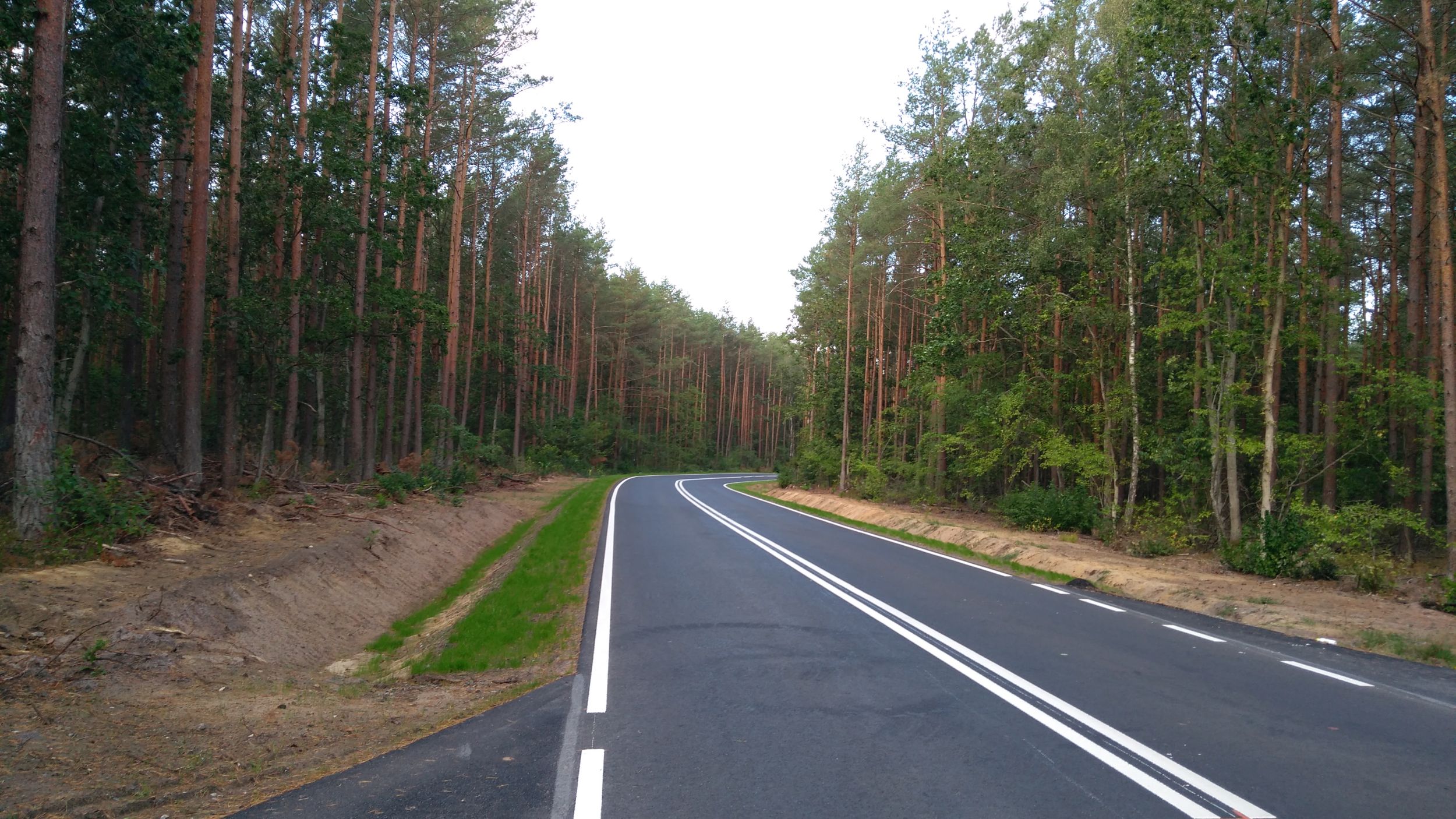

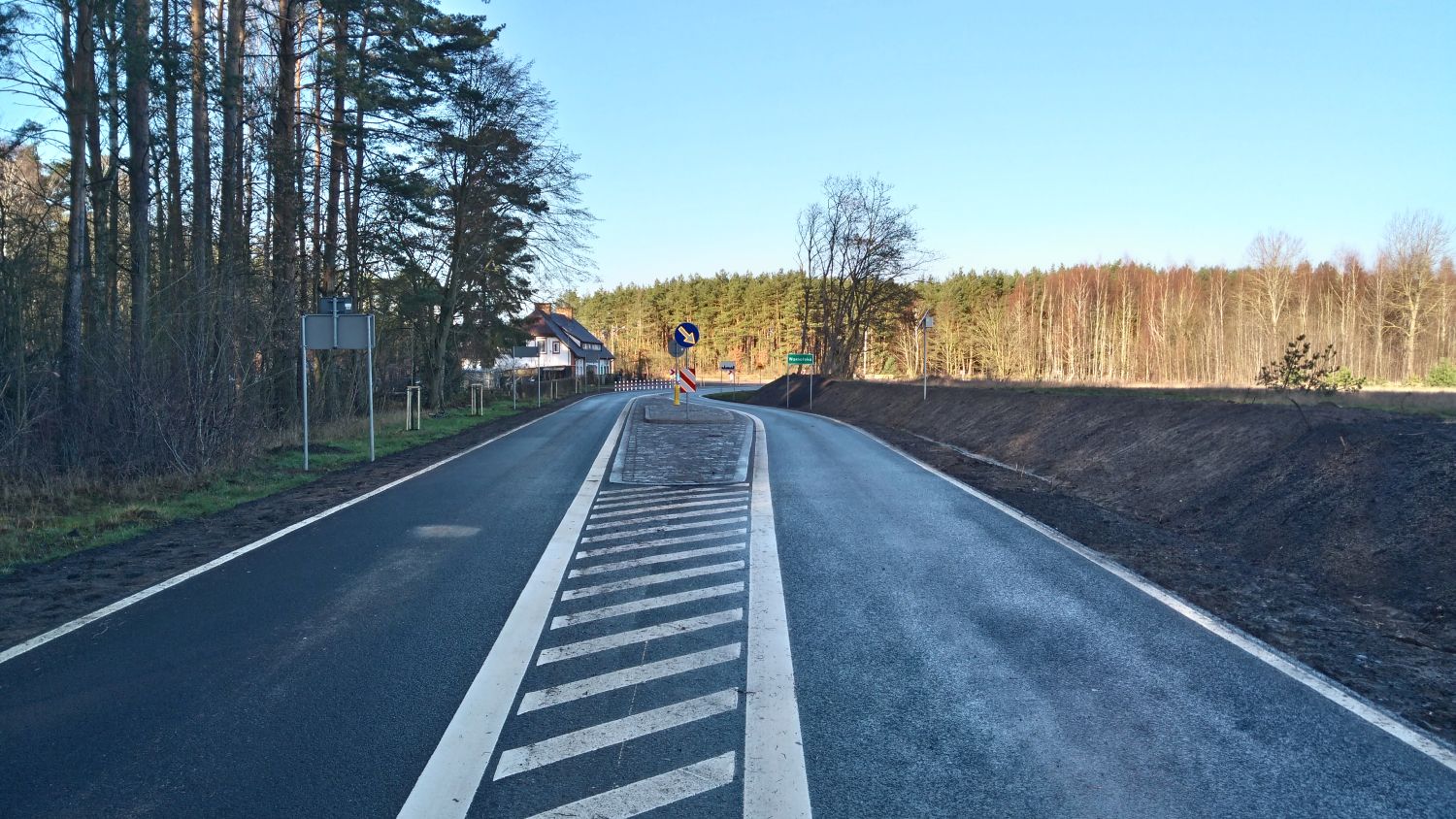

Informacje o stanie zaawansowania projektu na dzień 16.12.2019r.
W miesiącu listopad wykonano następujące roboty:

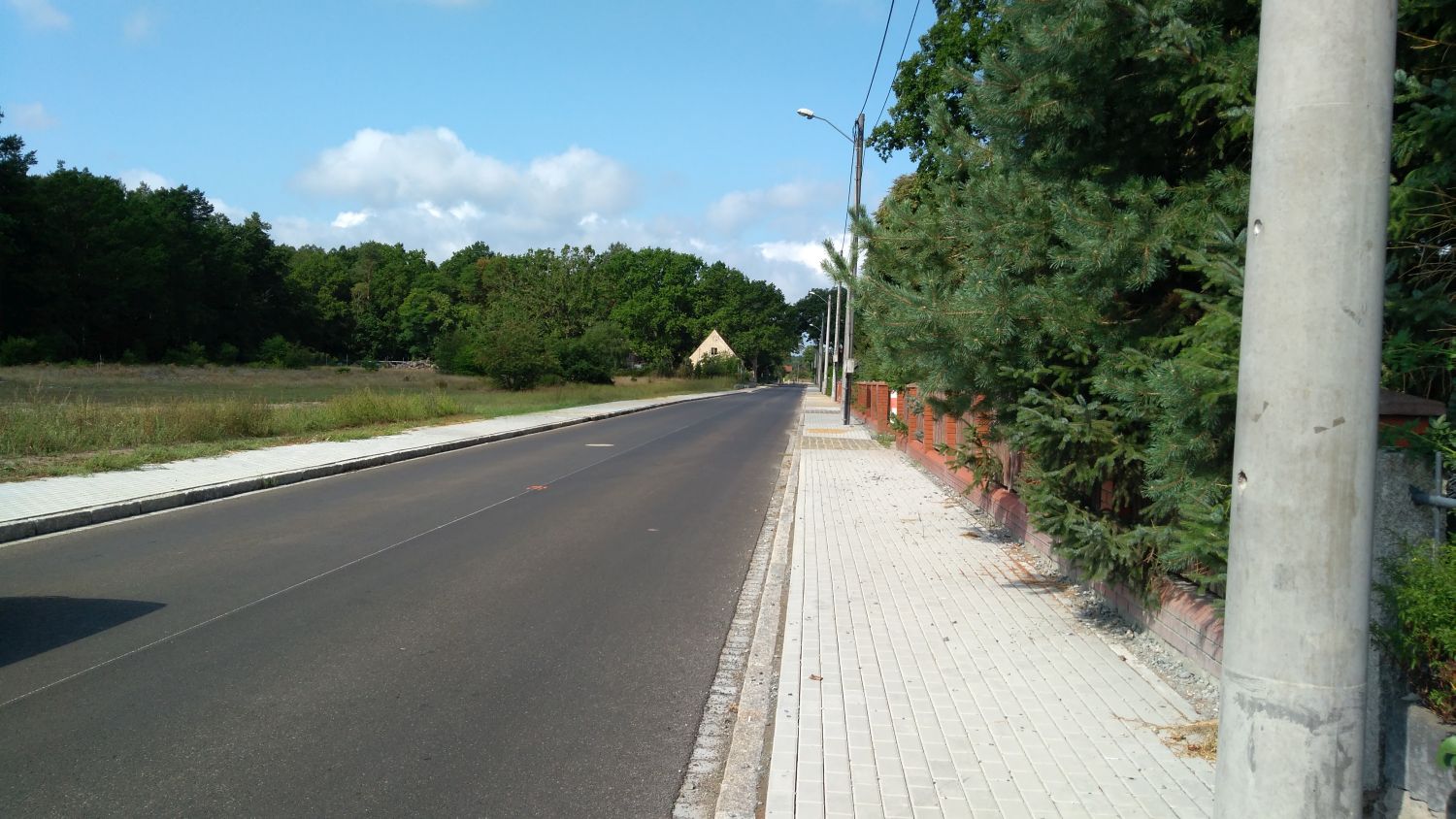

- Zakończono roboty brukarskie,
- Wykonano oznakowanie pionowe i poziome,
- Zakończono humusowanie z obsianiem trawą.
