Tytuł projektu:
"Budowa sieci tras rowerowych Pomorza Zachodniego – Trasa Blue Velo etap II"
Projekt współfinansowany przez Unię Europejską z Europejskiego Funduszu Rozwoju Regionalnego i budżetu państwa w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego 2014 – 2020.
Uczestnicy procesu inwestycyjnego:
Zamawiający: Województwo Zachodniopomorskie
ul. Korsarzy 34, 70-540 Szczecin |
|
Wykonawca: |
|
Realizator umowy: Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie ul. Szczecińska 31, 75-122 Koszalin |
|
Zarządzający projektem: |
Cel projektu: Promocja regionu poprzez rozwój turystyki rowerowej
Planowane efekty: Budowa sieci tras rowerowych
Beneficjent: Województwo Zachodniopomorskie
Wartość całkowita projektu: 8 730 290,17 zł
Całkowite wydatki kwalifikowalne: 8 677 223,57 zł
Dofinansowanie z Europejskiego Funduszu Rozwoju Regionalnego: 7 371 468,30 zł
Dofinansowanie ze Środków Budżetu Państwa: 867 722,35 zł
Dofinansowanie z jednostek samorządu terytorialnego: 438 032,92 zł
Informacje ogólne o umowie z Wykonawcą robót budowlanych:
Data zawarcia umowy z Wykonawcą robót budowlanych – 10.12.2020 r.
Wartość umowy z Wykonawcą robót budowlanych (brutto) – 7 038 081,29 zł.
Planowana data zakończenia umowy – 06.10.2022 r.
Data przekazania placu budowy Wykonawcy robót – 15.12.2021 r.
Opis projektu:
Przedmiotem zamówienia jest budowa i oznakowanie ścieżek rowerowych w gminach; Stepnica, Goleniów, Kołbaskowo, Widuchowa, Trzcińsko – Zdrój i Dębno.
Do wykonania są dwa odcinki inwestycyjne wzdłuż DW 111 w miejscowości Krępsko i Kąty o dł. 4,22km, jeden odcinek inwestycyjny wzdłuż DW 120 w m. Gryfino o dł. 2,28km oraz dwa odcinki inwestycyjne w Lubczynie o dł. 0,18km. Dodatkowo zostaną oznakowane odcinki: Czarnocin – Stepnica, Stepnica – Modrzewie, Szczecin – Rosówek, Trzcińsko – Zdrój – Dębno i Dębno – Dargomyśl.
Całkowita długość odcinków inwestycyjnych wynosi ok. 6,68 km, a odcinków do oznakowania ok. 64,92 km.
Zakres robót budowlanych będzie obejmował:

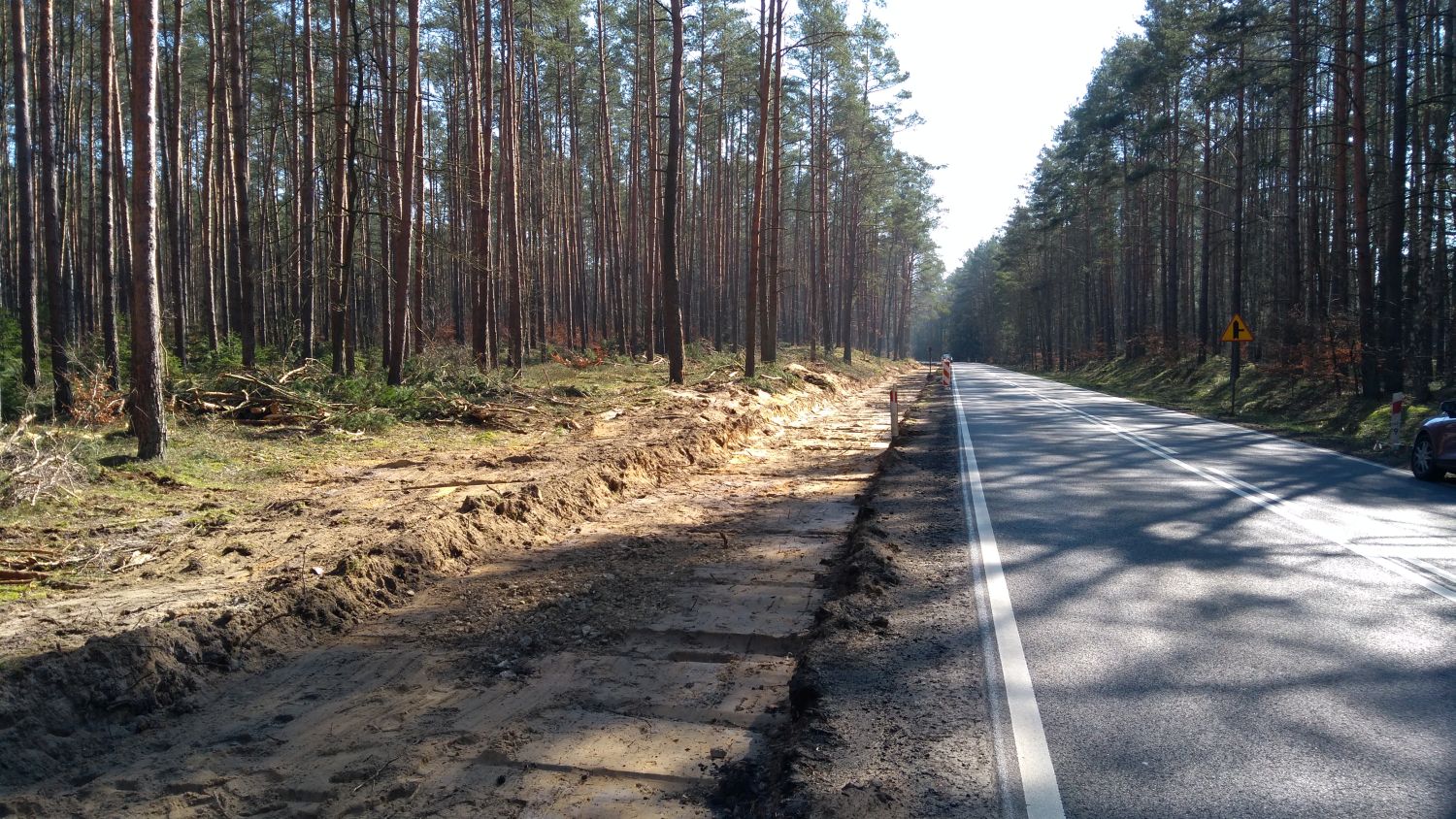

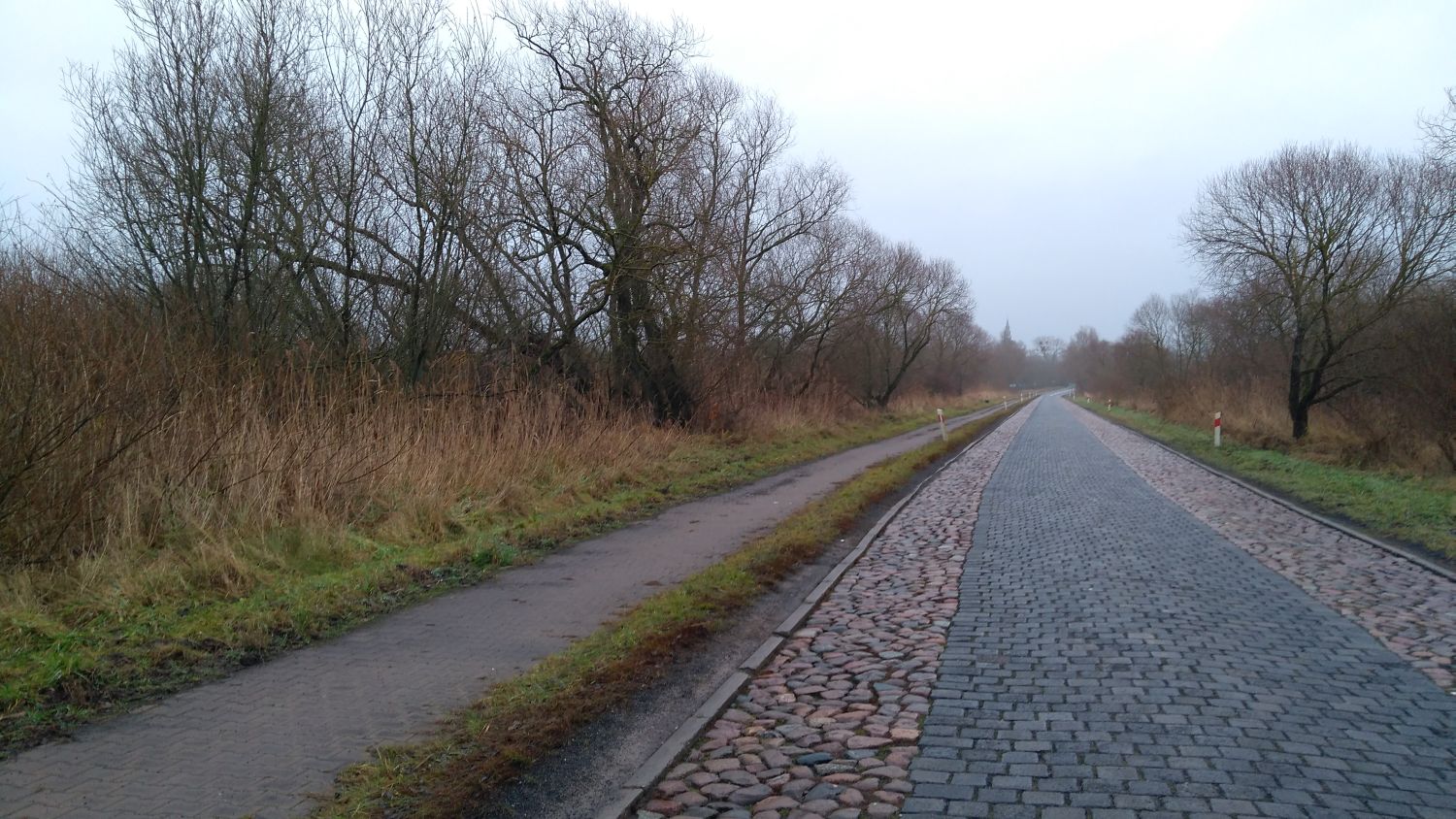

Stan istniejący, na dzień przekazania placu budowy 15.12.2022 r.:
Informacje o stanie zaawansowania projektu na dzień 01.04.2022 r.:
W pierwszym kwartale 2022 r. wykonano następujące roboty:
• prace przygotowawcze – geodezyjne wytyczenie elementów projektu w terenie;
• inwentaryzacja drzew i krzewów przeznaczonych do wycinki;
• wycinka drzew i krzewów;
• zdjęcie warstwy humusu wzdłuż DW111;
• korytowanie pod warstwy konstrukcyjne wzdłuż DW111;
• wykonanie ścieku korytkowego wzdłuż DW111;
• ustawianie krawężników wzdłuż DW120;
• układanie podbudowy z kruszywa wzdłuż DW120;
Informacje o stanie zaawansowania projektu na dzień 01.07.2022 r.:
W drugim kwartale 2022 r. wykonano następujące roboty:

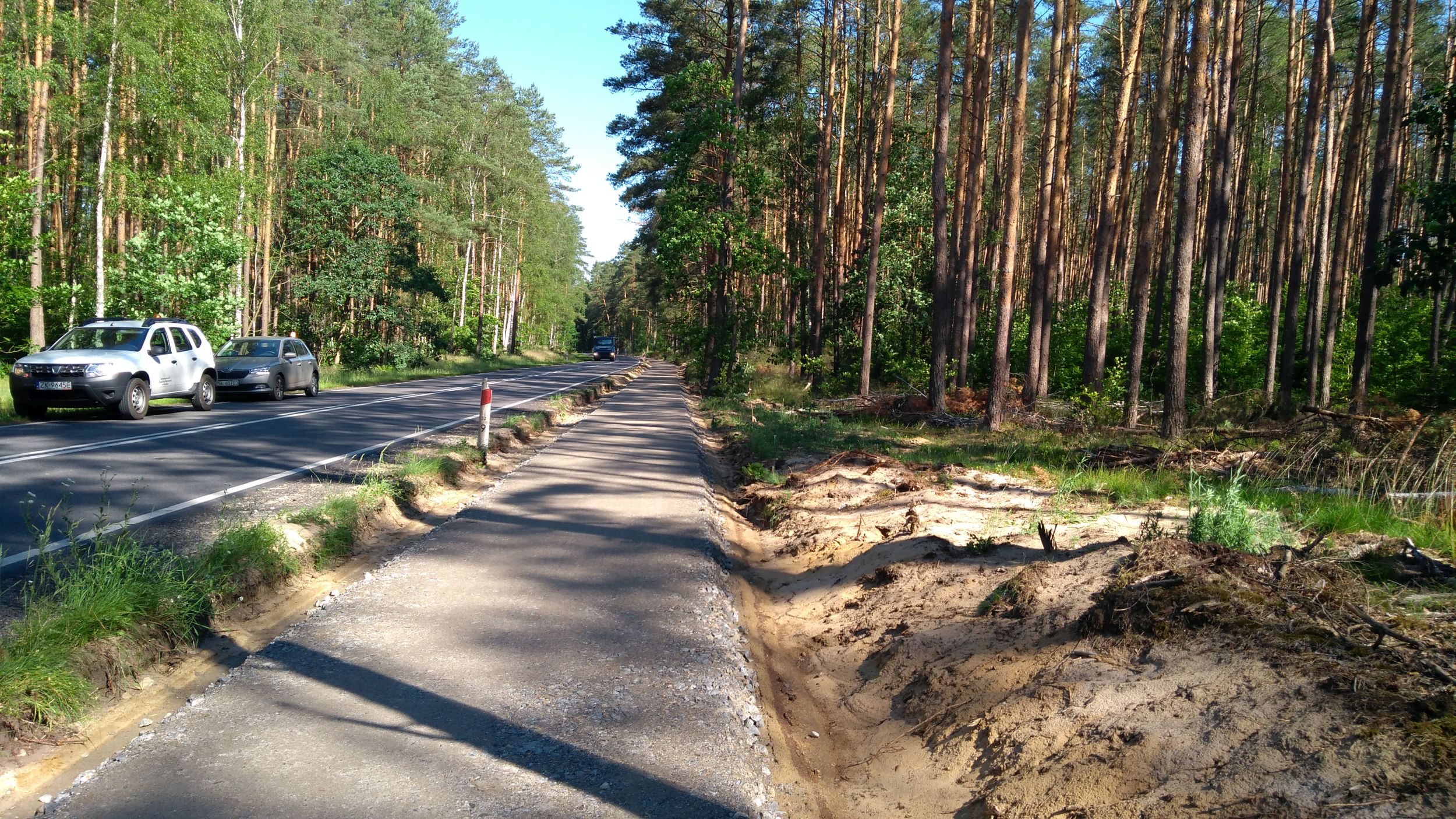

• korytowanie pod warstwy konstrukcyjne wzdłuż DW111;
• układanie podbudowy z kruszywa wzdłuż DW111;
• układanie warstw bitumicznych (wiążąca i ścieralna) wzdłuż DW111
• roboty brukarskie wzdłuż DW111;
• wykonanie ścieku korytkowego wzdłuż DW111;
• rozpoczęto prace związane z humusowaniem poboczy;
• rozpoczęto prace związane z miejscowym przełożeniem nawierzchni DW120
• wykonano podbudowę z kruszywa wzdłuż DW120
• układanie warstw bitumicznych(wiążąca i ścieralna) wzdłuż DW120
Informacje o stanie zaawansowania projektu na dzień 01.10.2022 r.:
W trzecim kwartale 2022 r. wykonano następujące roboty:
• korytowanie pod warstwy konstrukcyjne wzdłuż DW111,
• układanie podbudowy z kruszywa wzdłuż DW111,
• przebudowa przepustów pod DW 111,
• układanie warstw bitumicznych (wiążąca i ścieralna) wzdłuż DW111,
• wykonanie poszerzeń jezdni przed i za m. Kąty,
• kontynuowano roboty brukarskie wzdłuż DW111,
• kontynuowano prace związane z humusowaniem poboczy,
• zakończono prace związane z miejscowym przełożeniem nawierzchni DW120,
• rozpoczęto prace związane z montażem oznakowania pionowego – odcinki do oznakowania.
Informacje o stanie zaawansowania projektu na dzień 05.12.2022r.:
W czwartym kwartale 2022 r. wykonano następujące roboty:
• zakończono układanie podbudowy z kruszywa wzdłuż DW111,
• zakończono przebudowę przepustów pod DW 111,
• zakończono układanie warstw bitumicznych (wiążąca i ścieralna) wzdłuż DW111 oraz w m. Lubczyna,
• zakończono wykonanie poszerzeń jezdni przed i za m. Kąty,
• zakończono roboty brukarskie wzdłuż DW111,
• zakończono prace związane z humusowaniem poboczy,
• zakończono prace związane z montażem oznakowania pionowego oraz wykonaniem oznakowania poziomego,
• wykonano nasadzenia drzew.
