Tytuł projektu:
"Budowa obejścia Gryfic – połączenie dróg wojewódzkich nr 110 (ul. Niechorska) i nr 105 (ul. Piastów)"
Projekt współfinansowany przez Unię Europejską z Europejskiego Funduszu Rozwoju Regionalnego oraz budżetu państwa w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego na lata 2014 – 2020.
Cel projektu: Wyprowadzenie ruchu tranzytowego z centrum m. Gryfice
Planowane efekty: Budowa lub przebudowa dróg wojewódzkich
Beneficjent: Województwo Zachodniopomorskie.
Wartość całkowita projektu: 61 758 080 zł
Dofinansowanie z Europejskiego Funduszu Rozwoju Regionalnego: 46 159 897 zł
Dofinansowanie ze Środków Budżetu Państwa: 5 430 576 zł
Uczestnicy procesu inwestycyjnego:
Zamawiający: Województwo Zachodniopomorskie ul. Korsarzy 34, 70-540 Szczecin |
|
Wykonawca: |
|
Realizator umowy: Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie ul. Szczecińska 31, 75-122 Koszalin |
|
Zarządzający projektem: |
Informacje ogólne o umowie z Wykonawcą robót budowlanych:
• Data zawarcia umowy z Wykonawcą robót budowlanych – 18.12.2019 r.
• Wartość umowy z Wykonawcą robót budowlanych (brutto) – 53.882.115,81 zł
• Planowana data zakończenia umowy – 31.08.2021 r.
• Data przekazania placu budowy Wykonawcy robót – 17.12.2019 r.
Opis projektu:
Przedmiotem zamówienia jest budowa obejścia miasta Gryfice o długości około 4,4 km łączącego drogę wojewódzką nr 110 i 105.
Zakres robót budowlanych będzie obejmował:
• wykonanie po nowym śladzie odcinka drogi szer. 7m o nawierzchni bitumicznej,
• budowę dwóch skrzyżowań typu rondo przy DW 110 i DW 109,
• budowę skrzyżowania z drogą powiatową nr 3114Z i drogą wojewódzką nr 105,
• budowę wiaduktu drogowego nad linią PKP,
• budowę mostu nad rzeką Rega,
• lokalnie budowę ciągu pieszo-rowerowego o nawierzchni z kostki betonowej,
• budowę przepustów,
• budowę zbiorników odparowująco-rozsączających,
• budowę dróg dojazdowych do zbiorników odparowująco-rozsączających,
• budowę kanalizacji deszczowej,
• budowę oświetlenia drogowego,
• przebudowę infrastruktury telekomunikacyjnej, elektroenergetycznej, wodno-kanalizacyjnej,
• wykonanie oznakowania pionowego i poziomego,
Informacje o stanie zaawansowania projektu na dzień 01.04.2020:
W miesiącach styczeń-marzec wykonano następujące roboty:
• Roboty pomiarowe i przygotowawcze – 96%,
• Wycinka drzew – 80%,

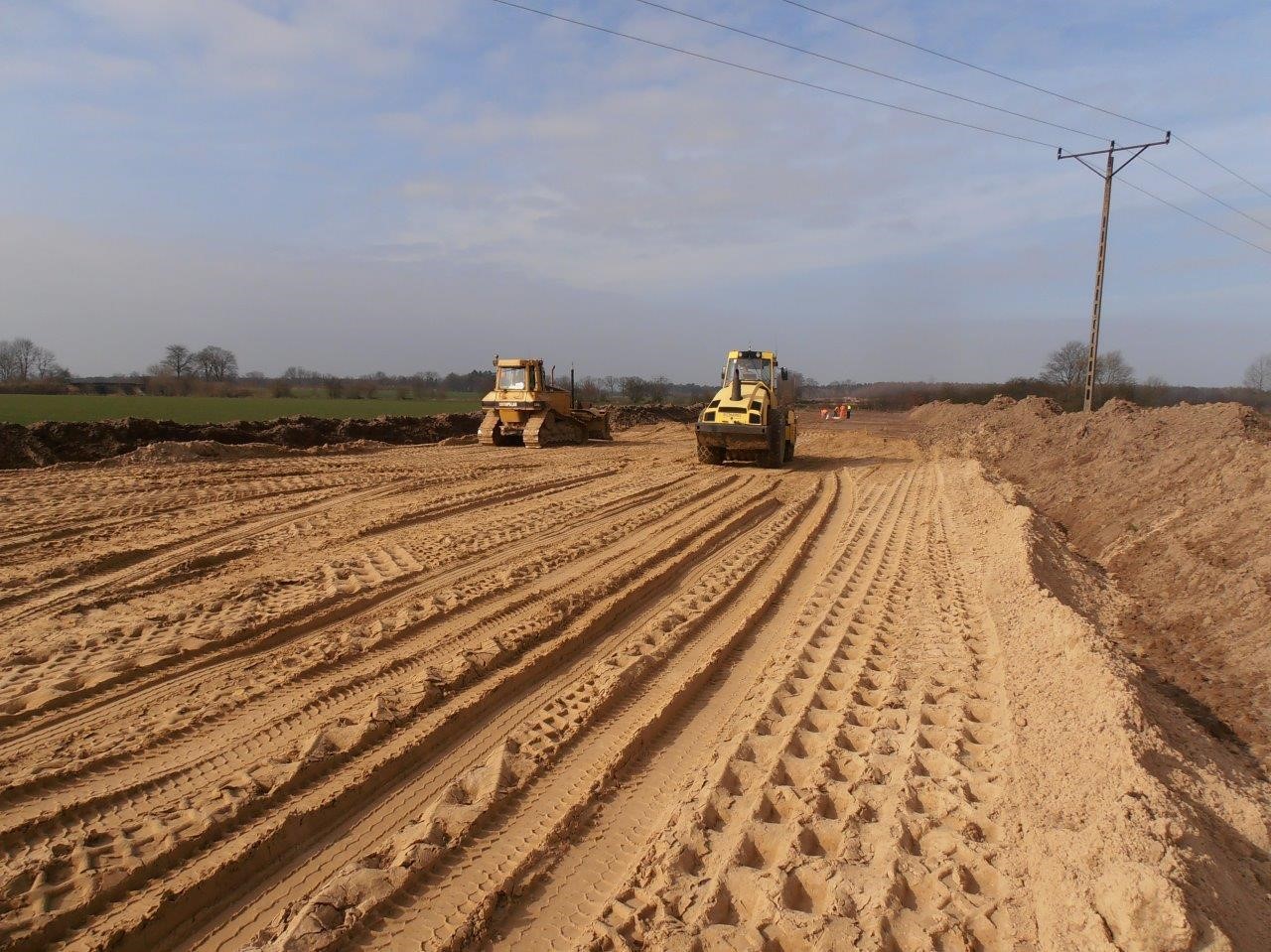

• Roboty ziemne – 13%,
• Usunięcie kolizji WN, SN i NN – 12%,
• Roboty melioracyjne – 93%.
Informacje o stanie zaawansowania projektu na dzień 01.07.2020:
W miesiącach kwiecień-czerwiec wykonano następujące roboty:
• Roboty pomiarowe i przygotowawcze – 100%,
• Wycinka drzew – 100%,
• Roboty ziemne – 65%,
• Odwodnienie – 90%,
• Zbiorniki – 33%,
• Usunięcie kolizji wod.-kan. – 100%,
• Usunięcie kolizji WN, SN i NN – 90%,
• Budowa kanalizacji deszczowej – 23%,
• Usunięcie kolizji teletechnicznych – 98%,
• Roboty melioracyjne – 100%,
• Most na rzece Rega – 12%.
Informacje o stanie zaawansowania projektu na dzień 01.10.2020:
W miesiącach lipiec-wrzesień wykonano następujące roboty:
• Roboty pomiarowe i przygotowawcze – 100%,
• Wycinka drzew – 100%,
• Roboty ziemne – 82%,
• Odwodnienie – 91%,
• Zbiorniki – 48%,
• Usunięcie kolizji wod.-kan. – 100%,
• Usunięcie kolizji WN, SN i NN – 96%,
• Budowa kanalizacji deszczowej – 26%,
• Usunięcie kolizji teletechnicznych – 100%,
• Roboty melioracyjne – 100%,
• Most na rzece Rega – 22%,
• Wiadukt nad linią kolejową – 23%.
Informacje o stanie zaawansowania projektu na dzień 01.01.2021:
W miesiącach październik-grudzień wykonano następujące roboty:
• Roboty pomiarowe i przygotowawcze – 100%,
• Wycinka drzew – 100%,
• Roboty ziemne – 95%,
• Odwodnienie – 91%,
• Zbiorniki – 85%,
• Jezdnia – 52%,
• Oznakowanie stałe – 0,5%,
• Roboty wykończeniowe – 43%,
• Usunięcie kolizji wod.-kan. – 100%,
• Usunięcie kolizji WN, SN i NN – 100%,
• Budowa kanalizacji deszczowej – 35%,
• Usunięcie kolizji teletechnicznych – 100%,
• Roboty melioracyjne – 100%,
• Oświetlenie i zasilanie – 28%,
• Most na rzece Rega – 82%,
• Wiadukt nad linią kolejową – 48%.
Informacje o stanie zaawansowania projektu na dzień 01.04.2021:
W miesiącach styczeń-marzec wykonano następujące roboty:
• Roboty pomiarowe i przygotowawcze – 100%,
• Wycinka drzew – 100%,
• Roboty ziemne – 95%,
• Odwodnienie – 92%,
• Zbiorniki – 100%,
• Jezdnia – 56%,
• Oznakowanie stałe – 0,5%,
• Roboty wykończeniowe – 46%,
• Usunięcie kolizji wod.-kan. – 100%,
• Usunięcie kolizji WN, SN i NN – 100%,
• Budowa kanalizacji deszczowej – 95%,
• Usunięcie kolizji teletechnicznych – 100%,
• Roboty melioracyjne – 100%,
• Oświetlenie i zasilanie – 100%,
• Most na rzece Rega – 85%,
• Wiadukt nad linią kolejową – 60%.
Informacje o stanie zaawansowania projektu na dzień 01.07.2021:
W miesiącach kwiecień-czerwiec wykonano następujące roboty:
• Roboty pomiarowe i przygotowawcze – 100%,
• Wycinka drzew – 100%,
• Roboty ziemne – 99%,
• Odwodnienie – 100%,
• Zbiorniki – 100%,
• Jezdnia – 100%,
• Oznakowanie stałe – 95%,
• Roboty wykończeniowe – 80%,
• Usunięcie kolizji wod.-kan. – 100%,
• Usunięcie kolizji WN, SN i NN – 100%,
• Budowa kanalizacji deszczowej – 100%,
• Usunięcie kolizji teletechnicznych – 100%,
• Roboty melioracyjne – 100%,
• Oświetlenie i zasilanie – 100%,
• Most na rzece Rega – 96%,
• Wiadukt nad linią kolejową – 100%.
