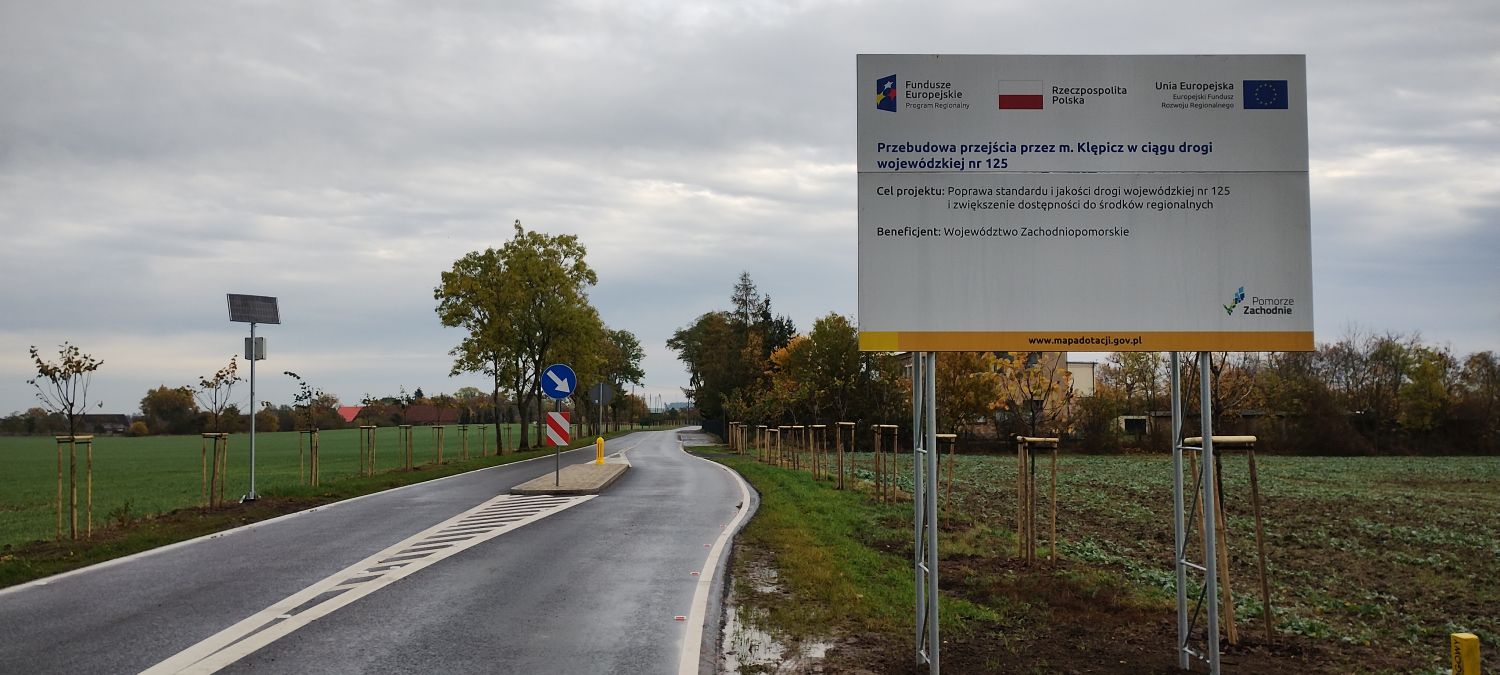

Przebudowa przejścia przez m. Klępicz w ciągu drogi wojewódzkiej nr 125



Tytuł projektu:

"Przebudowa przejścia przez m. Klępicz w ciągu drogi wojewódzkiej nr 125"


Projekt współfinansowany przez Unię Europejską z Europejskiego Funduszu Rozwoju Regionalnego w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego 2014 – 2020.

Beneficjent: Województwo Zachodniopomorskie
Wartość całkowita projektu: 12.733.688 zł
Kwalifikowalne wydatki projektu: 10.954.414 zł
Dofinansowanie z Europejskiego Funduszu Rozwoju Regionalnego: 9.313.252 zł


Uczestnicy procesu inwestycyjnego:

Zamawiający:
Województwo Zachodniopomorskie
ul. Korsarzy 34, 70-540 Szczecin



Wykonawca:
MALDROBUD Sp. z o.o. Sp. K.,
ul. Królewiecka 43, 74-300 Myślibórz


Realizator umowy:
Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie
ul. Szczecińska 31, 75-122 Koszalin

Zarządzający projektem:
Komplet Inwest Granops Prażanowski sp.k.
ul. Małorolnych 25
66-400 Gorzów Wlkp.



Artykuł z dnia: 2022-07-25 13:46

Informacje ogólne o umowie z Wykonawcą robót budowlanych:

  • data zawarcia umowy z Wykonawcą robót budowlanych – 31.05.2022 r.
  • wartość umowy z Wykonawcą robót budowlanych (brutto) – 9 565 669,58 zł
  • planowana data zakończenia umowy (wraz z Aneksem) - 26.04.2023 r.
  • data przekazania placu budowy Wykonawcy robót - 13.06.2022 r.

Opis projektu:

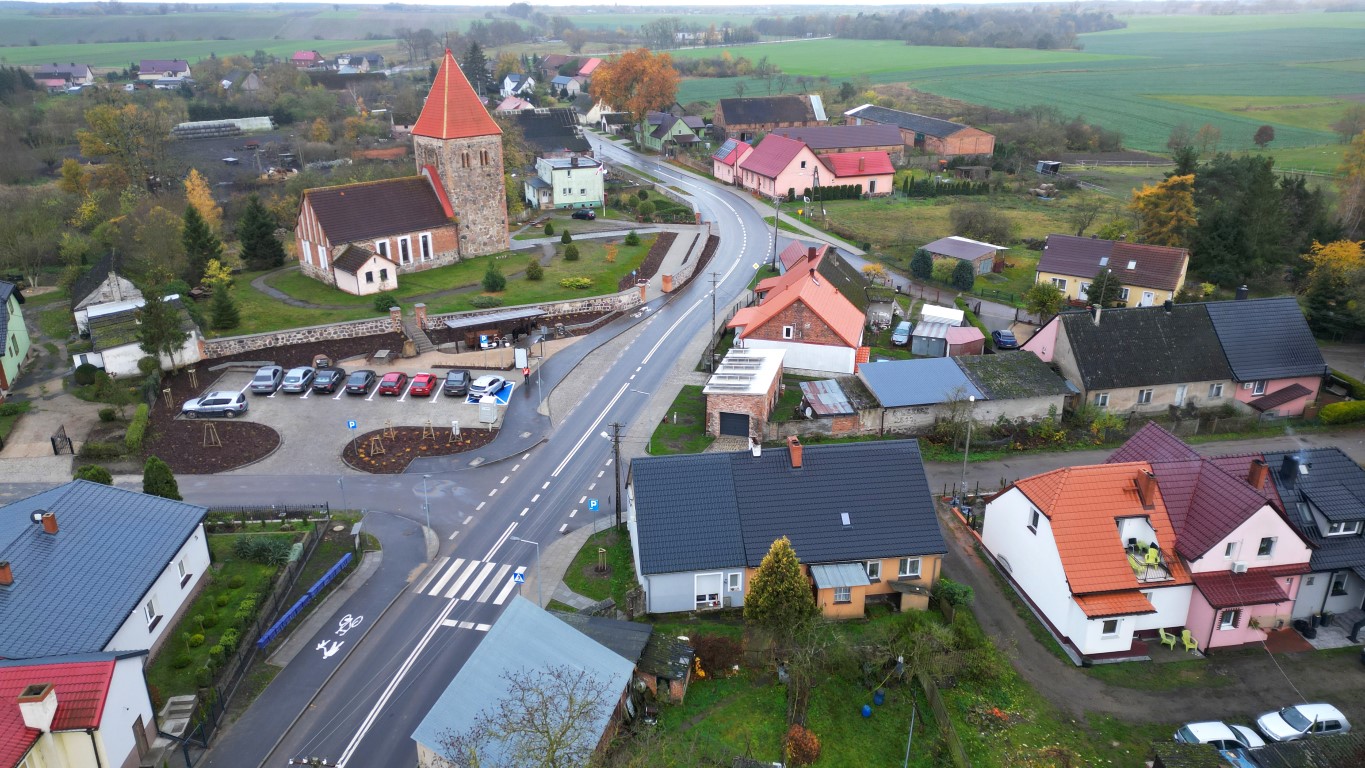

Przedmiotem zamówienia jest przebudowa przejścia przez m. Klępicz o długości 1,18km.

Zakres robót budowlanych będzie obejmował:

  • wycinkę krzewów kolidujących z projektowaną inwestycją,
  • usunięcie karczy,
  • wykonanie robót rozbiórkowych,
  • wykonanie poszerzeń jezdni,
  • wykonanie robót nawierzchniowych na drodze wojewódzkiej (wykonanie warstwy wyrównawczej z BA, warstwy wiążącej z BA oraz warstwy ścieralnej z SMA),
  • budowę chodników, ciągów pieszo – rowerowych,
  • budowę elementów spowalniających ruch,
  • budowę oświetlenia ulicznego (doświetlenia przejść dla pieszych i oświetlenie placu rekreacyjnego),
  • budowę parkingu/placu rekreacyjnego,
  • przesunięcie i renowację muru kamiennego,
  • przebudowę sieci elektroenergetycznych,
  • przebudowę linii telekomunikacyjnych,
  • przebudowę wodociągu,

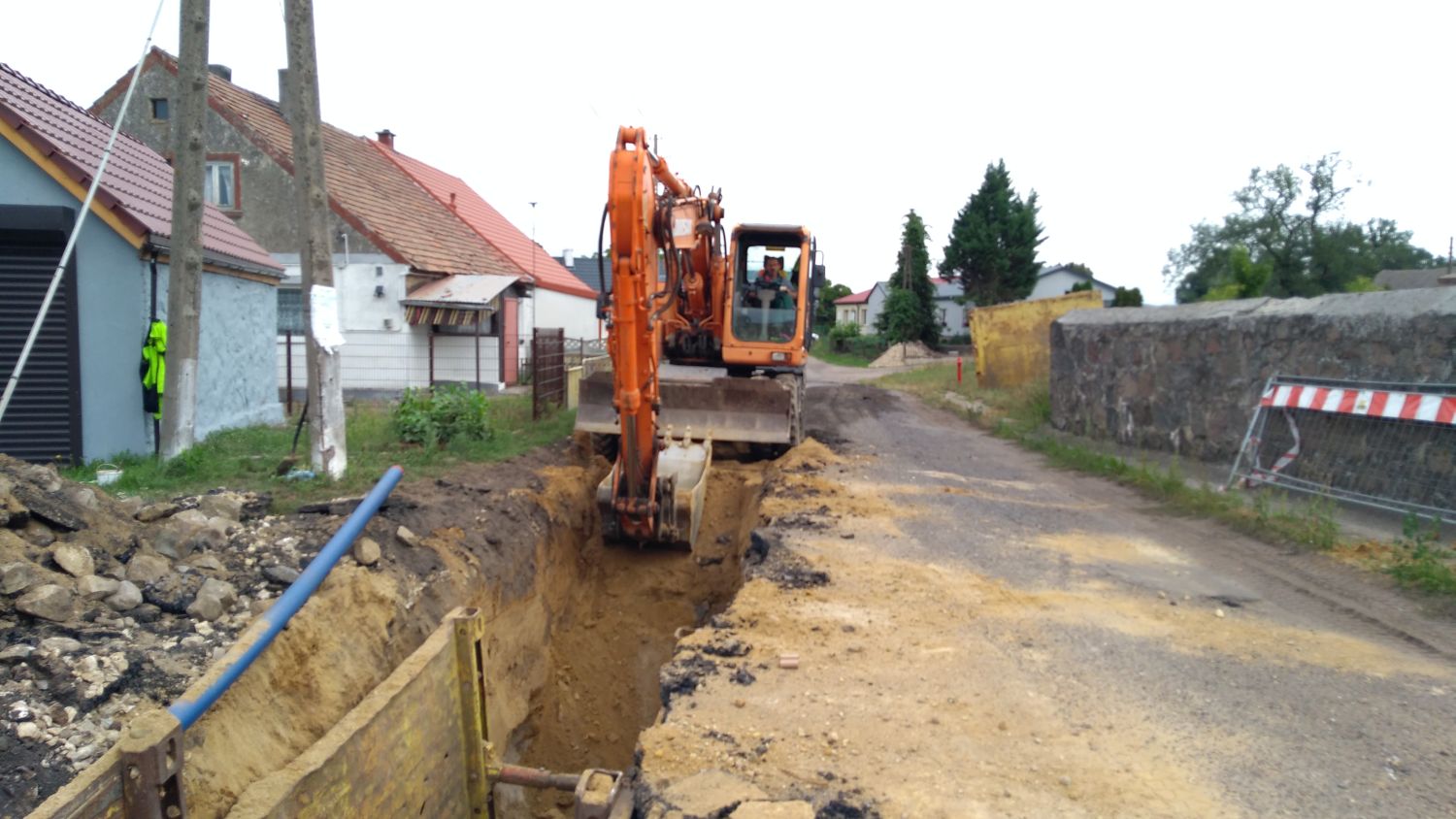

  • budowę kanalizacji deszczowej,
  • sadzenie drzew,
  • wykonanie oznakowania pionowego i poziomego.

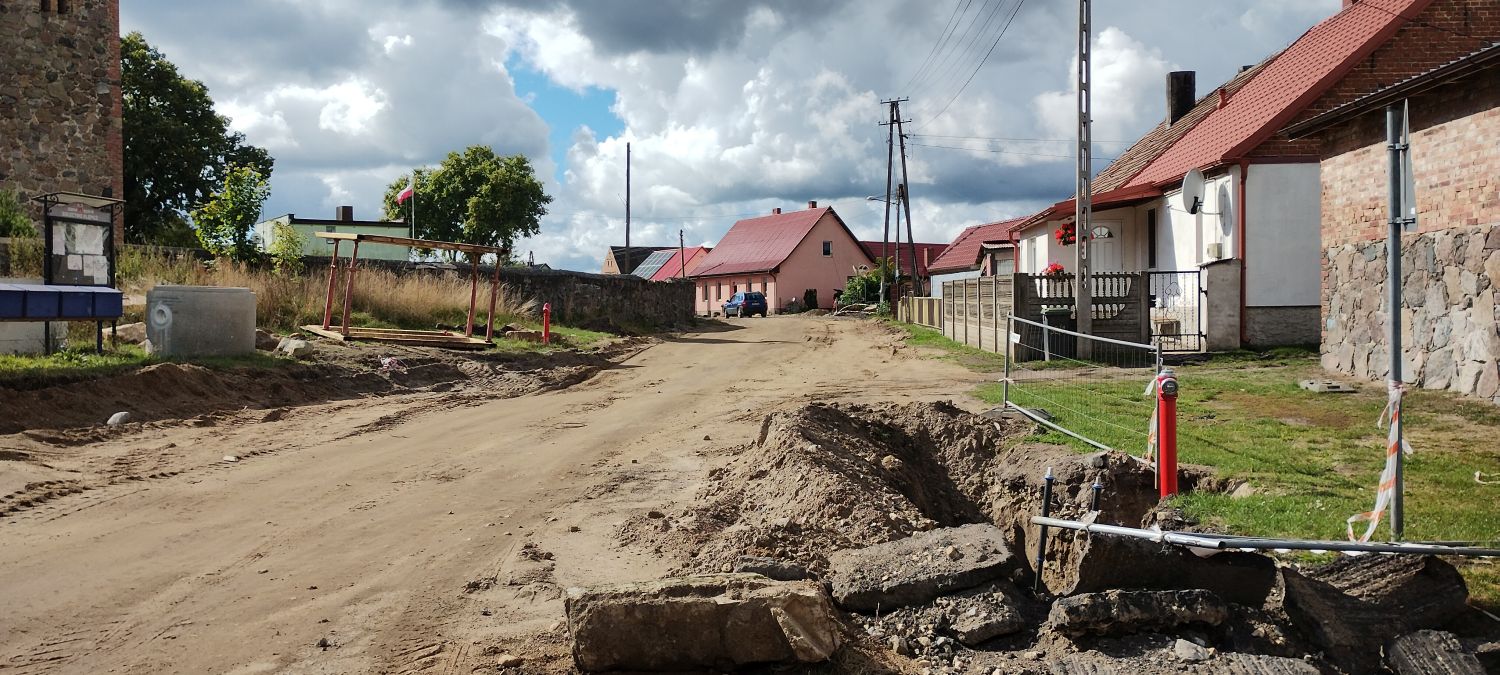

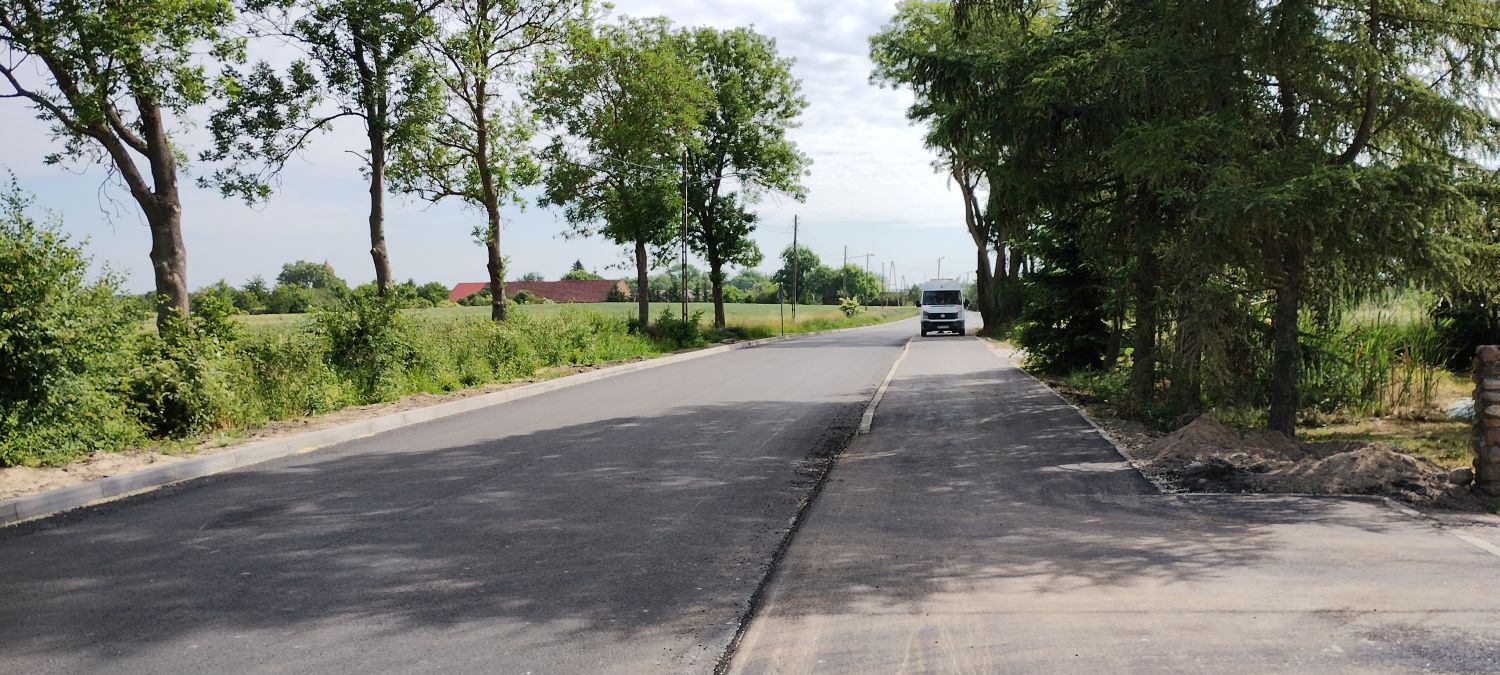

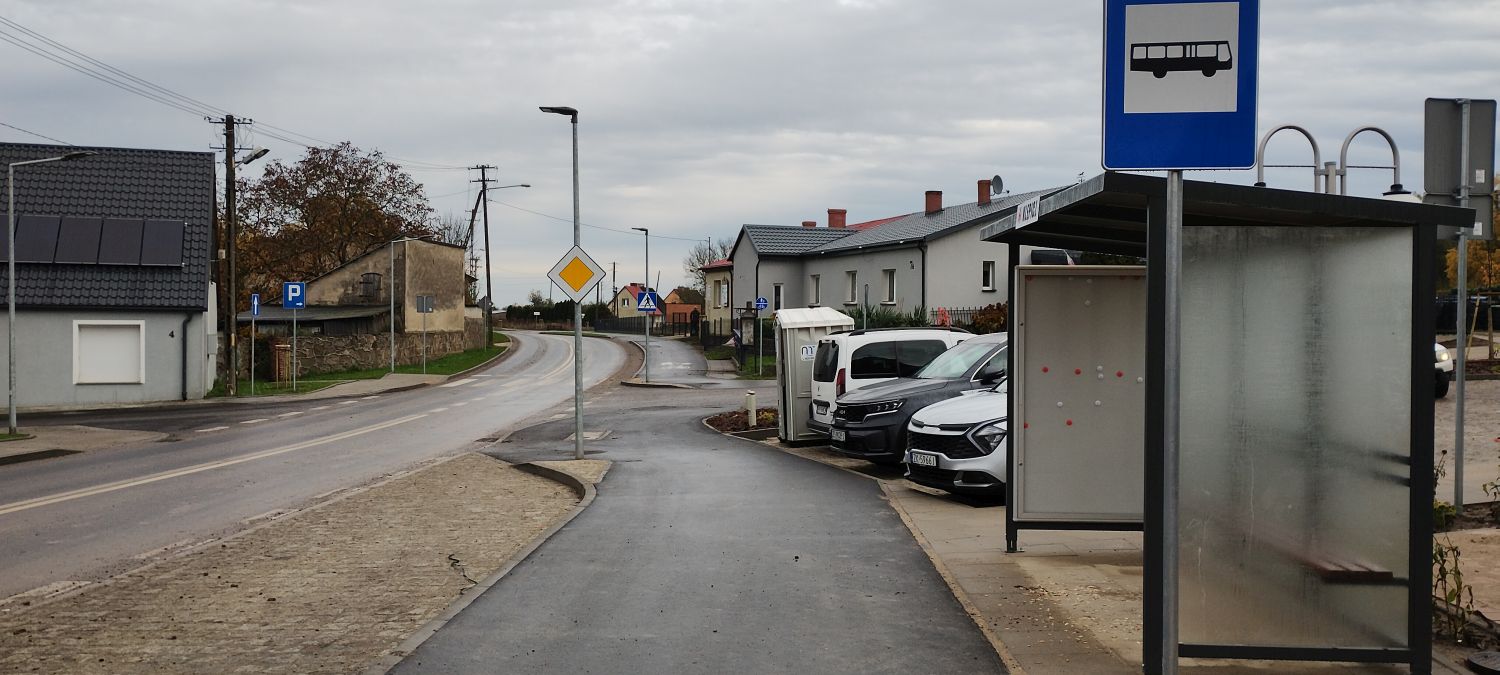

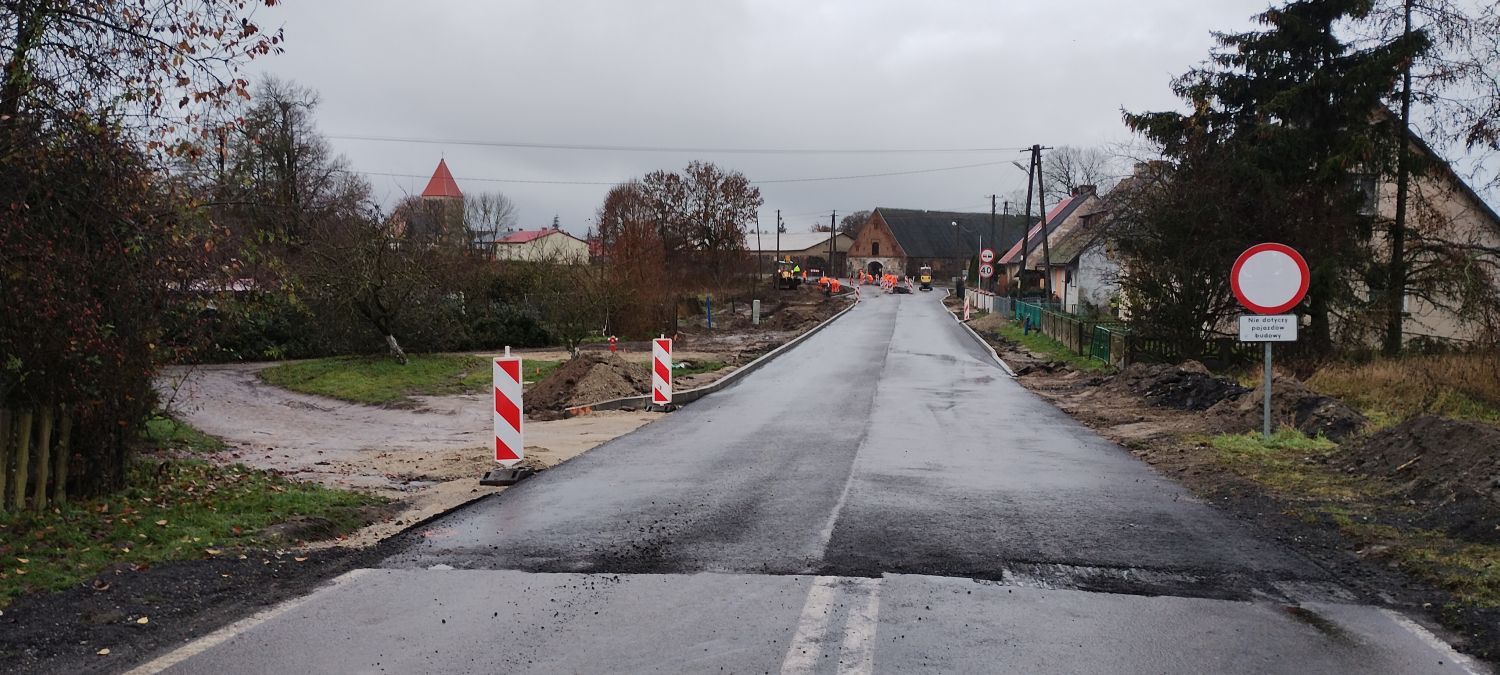

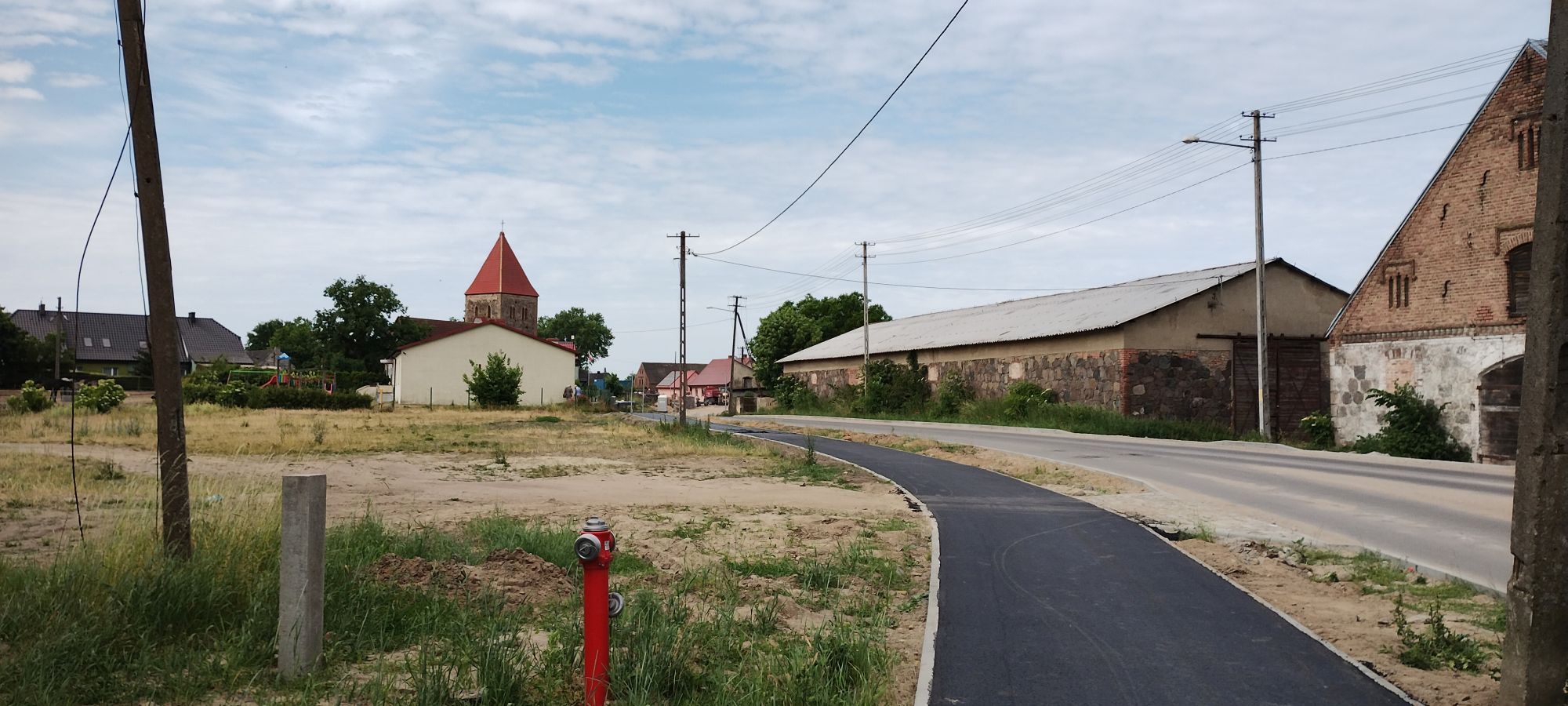

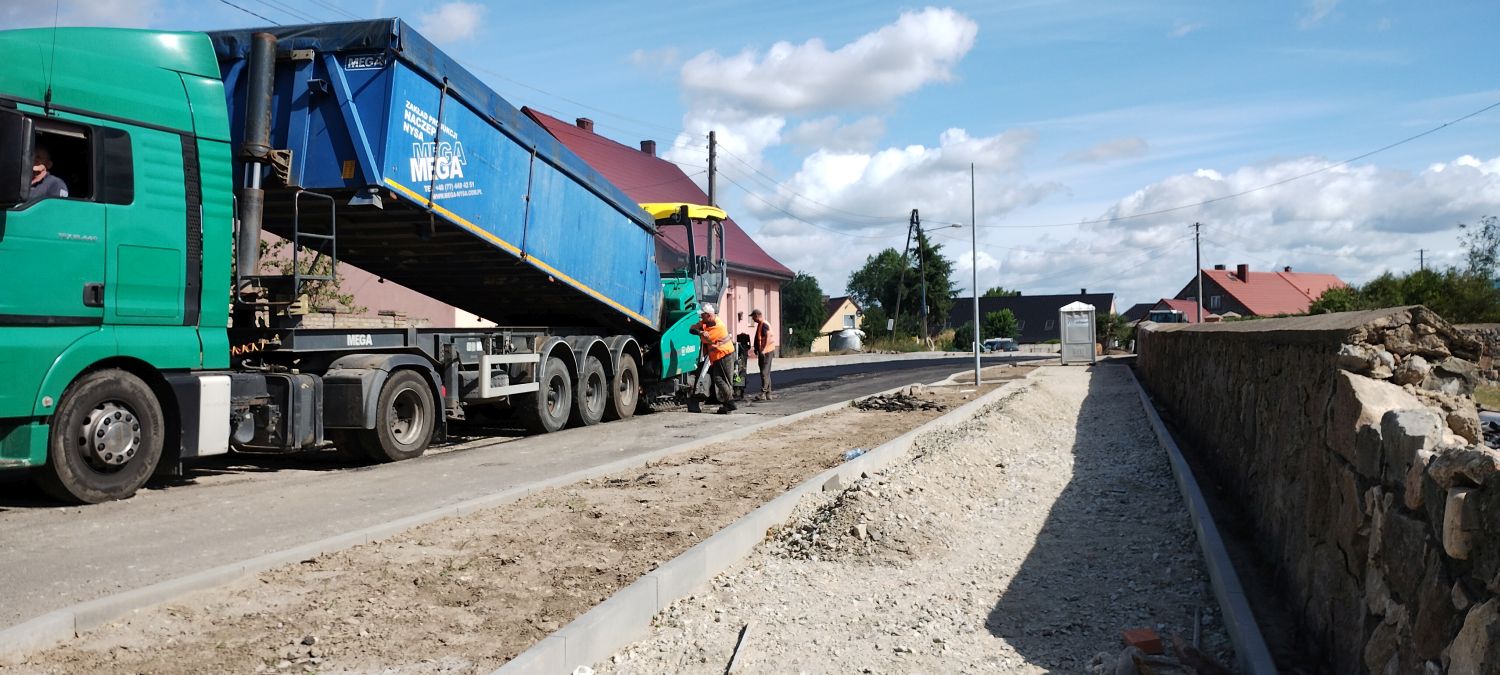

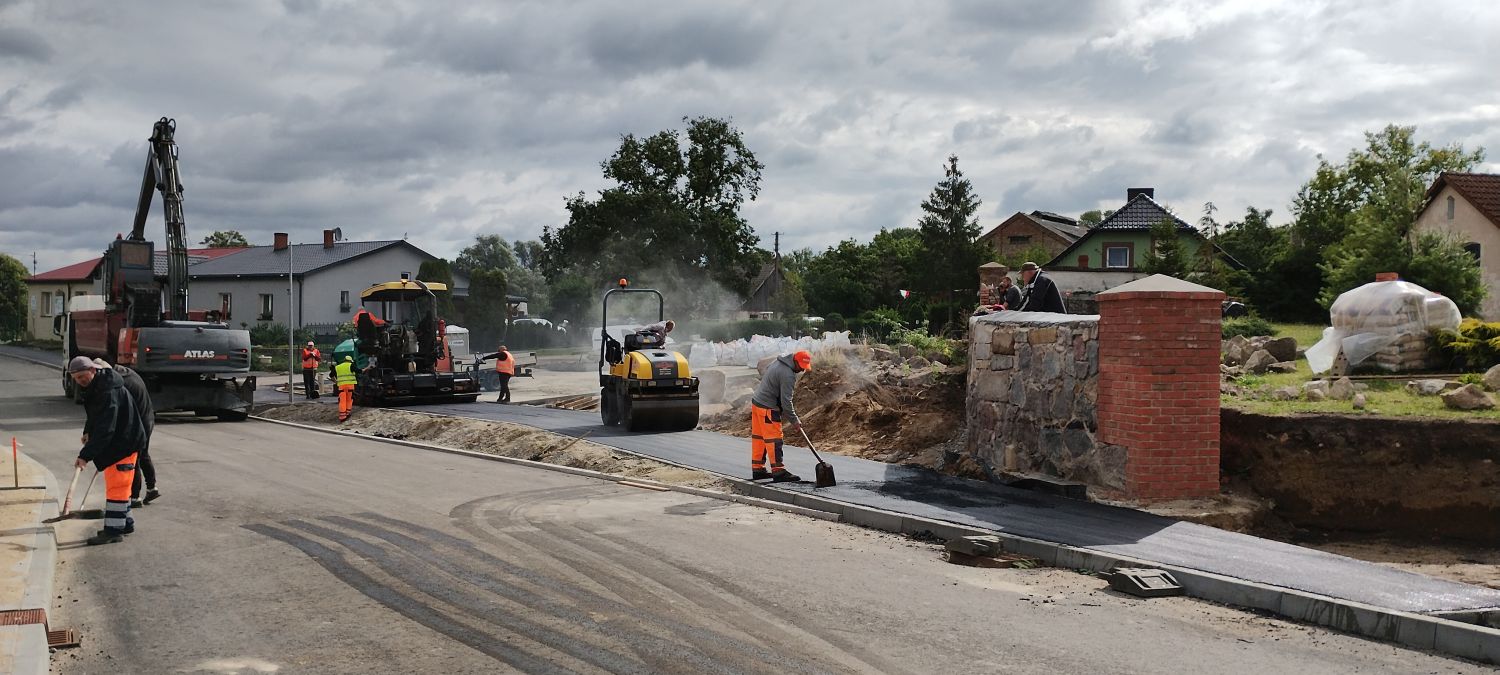

Stan istniejący, na dzień przekazania placu budowy 13.06 2022r.:

Informacje o stanie zaawansowania projektu na dzień 01.10.2022r.:

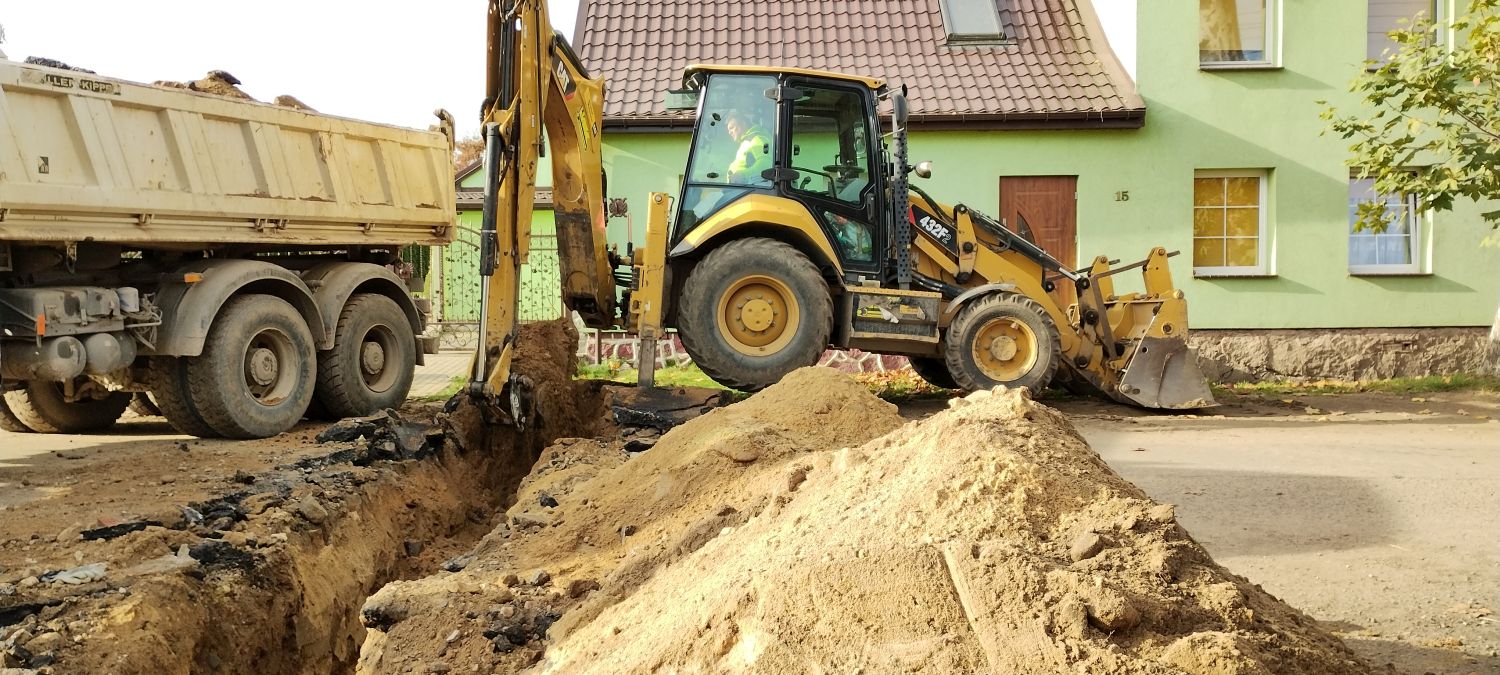

W trzecim kwartale 2022r. wykonano następujące roboty:

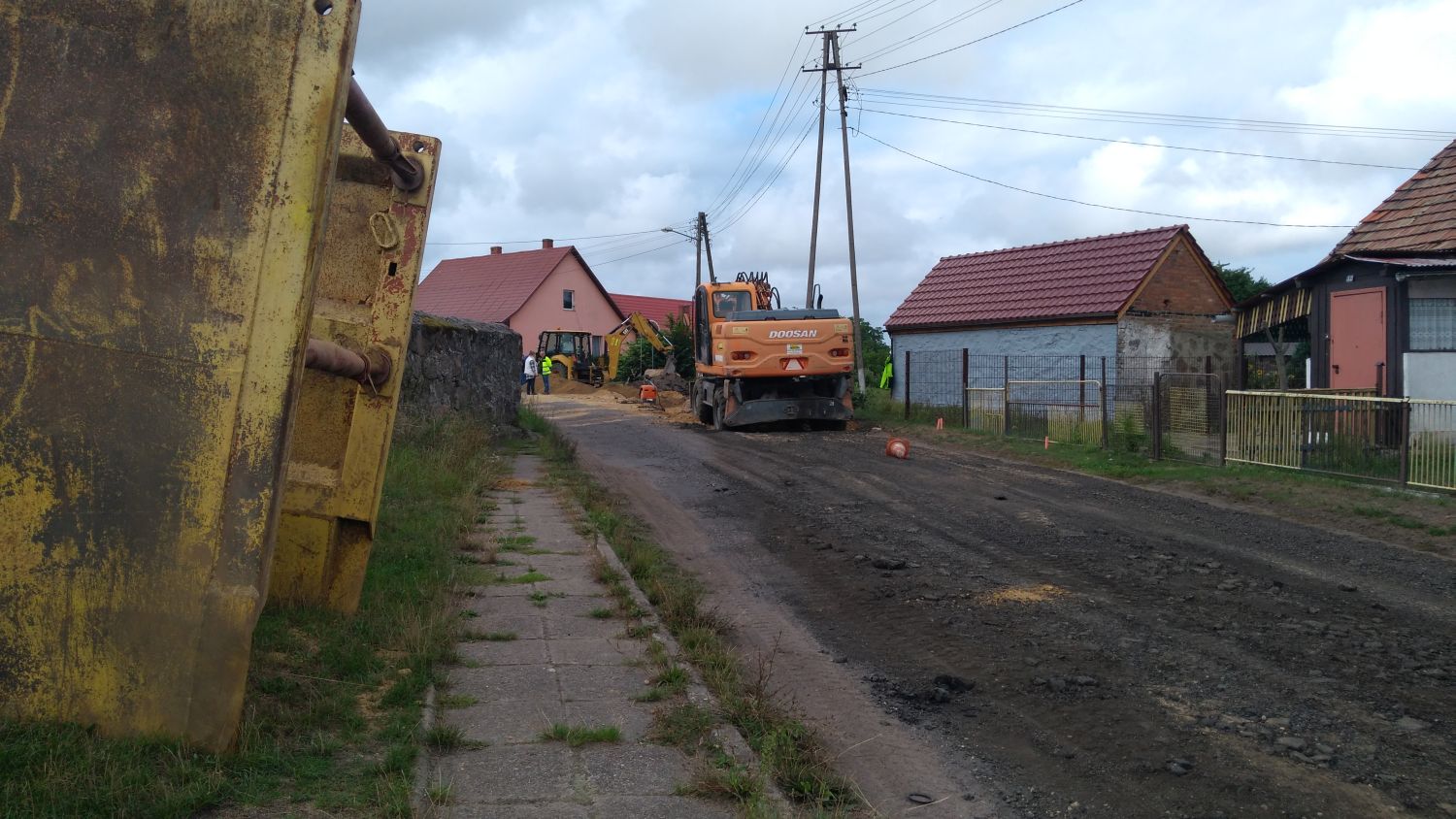

•    prace geodezyjne,
•    prace rozbiórkowe (ogrodzenia i nawierzchnie),

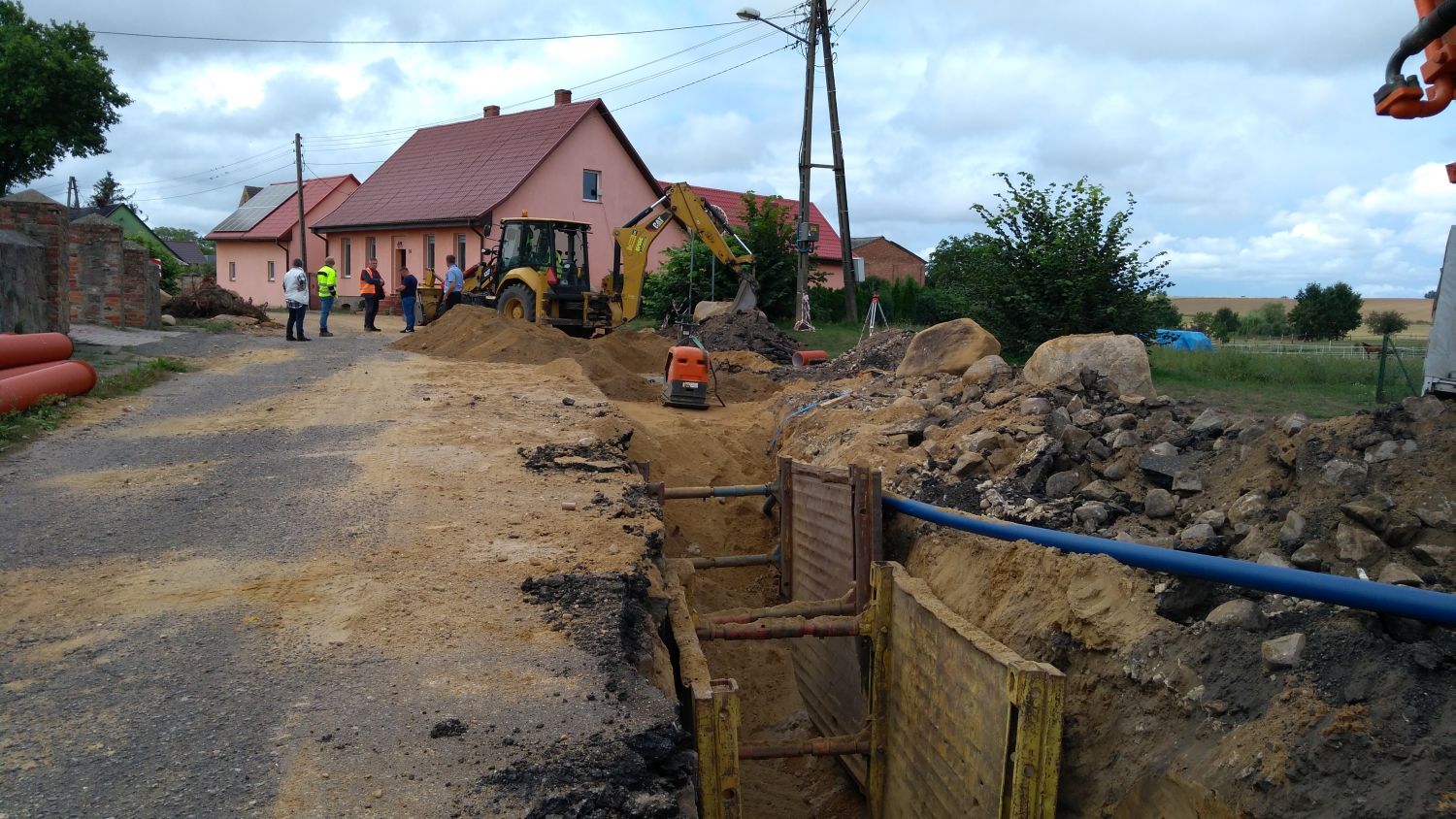

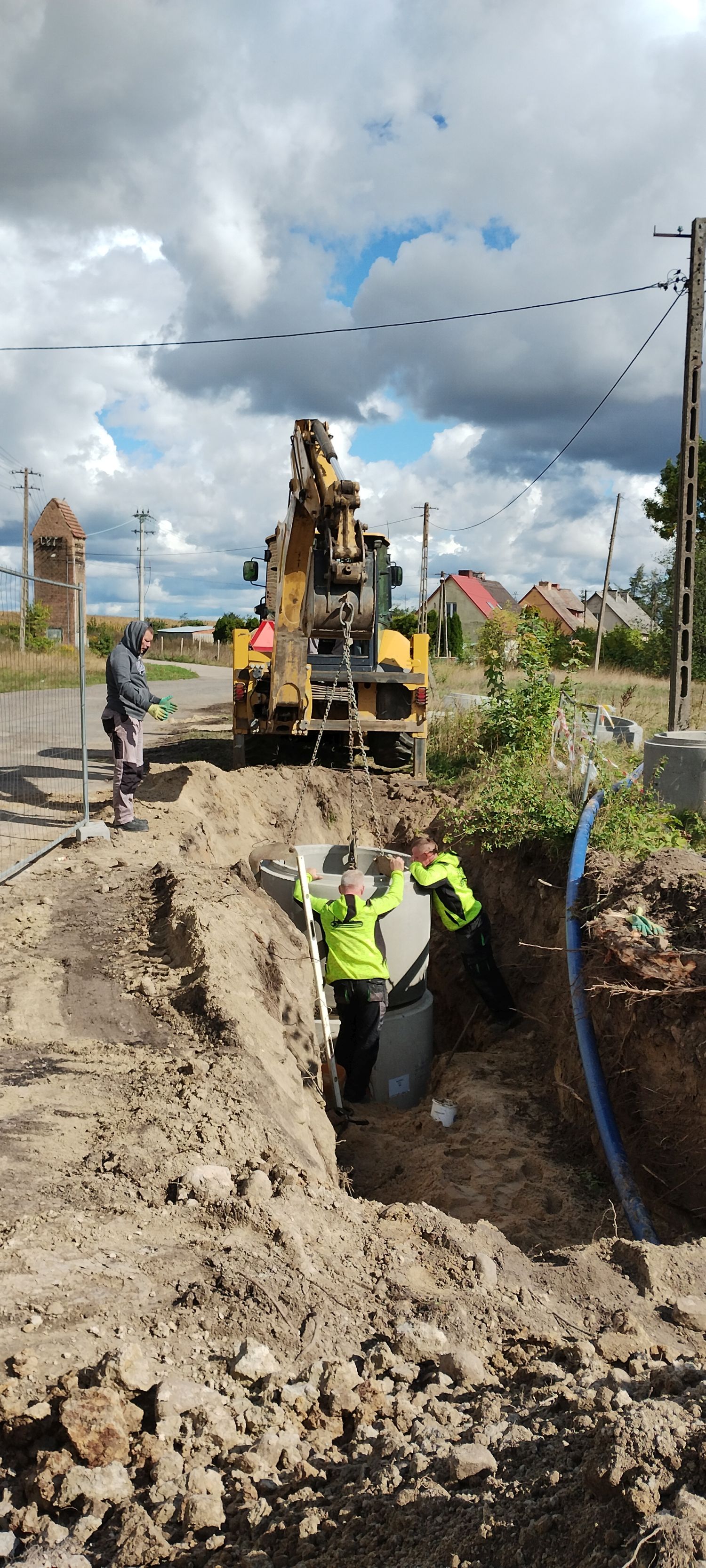

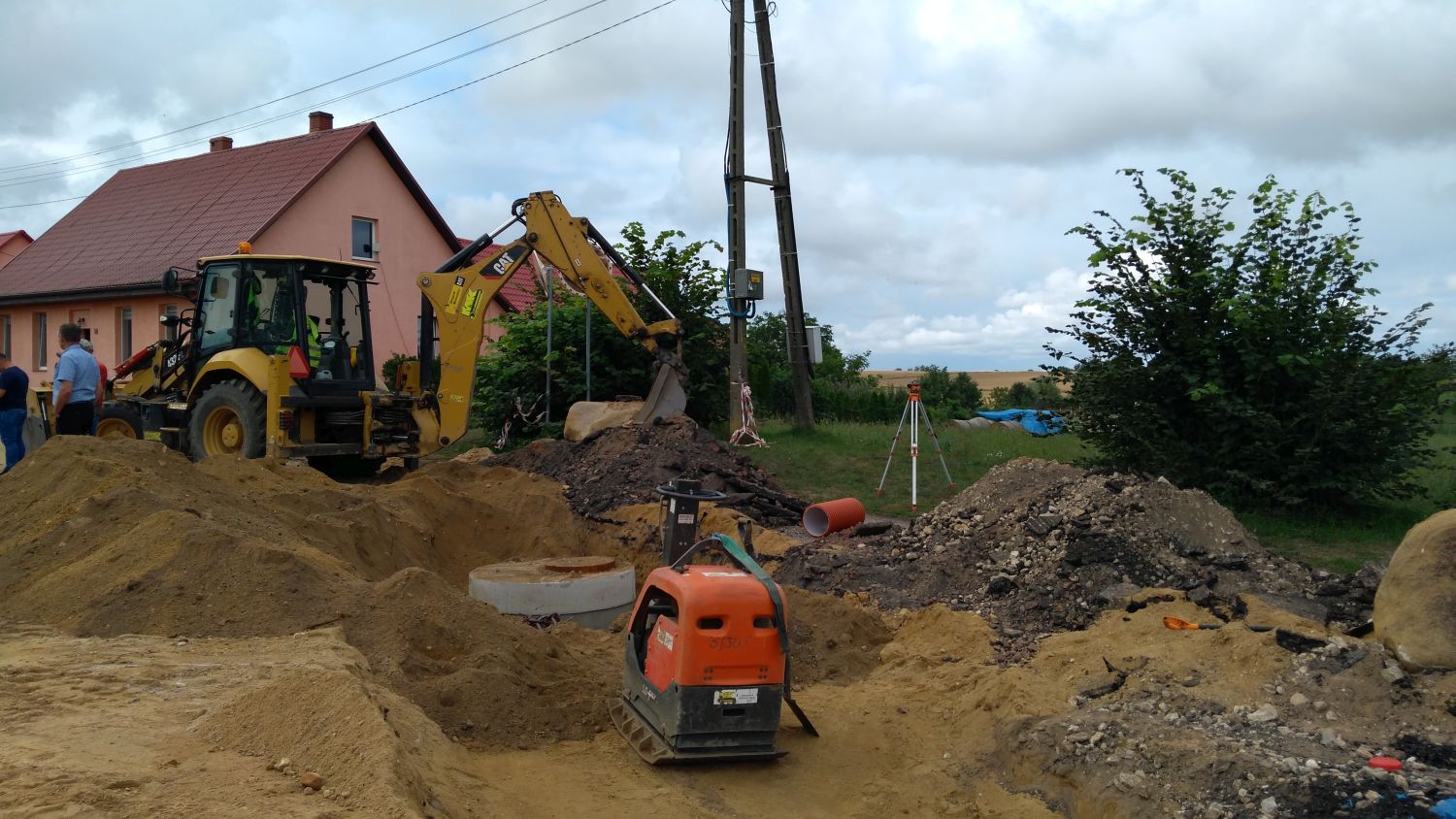

•    budowa kanalizacji deszczowej,
•    przebudowa wodociągu.

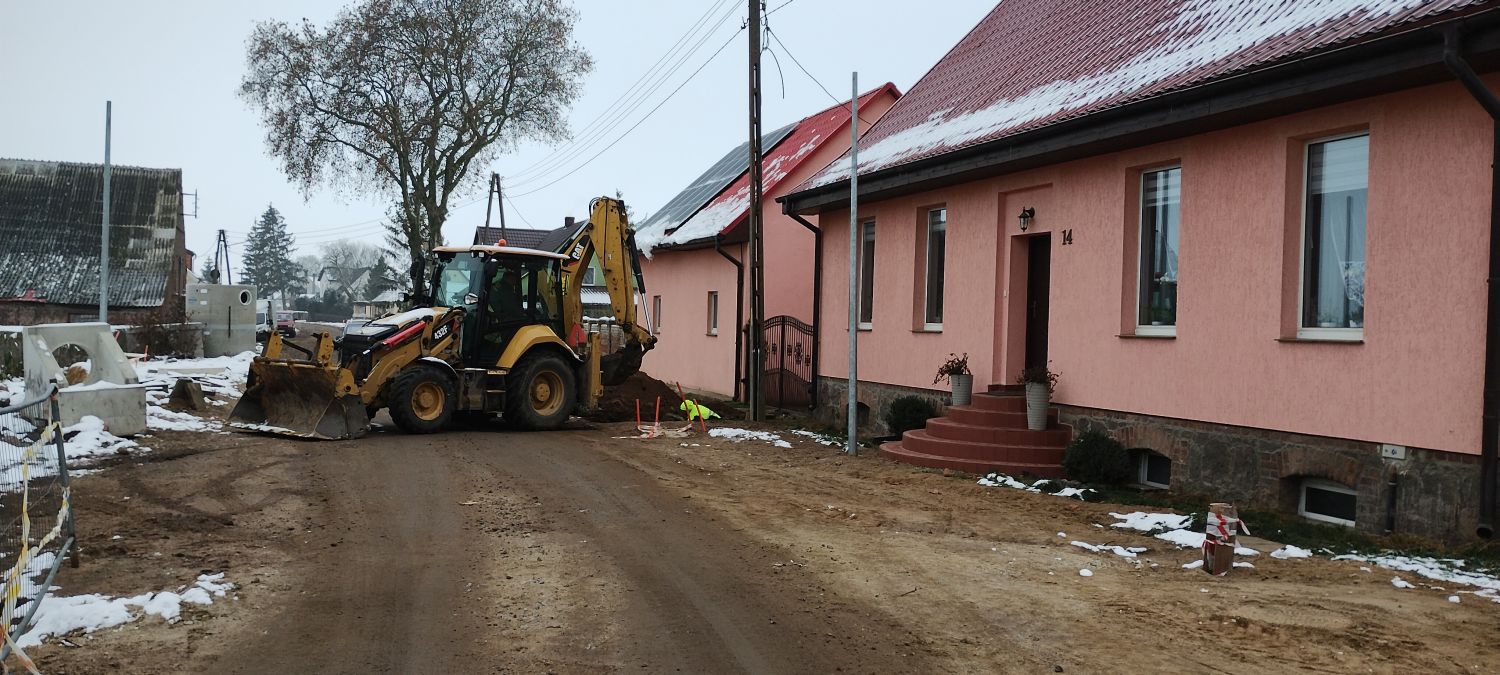

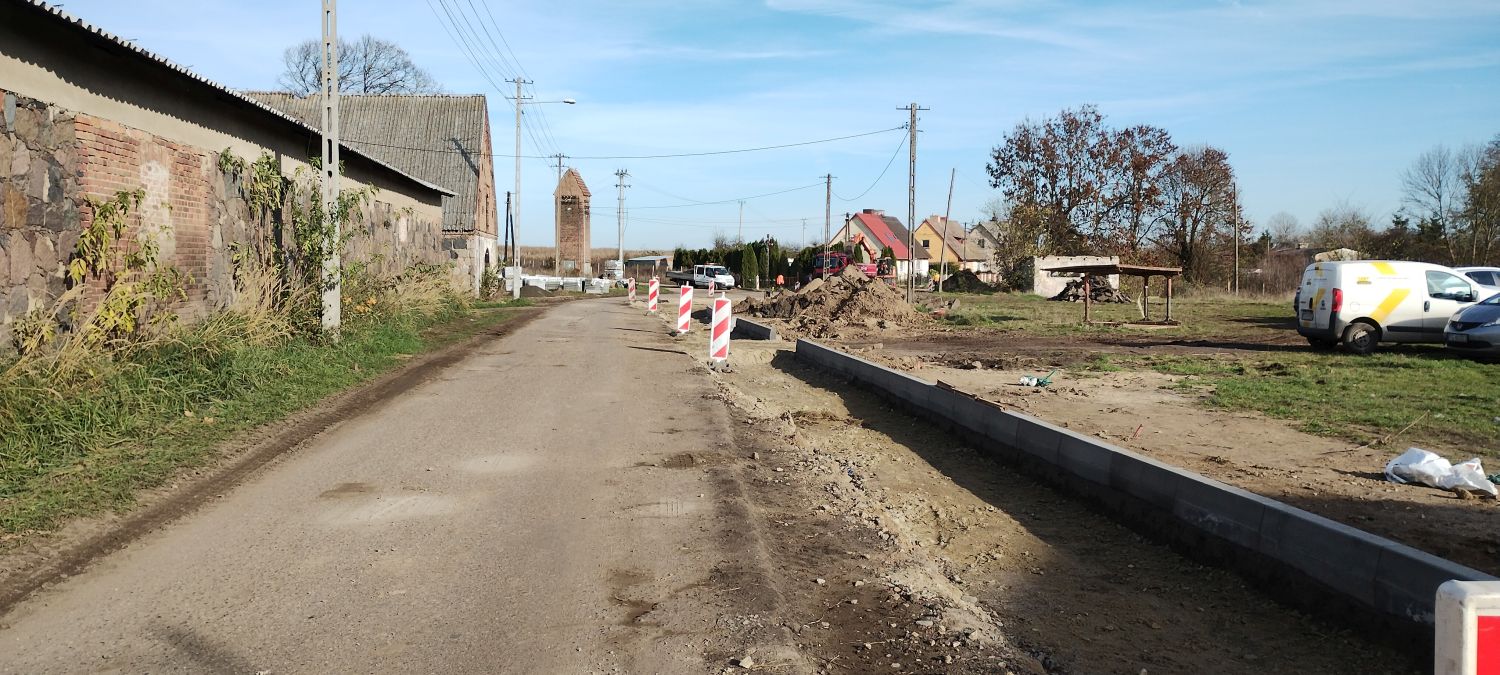

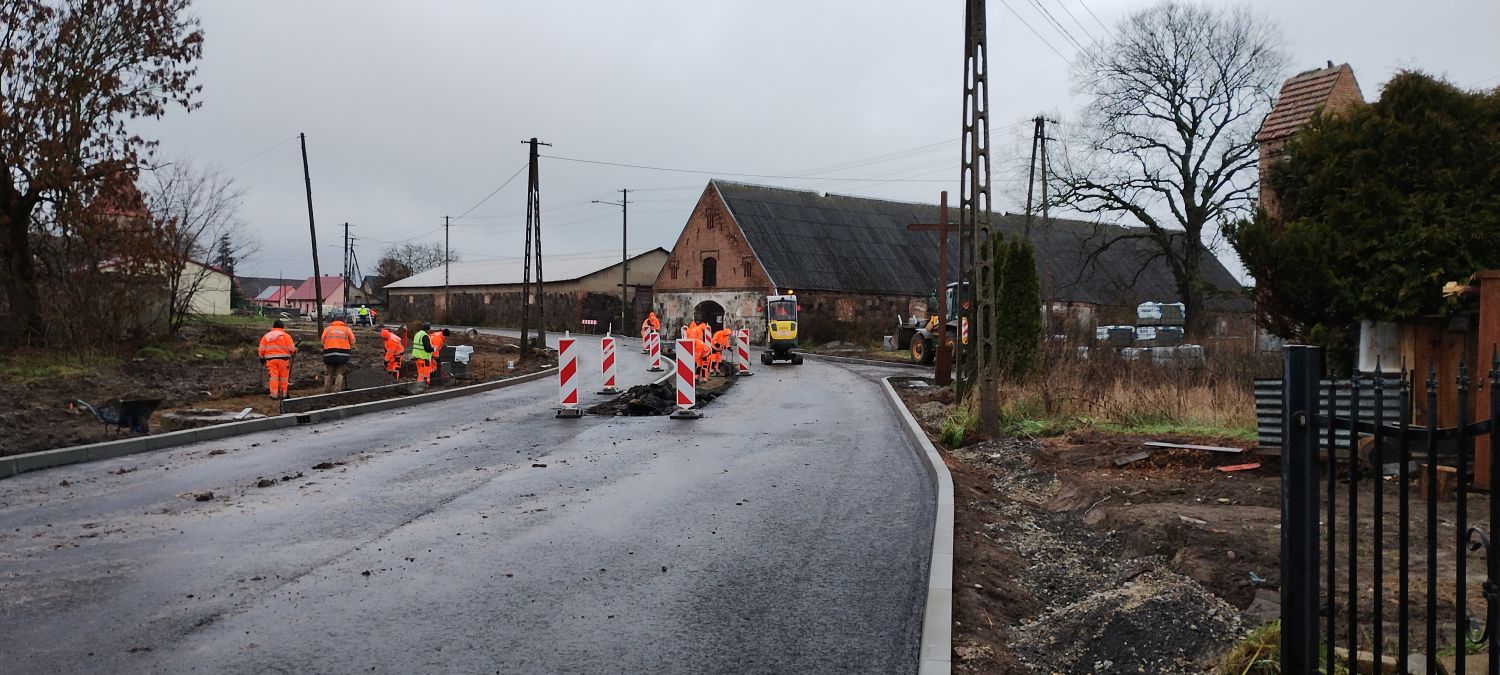

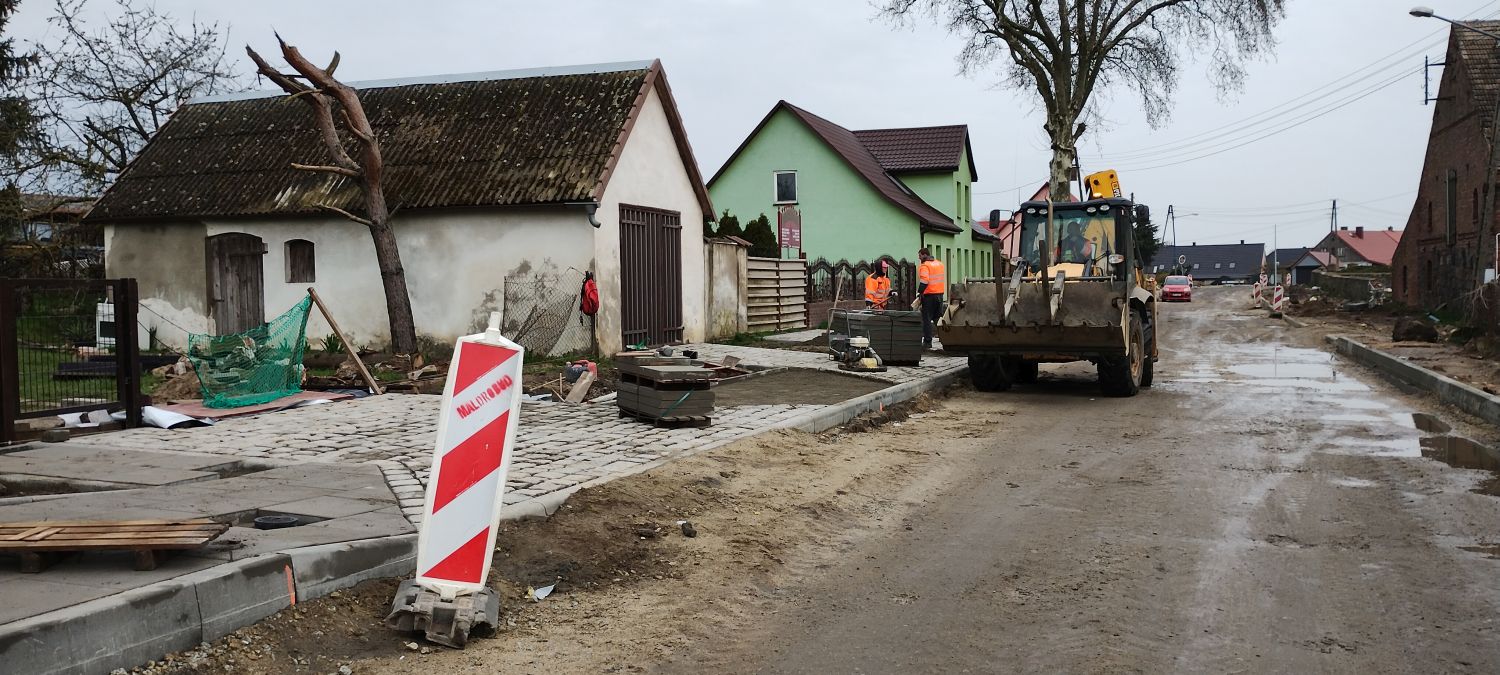

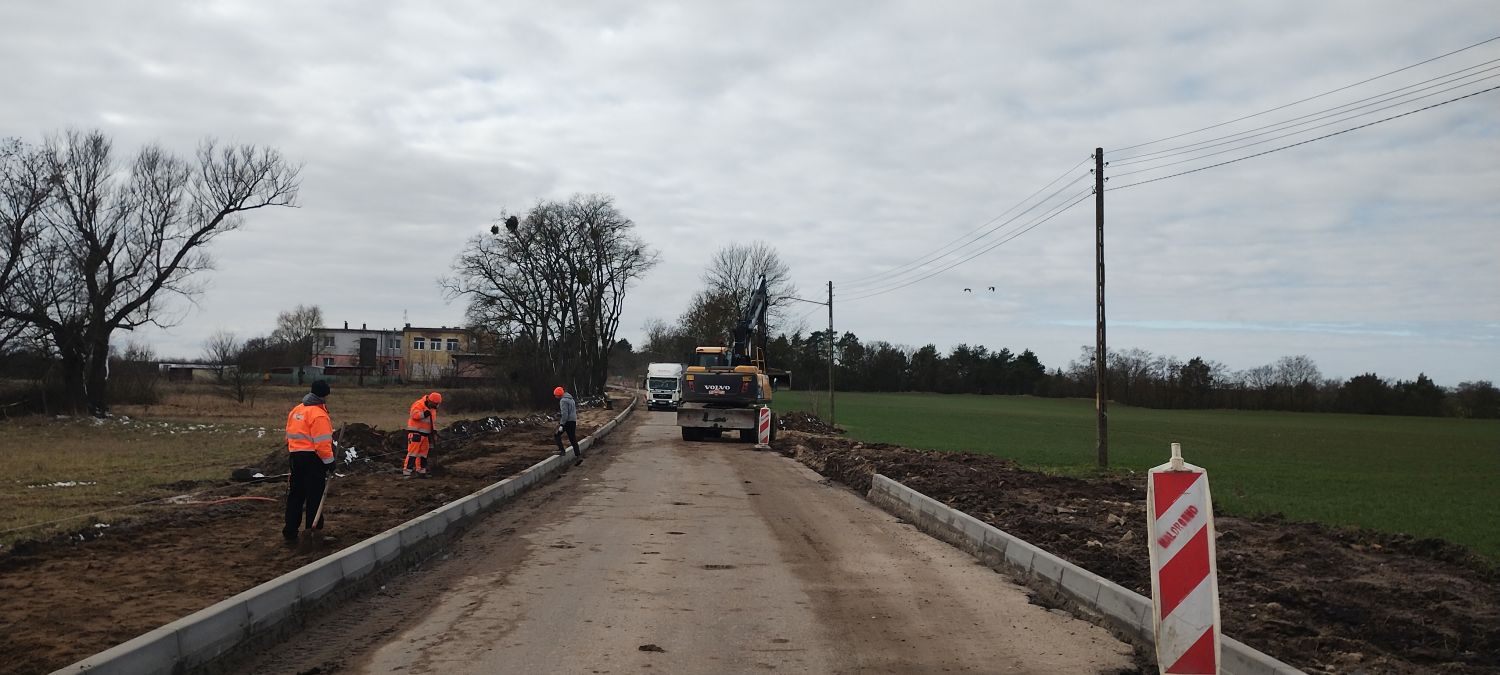

Informacje o stanie zaawansowania projektu na dzień 02.01.2023r.:

W czwartym kwartale 2022r. wykonano następujące roboty:
•    kontynuowano budowę kanalizacji deszczowej,
•    kontynuowano przebudowę wodociągu,

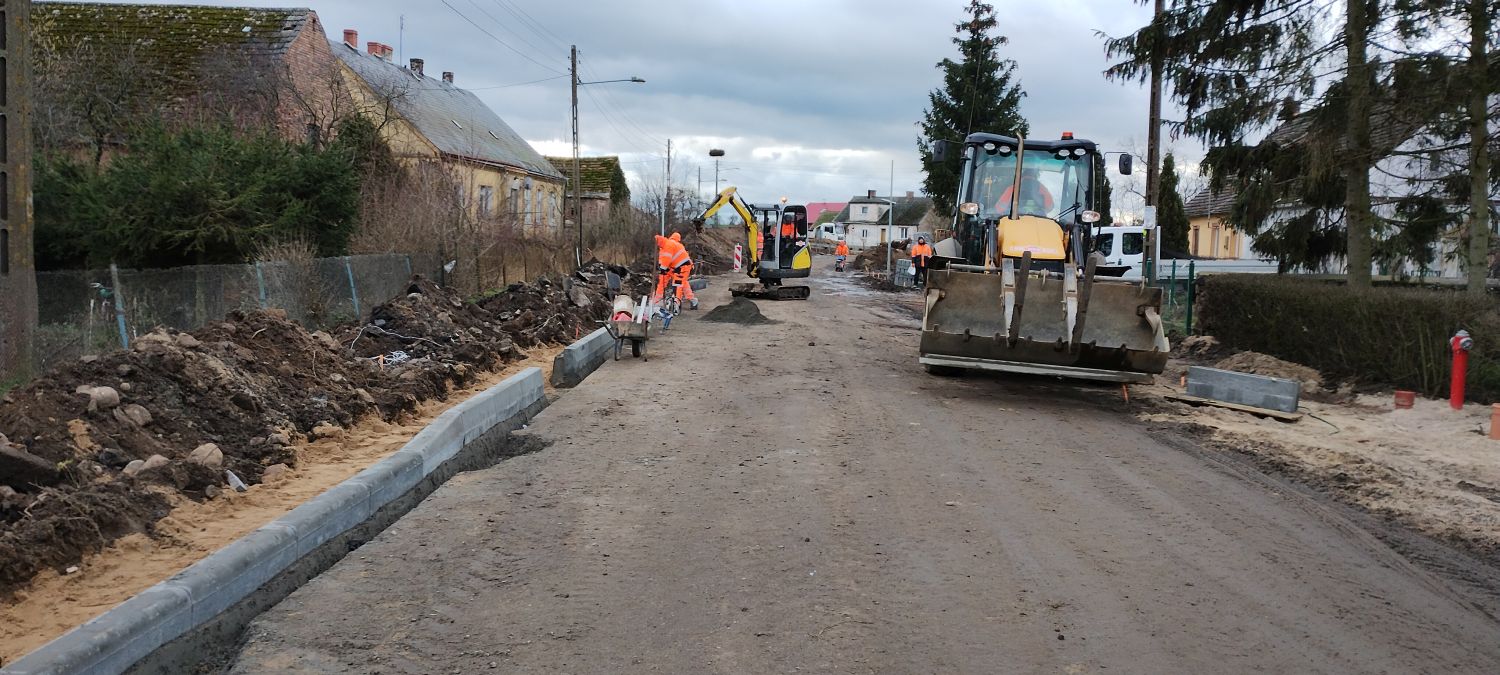

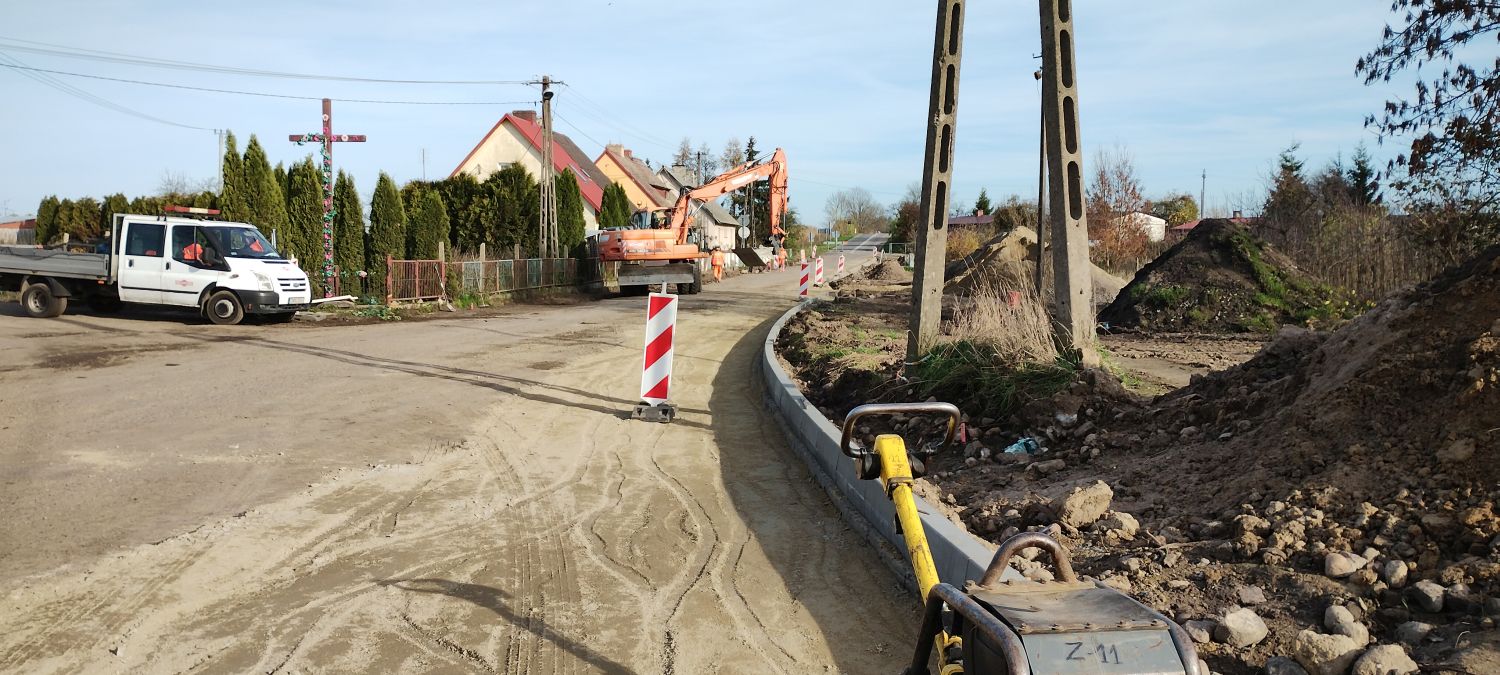

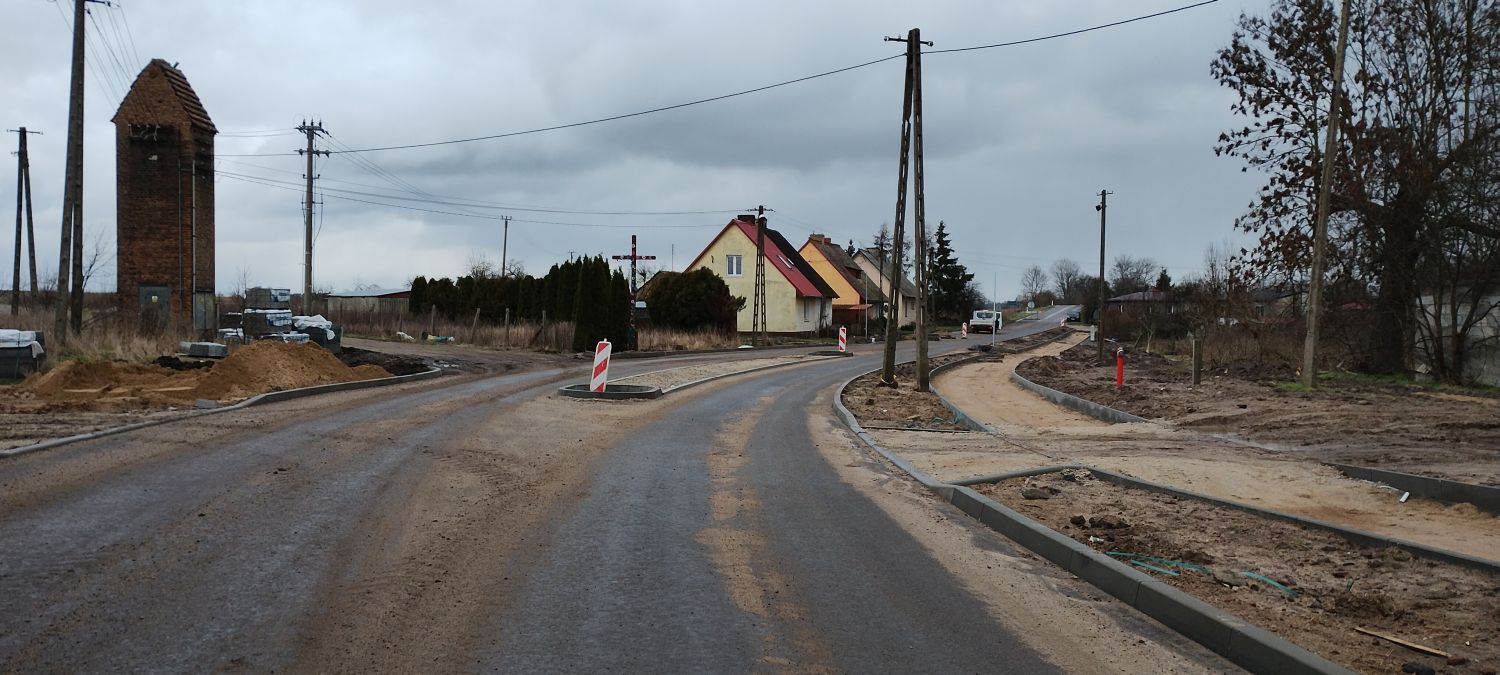

•    rozpoczęto prace związane z układaniem krawężnika i obrzeży,
•    rozpoczęto prace związane z wykonaniem poszerzeń jezdni – korytowanie,
•    rozpoczęto prace związane z wykonaniem podbudowy z gruntu stabilizowanego cementem oraz z kruszywa łamanego,
•    rozpoczęto prace związane z układaniem warstwy wyrównawczej z betonu asfaltowego.

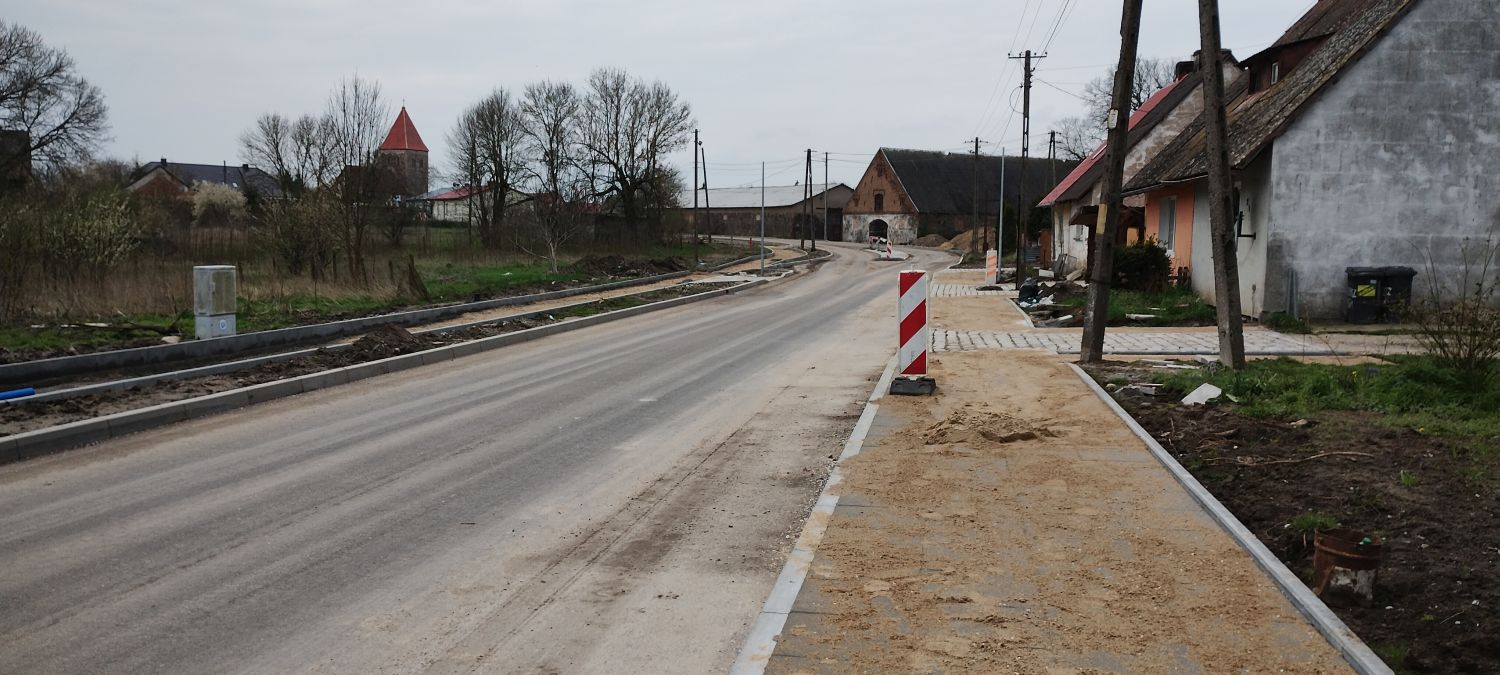

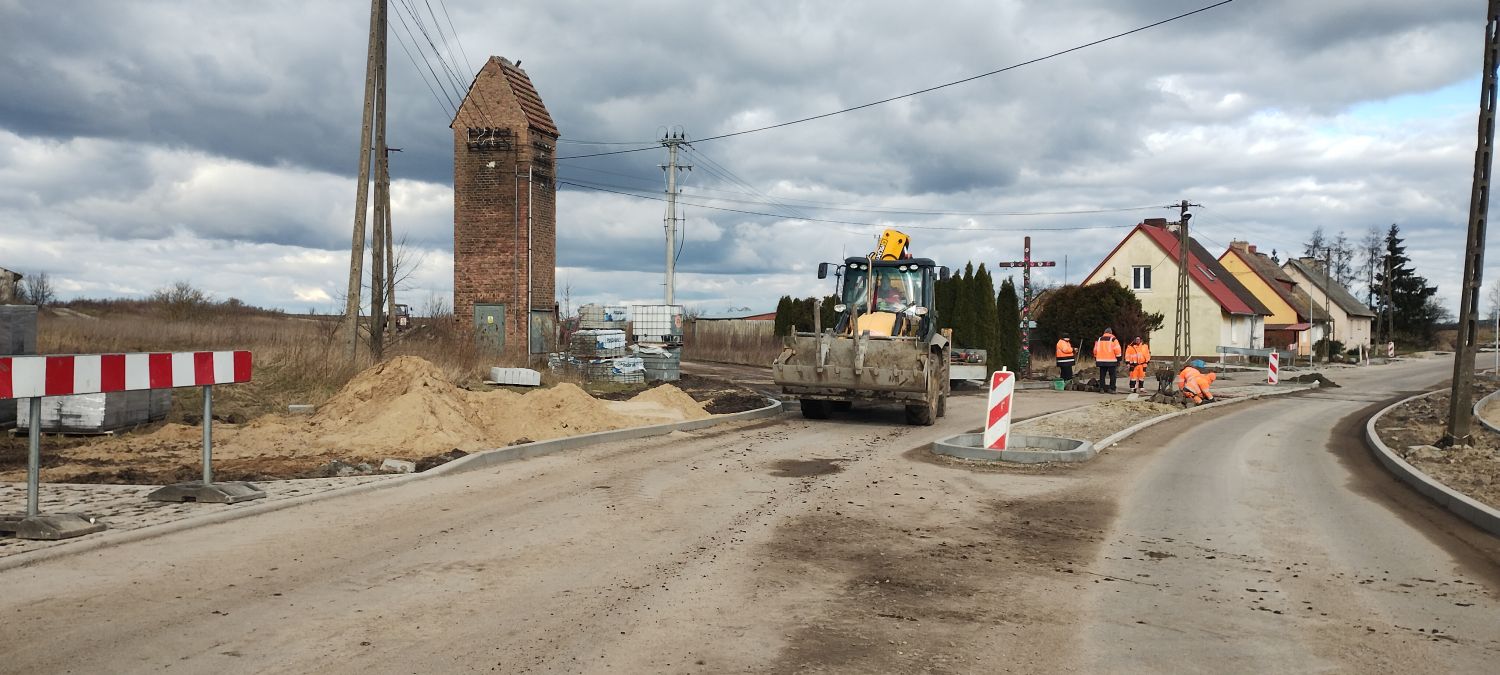

Informacje o stanie zaawansowania projektu na dzień 03.04.2023r.:

W pierwszym kwartale 2023r. wykonano następujące roboty:
•    zakończono budowę kanalizacji deszczowej,
•    zakończono przebudowę wodociągu,

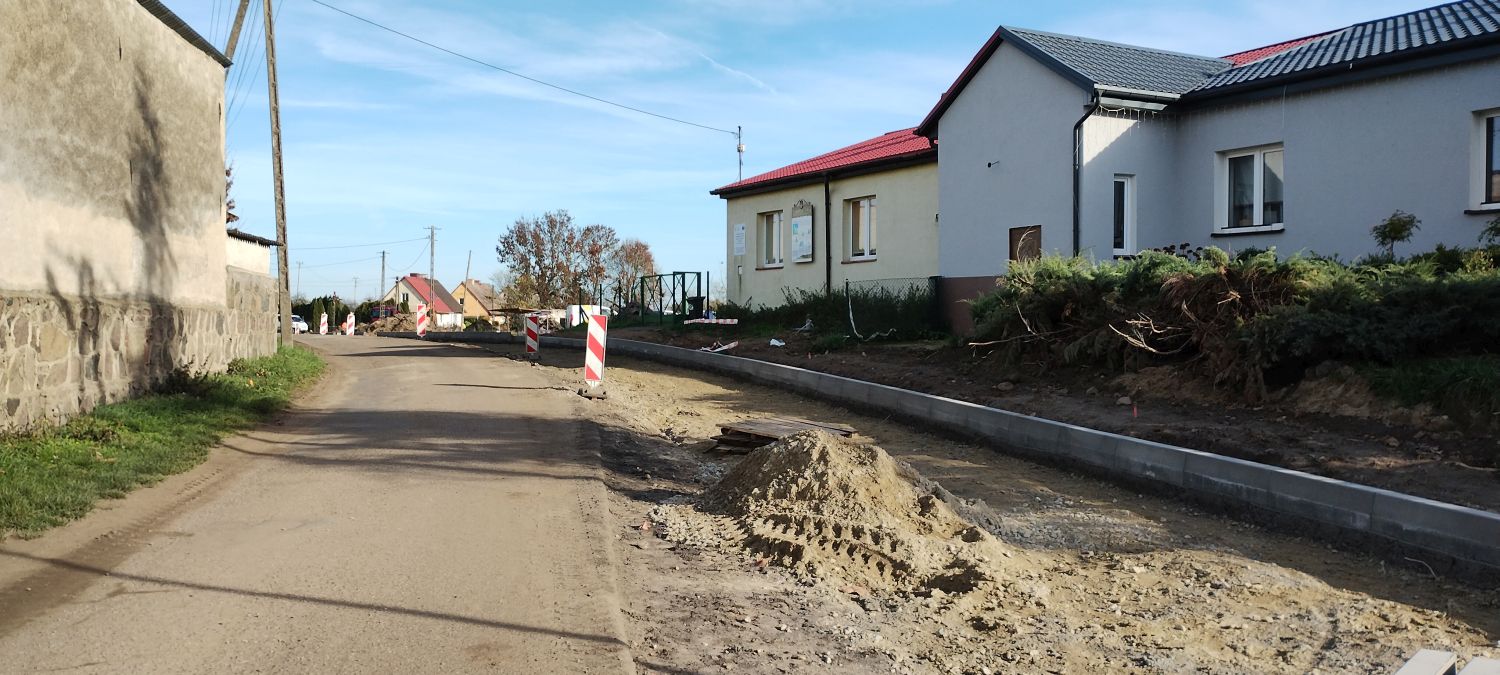

•    kontynuowano prace związane z układaniem krawężnika i obrzeży,
•    kontynuowano prace związane z wykonaniem poszerzeń jezdni – korytowanie,
•    kontynuowano prace związane z wykonaniem podbudowy z gruntu stabilizowanego cementem oraz z kruszywa łamanego,

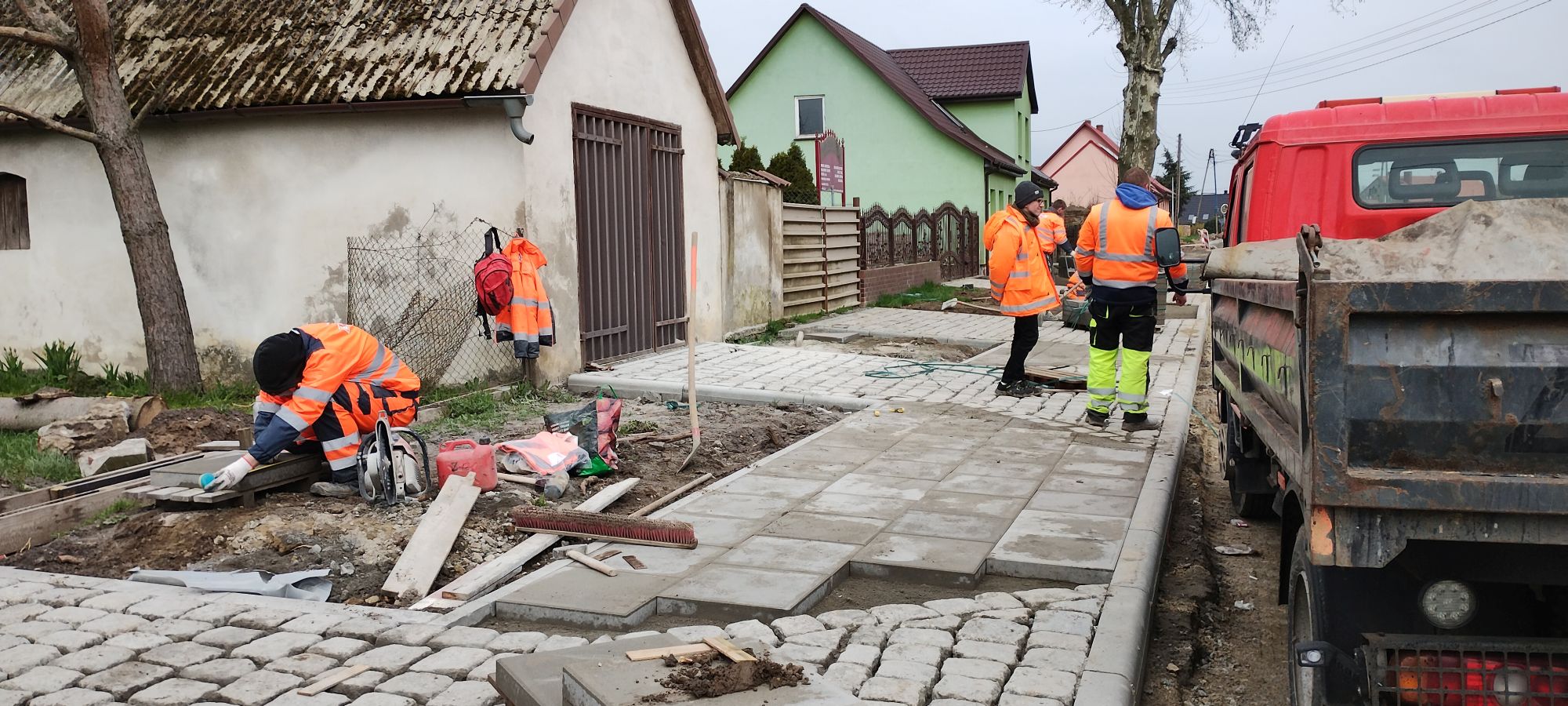

•    rozpoczęto prace związane z układaniem nawierzchni chodnika z płytek betonowych,
•    rozpoczęto prace związane z układaniem nawierzchni z kostki kamiennej.
•    kontynuowano prace związane z układaniem warstwy wyrównawczej z betonu asfaltowego.

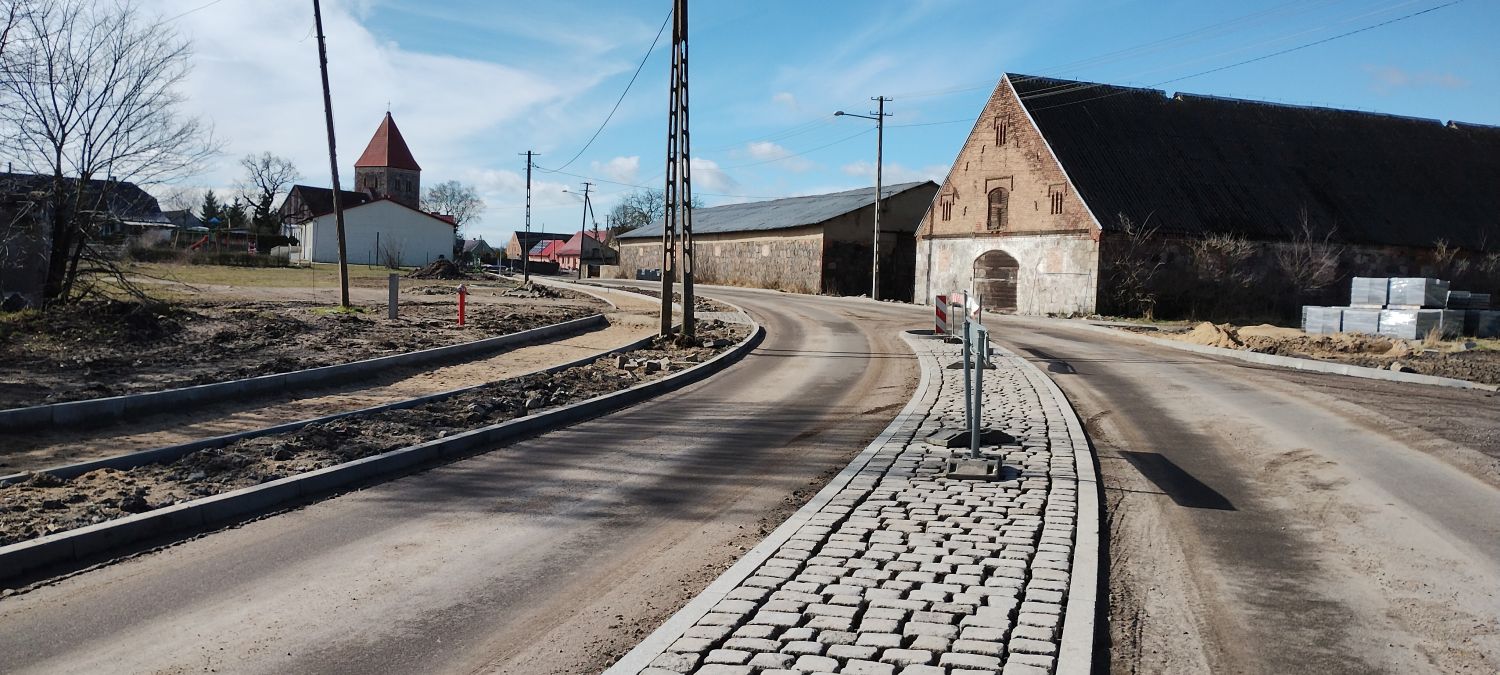

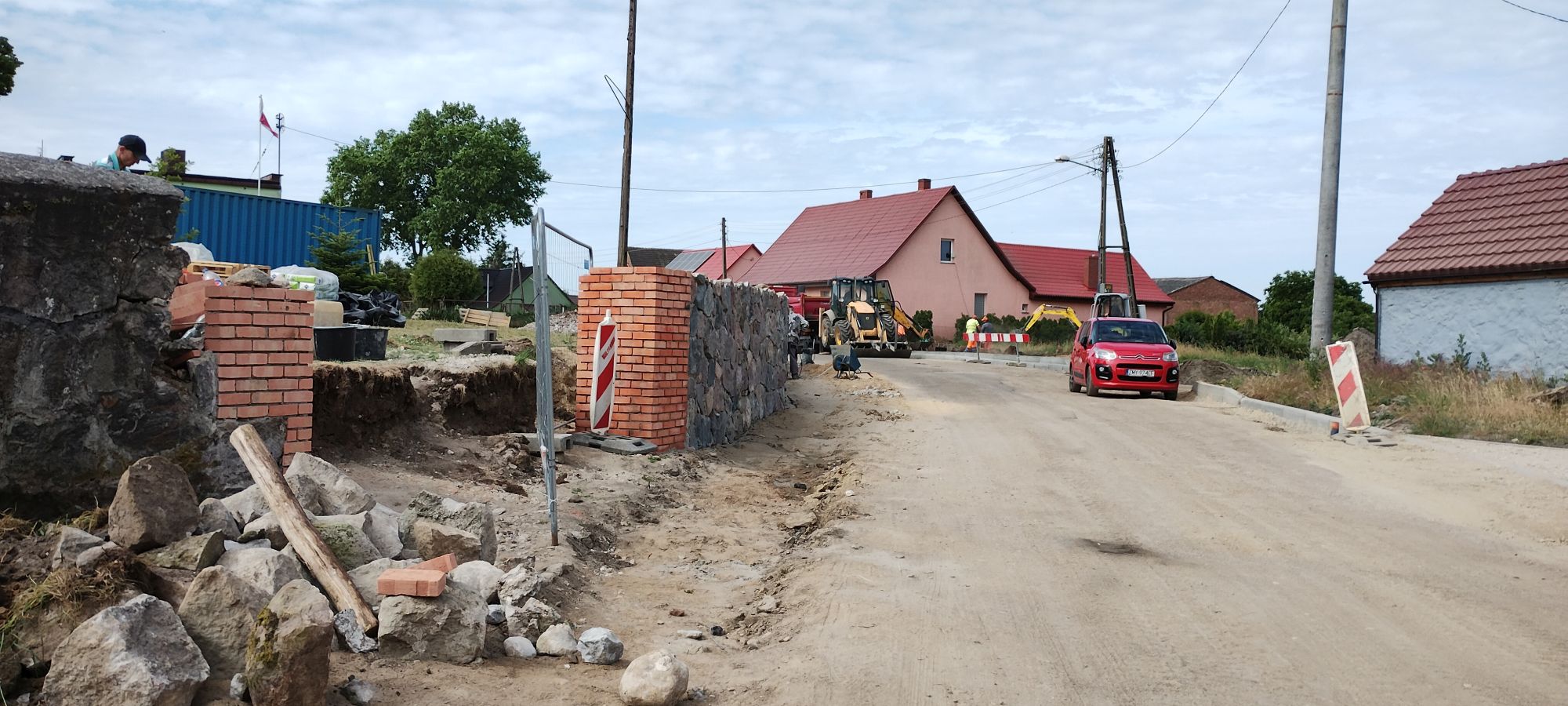

Informacje o stanie zaawansowania projektu na dzień 03.07.2023r.:

W drugim kwartale 2023r. wykonano następujące roboty:
•    kontynuowano prace związane z układaniem krawężnika i obrzeży,
•    kontynuowano prace związane z wykonaniem poszerzeń jezdni – korytowanie,
•    kontynuowano prace związane z wykonaniem podbudowy z gruntu stabilizowanego cementem oraz z kruszywa łamanego,
•    kontynuowano prace związane z układaniem nawierzchni chodnika z płytek betonowych,
•    kontynuowano prace związane z układaniem nawierzchni z kostki kamiennej,
•    kontynuowano prace związane z układaniem warstwy wyrównawczej z betonu asfaltowego,

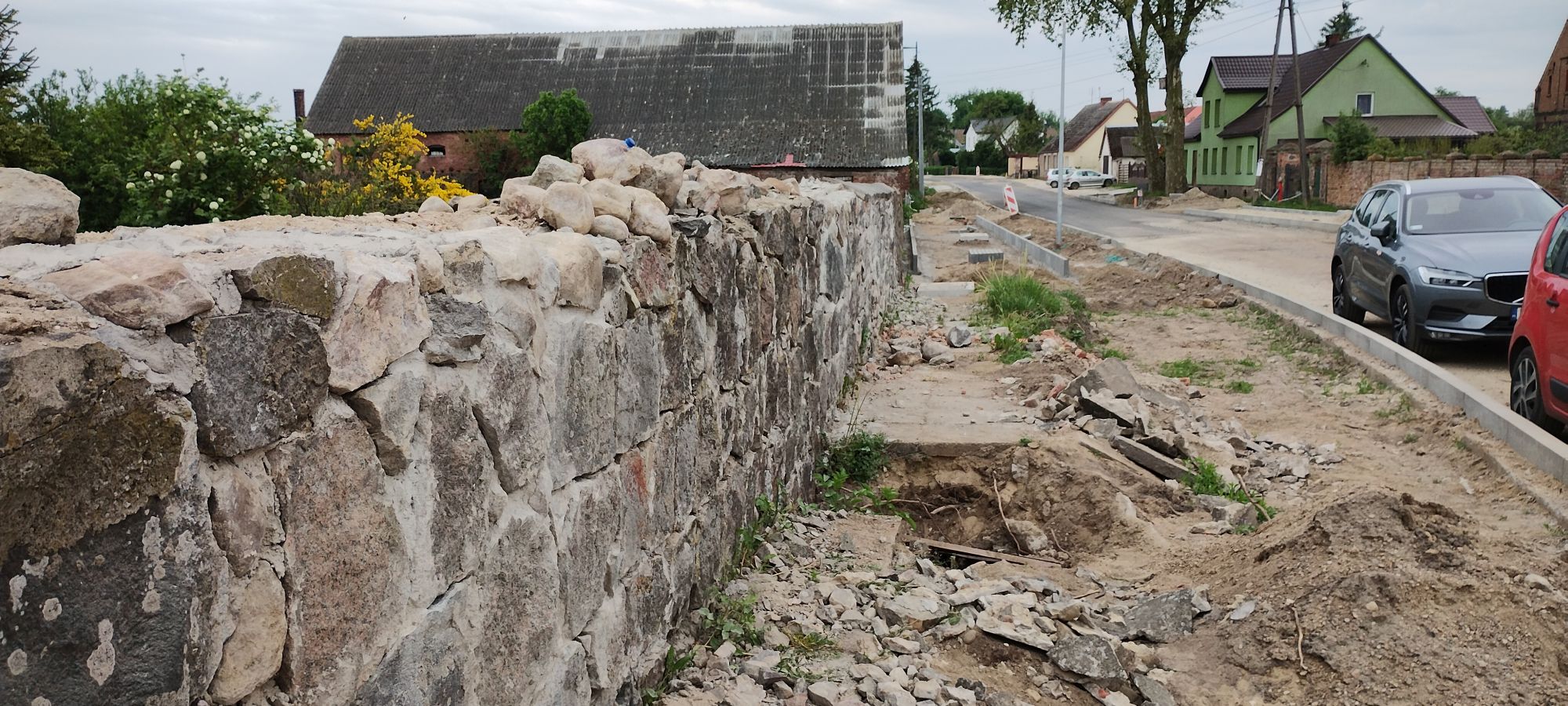

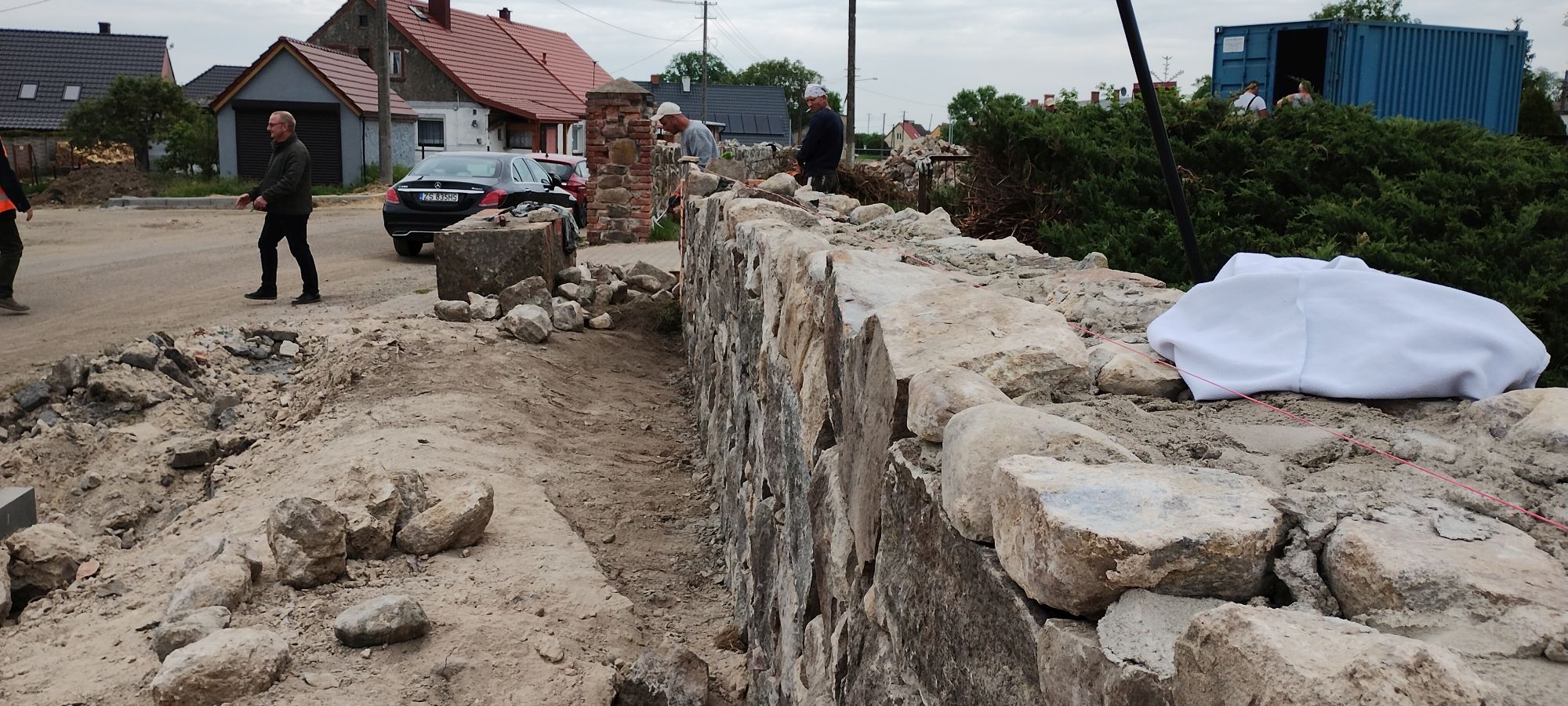

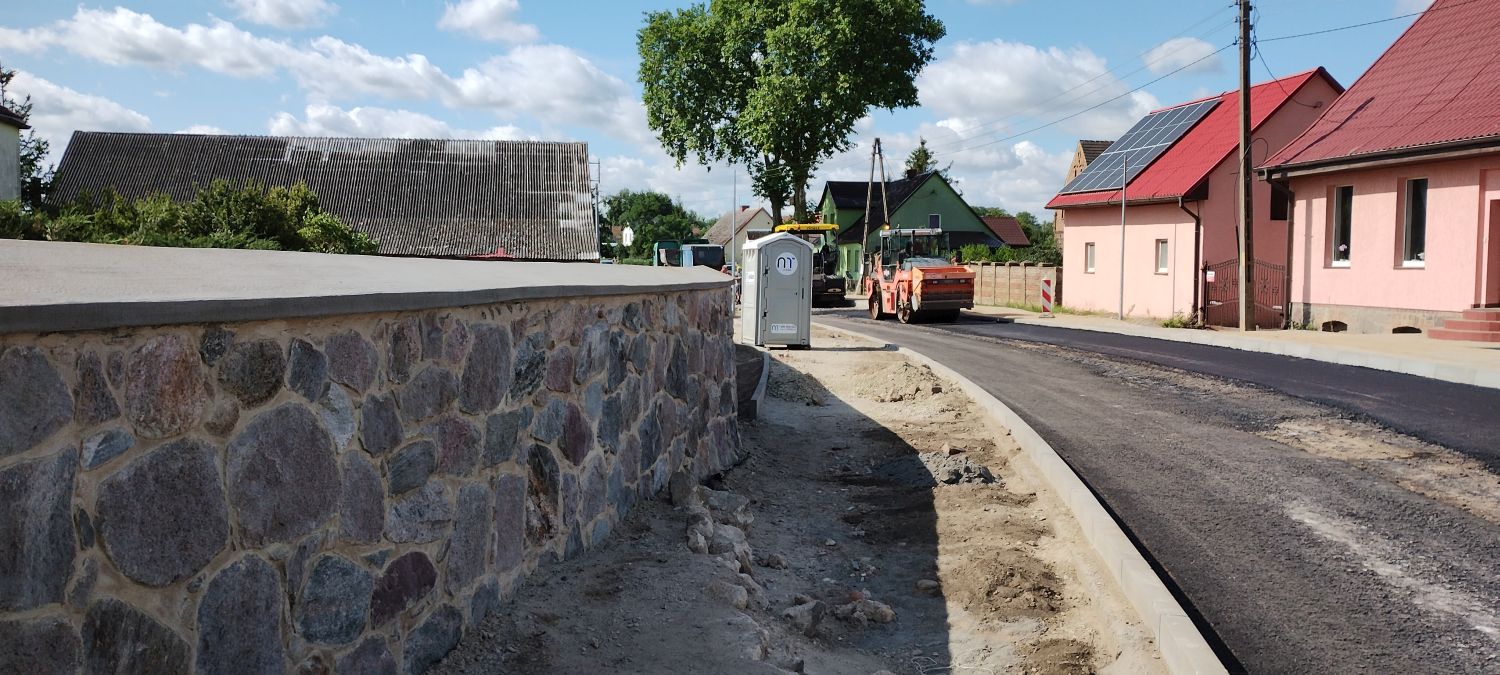

•    rozpoczęto prace związane z konserwacją zabytkowego muru.

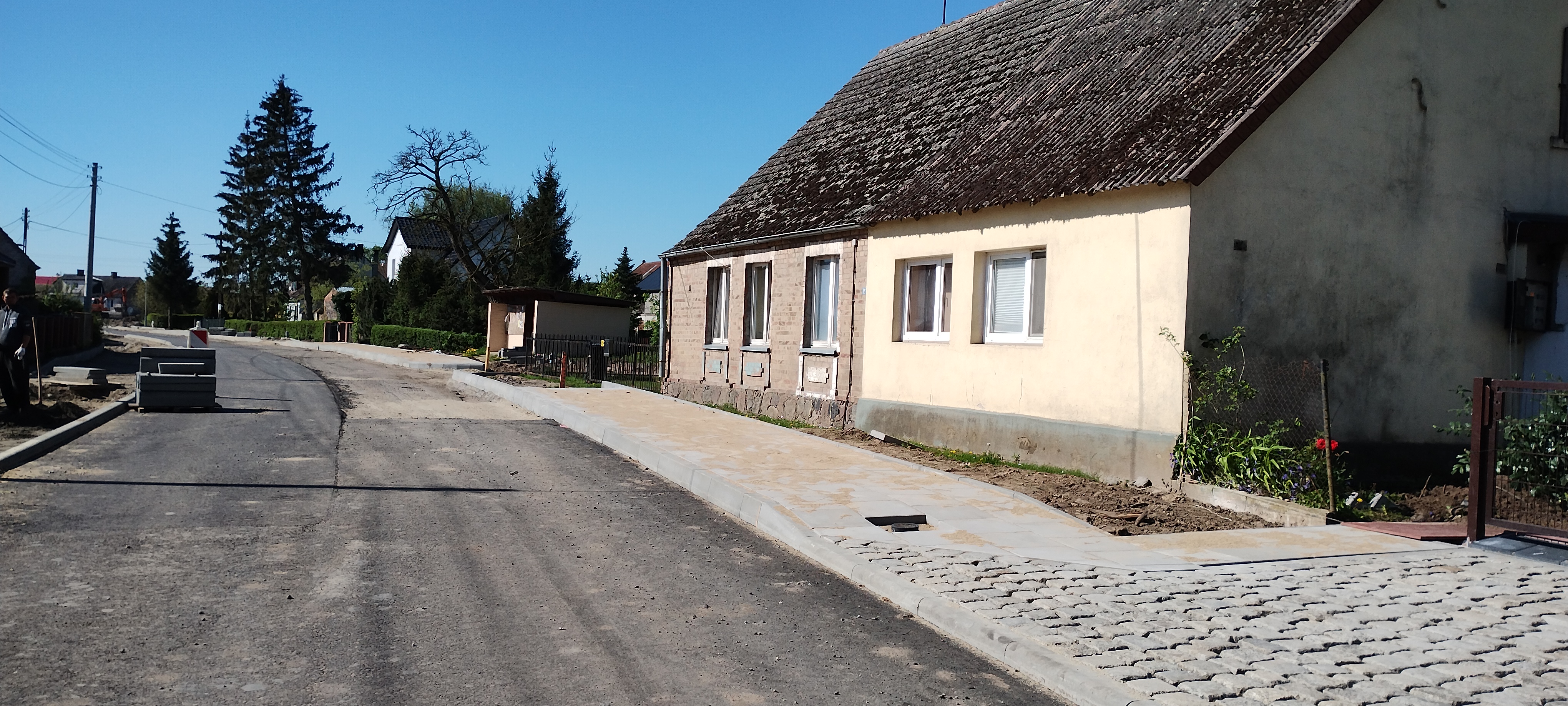

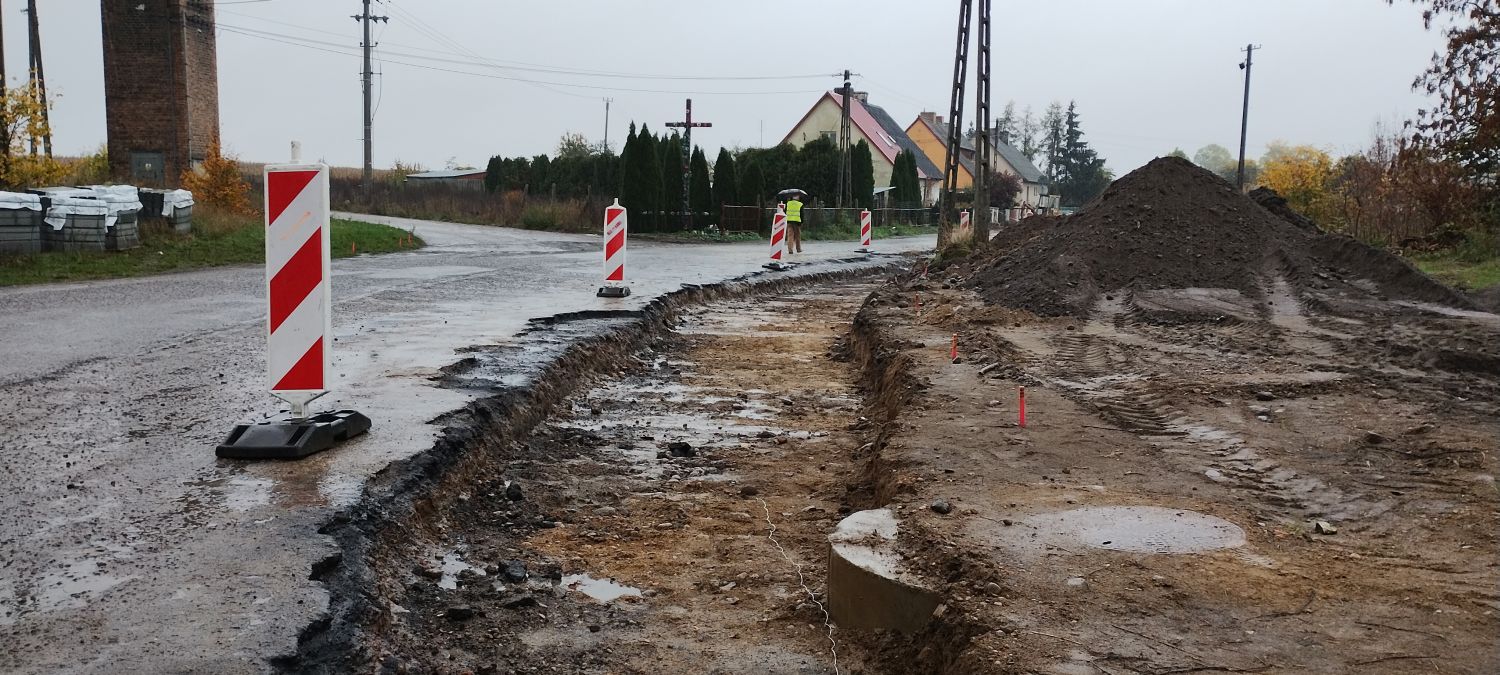

Informacje o stanie zaawansowania projektu na dzień 02.10.2023r.:

W trzecim kwartale 2023r. wykonano następujące roboty:
•    kontynuowano prace związane z układaniem krawężnika i obrzeży,
•    kontynuowano prace związane z wykonaniem poszerzeń jezdni – korytowanie,
•    zakończono prace związane z wykonaniem podbudowy z gruntu stabilizowanego cementem oraz z kruszywa łamanego,
•    zakończono prace związane z układaniem nawierzchni chodnika z płytek betonowych,
•    kontynuowano prace związane z układaniem nawierzchni z kostki kamiennej,
•    zakończono prace związane z układaniem warstwy wyrównawczej z betonu asfaltowego, rozpoczęto prace związane z układaniem warstwy ścieralnej z SMA,

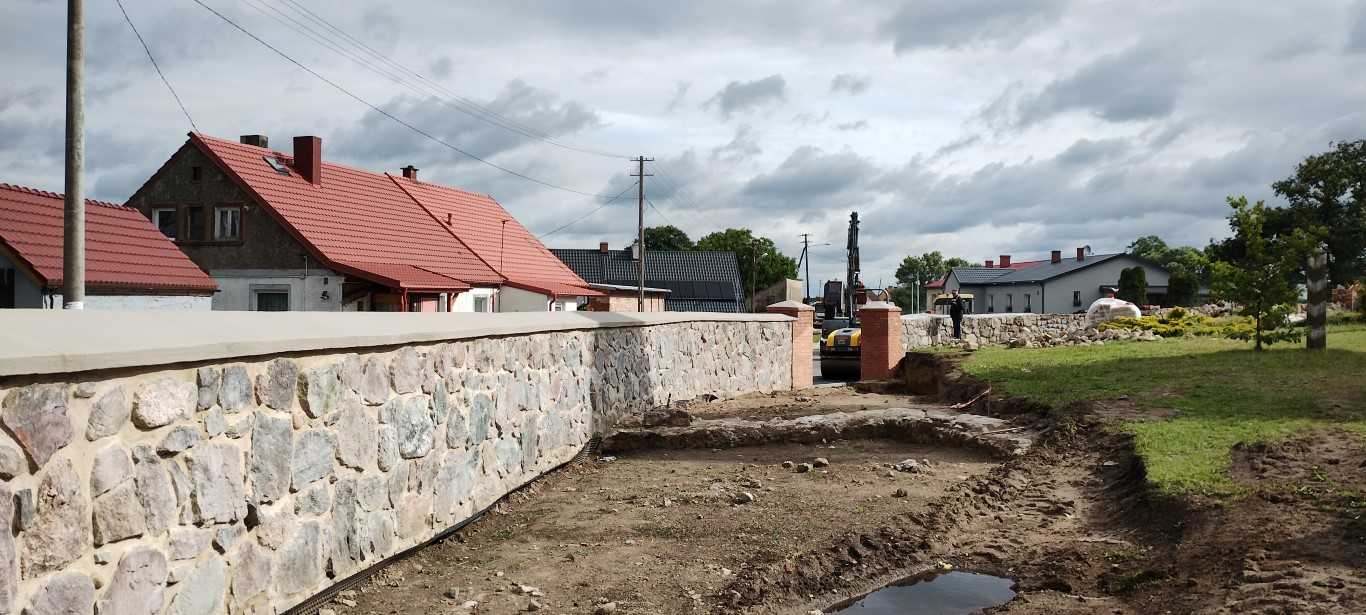

•    kontynuowano prace związane z konserwacją zabytkowego muru.
•    rozpoczęto prace związane z humusowaniem.

Informacje o stanie zaawansowania projektu na dzień 01.12.2023r.:

W czwartym kwartale 2023r. wykonano następujące roboty:

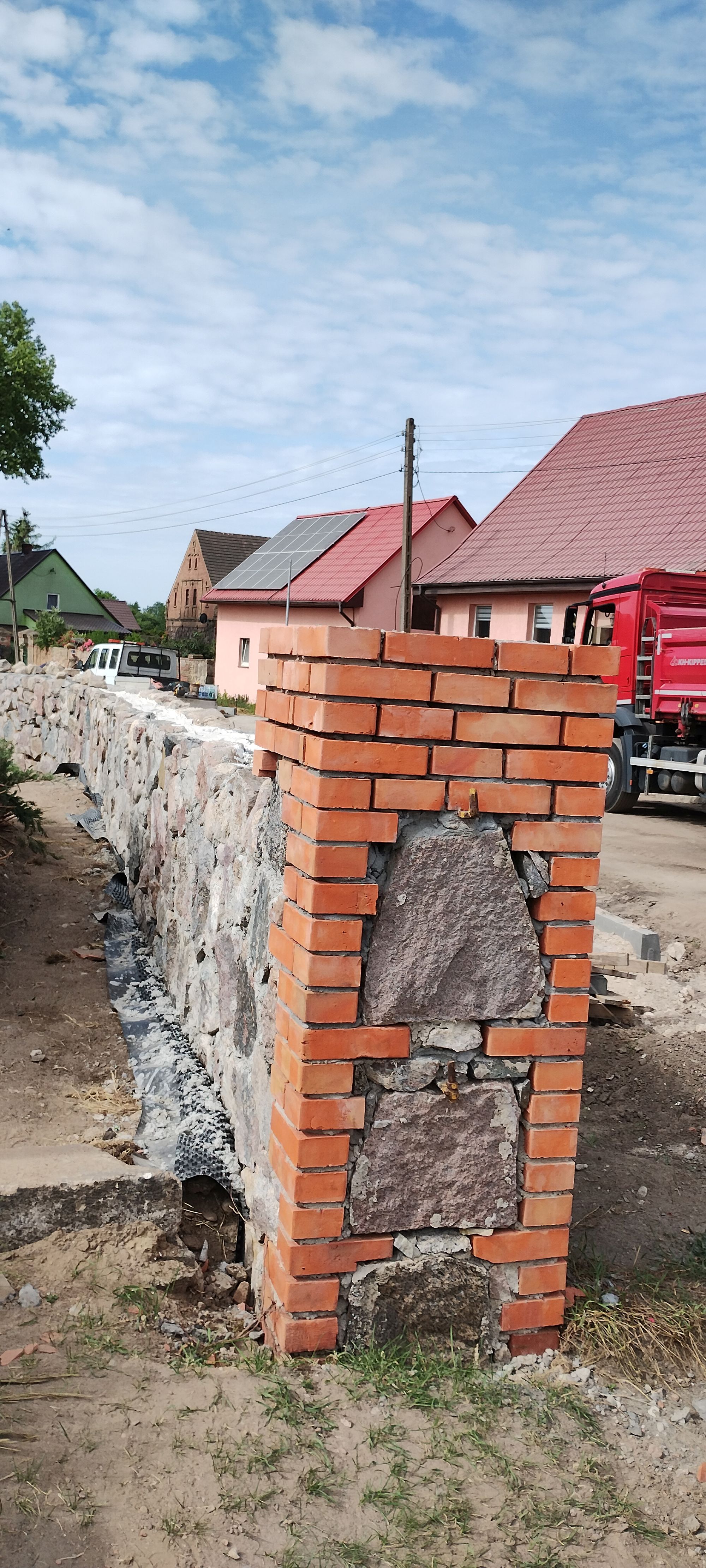

•    zakończono prace związane z konserwacją zabytkowego muru,
•    zakończono prace związane z humusowaniem,
•    wykonano nasadzenia drzew i krzewów,
•    wykonano oznakowanie poziome i pionowe.
