Tytuł projektu:
Budowa sieci tras rowerowych Pomorza Zachodniego – Velo Baltica, etap V–VII (odc. Wisełka – Międzywodzie)
Projekt współfinansowany przez Unię Europejską z Europejskiego Funduszu Rozwoju Regionalnego oraz budżetu państwa w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego na lata 2014 – 2020.
Uczestnicy procesu inwestycyjnego: Wykonawca: PRD Nowogard SA - etap VI i VII Zarządzający projektem:
Zamawiający:
Województwo Zachodniopomorskie
ul. Korsarzy 34, 70-540 Szczecin
KRISTONE - etap V
Krystian Suda
ul. Karczewie 8, 72-310 Płoty
ul. Górna 2/1,
72-200 Nowogard
Realizator umowy:
Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie
ul. Szczecińska 31, 75-122 Koszalin
R.D.J - Projektowanie, Nadzór, Wykonawstwo
Robert Andruszko
Dębowa 18b
72-004 Tanowo
Etap V od miejscowości Wisełka do m. Kołczewo
Planowane efekty: Budowa sieci tras rowerowych
Beneficjent: Województwo Zachodniopomorskie
Wartość całkowita projektu: 9 428 466,00 zł
Dofinansowanie z Europejskiego Funduszu Rozwoju Regionalnego: 6 353 337,00 zł
Dofinansowanie ze Środków Budżetu Państwa: 847 112,00 zł
Etap VI od miejscowości Kołczewo do granicy z gminą Dziwnów
Cel projektu: Promocja regionu poprzez rozwój turystyki rowerowej,
Planowane efekty: Budowa sieci tras rowerowych,
Beneficjent: Województwo Zachodniopomorskie,
Wartość całkowita projektu: 7 015 724,00 zł
Dofinansowanie z Europejskiego Funduszu Rozwoju Regionalnego: 5 206 924,00 zł,
Dofinansowanie ze Środków Budżetu Państwa: 694 257,00 zł,
Etap VII w granicach Gminy Międzyzdroje oraz w granicach Gminy Dziwnów
Cel projektu: Promocja regionu poprzez rozwój turystyki rowerowej,
Planowane efekty: Budowa sieci tras rowerowych,
Beneficjent: Województwo Zachodniopomorskie,
Wartość całkowita projektu: 4 318 100,00 zł,
Dofinansowanie z Europejskiego Funduszu Rozwoju Regionalnego: 3 236 576,00 zł,
Dofinansowanie ze Środków Budżetu Państwa: 431 544,00 zł.
Informacje ogólne o umowie z Wykonawcą robót budowlanych:
Data zawarcia umowy z Wykonawcą robót budowlanych:
Etap V - 18.03.2021r.
Etap VI i VII 12.03.2021r.
Wartość umowy z Wykonawcą robót budowlanych:
Etap V - 8 751 168,28 zł brutto
Etap VI - 6 232 572,58 zł brutto
Etap VII - 3 832 015,34 zł brutto
Data przekazania placu budowy Wykonawcy robót:
Etap V - 02.04.2021r.
Etap VI i VII - 19.03.2021r.
Zakres robót budowlanych etapu V będzie obejmował:
Zakres robót budowlanych etapu VI będzie obejmował:
Zakres robót budowlanych etapu VII będzie obejmował:
Stan przed przystąpieniem do robót budowlanych w marcu 2021 r.:
Informacje o stanie zaawansowania projektu w dniu 30.06.2021r.:

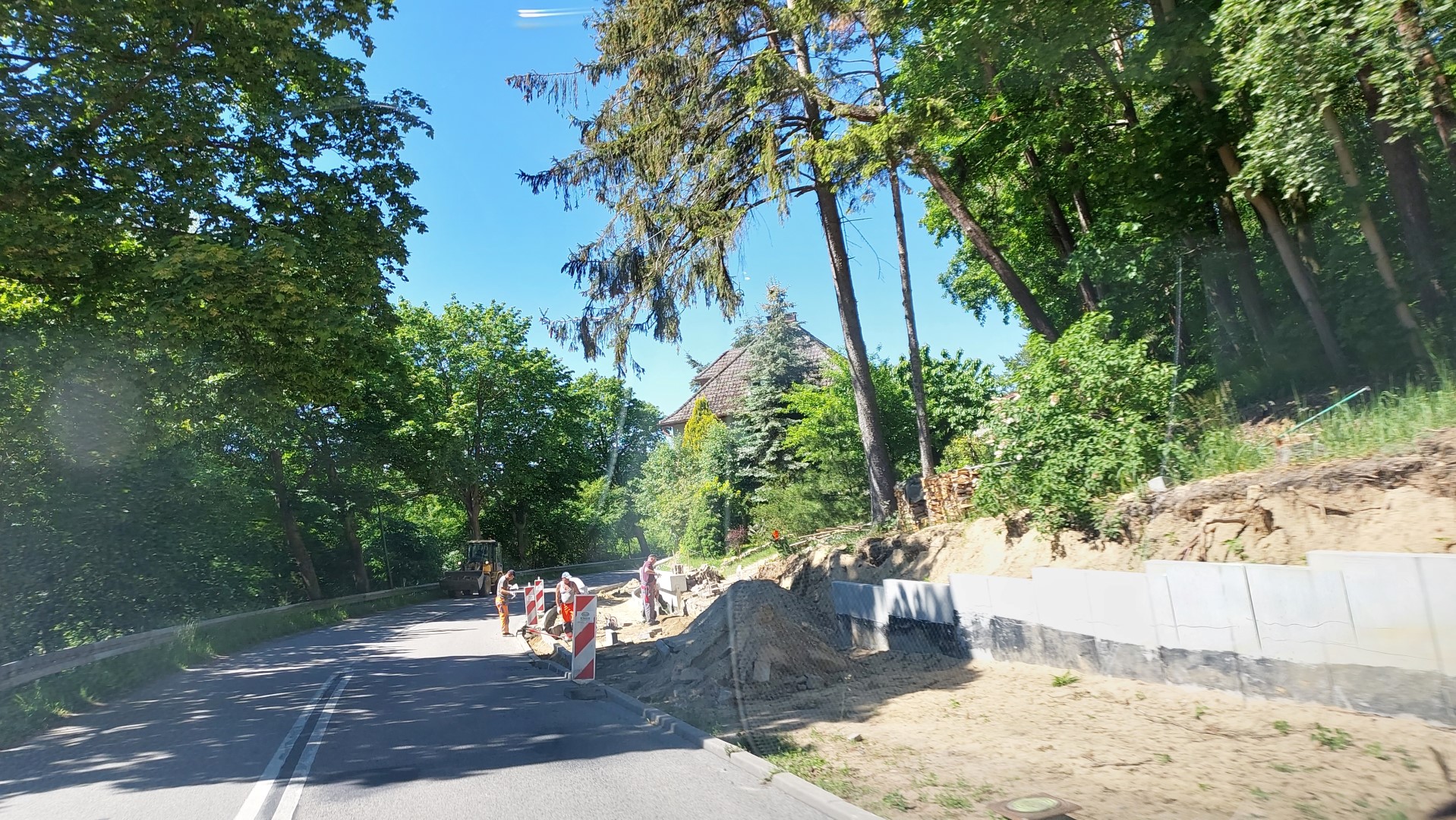

W drugim kwartale 2021 r. realizowano głównie prace w etapie VI - od miejscowości Kołczewo do granicy z gminą Dziwnów.
• wyznaczono geodezyjnie pas drogi rowerowej;
• przystąpiono do prac związanych z usuwaniem humusu,
• wykonano wycinkę drzew i krzewów,
• przystąpiono do ustawiania krawężników i obrzeży,
Informacje o stanie zaawansowania projektu w dniu 30.09.2021r.:
W trzecim kwartale 2021 r. wykonano następujące roboty:
• rozbiórkowe oraz układanie linii oświetleniowej - na części etapu V;
• usuwanie humusu, wykonanie podbudowy z kruszywa, układanie krawężników - na części etapu VI;

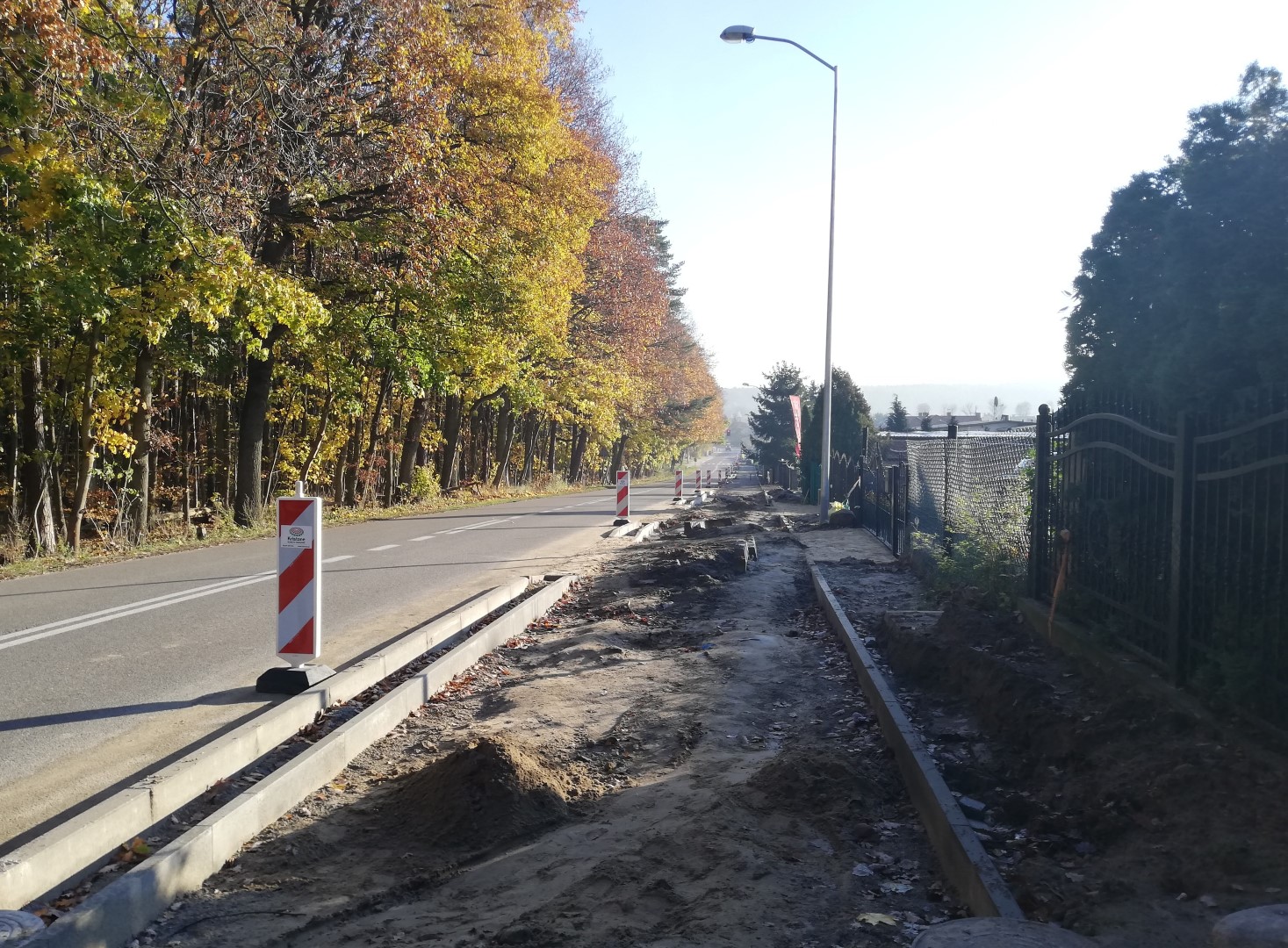

• układanie warstwy wiążącej na 7 odcinkach etapu VI;
• ułożenie warstwy ścieralnej na odcinku 1,2 km - w etapie VI;
• wykonywanie nasypow i układanie podbudowy na odcinkach etapu VII;
Informacje o stanie zaawansowania projektu w dniu 30.12.2021r.:
W czwartym kwartale 2021 r. wykonano następujące roboty:
• ustawianie krawężnikow i obrzeży w etapie V;
• zabijanie ścianek szczelnych na murach oporowych,
• wykonywanie stabilizacji w etapie V,
• wykonywanie nawierzchni zjazdow w etapie V,
• wykonywanie koryt na zjazdach i pod warstwy konstrukcyjne DR w etapie VI i VII,
• wykonywanie podbudowy na odcinkach etapu VI i VII,
Informacje o stanie zaawansowania projektu w dniu 30.03.2022r.:
W pierwszym kwartale 2022 r. wykonano następujące roboty:
• kontynuowanie prac rozbiórkowych w etapie V i VII;
• korytowanie i wykonywanie nasypów w etapie V,
• układanie wartwy ścieralnej w Gminie Wolin w etapie VI,
• ustawiania krawężników i obrzeży,
Informacje o stanie zaawansowania projektu w dniu 30.06.2022r.:
W drugim kwartale 2022 r. wykonano następujące roboty:

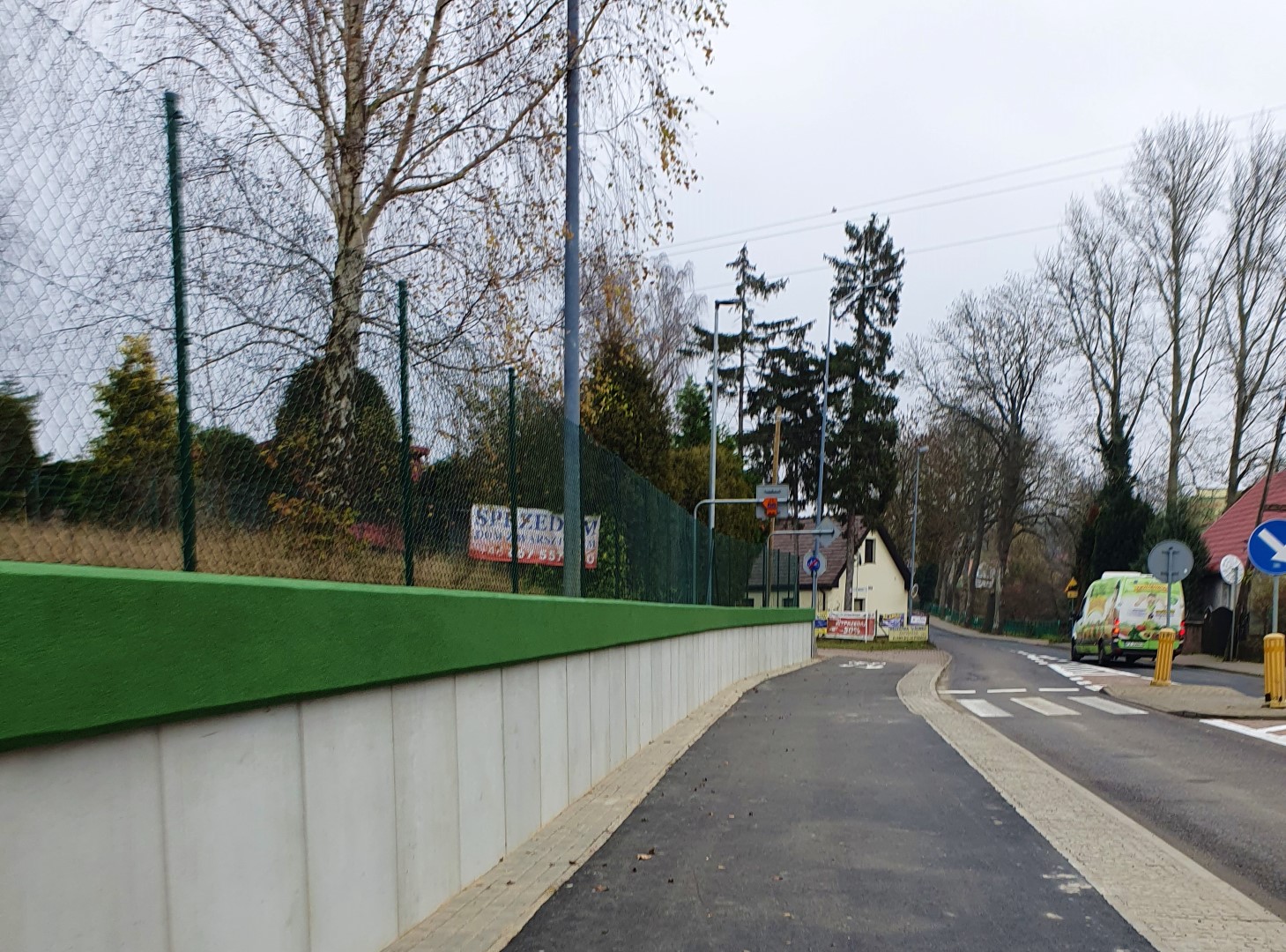

Informacje o stanie zaawansowania projektu w dniu 30.11.2022r.:
W czwartym kwartale 2022 r. wykonano następujące roboty:
